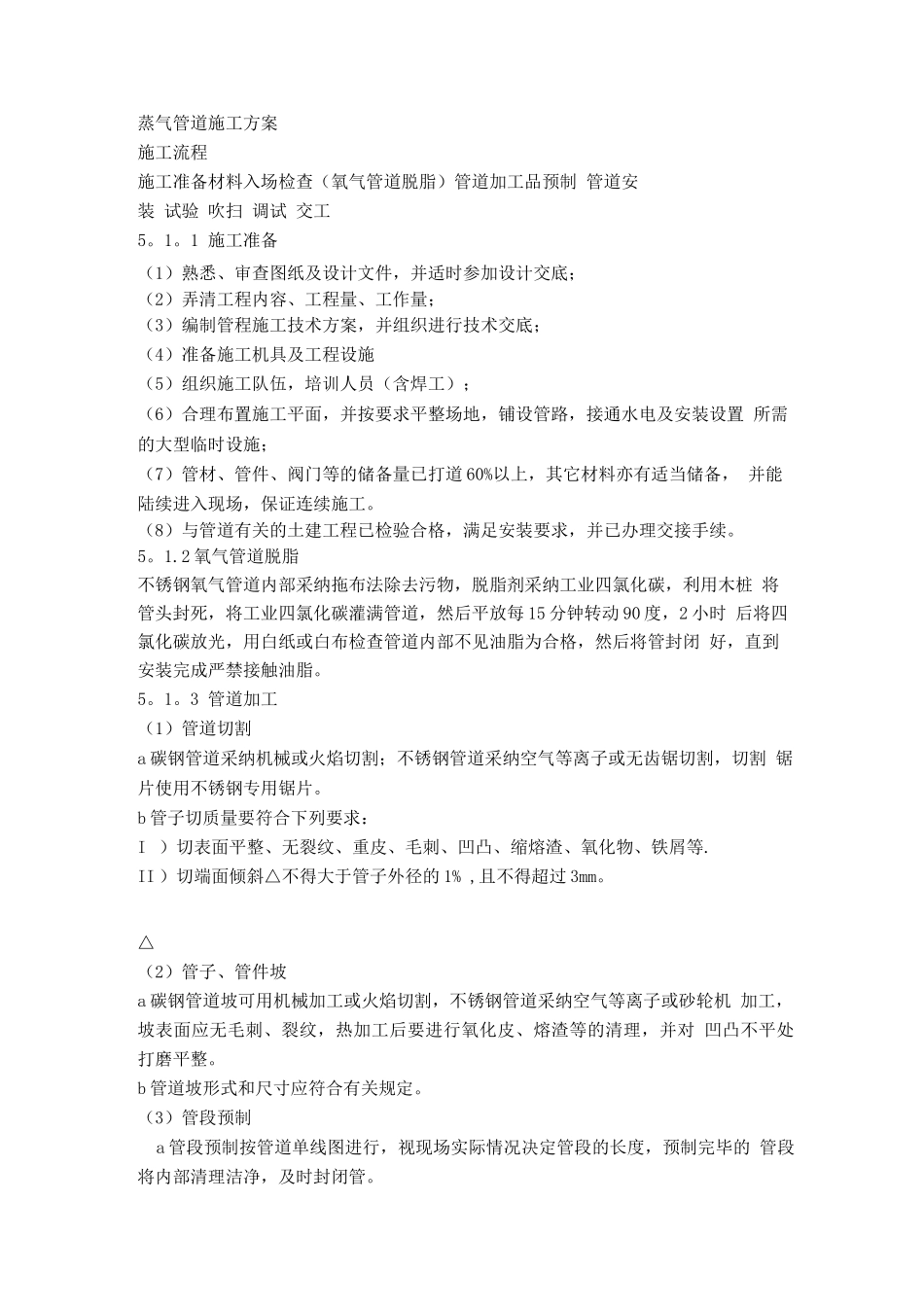

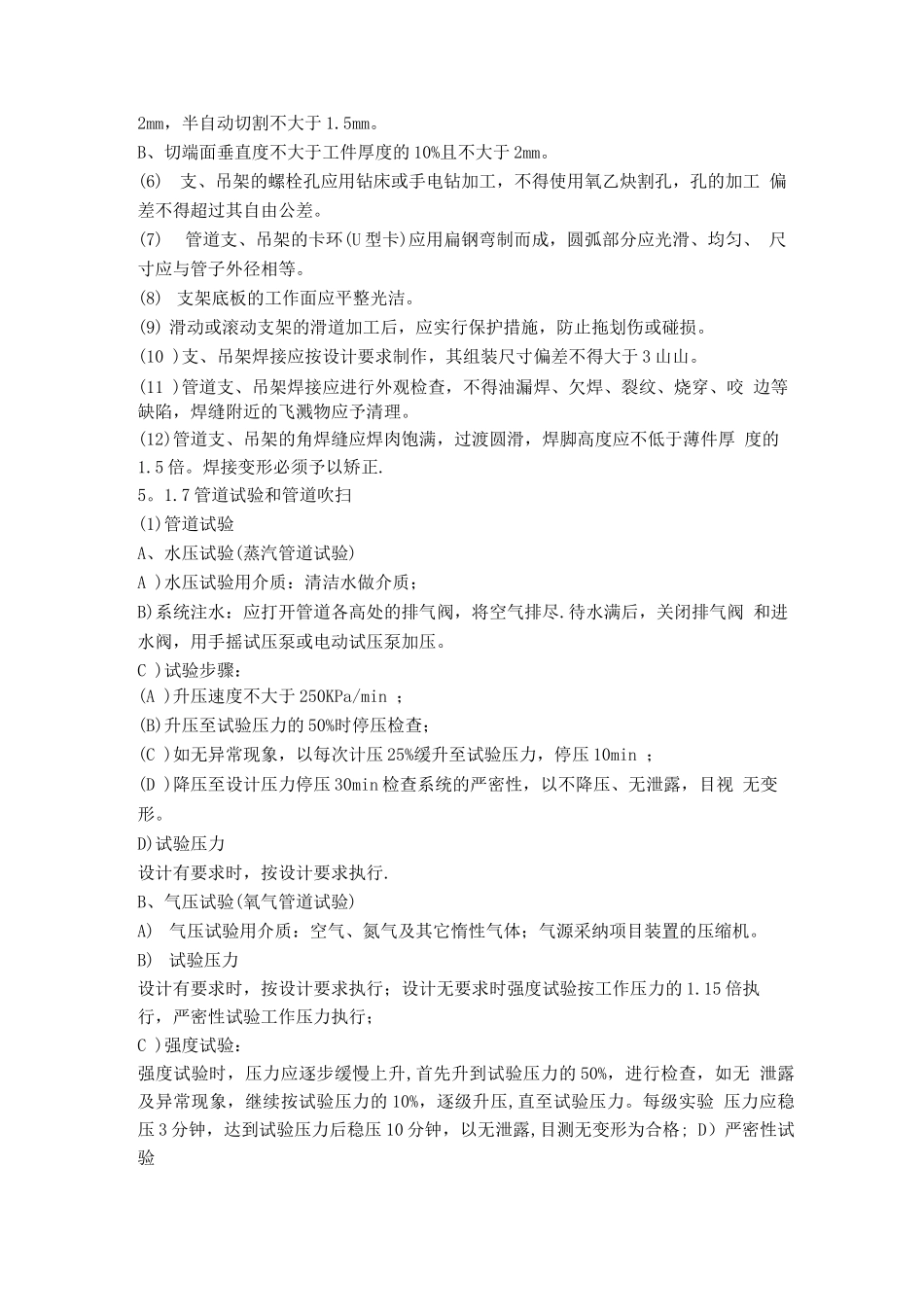

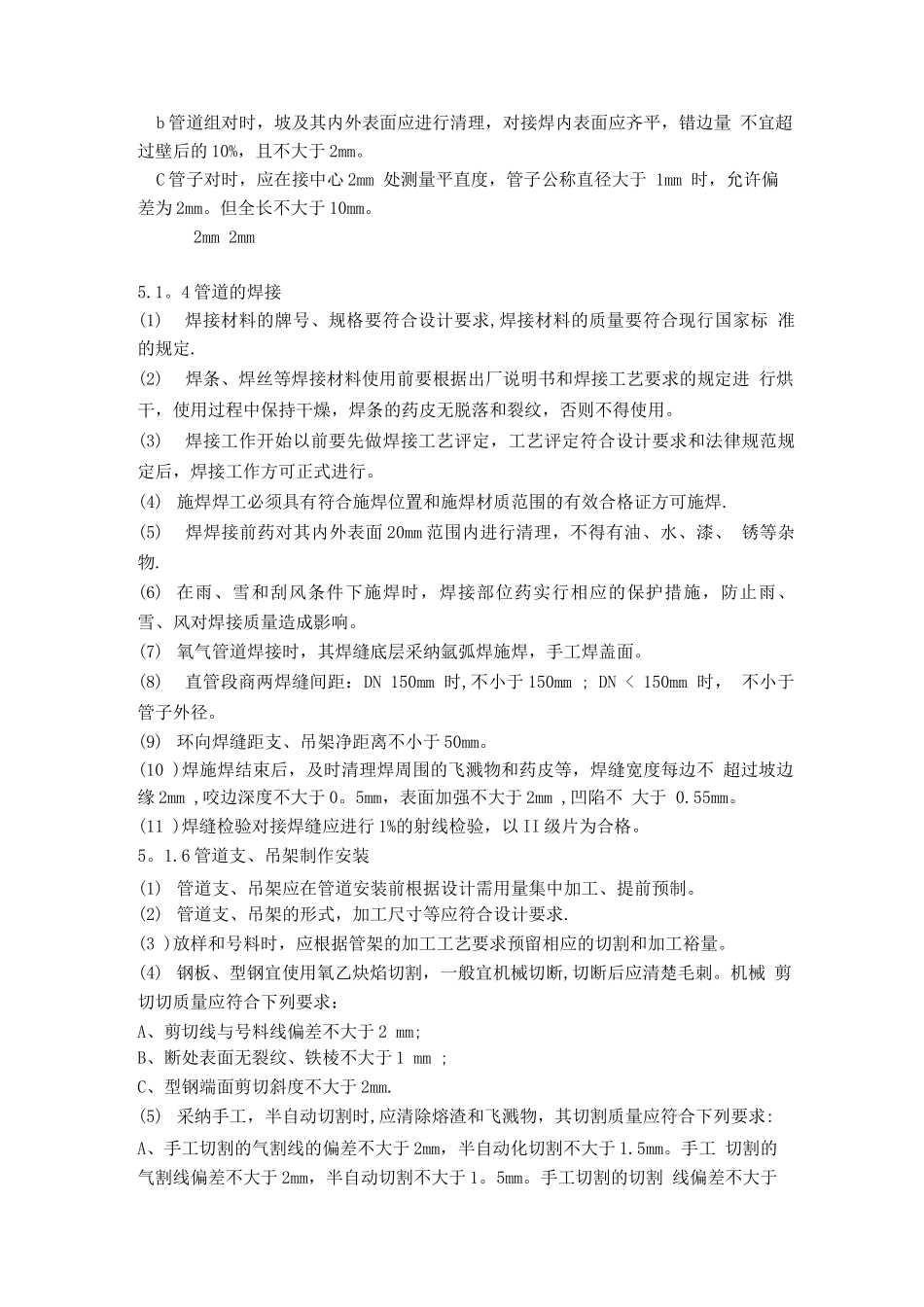

蒸气管道施工方案施工流程施工准备材料入场检查(氧气管道脱脂)管道加工品预制 管道安装 试验 吹扫 调试 交工5。1。1 施工准备(1)熟悉、审查图纸及设计文件,并适时参加设计交底;(2)弄清工程内容、工程量、工作量;(3)编制管程施工技术方案,并组织进行技术交底;(4)准备施工机具及工程设施(5)组织施工队伍,培训人员(含焊工);(6)合理布置施工平面,并按要求平整场地,铺设管路,接通水电及安装设置 所需的大型临时设施;(7)管材、管件、阀门等的储备量已打道 60%以上,其它材料亦有适当储备, 并能陆续进入现场,保证连续施工。(8)与管道有关的土建工程已检验合格,满足安装要求,并已办理交接手续。5。1.2 氧气管道脱脂不锈钢氧气管道内部采纳拖布法除去污物,脱脂剂采纳工业四氯化碳,利用木桩 将管头封死,将工业四氯化碳灌满管道,然后平放每 15 分钟转动 90 度,2 小时 后将四氯化碳放光,用白纸或白布检查管道内部不见油脂为合格,然后将管封闭 好,直到安装完成严禁接触油脂。5。1。3 管道加工(1)管道切割a 碳钢管道采纳机械或火焰切割;不锈钢管道采纳空气等离子或无齿锯切割,切割 锯片使用不锈钢专用锯片。b 管子切质量要符合下列要求:I )切表面平整、无裂纹、重皮、毛刺、凹凸、缩熔渣、氧化物、铁屑等.II )切端面倾斜△不得大于管子外径的 1% ,且不得超过 3mm。△(2)管子、管件坡a 碳钢管道坡可用机械加工或火焰切割,不锈钢管道采纳空气等离子或砂轮机 加工,坡表面应无毛刺、裂纹,热加工后要进行氧化皮、熔渣等的清理,并对 凹凸不平处打磨平整。b 管道坡形式和尺寸应符合有关规定。(3)管段预制a 管段预制按管道单线图进行,视现场实际情况决定管段的长度,预制完毕的 管段将内部清理洁净,及时封闭管。b 管道组对时,坡及其内外表面应进行清理,对接焊内表面应齐平,错边量 不宜超过壁后的 10%,且不大于 2mm。C 管子对时,应在接中心 2mm 处测量平直度,管子公称直径大于 1mm 时,允许偏差为 2mm。但全长不大于 10mm。2mm 2mm5.1。4 管道的焊接(1)焊接材料的牌号、规格要符合设计要求,焊接材料的质量要符合现行国家标 准的规定.(2)焊条、焊丝等焊接材料使用前要根据出厂说明书和焊接工艺要求的规定进 行烘干,使用过程中保持干燥,焊条的药皮无脱落和裂纹,否则不得使用。(3)焊接工作开始以前要先做焊接工艺评定,工艺评定符合设计要求和法律规...
