蓄水池支模施工方案

蓄水池支模施工方案_第1页
1/8
蓄水池支模施工方案_第2页
2/8
蓄水池支模施工方案_第3页
3/8

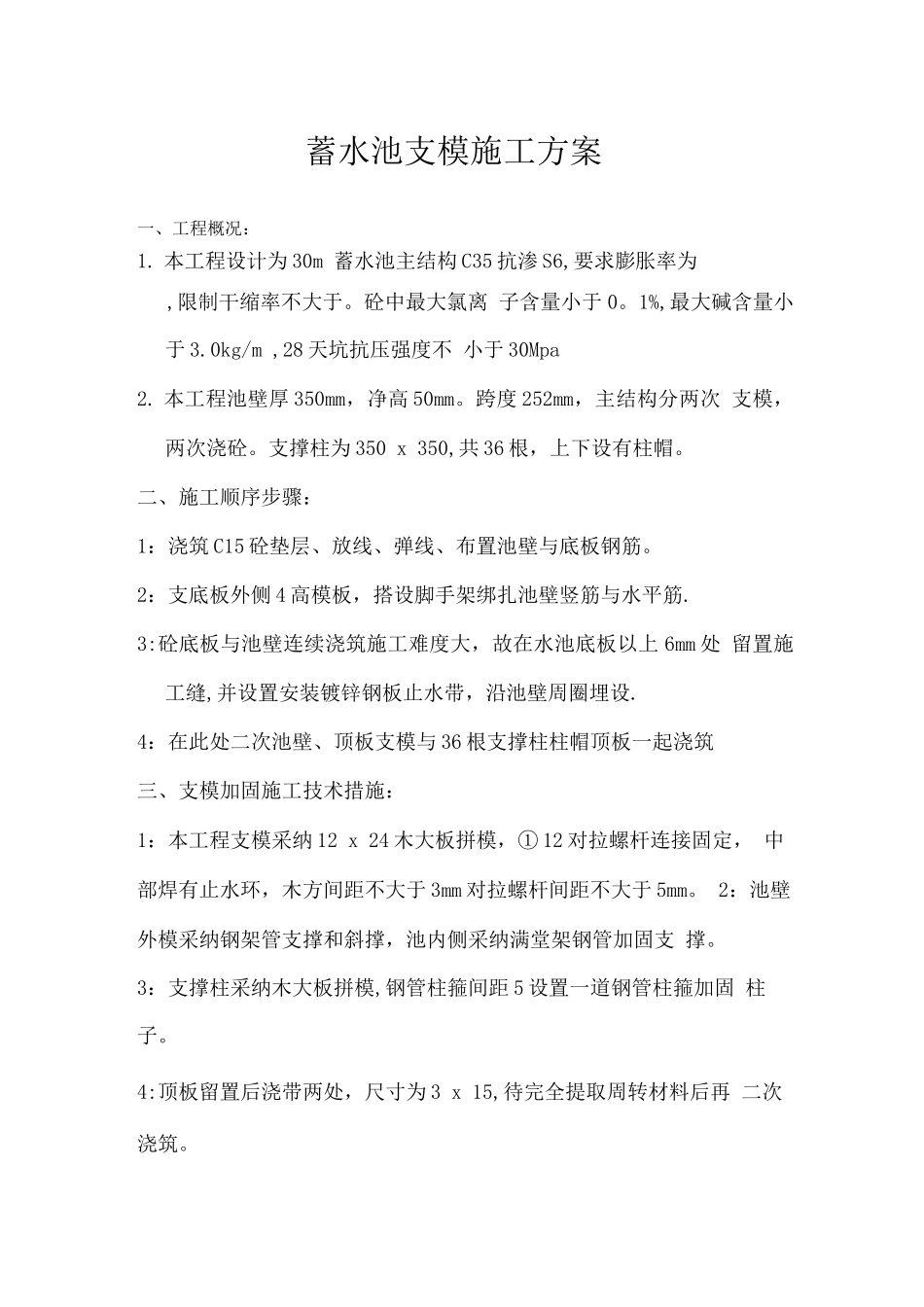

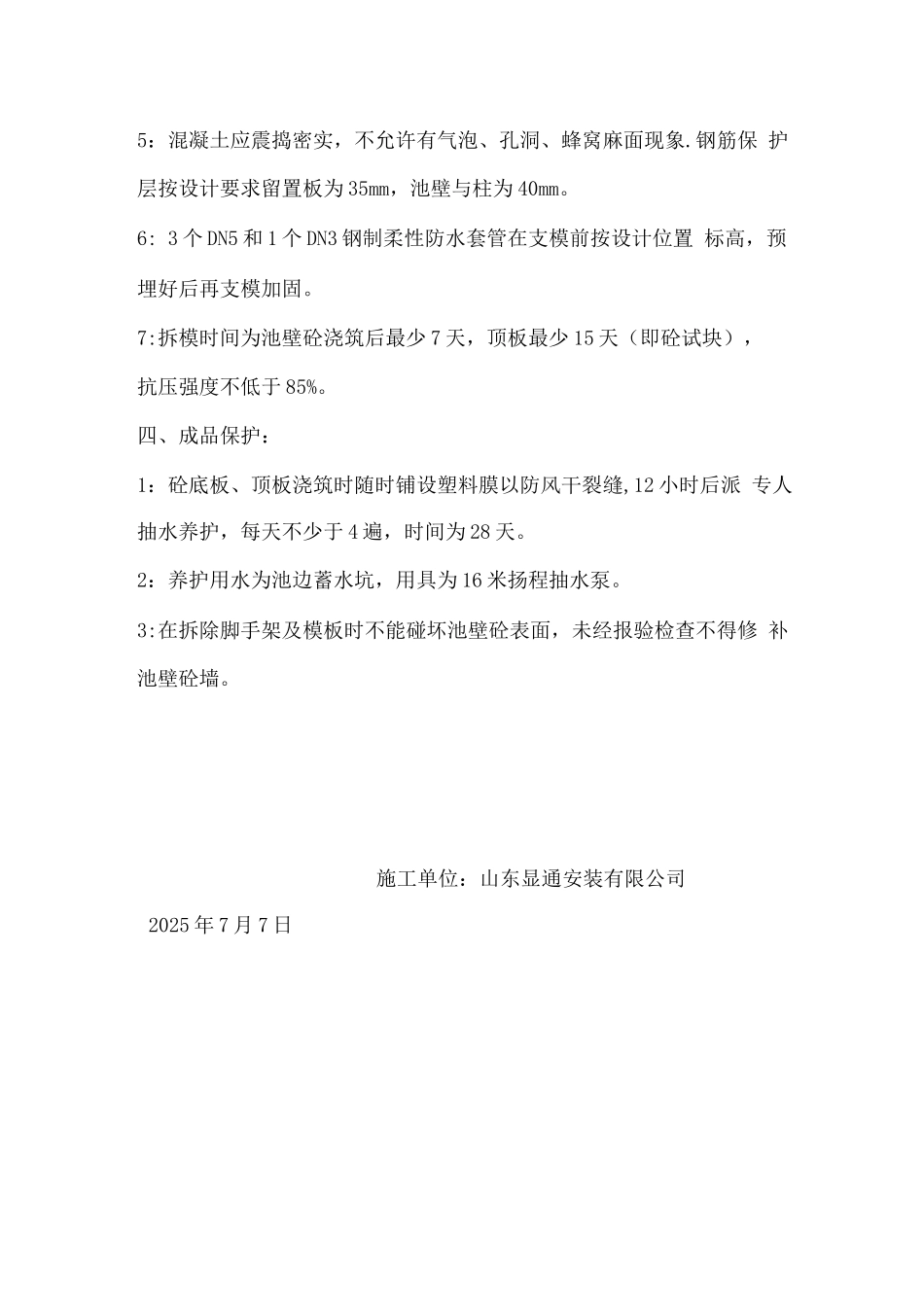

蓄水池支模施工方案一、工程概况:1. 本工程设计为 30m 蓄水池主结构 C35 抗渗 S6,要求膨胀率为,限制干缩率不大于。砼中最大氯离 子含量小于 0。1%,最大碱含量小于 3.0kg/m ,28 天坑抗压强度不 小于 30Mpa2. 本工程池壁厚 350mm,净高 50mm。跨度 252mm,主结构分两次 支模,两次浇砼。支撑柱为 350 x 350,共 36 根,上下设有柱帽。二、施工顺序步骤:1:浇筑 C15 砼垫层、放线、弹线、布置池壁与底板钢筋。2:支底板外侧 4 高模板,搭设脚手架绑扎池壁竖筋与水平筋.3:砼底板与池壁连续浇筑施工难度大,故在水池底板以上 6mm 处 留置施工缝,并设置安装镀锌钢板止水带,沿池壁周圈埋设.4:在此处二次池壁、顶板支模与 36 根支撑柱柱帽顶板一起浇筑三、支模加固施工技术措施:1:本工程支模采纳 12 x 24 木大板拼模,① 12 对拉螺杆连接固定, 中部焊有止水环,木方间距不大于 3mm 对拉螺杆间距不大于 5mm。 2:池壁外模采纳钢架管支撑和斜撑,池内侧采纳满堂架钢管加固支 撑。3:支撑柱采纳木大板拼模,钢管柱箍间距 5 设置一道钢管柱箍加固 柱子。4:顶板留置后浇带两处,尺寸为 3 x 15,待完全提取周转材料后再 二次浇筑。5:混凝土应震捣密实,不允许有气泡、孔洞、蜂窝麻面现象.钢筋保 护层按设计要求留置板为 35mm,池壁与柱为 40mm。6: 3 个 DN5 和 1 个 DN3 钢制柔性防水套管在支模前按设计位置 标高,预埋好后再支模加固。7:拆模时间为池壁砼浇筑后最少 7 天,顶板最少 15 天(即砼试块), 抗压强度不低于 85%。四、成品保护:1:砼底板、顶板浇筑时随时铺设塑料膜以防风干裂缝,12 小时后派 专人抽水养护,每天不少于 4 遍,时间为 28 天。2:养护用水为池边蓄水坑,用具为 16 米扬程抽水泵。3:在拆除脚手架及模板时不能碰坏池壁砼表面,未经报验检查不得修 补池壁砼墙。施工单位:山东显通安装有限公司2025 年 7 月 7 日下面总结范文为赠送的资料不需要的朋友, 下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛, 也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年 伊始即将临近。可以说,201x 年是公司推动行业改革、拓展市场、持续进展的关键年。现 就本年度重要工作情况总结如下:一、虚心学习,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

蓄水池支模施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
