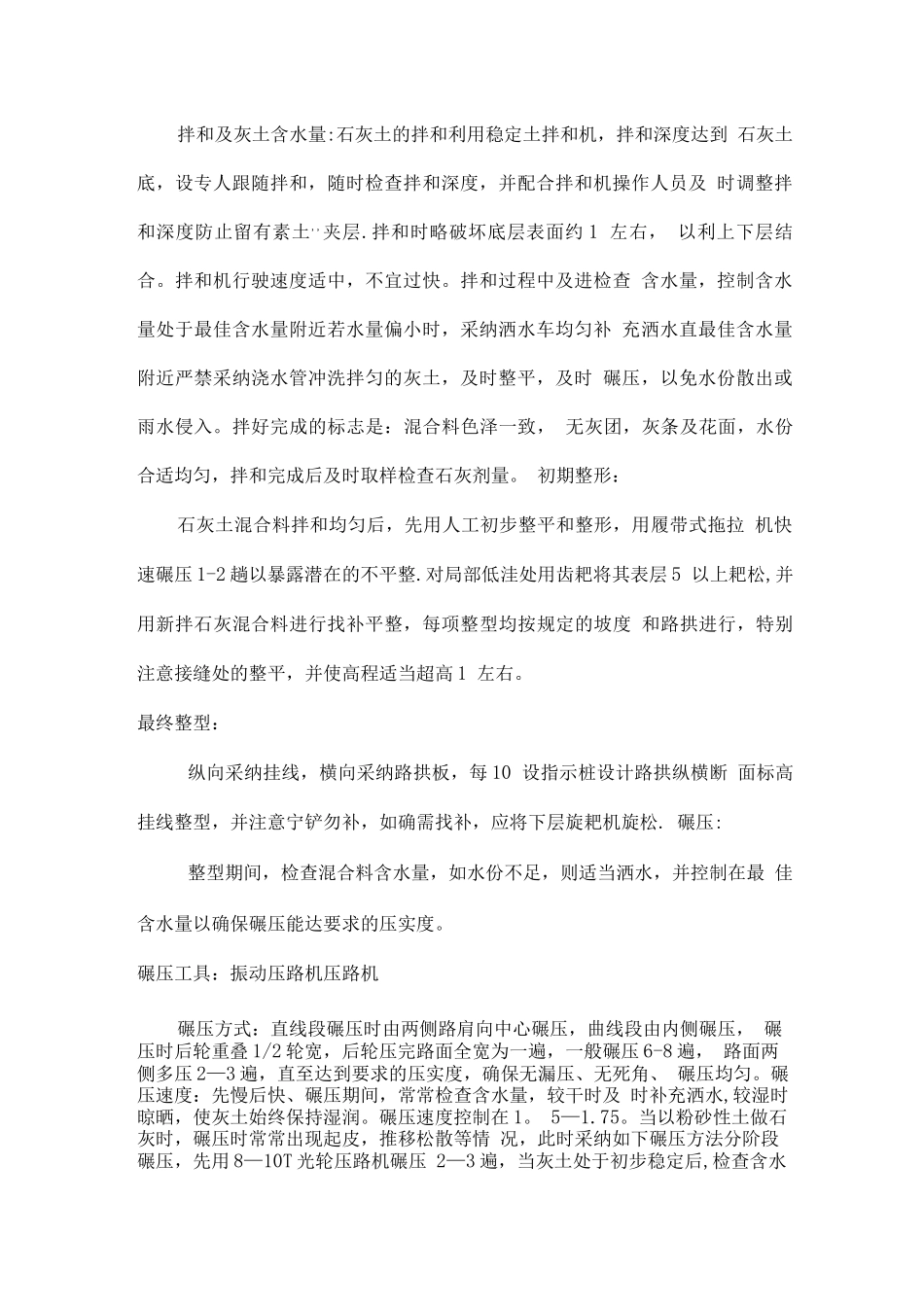

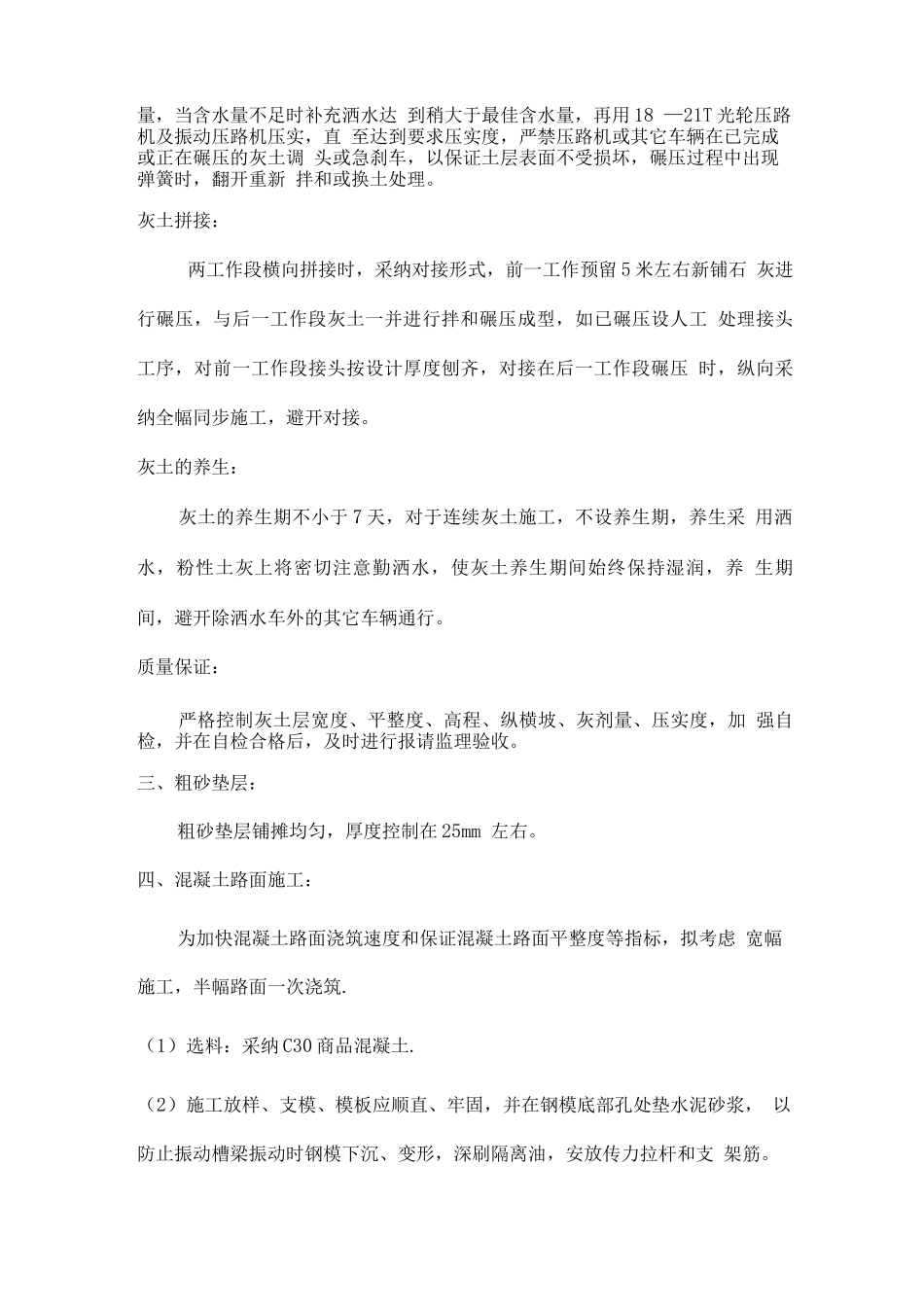

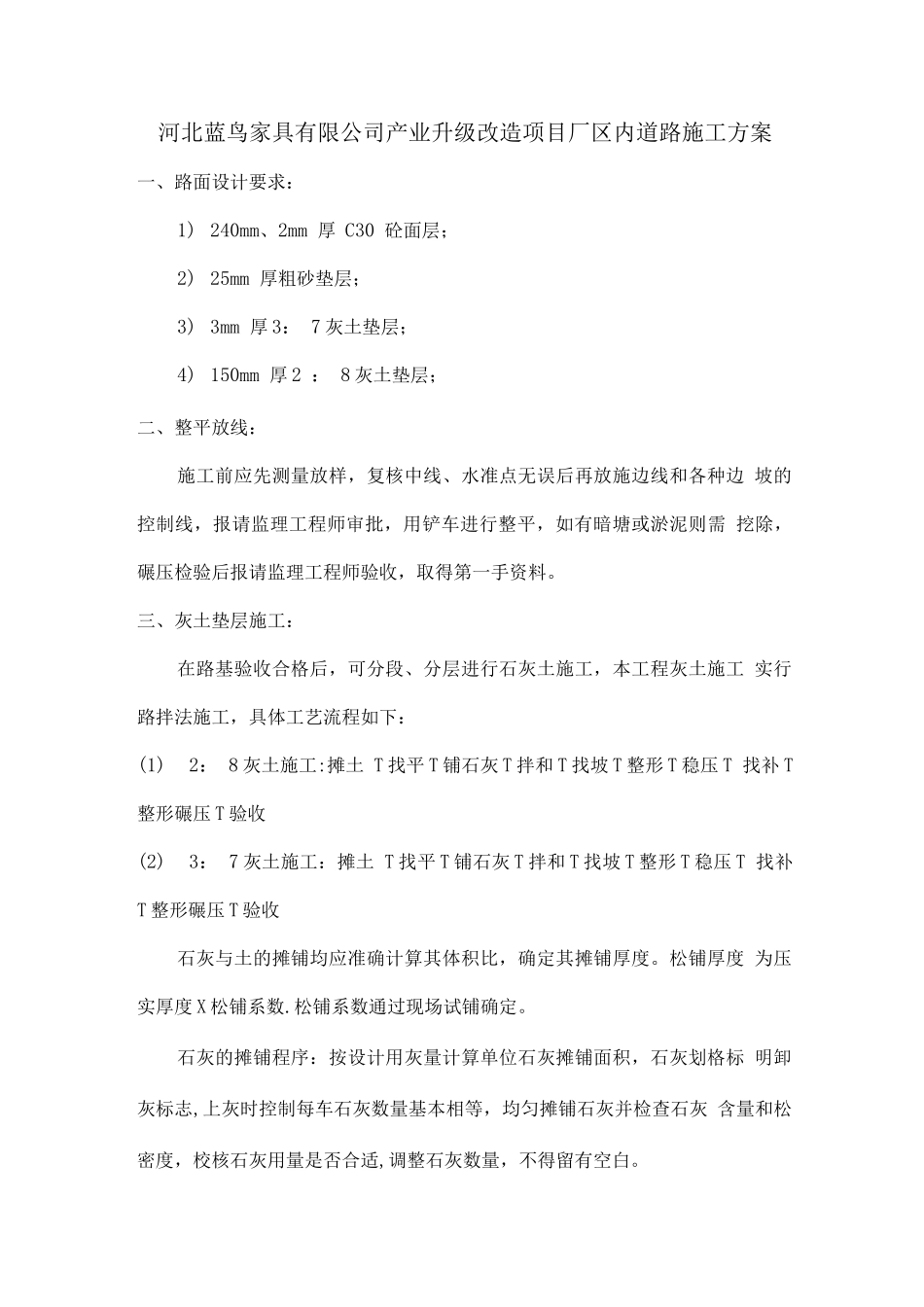

河北蓝鸟家具有限公司产业升级改造项目厂区内道路施工方案一、路面设计要求:1) 240mm、2mm 厚 C30 砼面层;2) 25mm 厚粗砂垫层;3) 3mm 厚 3: 7 灰土垫层;4) 150mm 厚 2 : 8 灰土垫层;二、整平放线:施工前应先测量放样,复核中线、水准点无误后再放施边线和各种边 坡的控制线,报请监理工程师审批,用铲车进行整平,如有暗塘或淤泥则需 挖除,碾压检验后报请监理工程师验收,取得第一手资料
三、灰土垫层施工:在路基验收合格后,可分段、分层进行石灰土施工,本工程灰土施工 实行路拌法施工,具体工艺流程如下:(1)2: 8 灰土施工:摊土 T 找平 T 铺石灰 T 拌和 T 找坡 T 整形 T 稳压 T 找补 T整形碾压 T 验收(2)3: 7 灰土施工:摊土 T 找平 T 铺石灰 T 拌和 T 找坡 T 整形 T 稳压 T 找补T 整形碾压 T 验收石灰与土的摊铺均应准确计算其体积比,确定其摊铺厚度
松铺厚度 为压实厚度 X 松铺系数
松铺系数通过现场试铺确定
石灰的摊铺程序:按设计用灰量计算单位石灰摊铺面积,石灰划格标 明卸灰标志,上灰时控制每车石灰数量基本相等,均匀摊铺石灰并检查石灰 含量和松密度,校核石灰用量是否合适,调整石灰数量,不得留有空白
拌和及灰土含水量:石灰土的拌和利用稳定土拌和机,拌和深度达到 石灰土底,设专人跟随拌和,随时检查拌和深度,并配合拌和机操作人员及 时调整拌和深度防止留有素土,,夹层
拌和时略破坏底层表面约 1 左右, 以利上下层结合
拌和机行驶速度适中,不宜过快
拌和过程中及进检查 含水量,控制含水量处于最佳含水量附近若水量偏小时,采纳洒水车均匀补 充洒水直最佳含水量附近严禁采纳浇水管冲洗拌匀的灰土,及时整平,及时 碾压,以免水份散出或雨水侵入
拌好完成的标志是:混合料色泽一致, 无灰团,灰条及花面,水份合适均匀,拌
