0 机械设备安装1

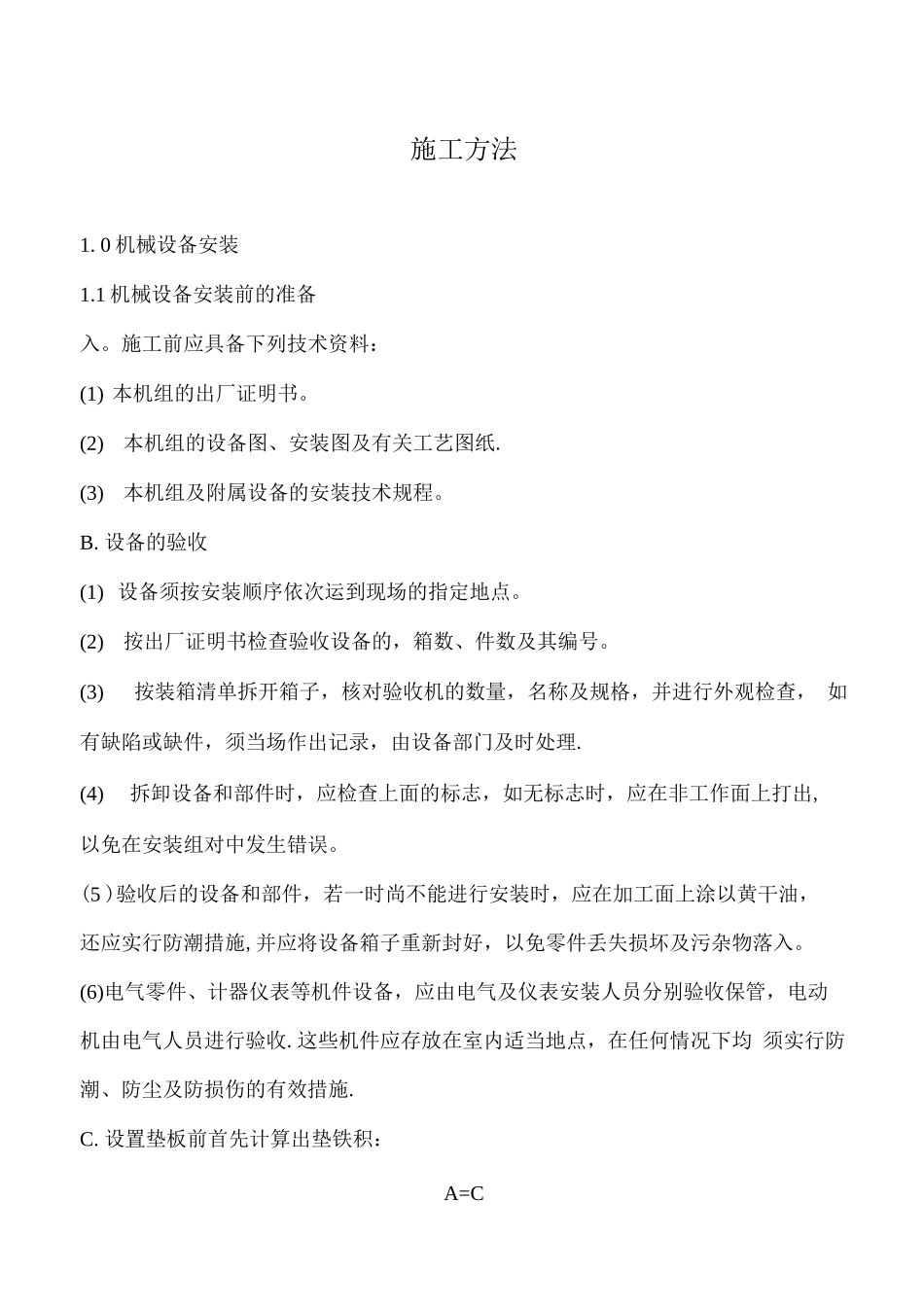

1 机械设备安装前的准备入
施工前应具备下列技术资料:(1) 本机组的出厂证明书
(2)本机组的设备图、安装图及有关工艺图纸
(3)本机组及附属设备的安装技术规程
设备的验收(1) 设备须按安装顺序依次运到现场的指定地点
(2)按出厂证明书检查验收设备的,箱数、件数及其编号
(3)按装箱清单拆开箱子,核对验收机的数量,名称及规格,并进行外观检查, 如有缺陷或缺件,须当场作出记录,由设备部门及时处理
(4)拆卸设备和部件时,应检查上面的标志,如无标志时,应在非工作面上打出, 以免在安装组对中发生错误
(5 )验收后的设备和部件,若一时尚不能进行安装时,应在加工面上涂以黄干油, 还应实行防潮措施,并应将设备箱子重新封好,以免零件丢失损坏及污杂物落入
(6)电气零件、计器仪表等机件设备,应由电气及仪表安装人员分别验收保管,电动机由电气人员进行验收
这些机件应存放在室内适当地点,在任何情况下均 须实行防潮、防尘及防损伤的有效措施

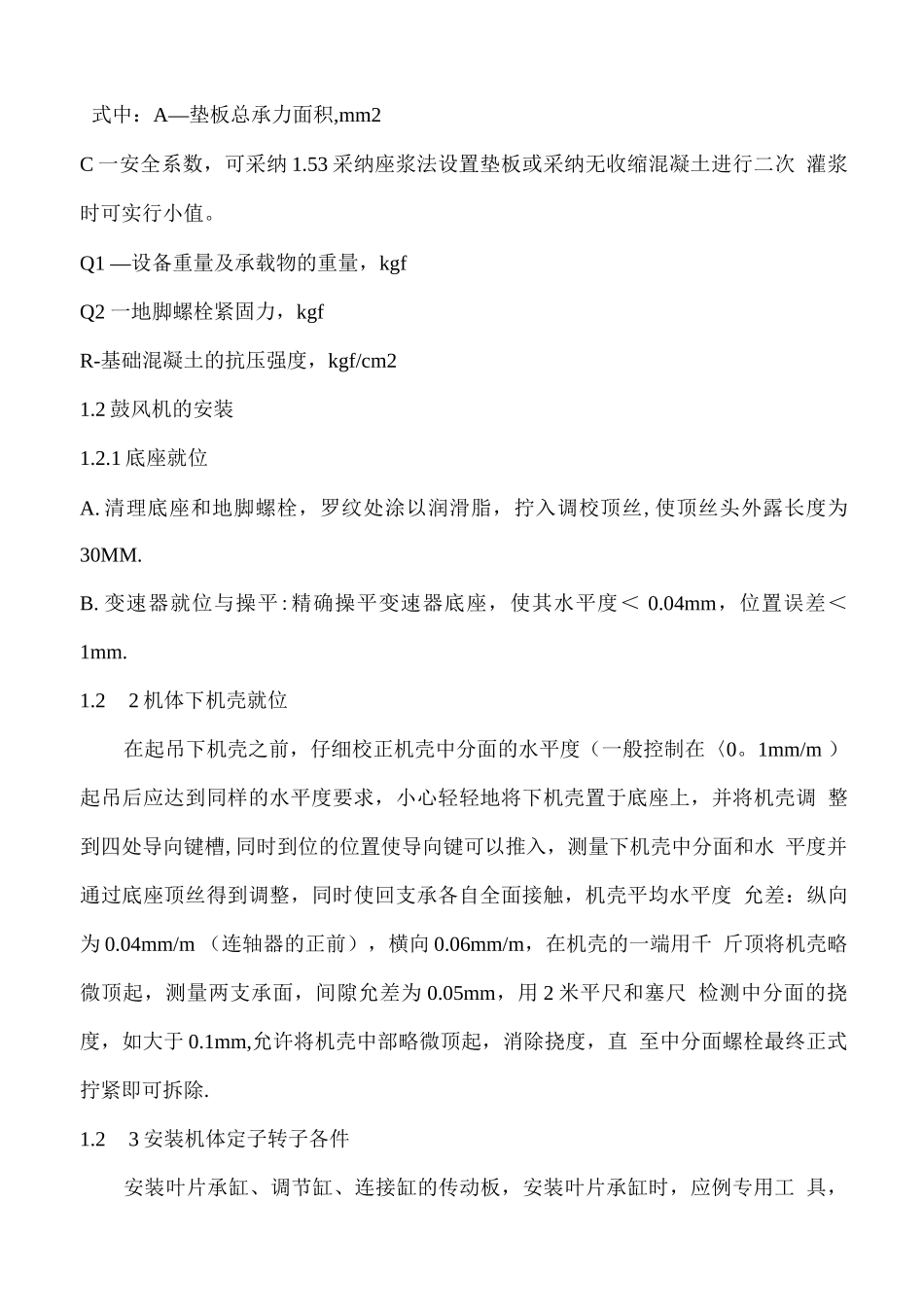

设置垫板前首先计算出垫铁积:A=C式中:A—垫板总承力面积,mm2C 一安全系数,可采纳 1
53 采纳座浆法设置垫板或采纳无收缩混凝土进行二次 灌浆时可实行小值
Q1 —设备重量及承载物的重量,kgfQ2 一地脚螺栓紧固力,kgfR-基础混凝土的抗压强度,kgf/cm21
2 鼓风机的安装1
1 底座就位A
清理底座和地脚螺栓,罗纹处涂以润滑脂,拧入调校顶丝,使顶丝头外露长度为 30MM
变速器就位与操平:精确操平变速器底座,使其水平度 < 0
04mm,位置误差< 1mm
22 机体下机壳就位在起吊下机壳之前,仔细校正机壳中分面的水平度(一般控制在〈0

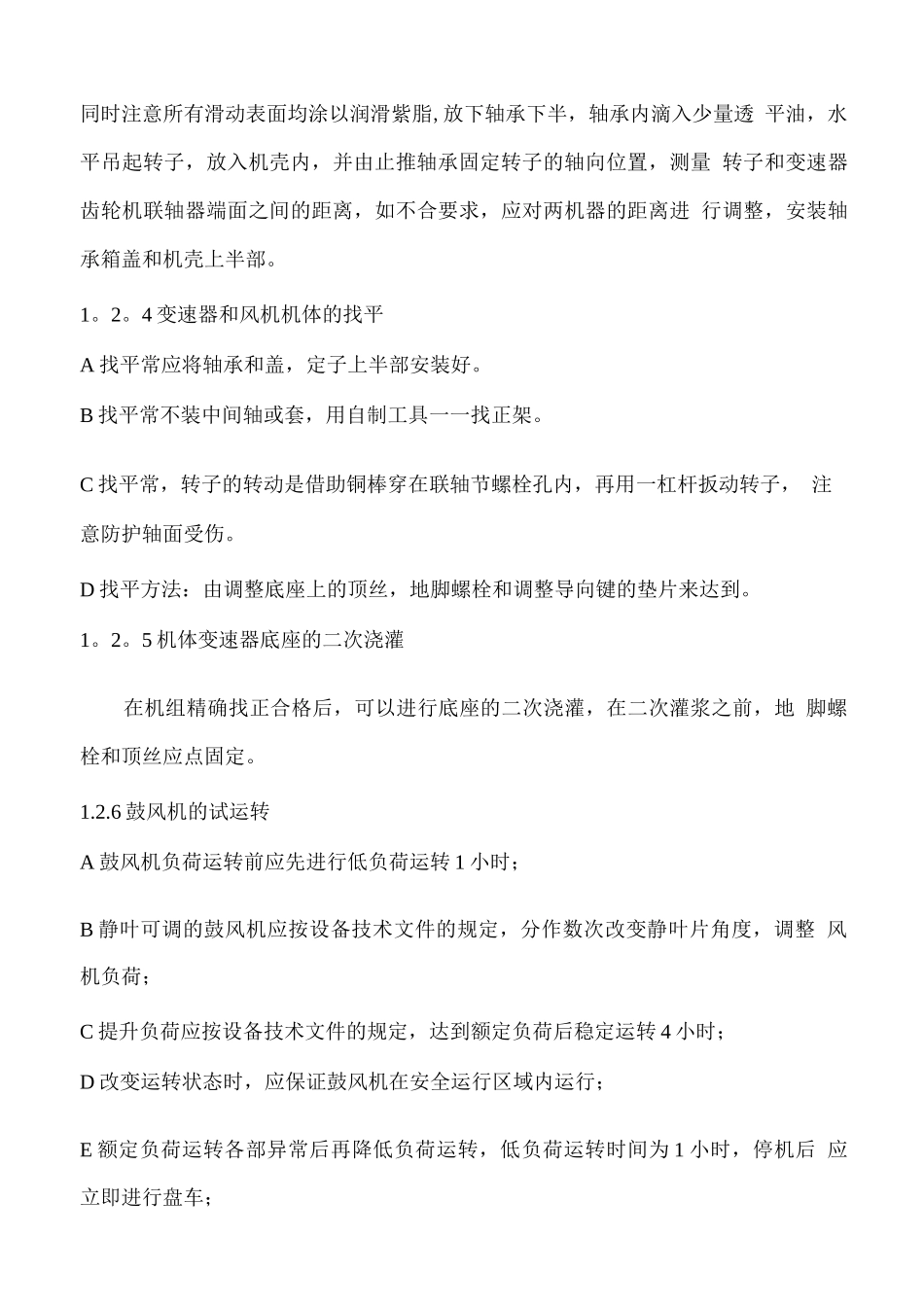

1mm/m ) 起吊后应达到同样的水平度要求,小心轻轻地将下机壳置于底座上,并将机壳调 整到四处导向键槽,同时到位的位置使导向键可以推入,
