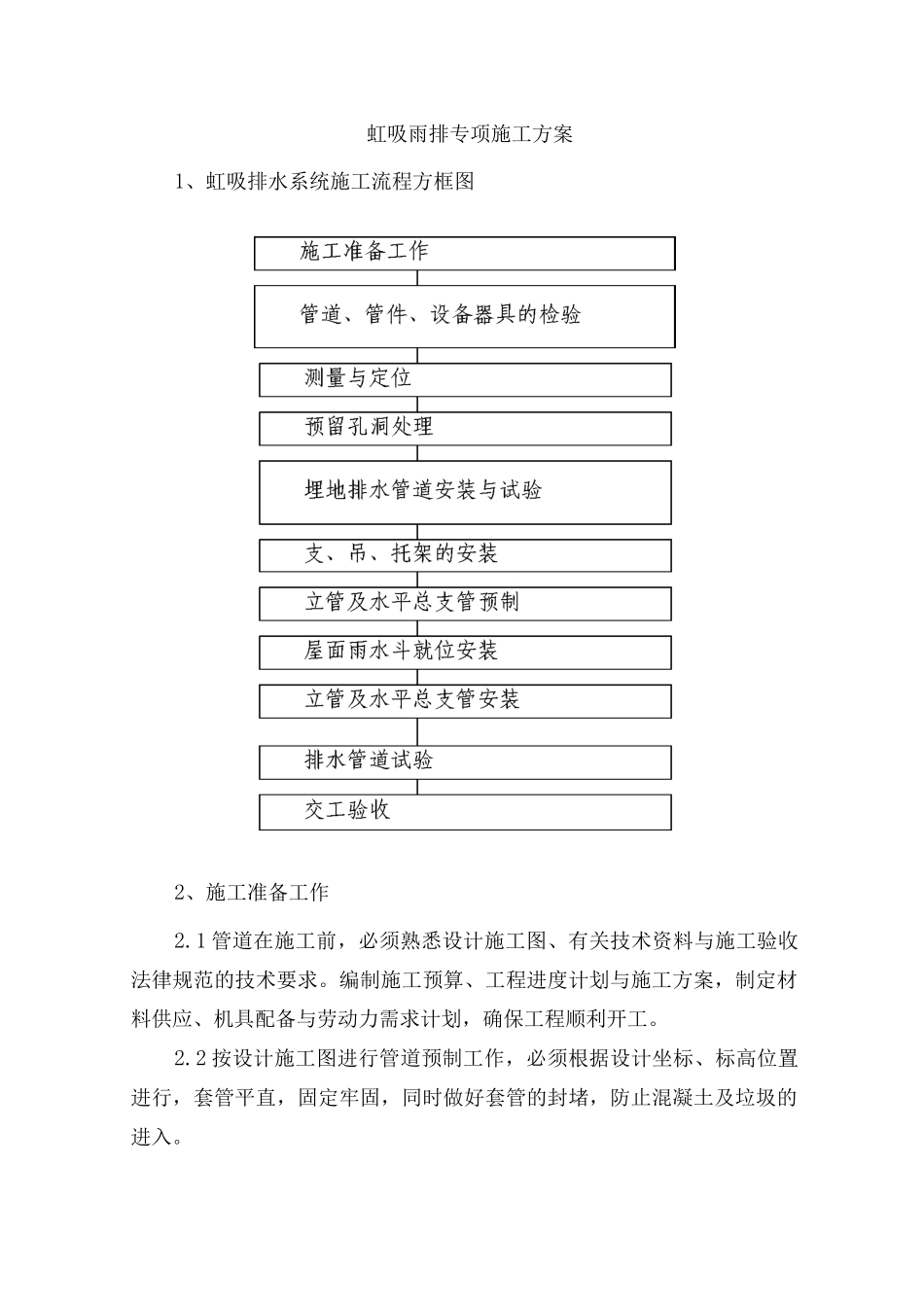

虹吸雨排专项施工方案1、虹吸排水系统施工流程方框图2、施工准备工作2

1 管道在施工前,必须熟悉设计施工图、有关技术资料与施工验收法律规范的技术要求
编制施工预算、工程进度计划与施工方案,制定材料供应、机具配备与劳动力需求计划,确保工程顺利开工
2 按设计施工图进行管道预制工作,必须根据设计坐标、标高位置进行,套管平直,固定牢固,同时做好套管的封堵,防止混凝土及垃圾的进入
3 排水系统管道施工时,先进行埋地管道的敷设,然后进行垂直立管的安装,最后安装支管、水平支管和排出管
立管安装必须执行“下开上堵”的施工原则,确保管道畅通
4 为确保配管正确,须做好与土建、钢构、其他施工单位的配合,及时掌握钢梁高度、水平基准线、墙身线镶接尺寸,做好管道的安装敷设,确保管道预留的坐标、标高符合验收规求
嵌墙暗装及预埋的给排水支管要固定牢固,在土建作业时做好出墙与出地坪的管加堵保护工作
并根据土建、装饰的进度要求及时对管道进行检验与试验
5 本工程使用的管材和管件应具有质量检验部门的产品合格证或认证文件
管材和管件上应标明规格、压力和生产厂名或商标,并应标明生产日期和检验代号
HDPE 管道采纳热熔连接时,应采纳安全可靠的配套专用的热熔连接工具
6 管材和管件的外观应光滑平整、无裂、裂纹、脱皮和明显的痕纹、凹陷,管件应完整、无缺损、无变形
3、统的安装雨水斗的安装要求3
2 不锈钢雨水斗在钢天沟天沟的安装1 要求:天沟平直、同一天沟内的雨水斗标高要一致,雨水斗要固定
在钢天沟里安装雨水斗用等离子切割机或氧割在天沟内开孔(TY90 留① 180 孔、TY110 留① 225 孔、TY125 留① 280 孔、TY160 留① 280 孔),安装时将不锈钢底盘平放在孔的正上方(确保底盘与面板顶面标高一致),同时封堵尾管与孔之间的空隙
其具体开孔点可根据现场实际情况作微调整,因
