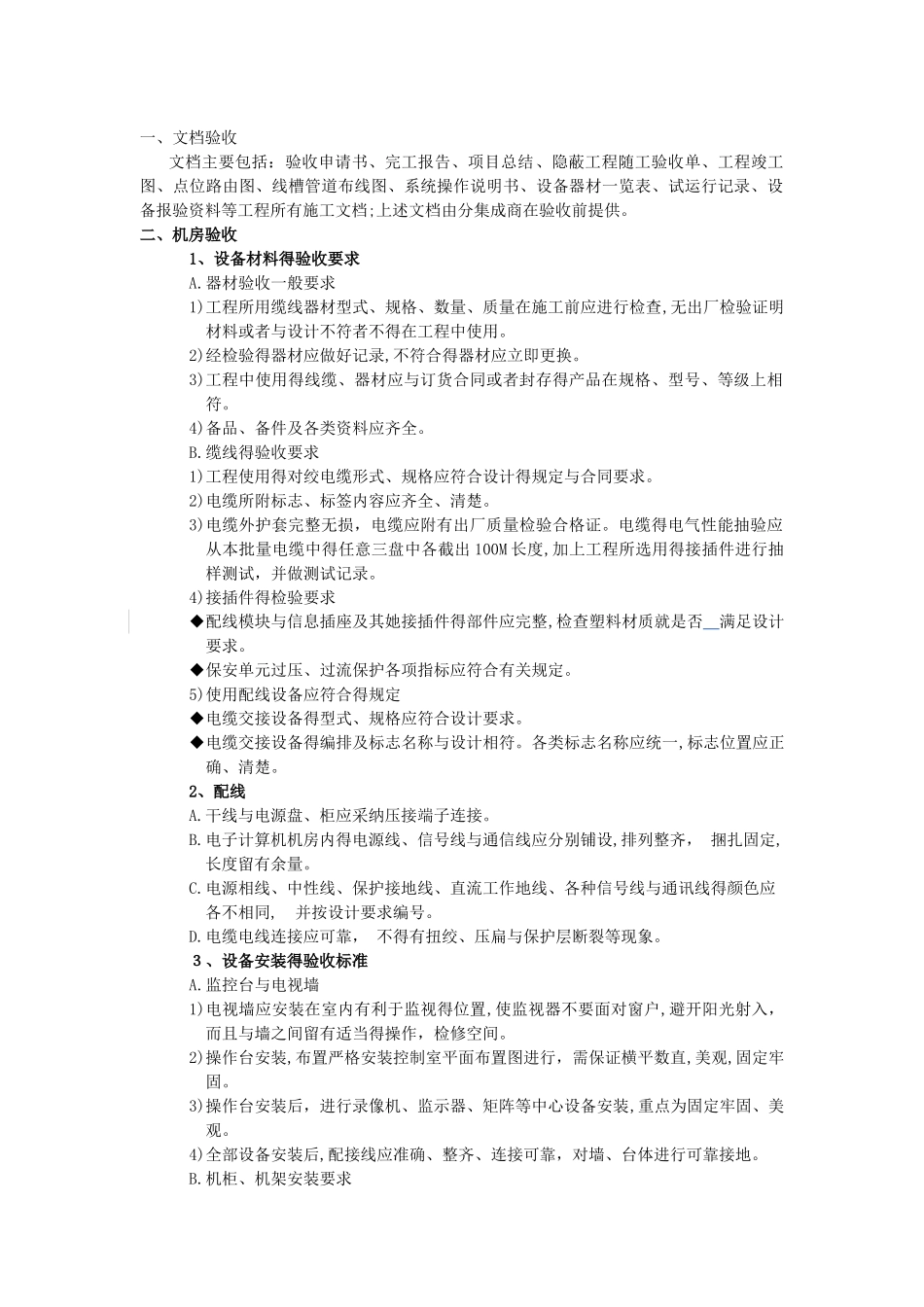

一、文档验收文档主要包括:验收申请书、完工报告、项目总结、隐蔽工程随工验收单、工程竣工图、点位路由图、线槽管道布线图、系统操作说明书、设备器材一览表、试运行记录、设备报验资料等工程所有施工文档;上述文档由分集成商在验收前提供。二、机房验收1、设备材料得验收要求A.器材验收一般要求1)工程所用缆线器材型式、规格、数量、质量在施工前应进行检查,无出厂检验证明材料或者与设计不符者不得在工程中使用。2)经检验得器材应做好记录,不符合得器材应立即更换。3)工程中使用得线缆、器材应与订货合同或者封存得产品在规格、型号、等级上相符。4)备品、备件及各类资料应齐全。B.缆线得验收要求1)工程使用得对绞电缆形式、规格应符合设计得规定与合同要求。2)电缆所附标志、标签内容应齐全、清楚。3)电缆外护套完整无损,电缆应附有出厂质量检验合格证。电缆得电气性能抽验应从本批量电缆中得任意三盘中各截出 100M 长度,加上工程所选用得接插件进行抽样测试,并做测试记录。4)接插件得检验要求配线模块与信息插座及其她接插件得部件应完整,检查塑料材质就是否 满足设计要求。保安单元过压、过流保护各项指标应符合有关规定。5)使用配线设备应符合得规定电缆交接设备得型式、规格应符合设计要求。电缆交接设备得编排及标志名称与设计相符。各类标志名称应统一,标志位置应正确、清楚。2、配线A.干线与电源盘、柜应采纳压接端子连接。B.电子计算机机房内得电源线、信号线与通信线应分别铺设,排列整齐, 捆扎固定, 长度留有余量。C.电源相线、中性线、保护接地线、直流工作地线、各种信号线与通讯线得颜色应各不相同, 并按设计要求编号。D.电缆电线连接应可靠, 不得有扭绞、压扁与保护层断裂等现象。3、设备安装得验收标准A.监控台与电视墙1)电视墙应安装在室内有利于监视得位置,使监视器不要面对窗户,避开阳光射入,而且与墙之间留有适当得操作,检修空间。2)操作台安装,布置严格安装控制室平面布置图进行,需保证横平数直,美观,固定牢固。3)操作台安装后,进行录像机、监示器、矩阵等中心设备安装,重点为固定牢固、美观。4)全部设备安装后,配接线应准确、整齐、连接可靠,对墙、台体进行可靠接地。B.机柜、机架安装要求1)机柜、机架安装完毕后,垂直偏差应不大于3 mm。机柜、机架安装位置应符合设计要求。2)机柜、机架上得各种零件不得脱落与碰坏,漆面如有脱落应予以补漆,各种标志应完整、清楚。3)机柜、机架得安装应牢...
