计划性停水施工技术方案1
工程概况本工程为新迎小区新迎南区道路-新迎路更新 DN150 给水管工程
施工 范围为更新新迎南区小区道路东北廊原有 DN150 给水管,两端与原有 DN150 给水管连接
新建 DN150 给水管道全长 153m
原有管线废除后,原有用户 用水接入新装 DN150 给水管上
本工程停水接点共 11 处
除新装 DN150 管线两端与原有 DN150 给水管 连接外,中间共有 9 处接点,其中 DN1 接点 3 处,DN50 接点 5 处,DN25 接点 1处
本工程中,原来的 DN150 旧管正在正常供水,在新装管线未连通前, 旧管不能停水,所有旧管节点都要改接在新装管线上
本工程接点数量较 多,且小区内道路狭窄,车辆停放较多,人员出入频繁,接点操作面有限, 机械设备配合接点施工较困难,给接点施工造成不小的影响
另外,应工 程管理部本工程的负责人要求,接点闸门均不得新装,接点使用的闸门, 从老管上相应位置拆除下来重复利用
拆除旧管配件重复利用需要大量时 间
请相关部门给以考虑,适当放宽停水接点时间

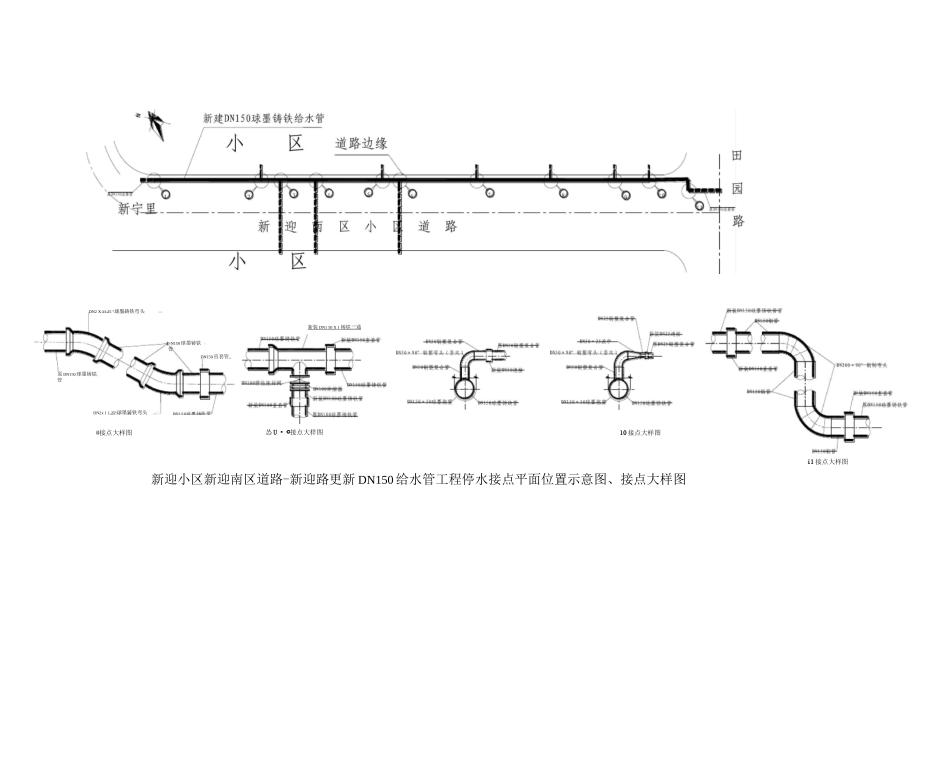

2、接点位置平面示意图及接点大样图新迎小区新迎南区道路-新迎路更新 DN150 给水管工程停水接点平面位置示意图、接点大样图DN2 X 11
25 °球墨铸铁弯头>N150 球墨铸铁管原 DN150 球墨铸铁管DN2x 1 1

25°球墨铸铁弯头DN150 直套管新装 DN1 50 X 1 铸铁三通 怂 U • ©接点大样图@接点大样图10 接点大样图i1 接点大样图3、接点方法3
1 首先实行合适的切割方法断开旧管,根据旧管的材质、管径大小 可采纳割管器、电氧焊切割等方法
切割旧管必须在确认管道停水后进行, 在对旧管断开过程中,控制管道水流是一个重要环节
应关闭阀门,如闸 门关闭不严,提前割开小的泄水,进行机械排水
管内积水排完后,即 可进行接点工
