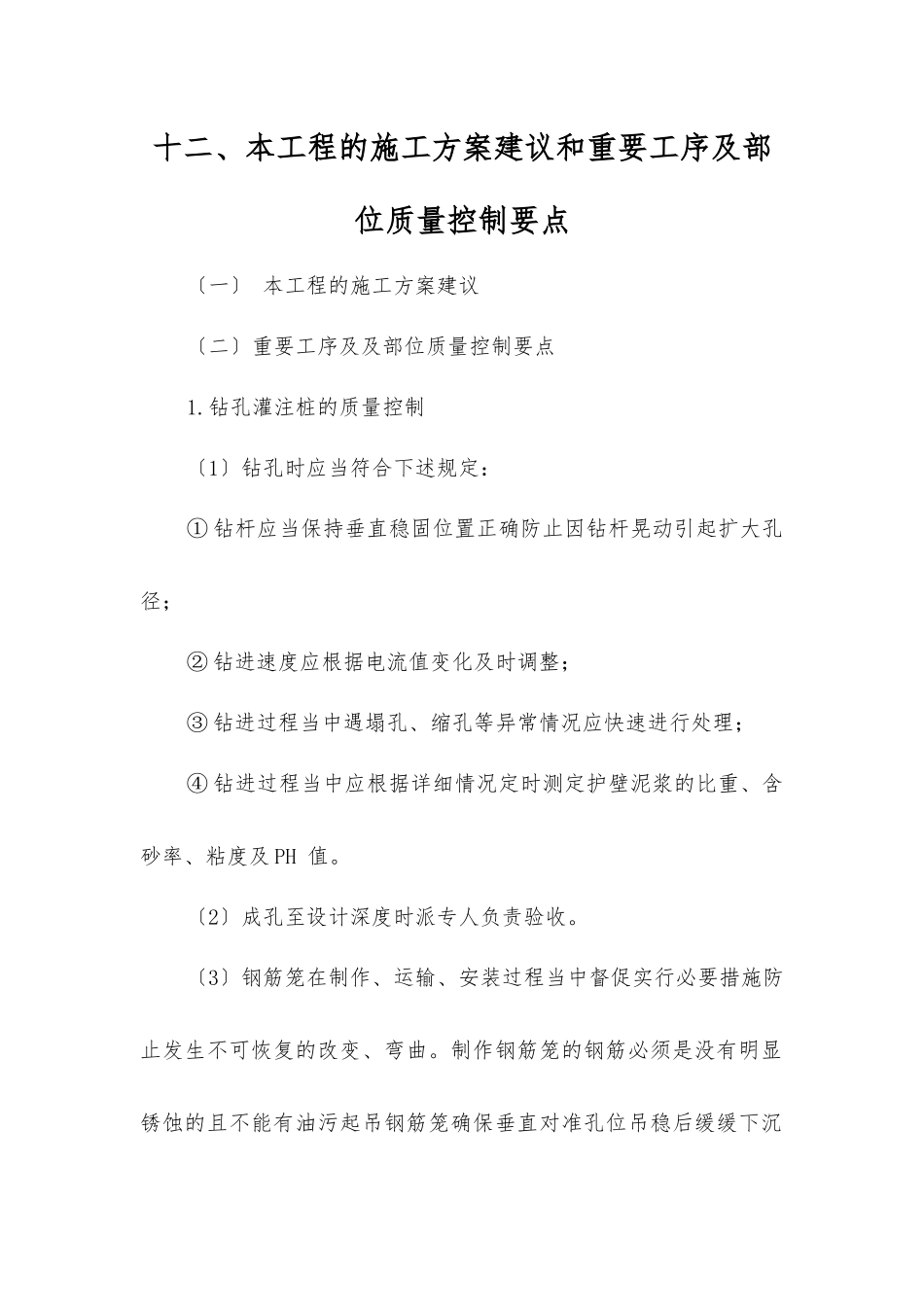

十二、本工程的施工方案建议和重要工序及部位质量控制要点〔一〕 本工程的施工方案建议〔二〕重要工序及及部位质量控制要点1
钻孔灌注桩的质量控制〔1〕钻孔时应当符合下述规定:① 钻杆应当保持垂直稳固位置正确防止因钻杆晃动引起扩大孔径;② 钻进速度应根据电流值变化及时调整;③ 钻进过程当中遇塌孔、缩孔等异常情况应快速进行处理;④ 钻进过程当中应根据详细情况定时测定护壁泥浆的比重、含砂率、粘度及 PH 值
〔2〕成孔至设计深度时派专人负责验收
〔3〕钢筋笼在制作、运输、安装过程当中督促实行必要措施防止发生不可恢复的改变、弯曲
制作钢筋笼的钢筋必须是没有明显锈蚀的且不能有油污起吊钢筋笼确保垂直对准孔位吊稳后缓缓下沉防止碰撞孔壁

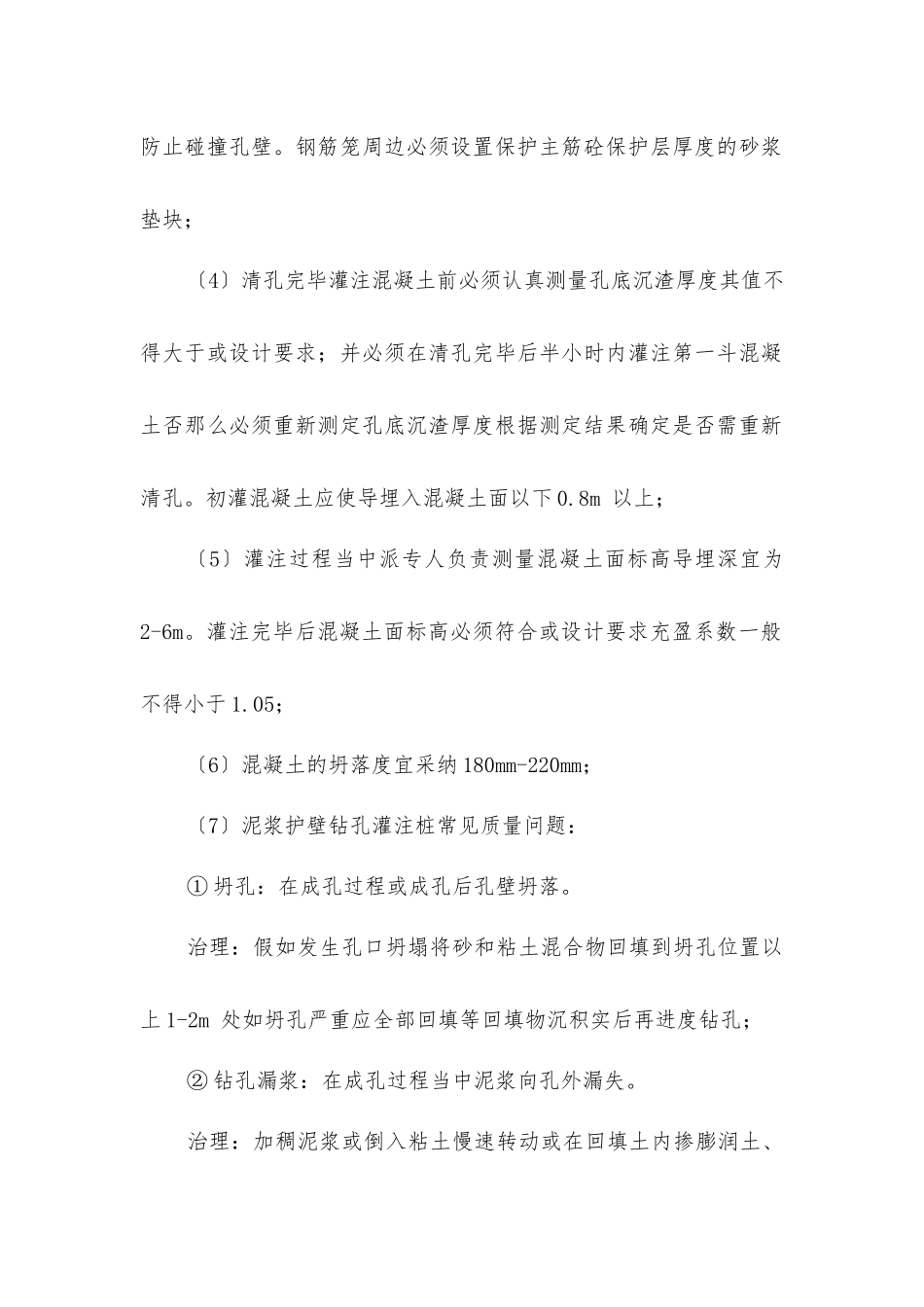

钢筋笼周边必须设置保护主筋砼保护层厚度的砂浆垫块;〔4〕清孔完毕灌注混凝土前必须认真测量孔底沉渣厚度其值不得大于或设计要求;并必须在清孔完毕后半小时内灌注第一斗混凝土否那么必须重新测定孔底沉渣厚度根据测定结果确定是否需重新清孔
初灌混凝土应使导埋入混凝土面以下 0
8m 以上;〔5〕灌注过程当中派专人负责测量混凝土面标高导埋深宜为2-6m
灌注完毕后混凝土面标高必须符合或设计要求充盈系数一般不得小于 1
05;〔6〕混凝土的坍落度宜采纳 180mm-220mm;〔7〕泥浆护壁钻孔灌注桩常见质量问题:① 坍孔:在成孔过程或成孔后孔壁坍落
治理:假如发生孔口坍塌将砂和粘土混合物回填到坍孔位置以上 1-2m 处如坍孔严重应全部回填等回填物沉积实后再进度钻孔;② 钻孔漏浆:在成孔过程当中泥浆向孔外漏失

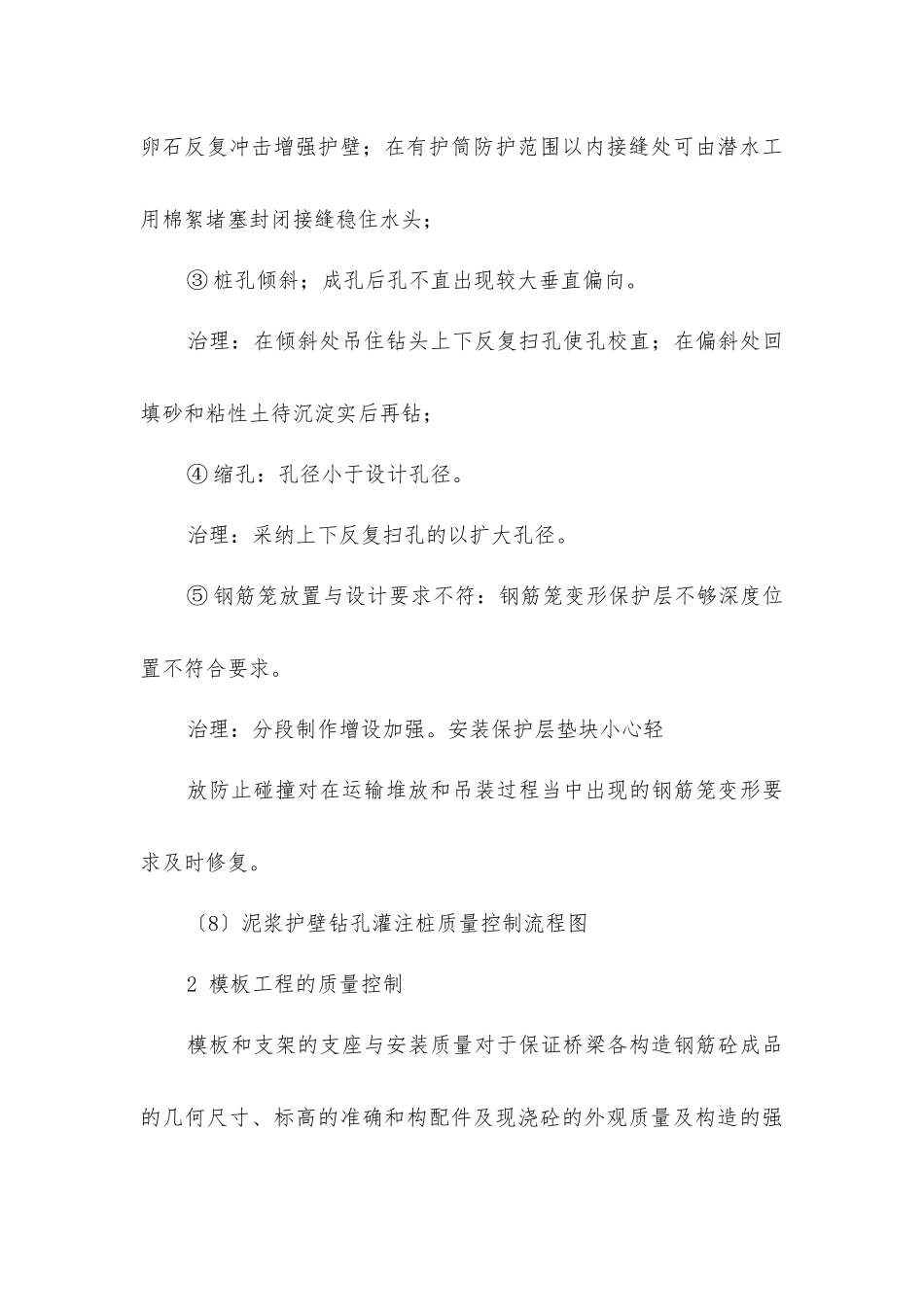

治理:加稠泥浆或倒入粘土慢速转动或在回填土内掺膨润土、卵石反复冲击增强护壁;在有护筒防护范围以内接缝处可由潜水工用棉絮堵塞封闭接缝稳住水头;③ 桩孔倾斜;成孔后孔不直出现较大垂直偏向
治理:在倾斜处吊住钻头上下反复扫孔使孔校直;在偏斜处回填砂和粘性土待沉淀实后再钻;④
