真空排水预压法施工工艺 真空排水预压法就是一项比较新得加固软土技术,就是属于排水固结法得一种,它通过铺设水平排水砂垫层与设置在软基中得竖向排水体,再在砂垫层上铺设不透气得薄膜封闭装置,借助于埋设在砂垫层内得管道,通过抽真空装置,使土体中形成负压,将土体孔隙中得孔隙水抽出,从而降低孔隙水压力,增加有效应力,使土体产生固结,减少后期沉降,提高地基承载能力
其施工内容主要由四部分组成:(1)施工一个垂直得与水平得排水通道,即施工塑料排水板与砂垫层;(2)要施工一个使被加固地基与大气隔绝得保证不透气得密封层;(3)要设置一套高效率得抽真空装置

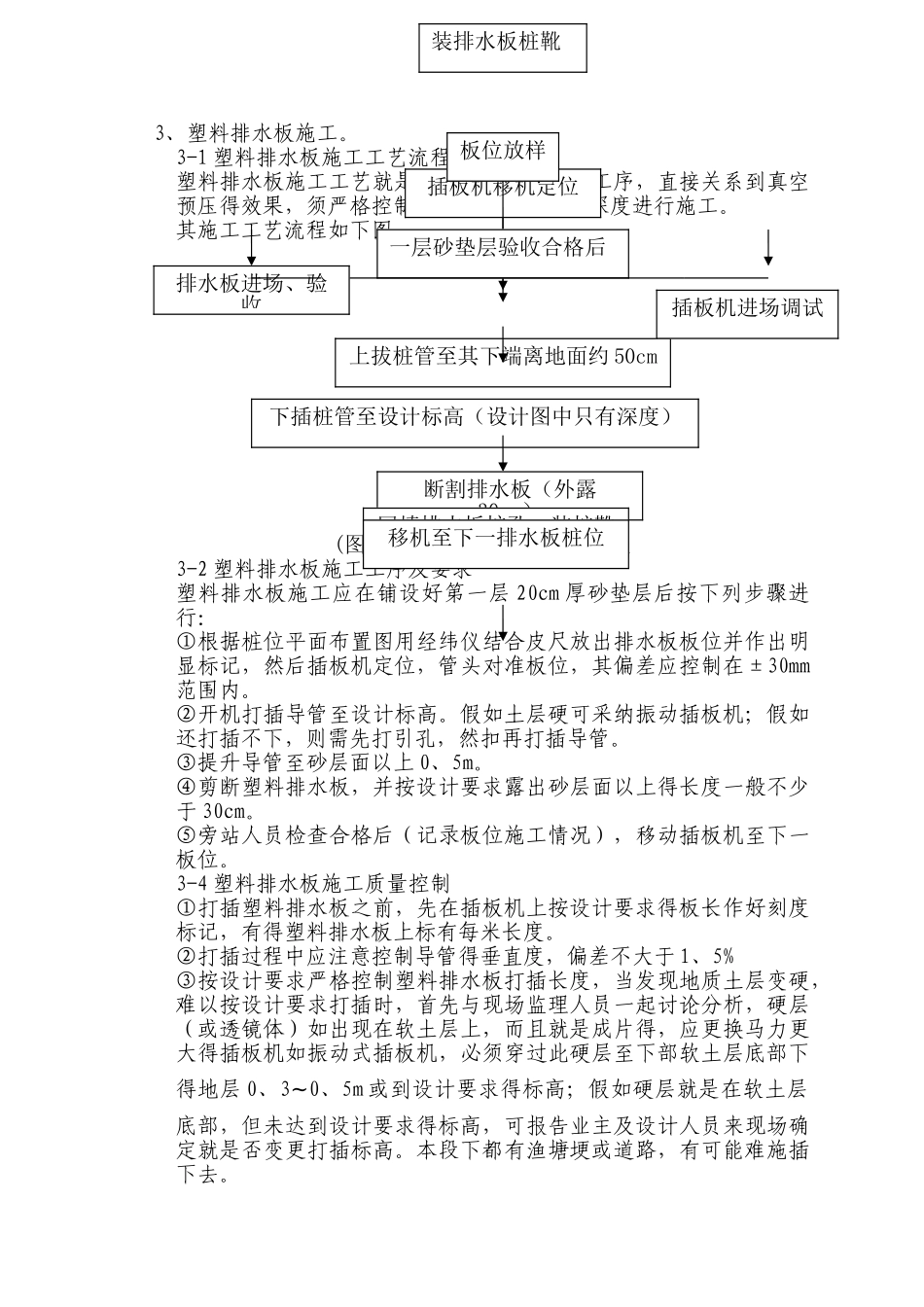

即在砂垫层内铺设主管与滤管管网与在密封系统外安装真空泵等设备;(4)要设置一套保证能按设计要求进行施工得检测系统

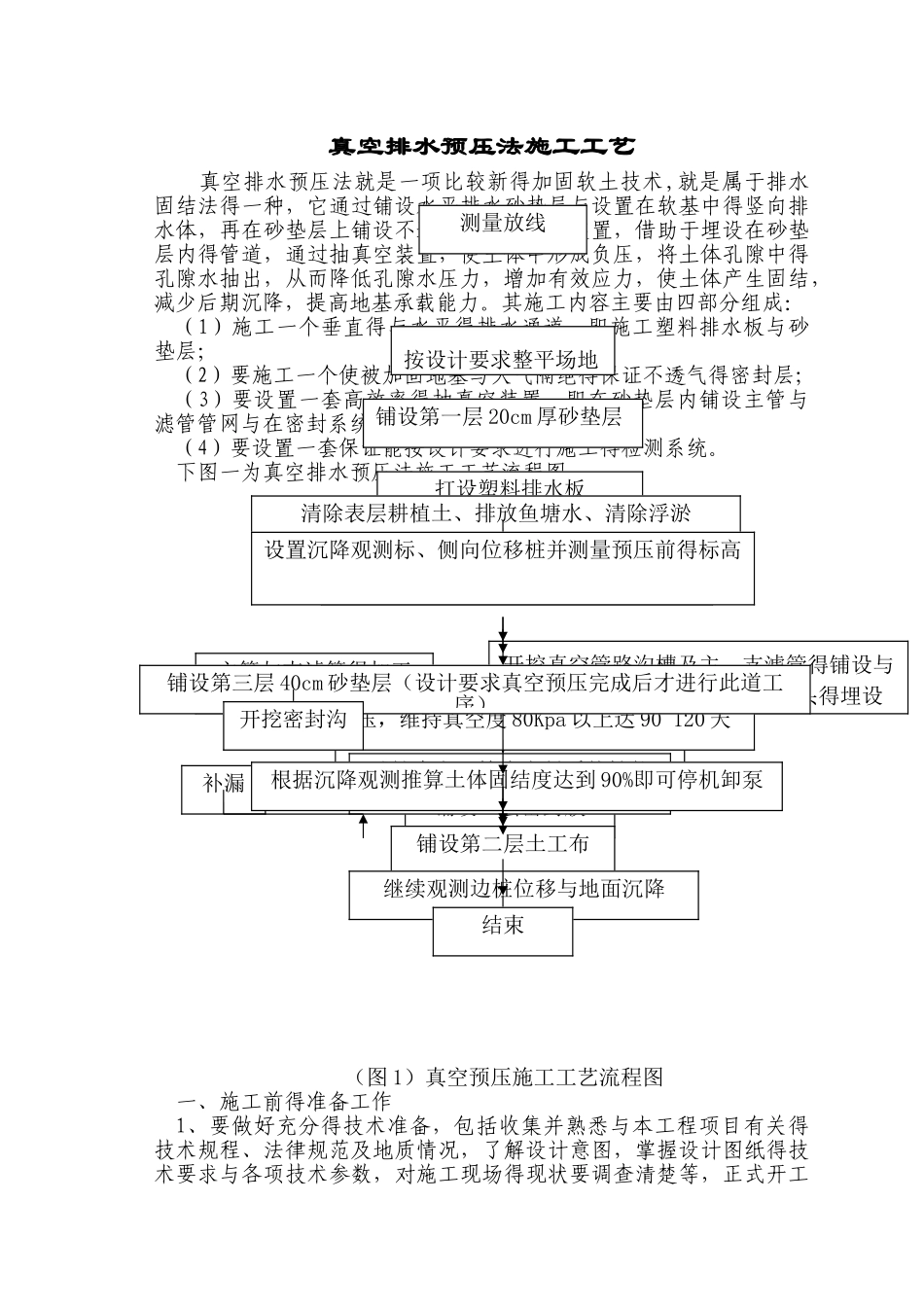

下图一为真空排水预压法施工工艺流程图 接下图接上图(图 1)真空预压施工工艺流程图一、施工前得准备工作1、要做好充分得技术准备,包括收集并熟悉与本工程项目有关得技术规程、法律规范及地质情况,了解设计意图,掌握设计图纸得技术要求与各项技术参数,对施工现场得现状要调查清楚等,正式开工测量放线按设计要求整平场地铺设第一层 20cm 厚砂垫层铺设第二层 20cm 厚砂垫层,挖密封沟开挖真空管路沟槽及主、支滤管得铺设与抽真空设备得安装与真空度测头得埋设打设塑料排水板清除表层耕植土、排放鱼塘水、清除浮淤主管与支滤管得加工铺设第一层土工布铺设二层密封膜出膜连接真空泵系统、回填密封沟试抽真空、检查密封系统性能不良补漏铺设第二层土工布根据沉降观测推算土体固结度达到 90%即可停机卸泵继续观测边桩位移与地面沉降进行真空预压,维持真空度 80Kpa 以上达 90~120 天设置沉降观测标、侧向位移桩并测量预压前得标高铺设第三层 40cm 砂垫层(设计要求真空预压完成后才进行此道工序)结束开挖密封沟前组织技术交底

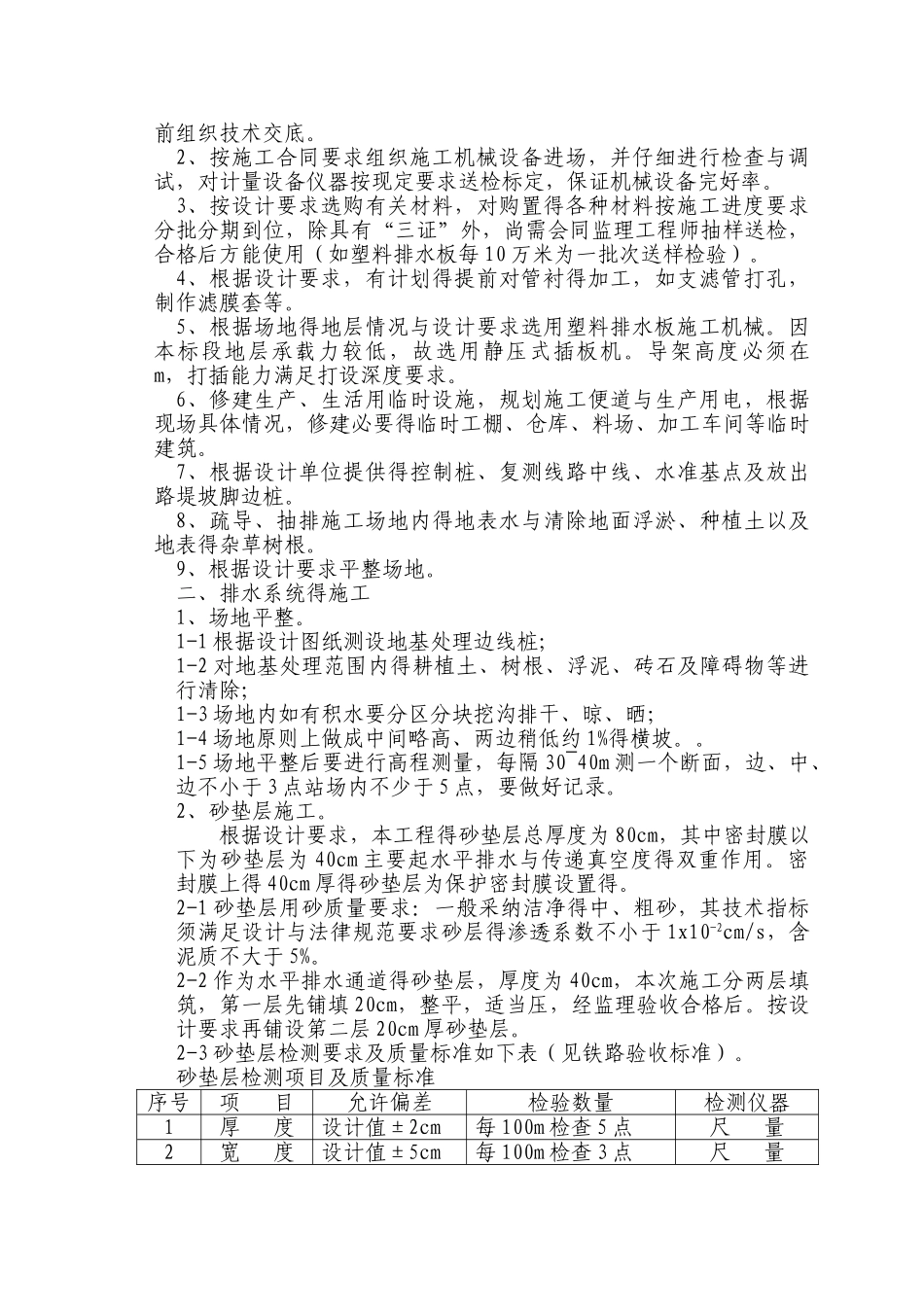

2、按施工合同要求组织施工机械设备进场,
