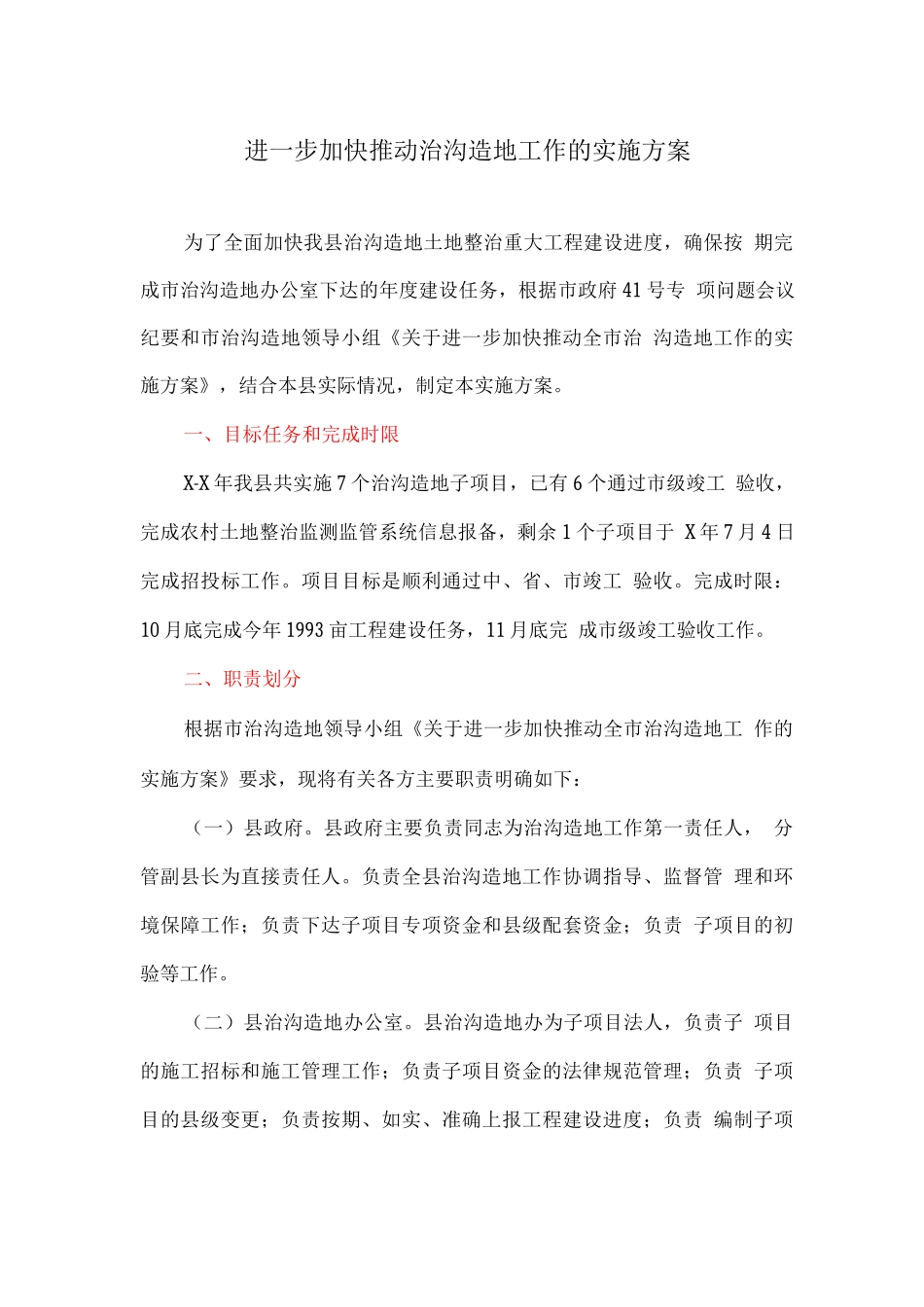

进一步加快推动治沟造地工作的实施方案为了全面加快我县治沟造地土地整治重大工程建设进度,确保按 期完成市治沟造地办公室下达的年度建设任务,根据市政府 41 号专 项问题会议纪要和市治沟造地领导小组《关于进一步加快推动全市治 沟造地工作的实施方案》,结合本县实际情况,制定本实施方案
一、目标任务和完成时限X-X 年我县共实施 7 个治沟造地子项目,已有 6 个通过市级竣工 验收,完成农村土地整治监测监管系统信息报备,剩余 1 个子项目于 X 年 7 月 4 日完成招投标工作
项目目标是顺利通过中、省、市竣工 验收
完成时限:10 月底完成今年 1993 亩工程建设任务,11 月底完 成市级竣工验收工作
二、职责划分根据市治沟造地领导小组《关于进一步加快推动全市治沟造地工 作的实施方案》要求,现将有关各方主要职责明确如下:(一)县政府
县政府主要负责同志为治沟造地工作第一责任人, 分管副县长为直接责任人
负责全县治沟造地工作协调指导、监督管 理和环境保障工作;负责下达子项目专项资金和县级配套资金;负责 子项目的初验等工作
(二)县治沟造地办公室

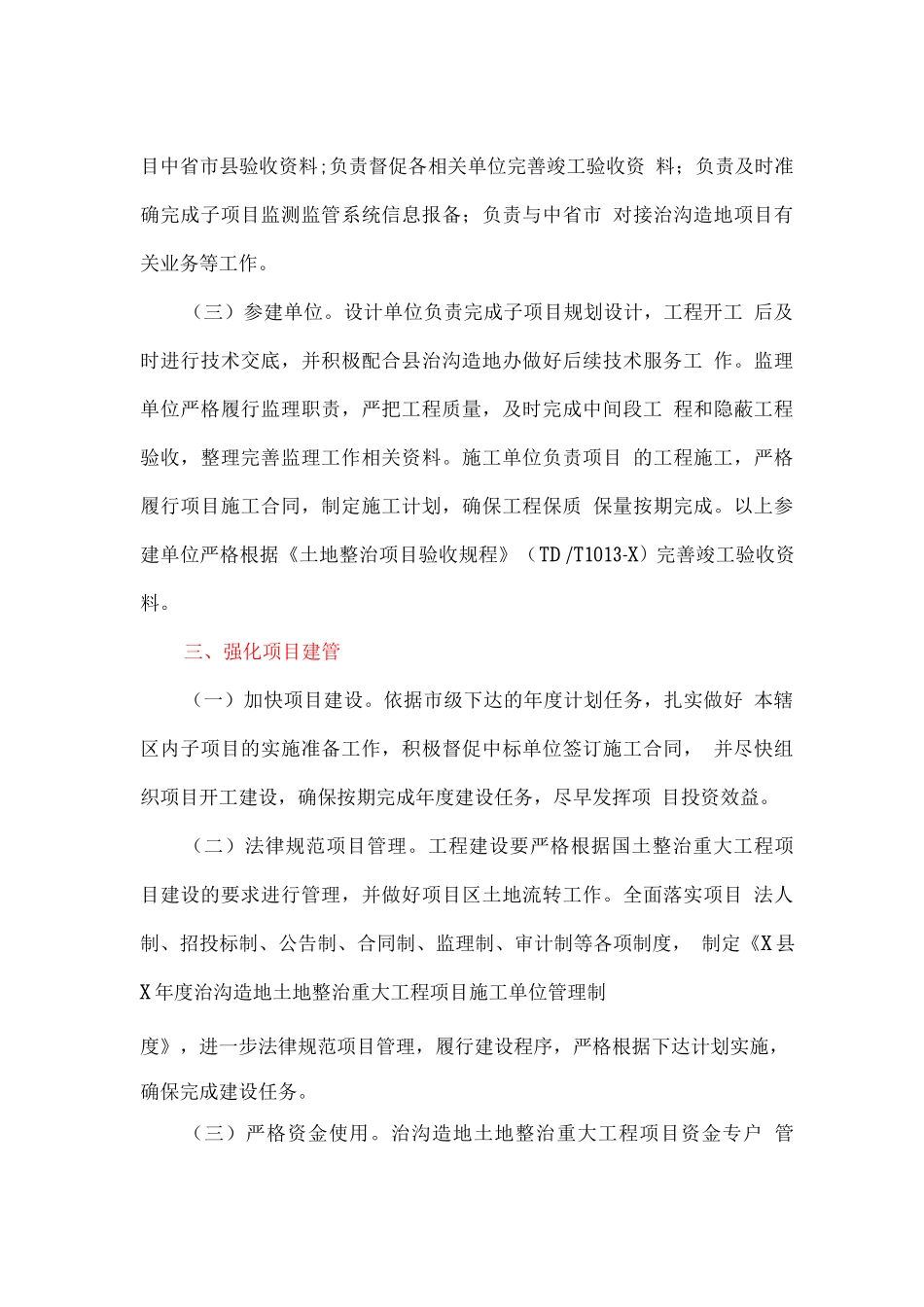

县治沟造地办为子项目法人,负责子 项目的施工招标和施工管理工作;负责子项目资金的法律规范管理;负责 子项目的县级变更;负责按期、如实、准确上报工程建设进度;负责 编制子项目中省市县验收资料;负责督促各相关单位完善竣工验收资 料;负责及时准确完成子项目监测监管系统信息报备;负责与中省市 对接治沟造地项目有关业务等工作
(三)参建单位
设计单位负责完成子项目规划设计,工程开工 后及时进行技术交底,并积极配合县治沟造地办做好后续技术服务工 作
监理单位严格履行监理职责,严把工程质量,及时完成中间段工 程和隐蔽工程验收,整理完善监理工作相关资料

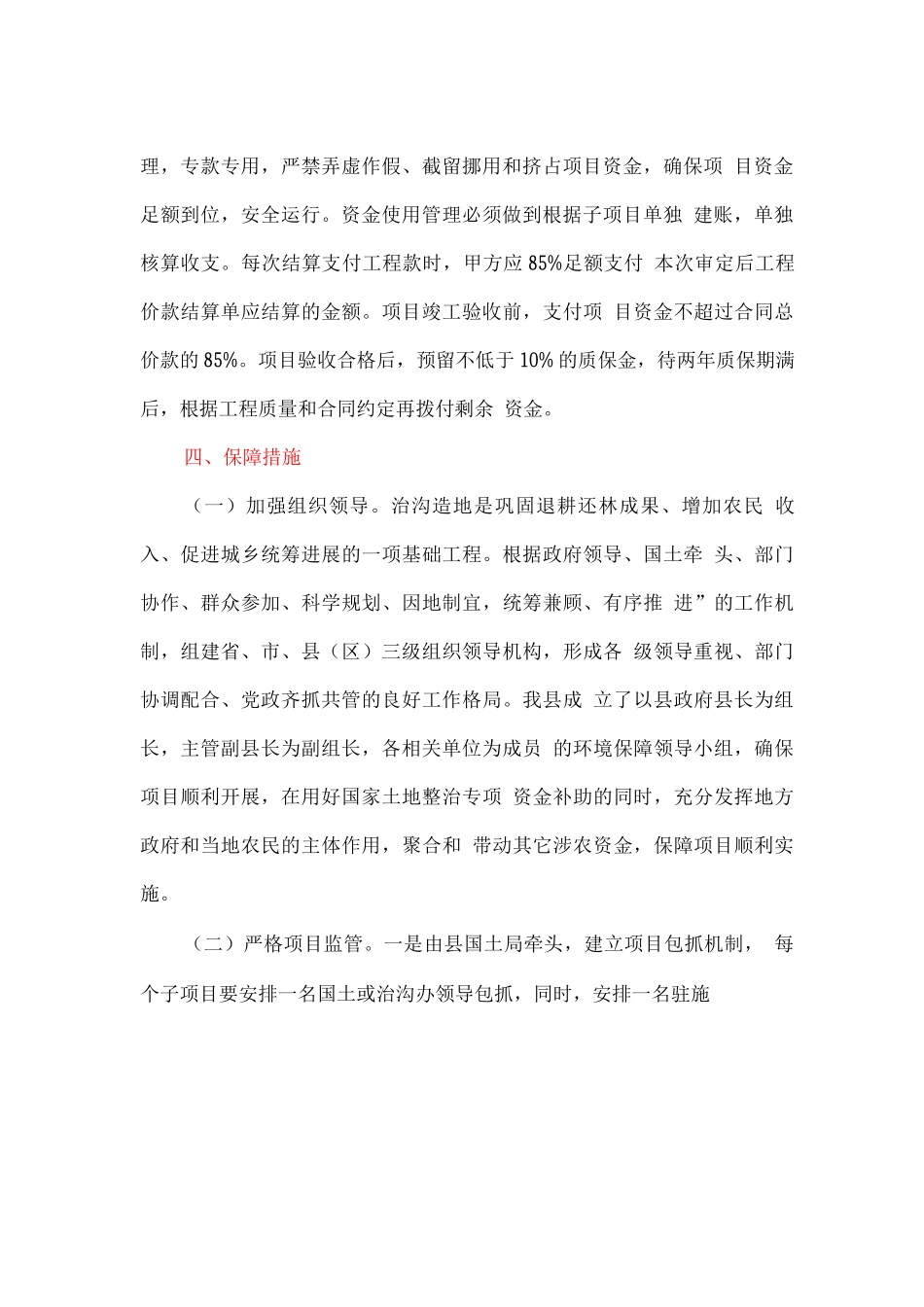

施工单位负责项目 的工程施工,严格履行项目施工合同,制定施工计划,确保工程保质 保量按期完成
