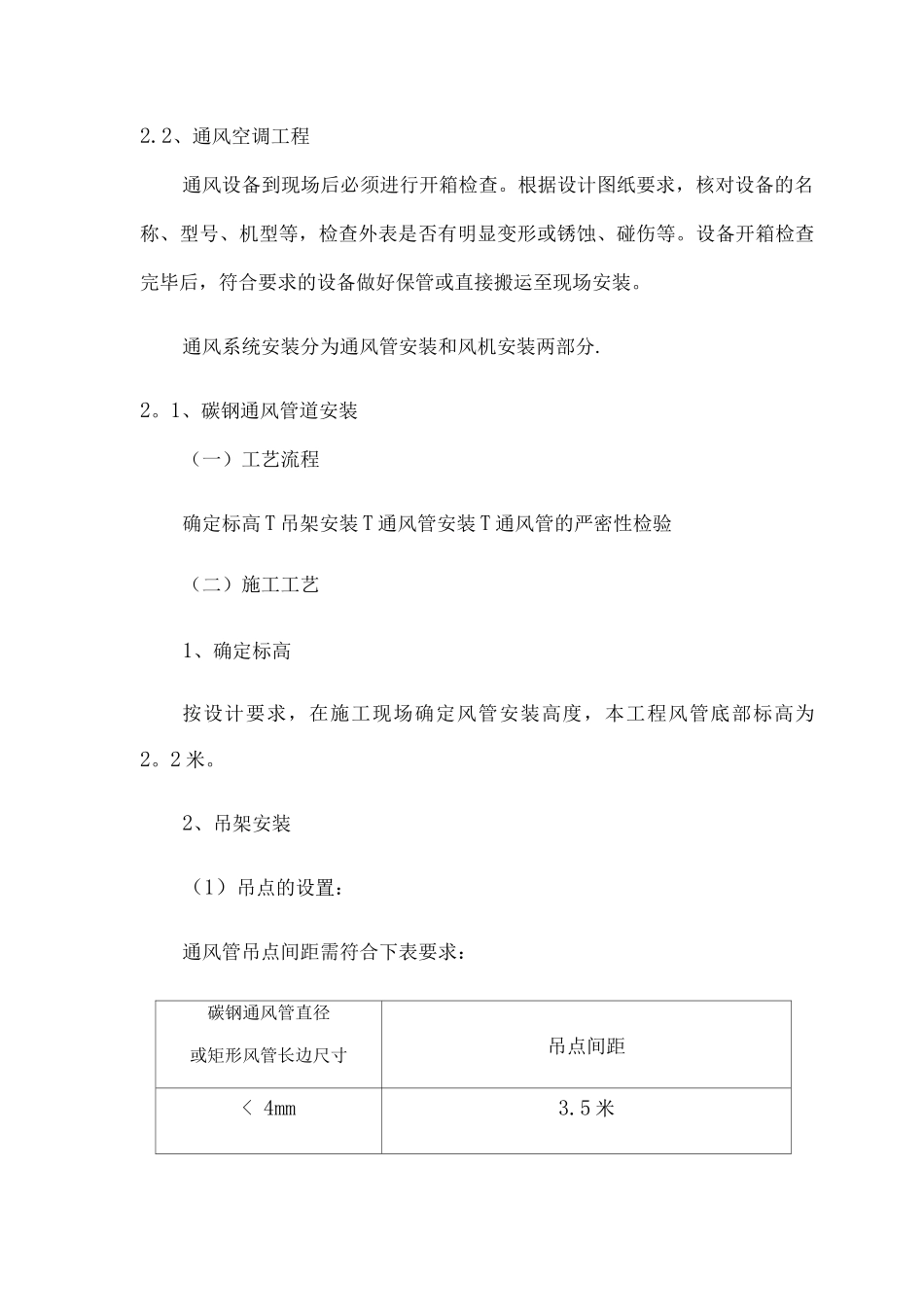

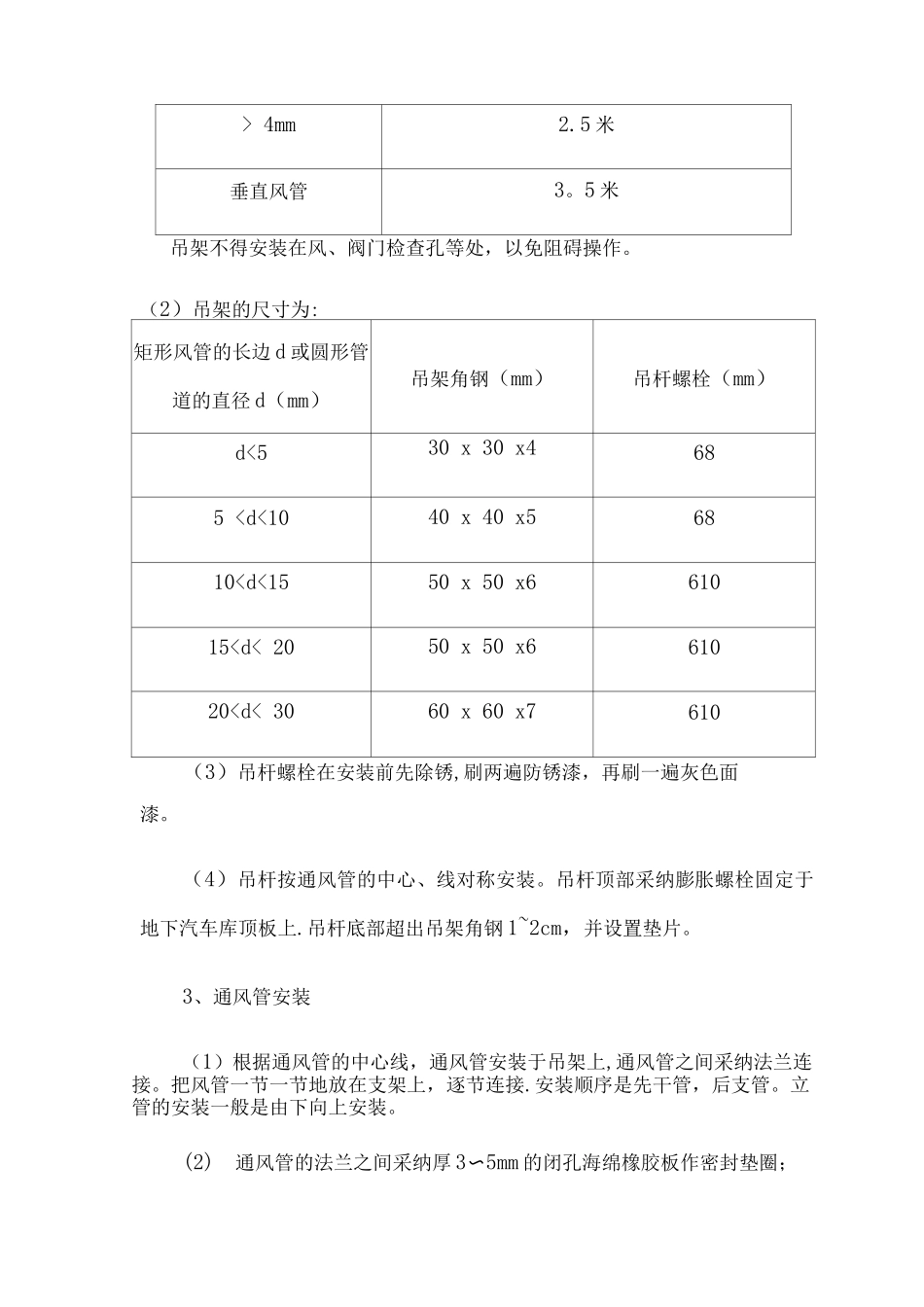

2.2、通风空调工程通风设备到现场后必须进行开箱检查。根据设计图纸要求,核对设备的名称、型号、机型等,检查外表是否有明显变形或锈蚀、碰伤等。设备开箱检查完毕后,符合要求的设备做好保管或直接搬运至现场安装。通风系统安装分为通风管安装和风机安装两部分.2。1、碳钢通风管道安装(一)工艺流程确定标高 T 吊架安装 T 通风管安装 T 通风管的严密性检验(二)施工工艺1、确定标高按设计要求,在施工现场确定风管安装高度,本工程风管底部标高为2。2 米。2、吊架安装(1)吊点的设置:通风管吊点间距需符合下表要求:碳钢通风管直径或矩形风管长边尺寸吊点间距< 4mm3.5 米> 4mm2.5 米垂直风管3。5 米吊架不得安装在风、阀门检查孔等处,以免阻碍操作。(2)吊架的尺寸为:矩形风管的长边 d 或圆形管道的直径 d(mm)吊架角钢(mm)吊杆螺栓(mm)d<530 x 30 x4685
