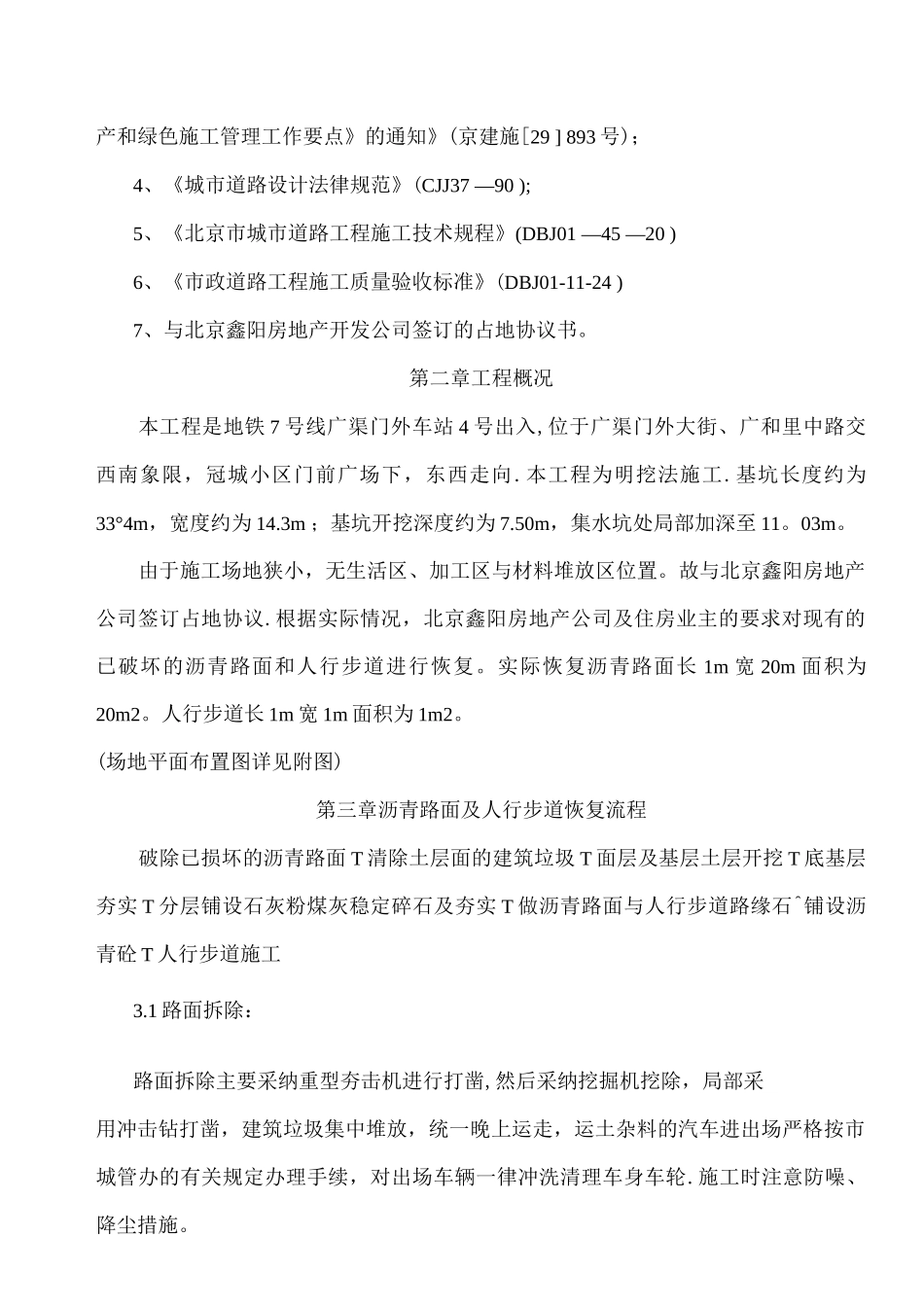

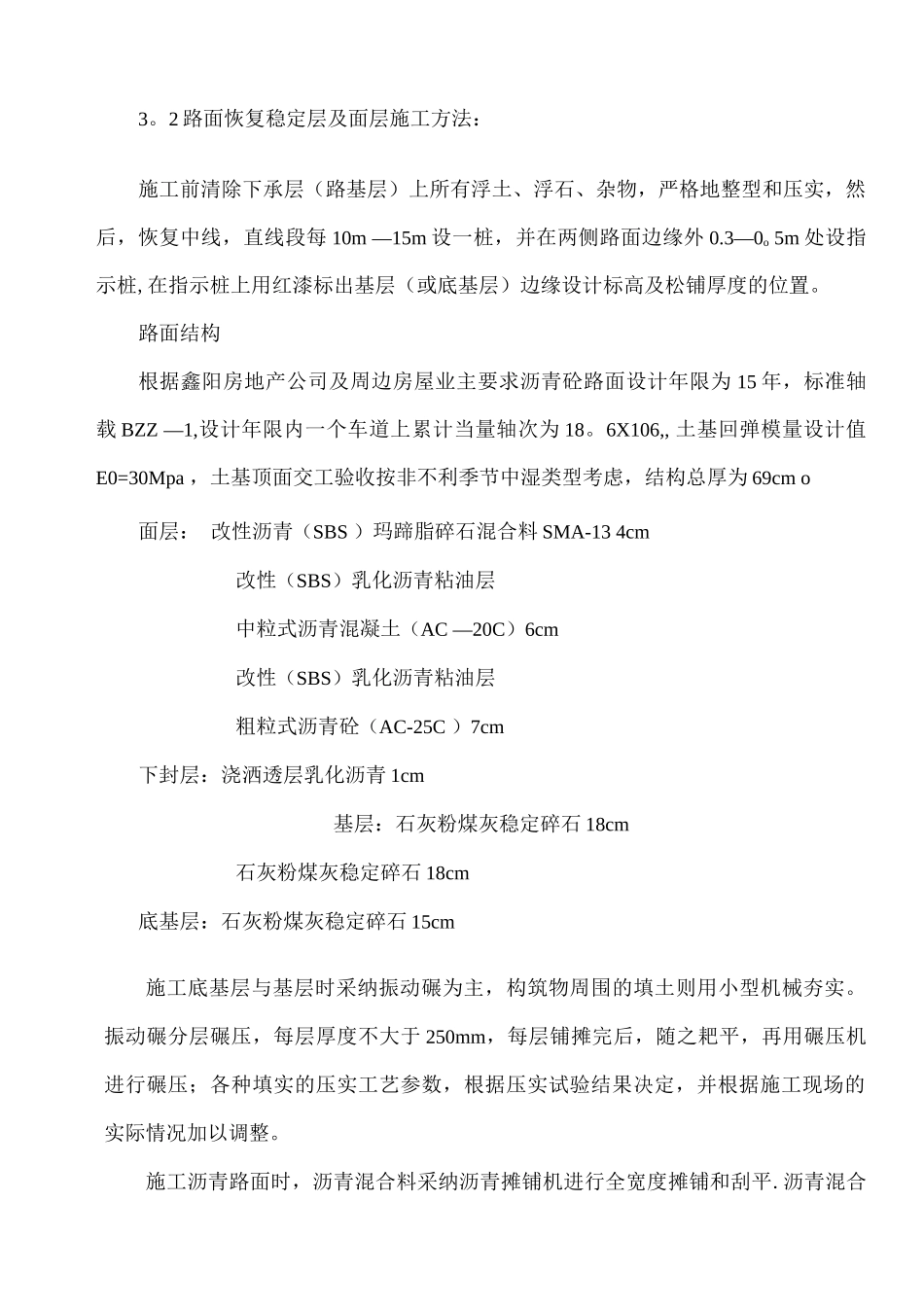

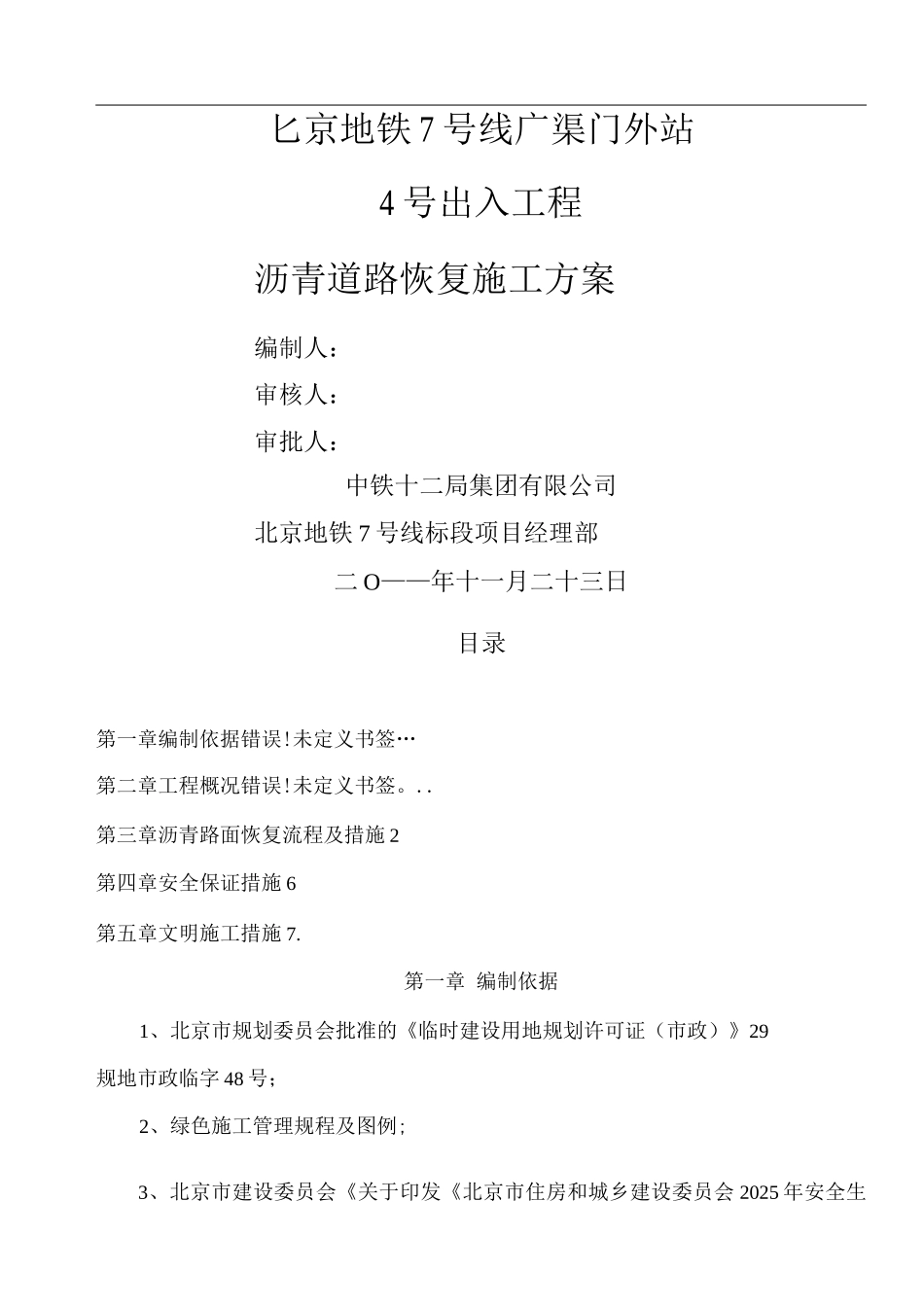

匕京地铁 7 号线广渠门外站4 号出入工程沥青道路恢复施工方案编制人:审核人:审批人:中铁十二局集团有限公司北京地铁 7 号线标段项目经理部二 O——年十一月二十三日目录第一章编制依据错误!未定义书签…第二章工程概况错误!未定义书签。..第三章沥青路面恢复流程及措施 2第四章安全保证措施 6第五章文明施工措施 7.第一章 编制依据1、北京市规划委员会批准的《临时建设用地规划许可证(市政)》29规地市政临字 48 号;2、绿色施工管理规程及图例;3、北京市建设委员会《关于印发《北京市住房和城乡建设委员会 2025 年安全生产和绿色施工管理工作要点》的通知》(京建施[29 ] 893 号);4、《城市道路设计法律规范》(CJJ37 —90 );5、《北京市城市道路工程施工技术规程》(DBJ01 —45 —20 )6、《市政道路工程施工质量验收标准》(DBJ01-11-24 )7、与北京鑫阳房地产开发公司签订的占地协议书。第二章工程概况本工程是地铁 7 号线广渠门外车站 4 号出入,位于广渠门外大街、广和里中路交西南象限,冠城小区门前广场下,东西走向.本工程为明挖法施工.基坑长度约为33°4m,宽度约为 14.3m ;基坑开挖深度约为 7.50m,集水坑处局部加深至 11。03m。由于施工场地狭小,无生活区、加工区与材料堆放区位置。故与北京鑫阳房地产公司签订占地协议.根据实际情况,北京鑫阳房地产公司及住房业主的要求对现有的已破坏的沥青路面和人行步道进行恢复。实际恢复沥青路面长 1m 宽 20m 面积为20m2。人行步道长 1m 宽 1m 面积为 1m2。(场地平面布置图详见附图)第三章沥青路面及人行步道恢复流程破除已损坏的沥青路面 T 清除土层面的建筑垃圾 T 面层及基层土层开挖 T 底基层夯实 T 分层铺设石灰粉煤灰稳定碎石及夯实 T 做沥青路面与人行步道路缘石^铺设沥青砼 T 人行步道施工3.1 路面拆除:路面拆除主要采纳重型夯击机进行打凿,然后采纳挖掘机挖除,局部采用冲击钻打凿,建筑垃圾集中堆放,统一晚上运走,运土杂料的汽车进出场严格按市城管办的有关规定办理手续,对出场车辆一律冲洗清理车身车轮.施工时注意防噪、降尘措施。3。2 路面恢复稳定层及面层施工方法:施工前清除下承层(路基层)上所有浮土、浮石、杂物,严格地整型和压实,然后,恢复中线,直线段每 10m —15m 设一桩,并在两侧路面边缘外 0.3—0o 5m 处设指示桩,在指示桩上用红漆标出基层(或底基层)边缘设计标高及松铺厚度的位置。路面结构根...
