1、总体施工方案1
1 工程概况重庆市轨道交通六号线二期工程金山寺站 2 号竖井及风主体结构,其成井断 面为长 15
30m*宽 5
9m*高 37 米,壁厚 7cm、5cm、3cm
2 施工方案根据工程特点和工期要求,拟定从底板处组装模滑模具,直径为 15
30 米,壁 厚 0
7 米,滑模组装组装结束后从底板开始滑升,直到顶部,37 米处停滑,拆除 滑模平台
2、滑模施工技术设计2
1 滑模装置选择采纳 HY3-36S 型液压控制台,GYD-60 型滚珠式千斤顶,“F”型门架,槽钢作 围圈,模板(以 3012、2512 为主,配少量 1512 及 1012 模板)
操作平台采纳槽钢井字型平台,下设内吊脚手架,支承杆用① 48 钢管,壁厚 3
2 垂直与水平运输设备选配根据混凝土量和滑速度要求情况,拟定设置一台吊车和四辆砼运送砼协调浇 筑
3 对混凝土的要求2
1 设计标号 C302
2 滑升程度及混凝土出模强度根据天气气候,拟定每天 24 小时连续作业,滑升程度>0
1 米/小时,每天应 在米,混凝土出模强度应控制在 0
6 米,混凝土出模强度应控制在 0
对混凝土配合比的要求混凝土坍落度应控制在 8 — 10cm ,初凝时间控制在 1
5 小时左右,终凝时间控 制在 7 小时左右
3、滑模施工3

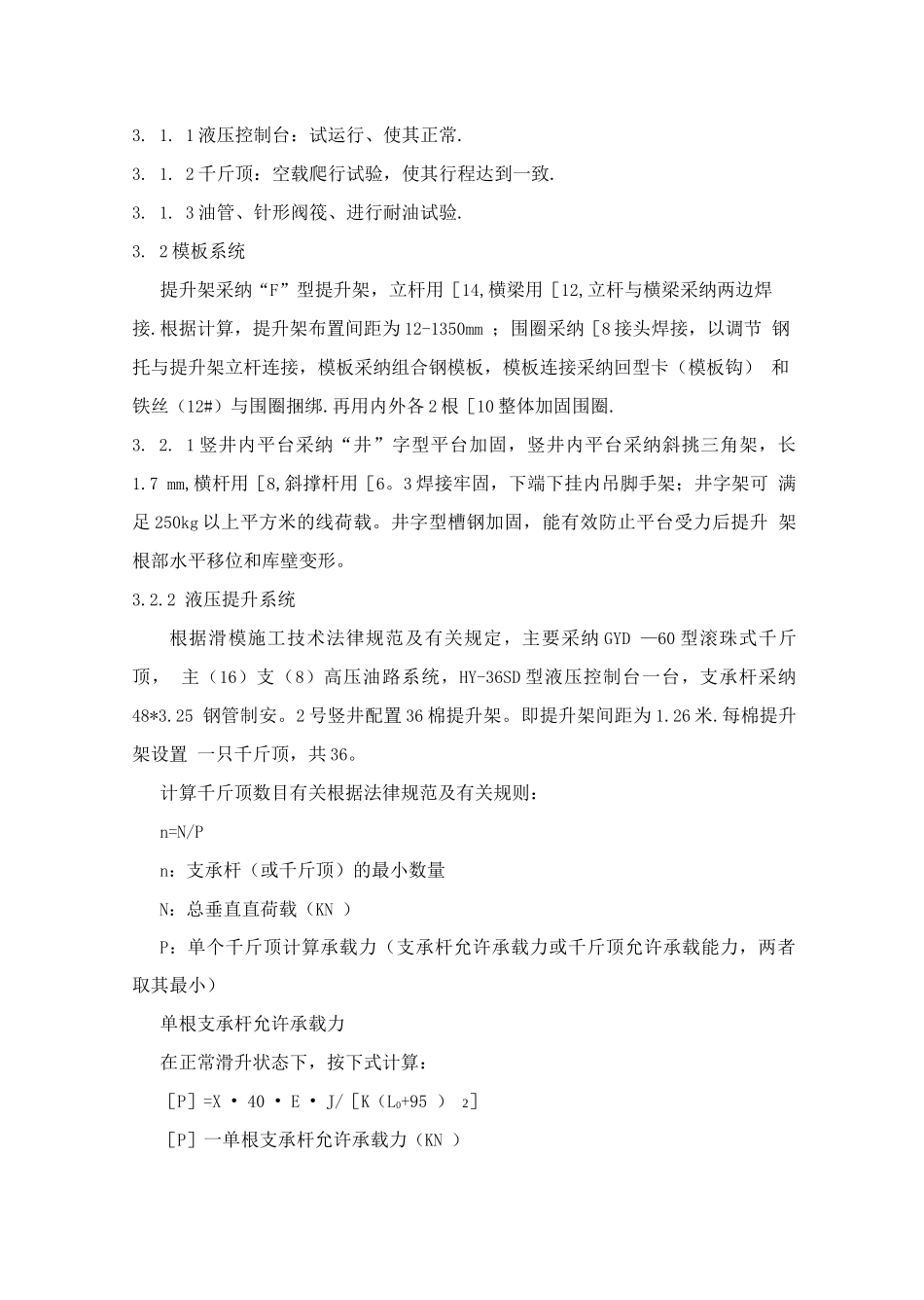

1 滑模设备检查3
1 液压控制台:试运行、使其正常
2 千斤顶:空载爬行试验,使其行程达到一致
3 油管、针形阀筏、进行耐油试验
2 模板系统提升架采纳“F”型提升架,立杆用[14,横梁用[12,立杆与横梁采纳两边焊 接
根据计算,提升架布置间距为 12-1350mm ;围圈采纳[8 接头焊接,以调节 钢托与提升架立杆连接,模板采纳组合
