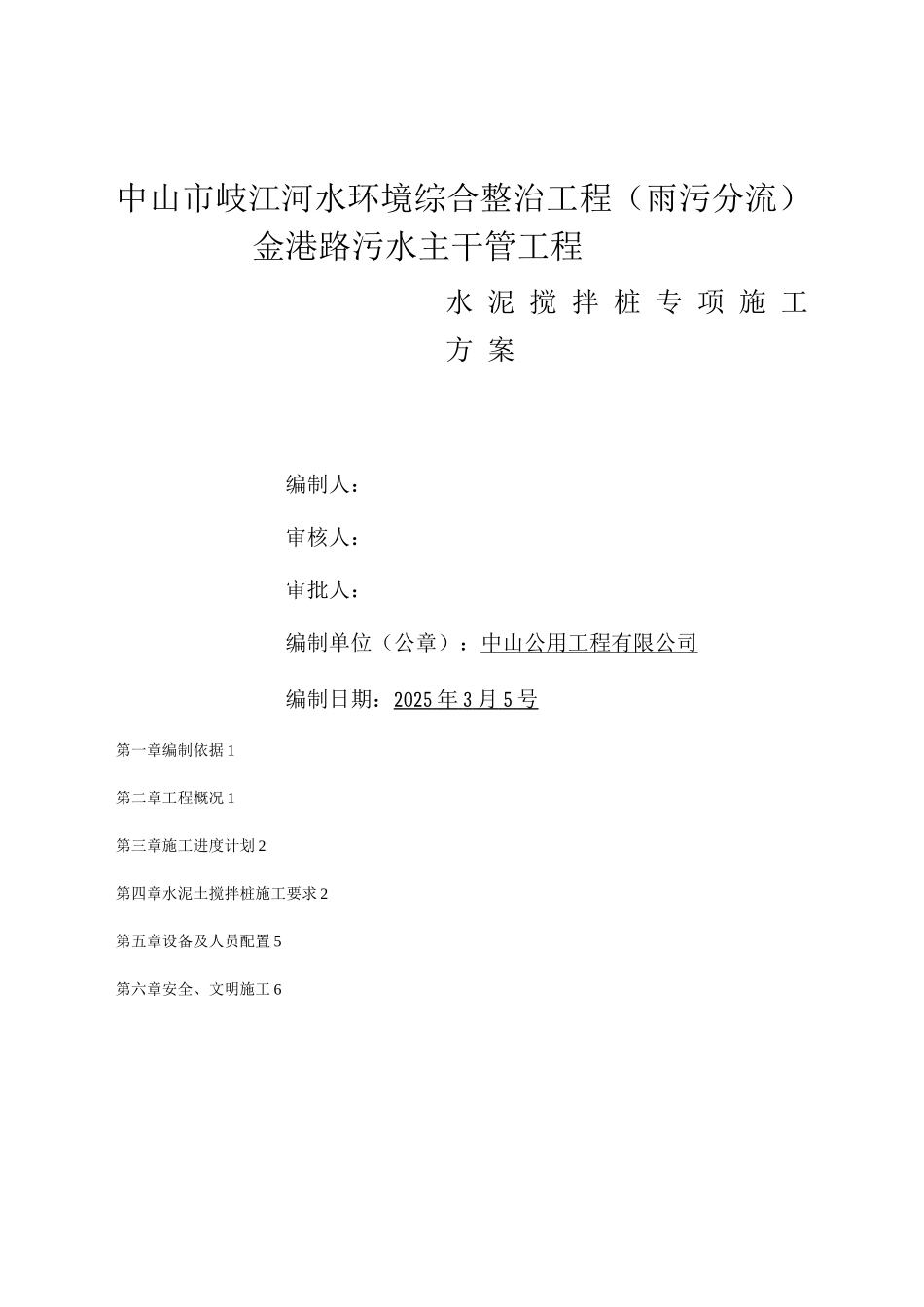

中山市岐江河水环境综合整治工程(雨污分流) 金港路污水主干管工程水 泥 搅 拌 桩 专 项 施 工方 案编制人:审核人:审批人:编制单位(公章):中山公用工程有限公司编制日期:2025 年 3 月 5 号 第一章编制依据 1第二章工程概况 1第三章施工进度计划 2第四章水泥土搅拌桩施工要求 2第五章设备及人员配置 5第六章安全、文明施工 6第一章编制依据一、中山市金港路污水主干管工程施工图纸
二、国家、部、省颁布的有关标准、法律规范、规程
《城市道路路基工程施工及验收法律规范》(CJJ449 1)《混凝土路面施工及验收法律规范》(GBJ97 —87);《给水、排水管道工程施工及验收法律规范》(GB50268 —9);《给水、排水构筑物施工及验收法律规范》(GBJl4l— 90);《埋地给水排水玻璃纤维缠绕增强热固性树脂夹砂管管道工程施工及验收规程》 (CECSl29: 21);《混凝土质量控制标准》(GB50164 —9 2)《混凝土强度检验评定标准》(GBJ107—87);三、编制原则机械顶管施工方案严格根据中山市金港路污水干管工程施工组织设计编制,具体 体现在以下几个方面:1、采纳我单位近年来在市政建设中使用的先进施工方法、工艺设备
2、调集我单位精锐的管理人员和雄厚的技术力量,并组成一个强有力的项目经理 部
3、树立优良工程、在施工中创一流施工水平的标准
4、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工 方法等方面综合考虑时留有余地
5、针对本段的施工特点、难点着重考虑相应的施工方案和措施

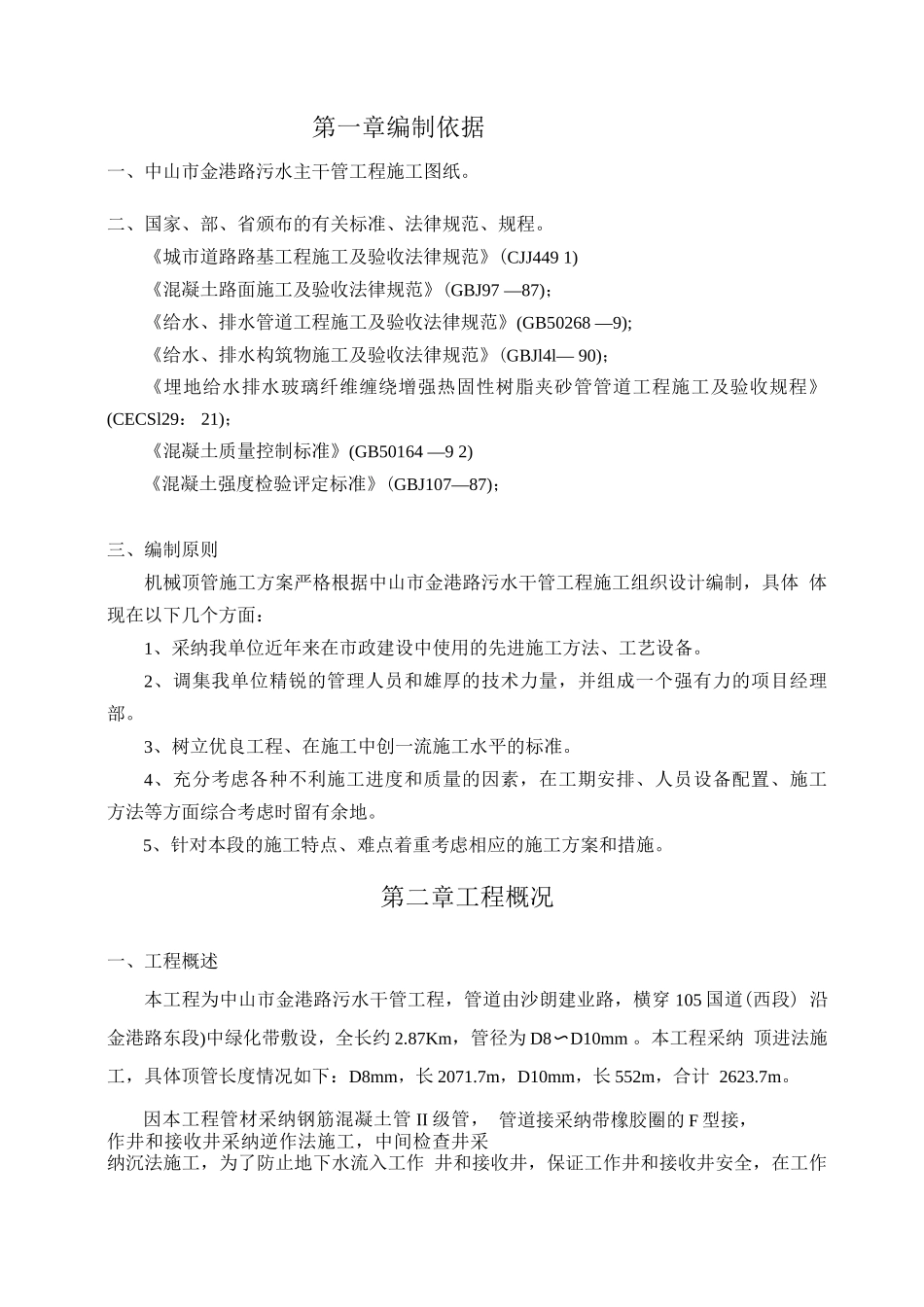

第二章工程概况一、工程概述本工程为中山市金港路污水干管工程,管道由沙朗建业路,横穿 105 国道(西段) 沿金港路东段)中绿化带敷设,全长约 2
87Km,管径为 D8〜D10mm
本工程采纳 顶进法施工,具体顶管长度情况如下:D8mm,长 2071
