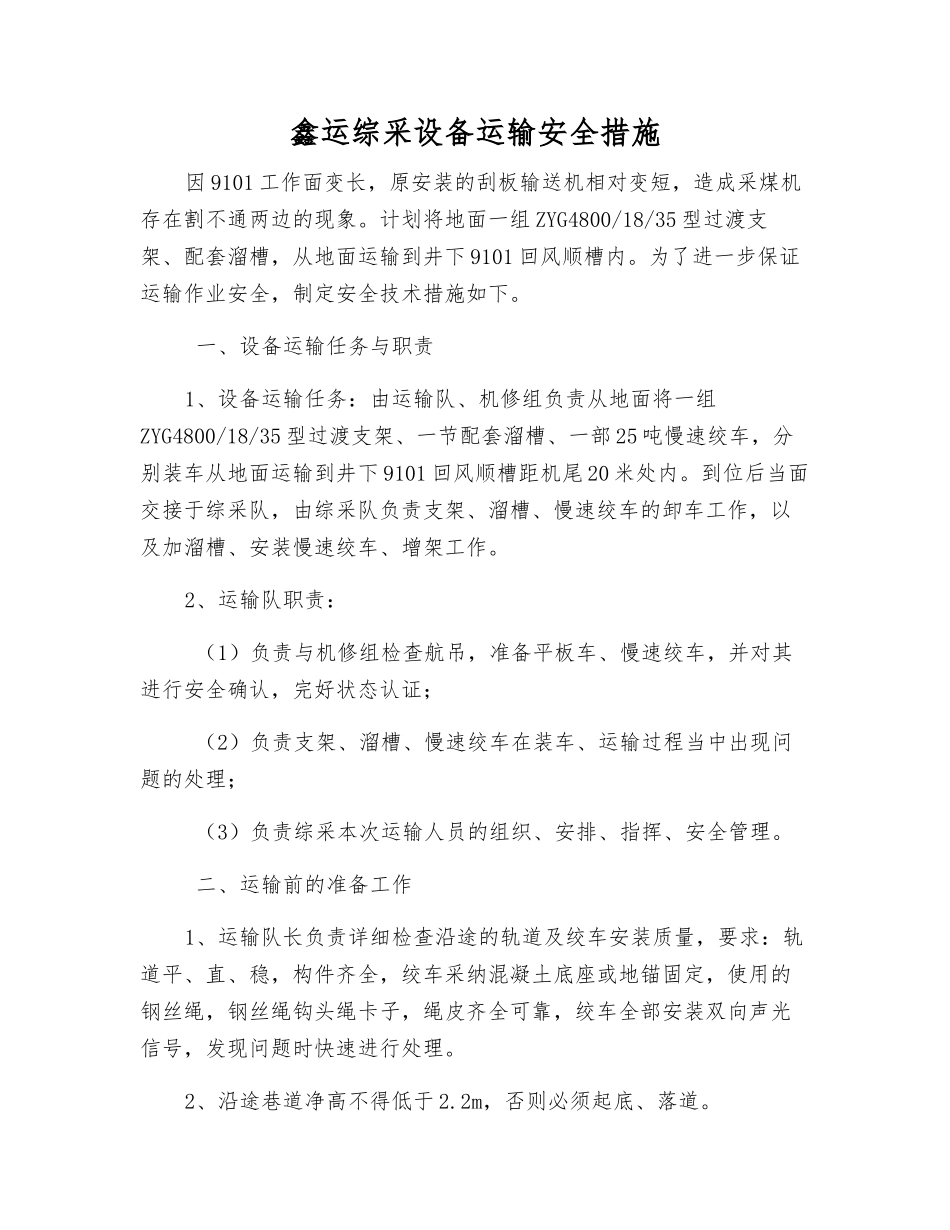

鑫运综采设备运输安全措施因 9101 工作面变长,原安装的刮板输送机相对变短,造成采煤机存在割不通两边的现象
计划将地面一组 ZYG4800/18/35 型过渡支架、配套溜槽,从地面运输到井下 9101 回风顺槽内
为了进一步保证运输作业安全,制定安全技术措施如下
一、设备运输任务与职责1、设备运输任务:由运输队、机修组负责从地面将一组ZYG4800/18/35 型过渡支架、一节配套溜槽、一部 25 吨慢速绞车,分别装车从地面运输到井下 9101 回风顺槽距机尾 20 米处内
到位后当面交接于综采队,由综采队负责支架、溜槽、慢速绞车的卸车工作,以及加溜槽、安装慢速绞车、增架工作
2、运输队职责: (1)负责与机修组检查航吊,准备平板车、慢速绞车,并对其进行安全确认,完好状态认证; (2)负责支架、溜槽、慢速绞车在装车、运输过程当中出现问题的处理; (3)负责综采本次运输人员的组织、安排、指挥、安全管理
二、运输前的准备工作1、运输队长负责详细检查沿途的轨道及绞车安装质量,要求:轨道平、直、稳,构件齐全,绞车采纳混凝土底座或地锚固定,使用的钢丝绳,钢丝绳钩头绳卡子,绳皮齐全可靠,绞车全部安装双向声光信号,发现问题时快速进行处理
2、沿途巷道净高不得低于 2
2m,否则必须起底、落道
3、沿途影响支架及设备运输的材料,全部清理至距轨道 0
6m 以外,且高度不超过 1
0m,杂物全部清理运走
4、将沿途影响大平板车运输的磕头式挡车器全部折除,并在各变坡点放置 24kg/m 道轨焊制三角挡车器或双轨道阻车器一个,作为临时挡车器,保证挡车器处于常闭状态只有过车时方可摘取
5、注意:每次运输,平板车上必须备有临时挡车器、液压顶溜器,随车携带便于应急

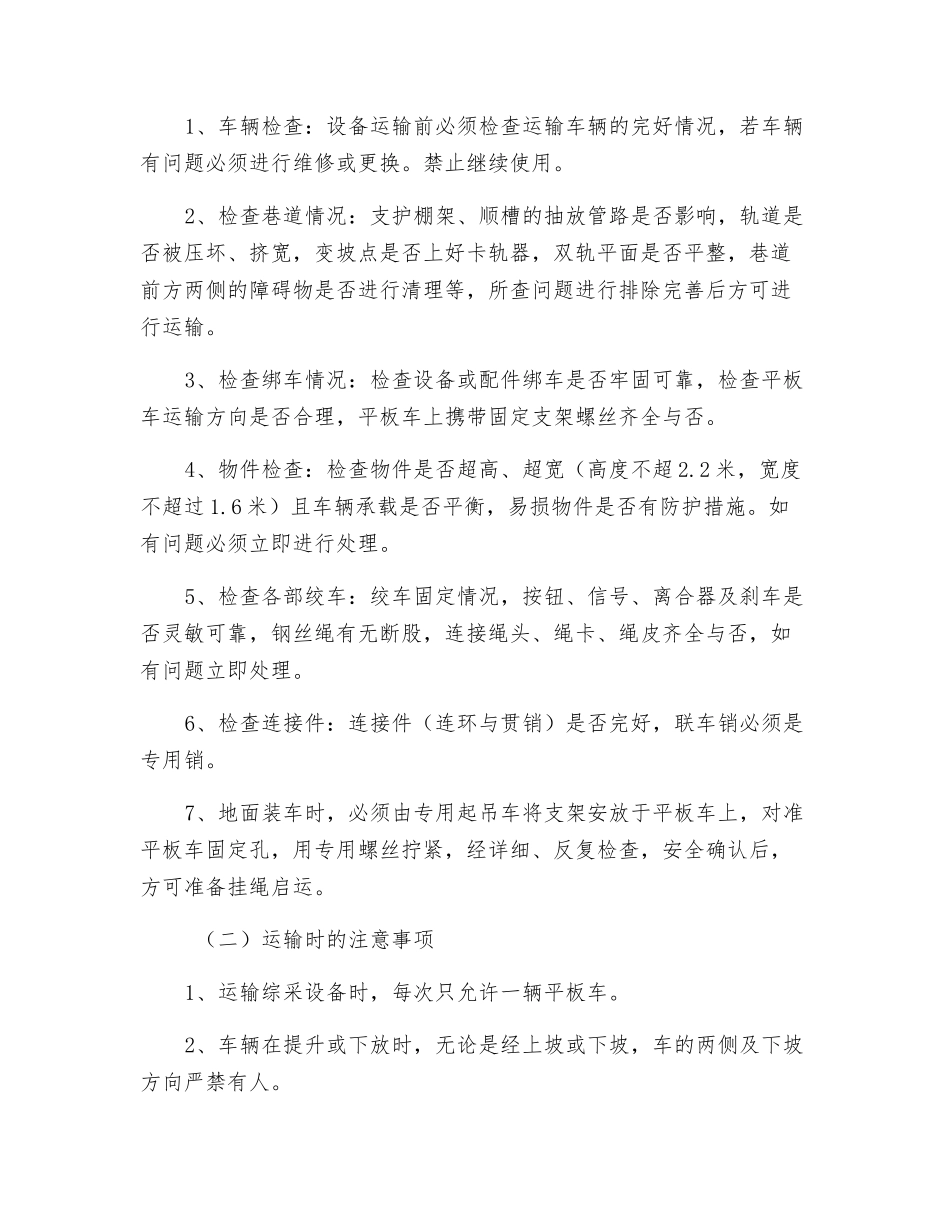

三、装卸车与运输1、支架从地面入井前,必须装在完好的平板车上
入井时,支架尾梁在前,前梁在后,并用卡具根据相关规定固定牢稳
