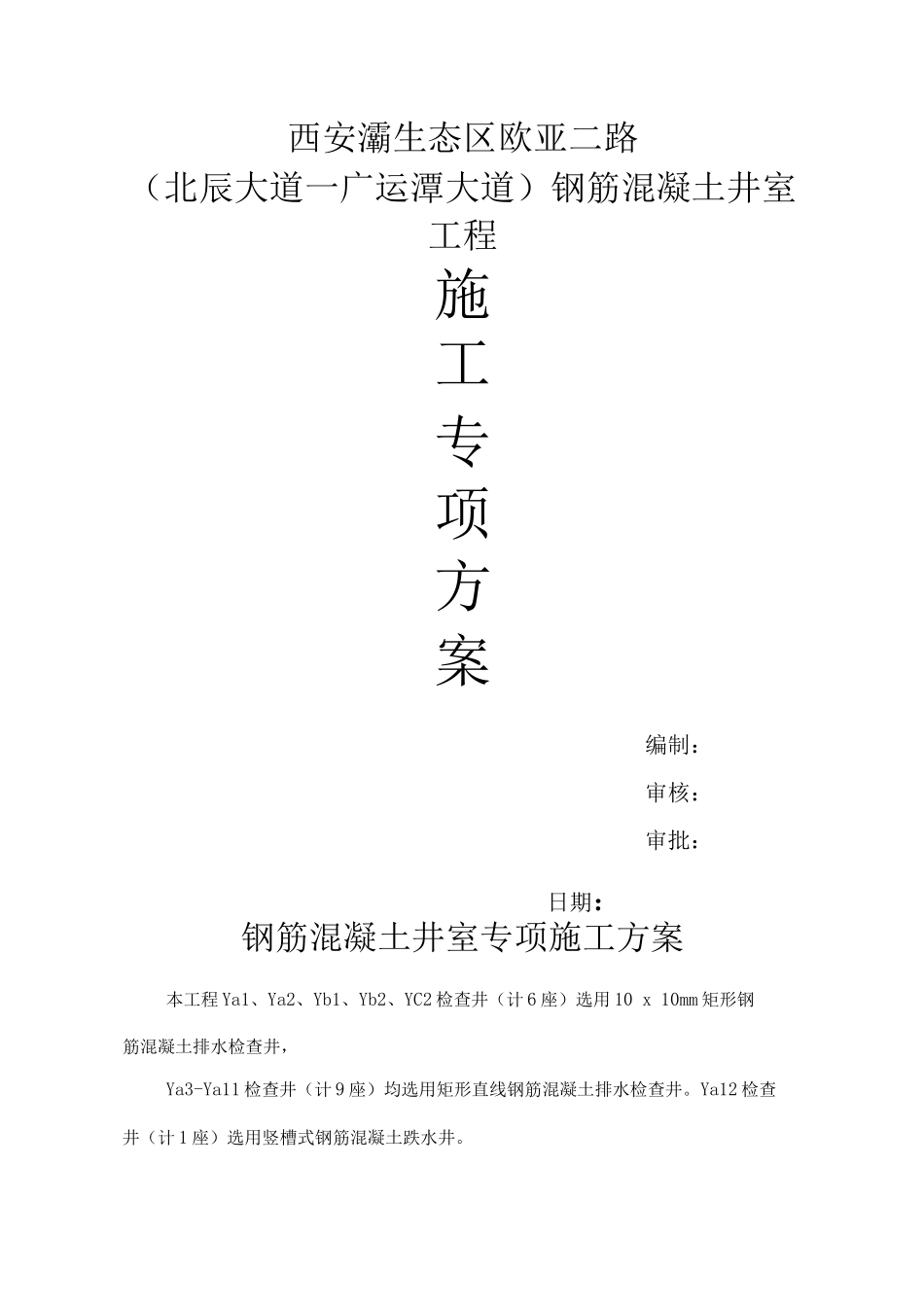

西安灞生态区欧亚二路(北辰大道一广运潭大道)钢筋混凝土井室工程施工专项方案编制:审核:审批:日期:钢筋混凝土井室专项施工方案本工程 Ya1、Ya2、Yb1、Yb2、YC2 检查井(计 6 座)选用 10 x 10mm 矩形钢筋混凝土排水检查井,Ya3-Ya11 检查井(计 9 座)均选用矩形直线钢筋混凝土排水检查井
Ya12 检查井(计 1 座)选用竖槽式钢筋混凝土跌水井

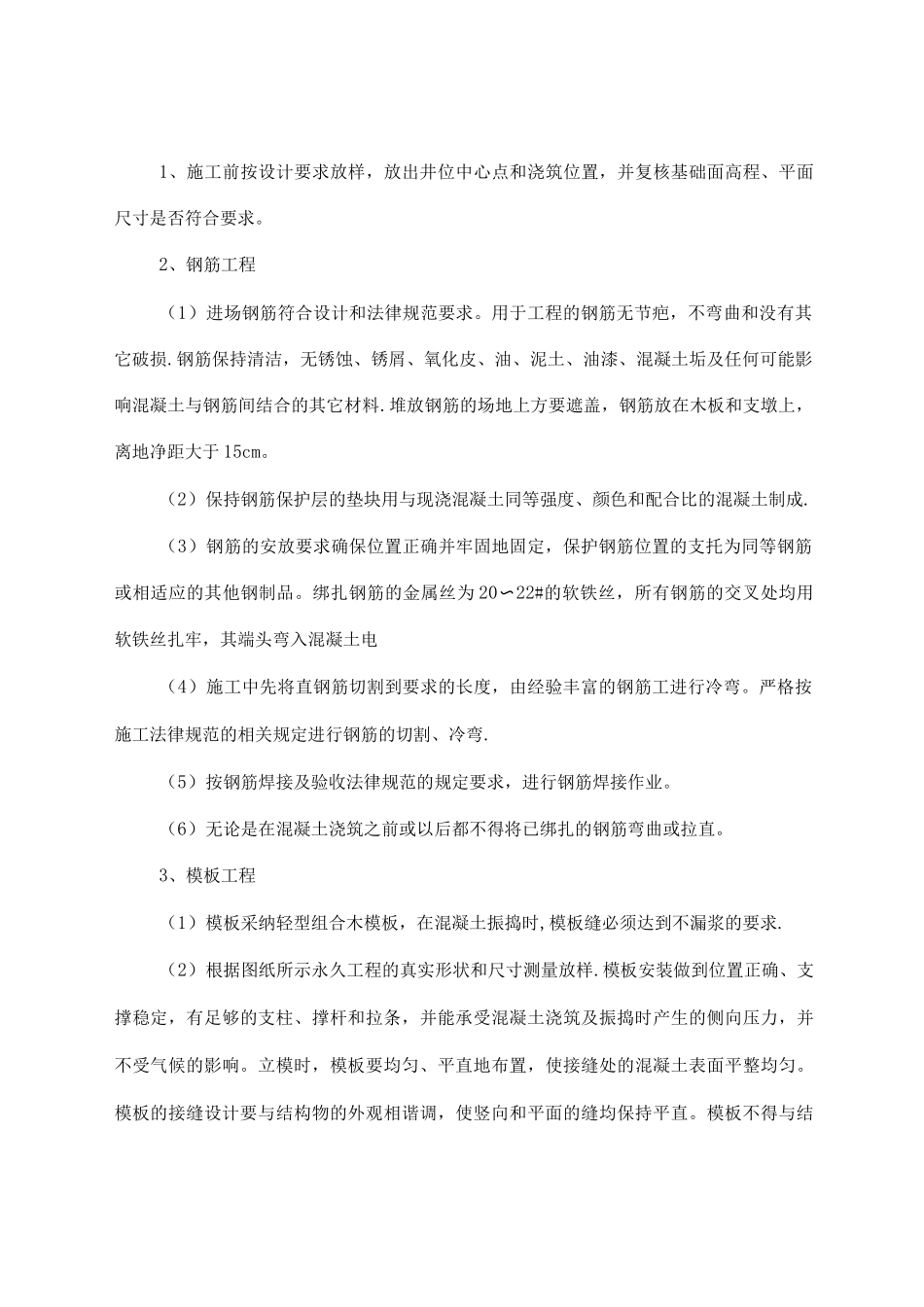

1、施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求
2、钢筋工程(1)进场钢筋符合设计和法律规范要求
用于工程的钢筋无节疤,不弯曲和没有其它破损
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于 15cm
(2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成
(3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品
绑扎钢筋的金属丝为 20〜22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土电(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯
严格按施工法律规范的相关规定进行钢筋的切割、冷弯
(5)按钢筋焊接及验收法律规范的规定要求,进行钢筋焊接作业
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直

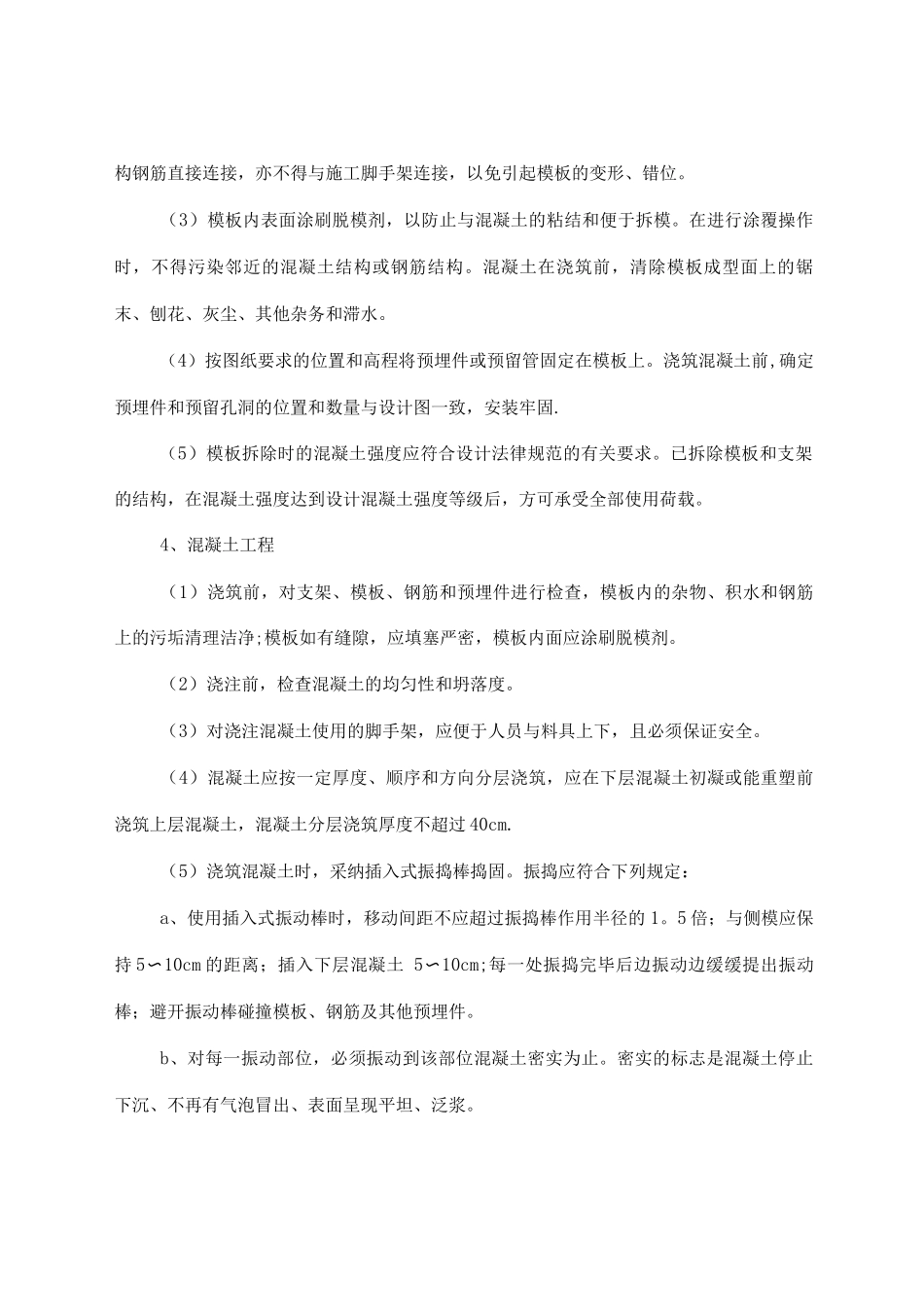

3、模板工程(1)模板采纳轻型组合木模板,在混凝土振捣时,模板缝必须达到不漏浆的要求
(2)根据图纸所示永久工程的真实形状和尺寸测量放样
模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀
模板的接缝设计要与结构物的外观相谐调
