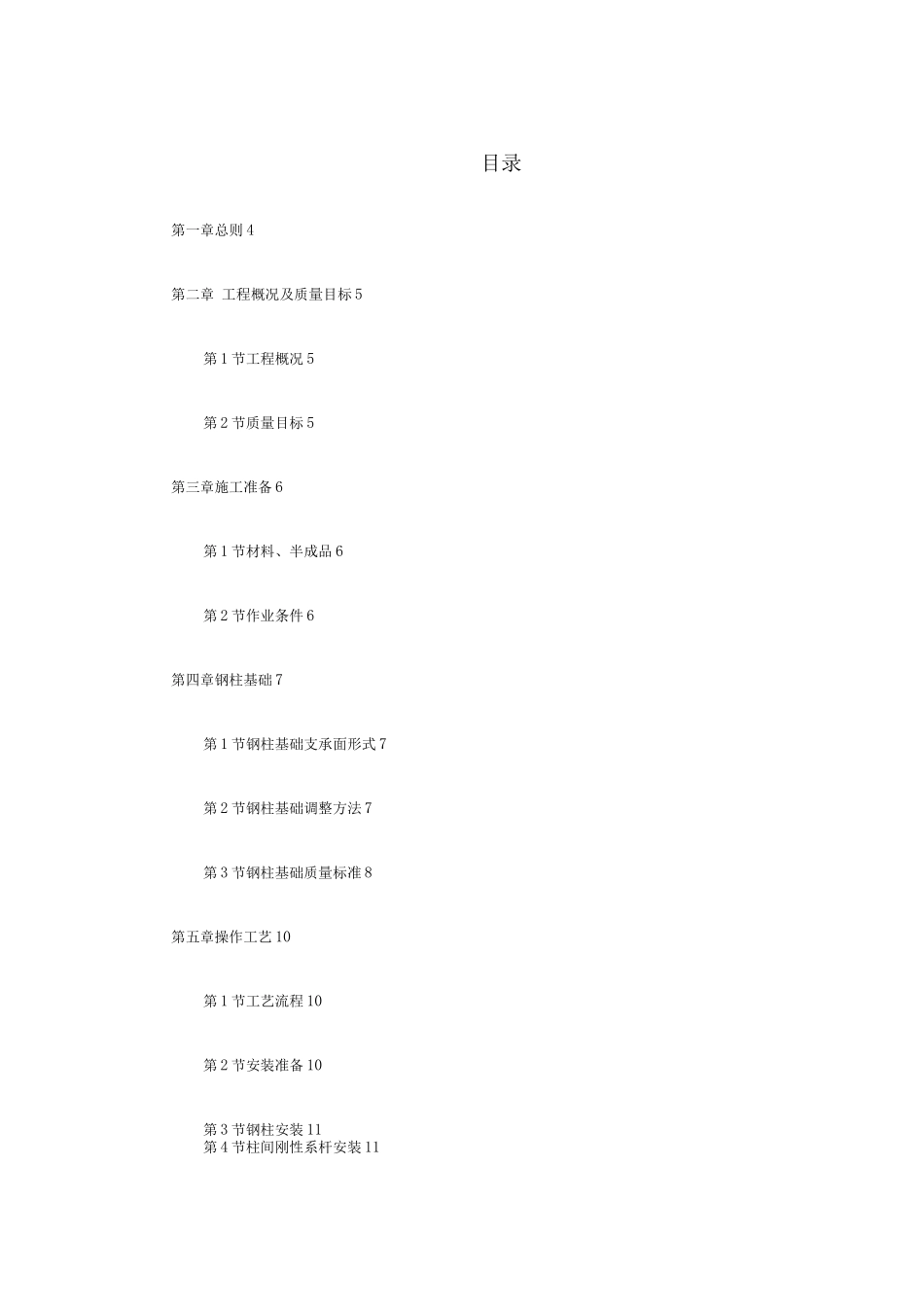

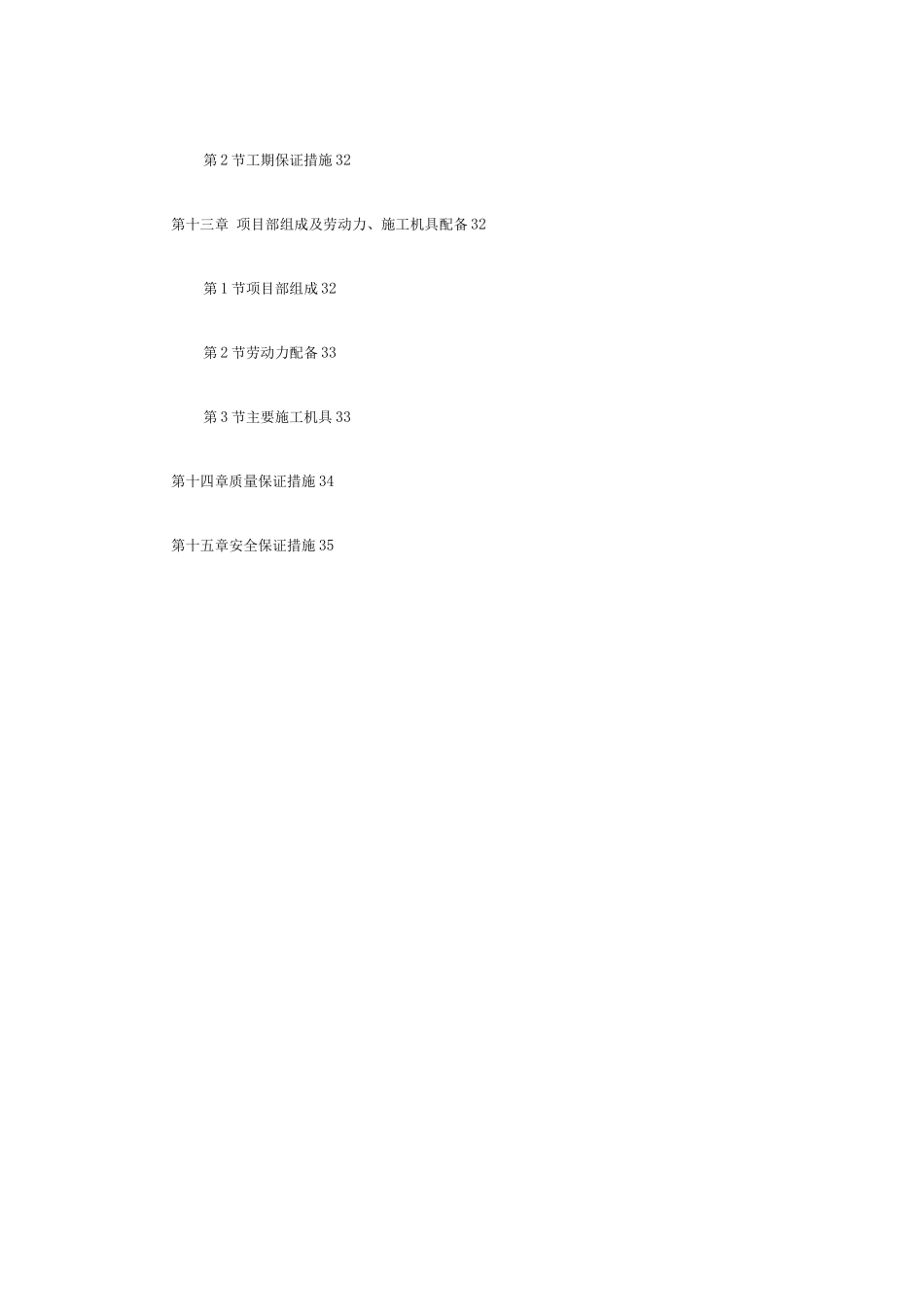

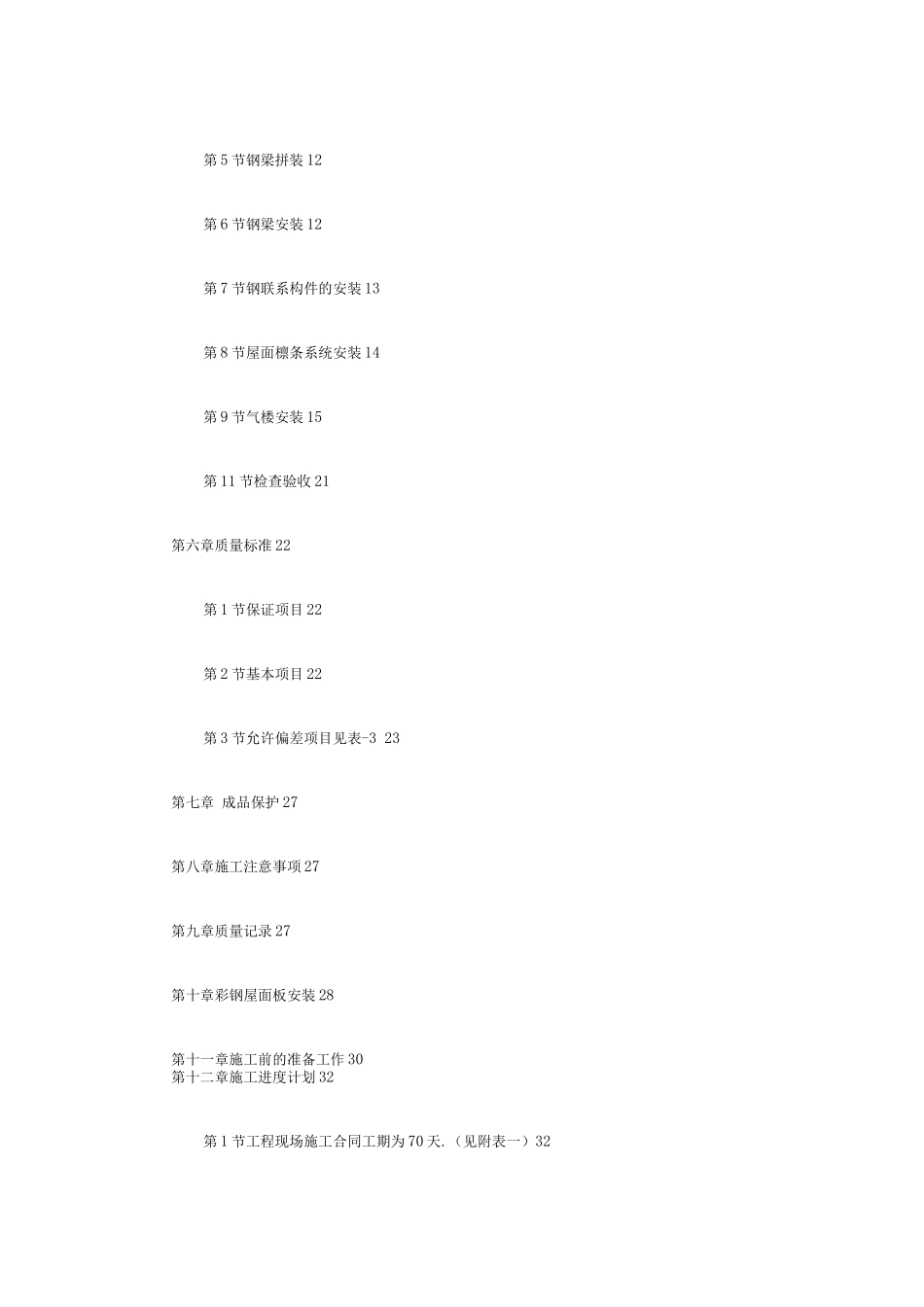

目录第一章总则 4第二章 工程概况及质量目标 5第 1 节工程概况 5第 2 节质量目标 5第三章施工准备 6第 1 节材料、半成品 6第 2 节作业条件 6第四章钢柱基础 7第 1 节钢柱基础支承面形式 7第 2 节钢柱基础调整方法 7第 3 节钢柱基础质量标准 8第五章操作工艺 10第 1 节工艺流程 10第 2 节安装准备 10第 3 节钢柱安装 11第 4 节柱间刚性系杆安装 11第 5 节钢梁拼装 12第 6 节钢梁安装 12第 7 节钢联系构件的安装 13第 8 节屋面檩条系统安装 14第 9 节气楼安装 15第 11 节检查验收 21第六章质量标准 22第 1 节保证项目 22第 2 节基本项目 22第 3 节允许偏差项目见表-3 23第七章 成品保护 27第八章施工注意事项 27第九章质量记录 27第十章彩钢屋面板安装 28第十一章施工前的准备工作 30第十二章施工进度计划 32第 1 节工程现场施工合同工期为 70 天.(见附表一)32第 2 节工期保证措施 32第十三章 项目部组成及劳动力、施工机具配备 32第 1 节项目部组成 32第 2 节劳动力配备 33第 3 节主要施工机具 33第十四章质量保证措施 34第十五章安全保证措施 35第一章总则1.1为了保证某公司钢结构厂房工程安装的顺利进行,保证施工的质量、进度、安全目标,圆满完成本项工程的安装工作,特编制该工程安装施工组织设计。1.2施工组织设计编制主要依据为:《钢结构工程施工质量验收法律规范》(GB50205-21)、《钢结构 工 程 质 量 检 验 评 定 标 准 》 (GB50221-95 ) 、 《 江 苏 省 建 筑 安 装 工 程 施 工 技 术 操 作 规程》DB32/297、298 — 1999。1.3 钢结构屋面安装必须按施工图进行,当对施工图及在实际施工中发生疑问时,应通过技术主管或有关技术人员处理。1。4 本施工组织设计中的有关要求如与国家或行业标准、法律规范、规程有抵触时,应以前者为准。1。5 安装负责人和项目经理应根据公司制定的各自的岗位职责各进其责,并协调好相互间的交接工作,保证工程安装顺利进行。1.6 本施工组织设计中涉及到劳动力及施工机具部份内容,均为估算,如现场施工有变化,应以保证工期为前提,调整人员和机具。1。7 如遇合同变更或设计变更,本公司保留依据合同及设计变更更改施工组织设计有关条款的权力。第二章工程概况及质量目标第 1 节工程概况本工程某公司钢结构厂房工程,位于江苏省苏州市.2。1.1 钢结构面积 10920...
