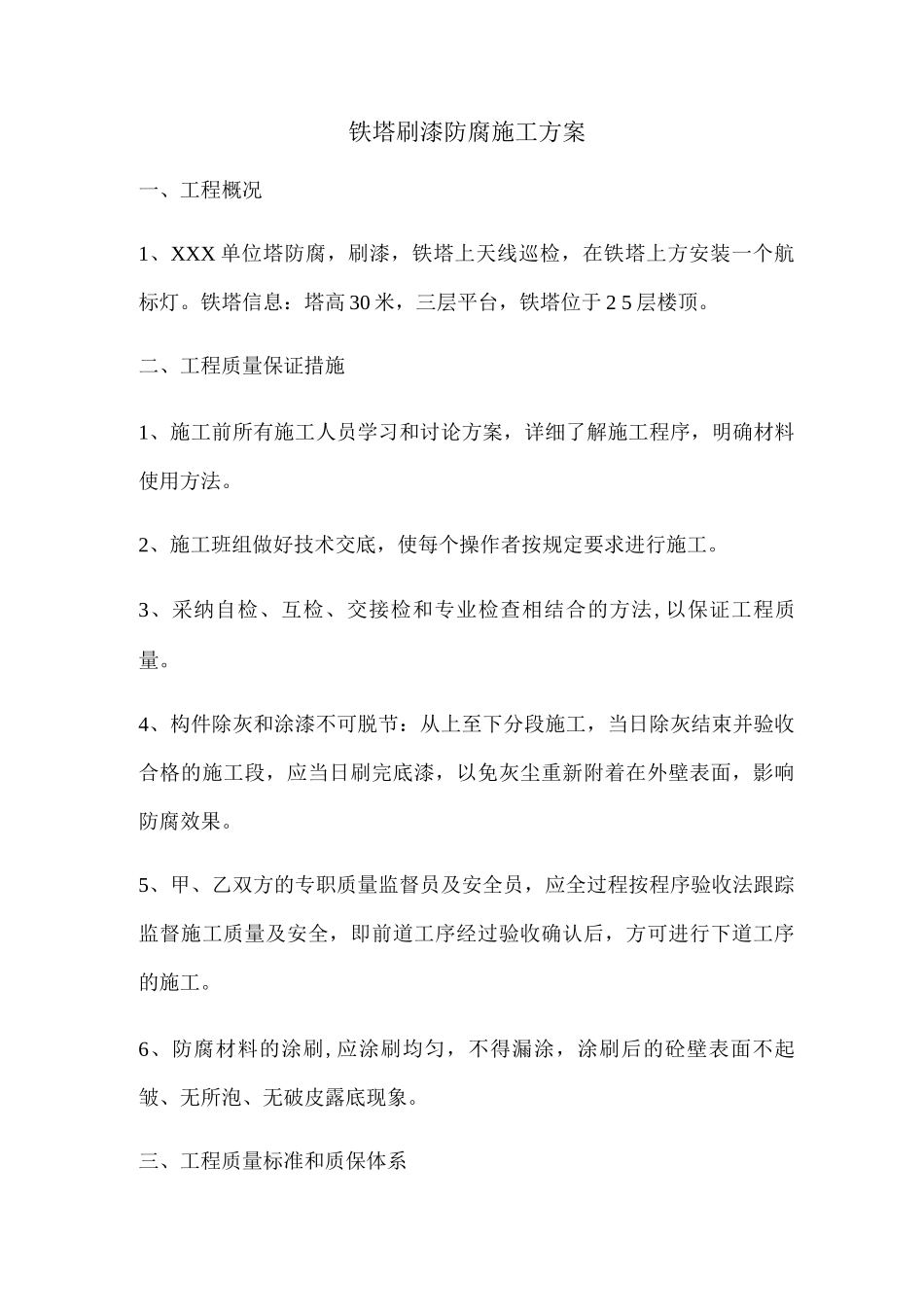

铁塔刷漆防腐施工方案一、工程概况1、XXX 单位塔防腐,刷漆,铁塔上天线巡检,在铁塔上方安装一个航标灯
铁塔信息:塔高 30 米,三层平台,铁塔位于 2 5 层楼顶
二、工程质量保证措施1、施工前所有施工人员学习和讨论方案,详细了解施工程序,明确材料使用方法
2、施工班组做好技术交底,使每个操作者按规定要求进行施工
3、采纳自检、互检、交接检和专业检查相结合的方法,以保证工程质量
4、构件除灰和涂漆不可脱节:从上至下分段施工,当日除灰结束并验收合格的施工段,应当日刷完底漆,以免灰尘重新附着在外壁表面,影响防腐效果
5、甲、乙双方的专职质量监督员及安全员,应全过程按程序验收法跟踪监督施工质量及安全,即前道工序经过验收确认后,方可进行下道工序的施工
6、防腐材料的涂刷,应涂刷均匀,不得漏涂,涂刷后的砼壁表面不起皱、无所泡、无破皮露底现象

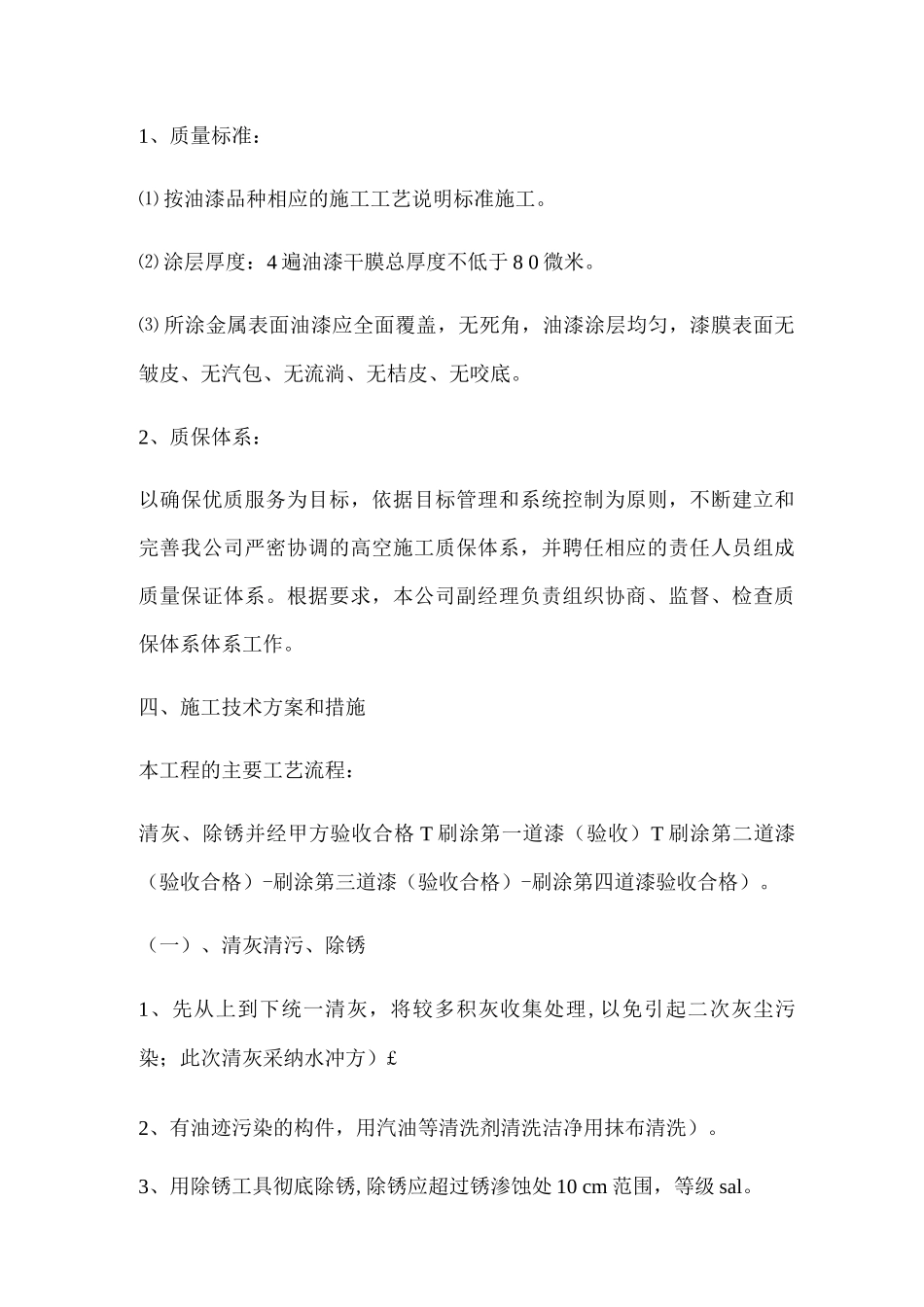

三、工程质量标准和质保体系1、质量标准:⑴ 按油漆品种相应的施工工艺说明标准施工
⑵ 涂层厚度:4 遍油漆干膜总厚度不低于 8 0 微米
⑶ 所涂金属表面油漆应全面覆盖,无死角,油漆涂层均匀,漆膜表面无皱皮、无汽包、无流淌、无桔皮、无咬底
2、质保体系:以确保优质服务为目标,依据目标管理和系统控制为原则,不断建立和完善我公司严密协调的高空施工质保体系,并聘任相应的责任人员组成质量保证体系
根据要求,本公司副经理负责组织协商、监督、检查质保体系体系工作
四、施工技术方案和措施本工程的主要工艺流程:清灰、除锈并经甲方验收合格 T 刷涂第一道漆(验收)T 刷涂第二道漆(验收合格)-刷涂第三道漆(验收合格)-刷涂第四道漆验收合格)
(一)、清灰清污、除锈1、先从上到下统一清灰,将较多积灰收集处理,以免引起二次灰尘污染;此次清灰采纳水冲方)£2、有油迹污染的构件,用汽油等清洗剂清洗洁净用抹布清洗)

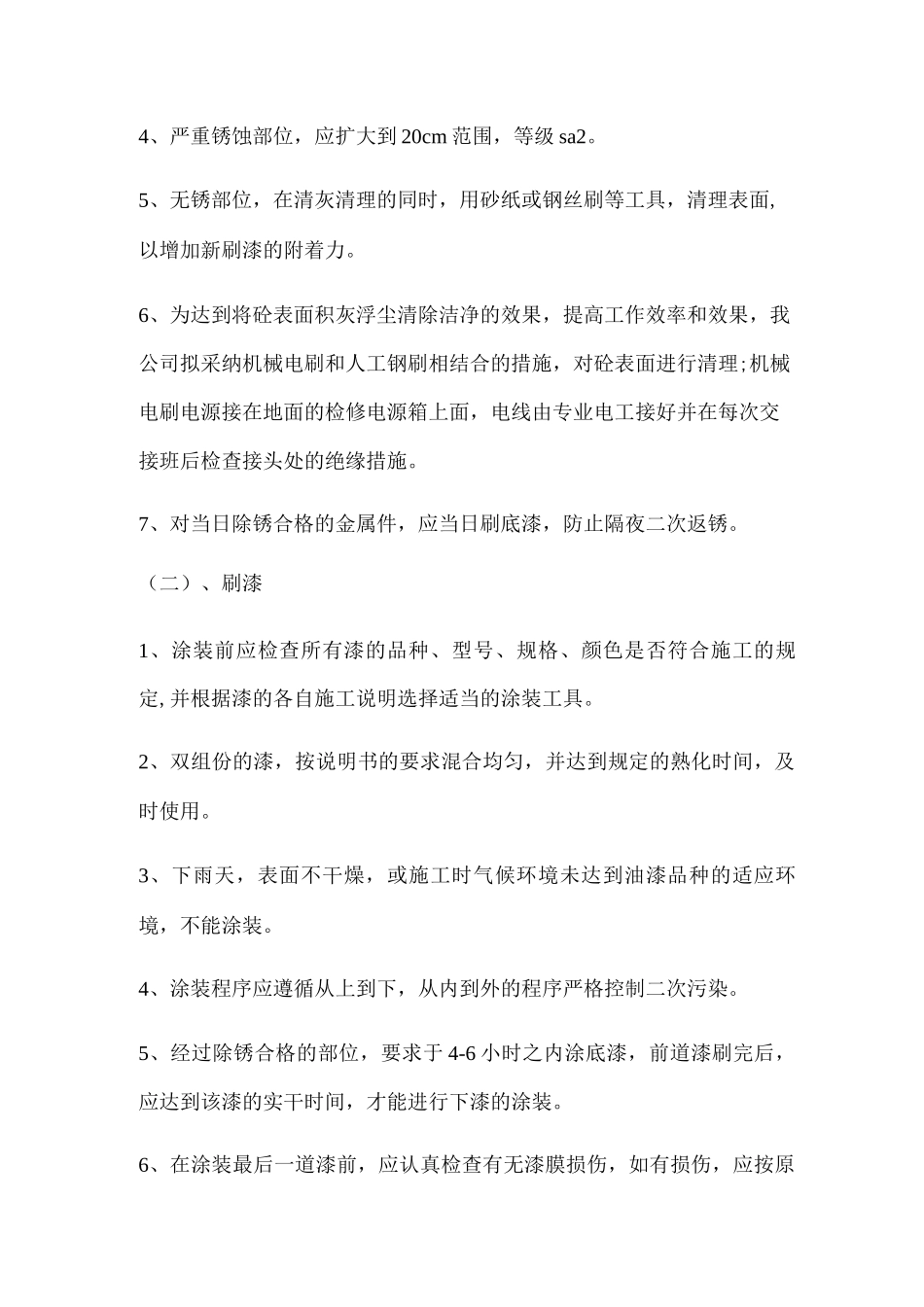

3、用除锈工具彻底除锈,除锈应超过锈渗蚀处 10 cm
