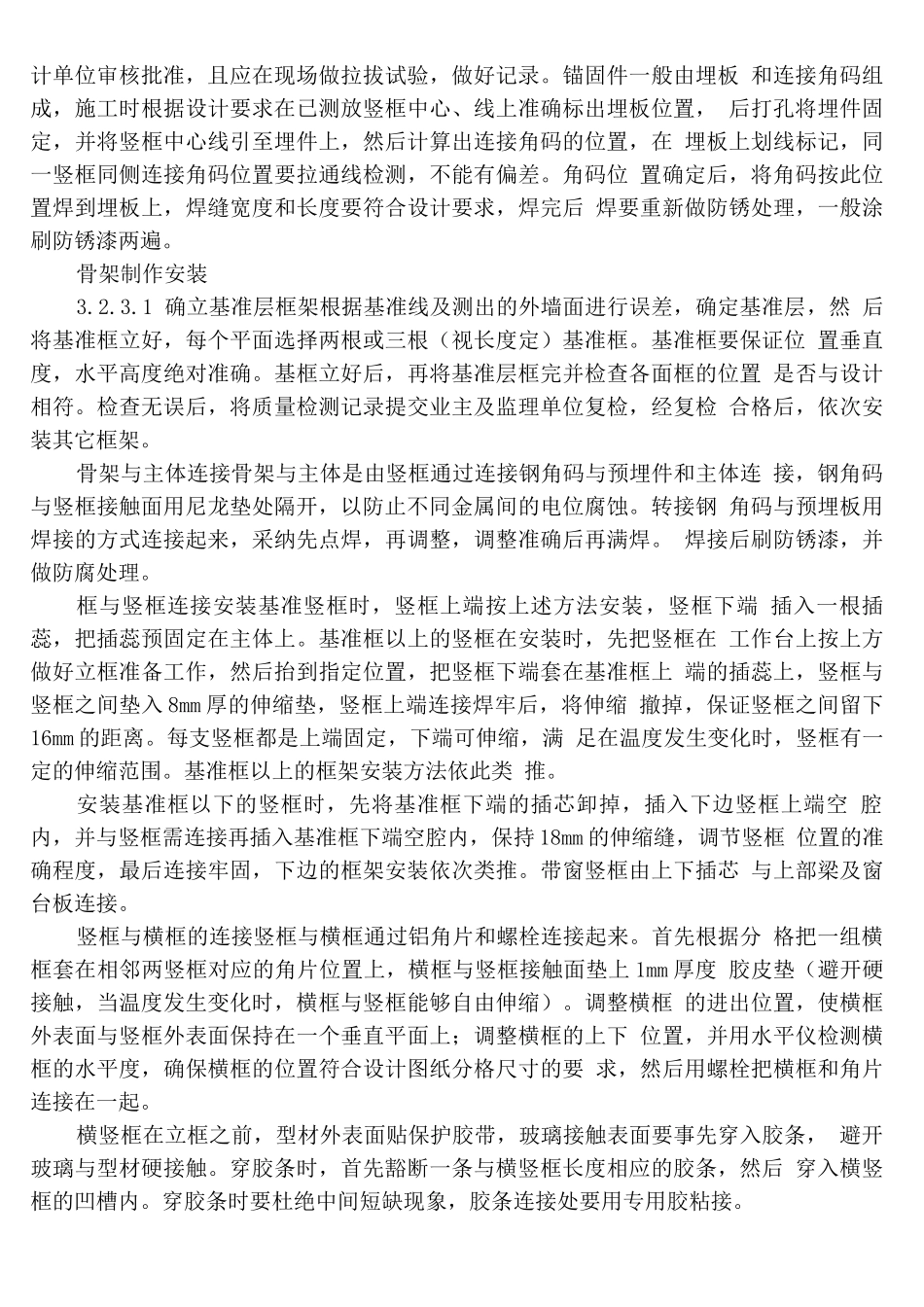

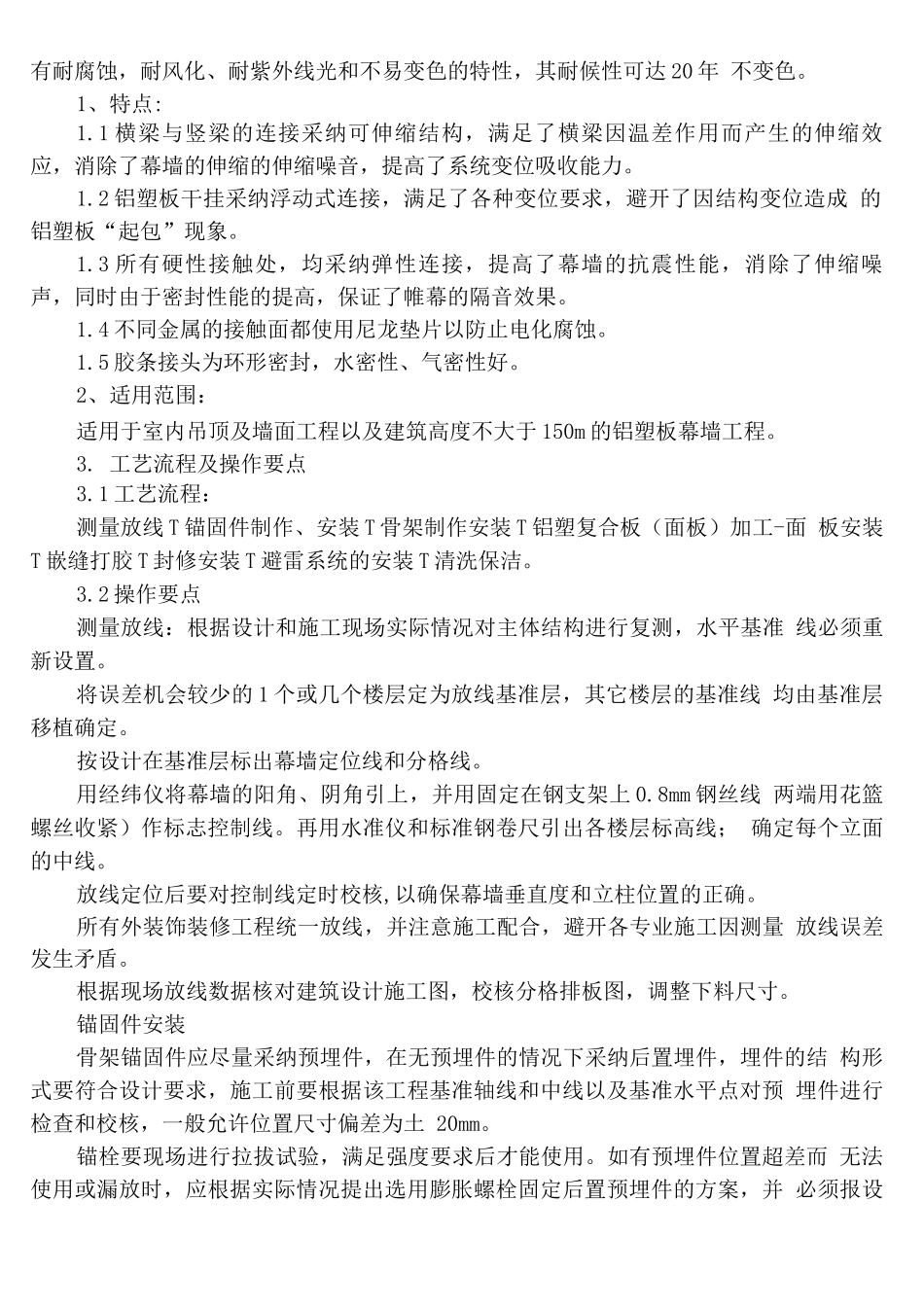

浙江新天地商贸中心一号楼铝塑复合板干挂施工专项方案编制:审核:批准:施工单位:中建七局建筑装饰工程有限公司二 0—二年八月二十五日随着装饰材料日新月异和科技的飞速进展以及人类生活质量的提升,铝塑复合 板干挂施工工艺在建筑及各个领域得到越来越广泛的应用,尤其是在室外幕墙方面, 得到了大面积的使用,彻底消除了粘贴法容易出现空鼓、翘边、不能耐久等质量通 病,而且拥有耐腐蚀,耐风化、耐紫外线光和不易变色的特性,其耐候性可达 20 年 不变色。1、特点:1.1 横梁与竖梁的连接采纳可伸缩结构,满足了横梁因温差作用而产生的伸缩效 应,消除了幕墙的伸缩的伸缩噪音,提高了系统变位吸收能力。1.2 铝塑板干挂采纳浮动式连接,满足了各种变位要求,避开了因结构变位造成 的铝塑板“起包”现象。1.3 所有硬性接触处,均采纳弹性连接,提高了幕墙的抗震性能,消除了伸缩噪 声,同时由于密封性能的提高,保证了帷幕的隔音效果。1.4 不同金属的接触面都使用尼龙垫片以防止电化腐蚀。1.5 胶条接头为环形密封,水密性、气密性好。2、适用范围:适用于室内吊顶及墙面工程以及建筑高度不大于 150m 的铝塑板幕墙工程。3. 工艺流程及操作要点3.1 工艺流程:测量放线 T 锚固件制作、安装 T 骨架制作安装 T 铝塑复合板(面板)加工-面 板安装T 嵌缝打胶 T 封修安装 T 避雷系统的安装 T 清洗保洁。3.2 操作要点测量放线:根据设计和施工现场实际情况对主体结构进行复测,水平基准 线必须重新设置。将误差机会较少的 1 个或几个楼层定为放线基准层,其它楼层的基准线 均由基准层移植确定。按设计在基准层标出幕墙定位线和分格线。用经纬仪将幕墙的阳角、阴角引上,并用固定在钢支架上 0.8mm 钢丝线 两端用花篮螺丝收紧)作标志控制线。再用水准仪和标准钢卷尺引出各楼层标高线; 确定每个立面的中线。放线定位后要对控制线定时校核,以确保幕墙垂直度和立柱位置的正确。所有外装饰装修工程统一放线,并注意施工配合,避开各专业施工因测量 放线误差发生矛盾。根据现场放线数据核对建筑设计施工图,校核分格排板图,调整下料尺寸。锚固件安装骨架锚固件应尽量采纳预埋件,在无预埋件的情况下采纳后置埋件,埋件的结 构形式要符合设计要求,施工前要根据该工程基准轴线和中线以及基准水平点对预 埋件进行检查和校核,一般允许位置尺寸偏差为土 20mm。锚栓要现场进行拉拔试验,满足强度要求后才能使用。如...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铝塑复合板干挂施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
