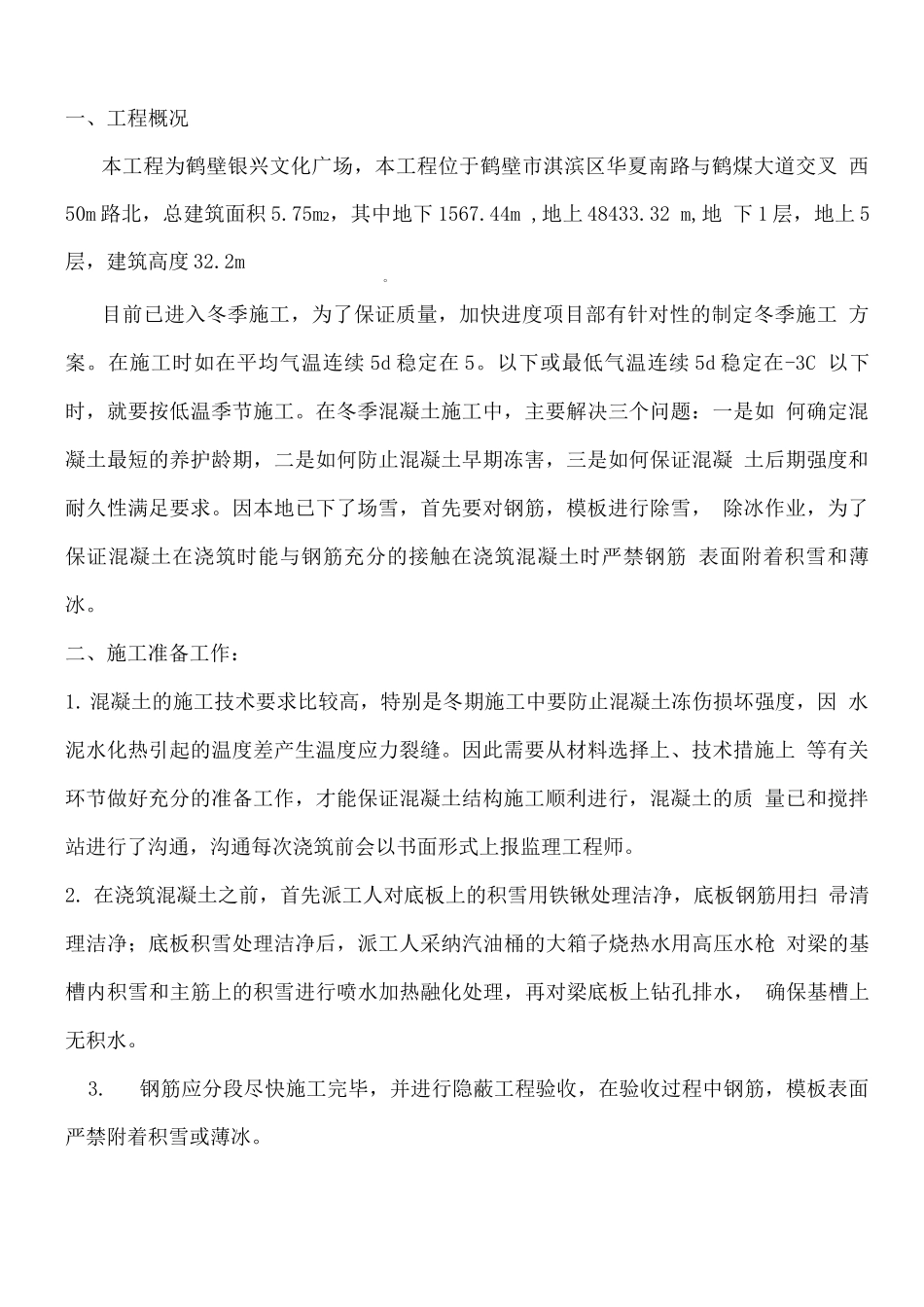

鹤壁市银除兴文化广场冬季混凝施方案批准审核编制河南省惠浦建设进展有限公司二 0 一一年十二月一、工程概况本工程为鹤壁银兴文化广场,本工程位于鹤壁市淇滨区华夏南路与鹤煤大道交叉 西50m 路北,总建筑面积 5
75m2,其中地下 1567
44m ,地上 48433
32 m,地 下 1 层,地上 5层,建筑高度 32
2mO目前已进入冬季施工,为了保证质量,加快进度项目部有针对性的制定冬季施工 方案
在施工时如在平均气温连续 5d 稳定在 5
以下或最低气温连续 5d 稳定在-3C 以下时,就要按低温季节施工
在冬季混凝土施工中,主要解决三个问题:一是如 何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝 土后期强度和耐久性满足要求
因本地已下了场雪,首先要对钢筋,模板进行除雪, 除冰作业,为了保证混凝土在浇筑时能与钢筋充分的接触在浇筑混凝土时严禁钢筋 表面附着积雪和薄冰
二、施工准备工作:1
混凝土的施工技术要求比较高,特别是冬期施工中要防止混凝土冻伤损坏强度,因 水泥水化热引起的温度差产生温度应力裂缝
因此需要从材料选择上、技术措施上 等有关环节做好充分的准备工作,才能保证混凝土结构施工顺利进行,混凝土的质 量已和搅拌站进行了沟通,沟通每次浇筑前会以书面形式上报监理工程师
在浇筑混凝土之前,首先派工人对底板上的积雪用铁锹处理洁净,底板钢筋用扫 帚清理洁净;底板积雪处理洁净后,派工人采纳汽油桶的大箱子烧热水用高压水枪 对梁的基槽内积雪和主筋上的积雪进行喷水加热融化处理,再对梁底板上钻孔排水, 确保基槽上无积水
钢筋应分段尽快施工完毕,并进行隐蔽工程验收,在验收过程中钢筋,模板表面 严禁附着积雪或薄冰
浇筑混凝土时温度剂及隔气性能好的塑料薄膜,保温性好的毛毯等应提前准备好°4

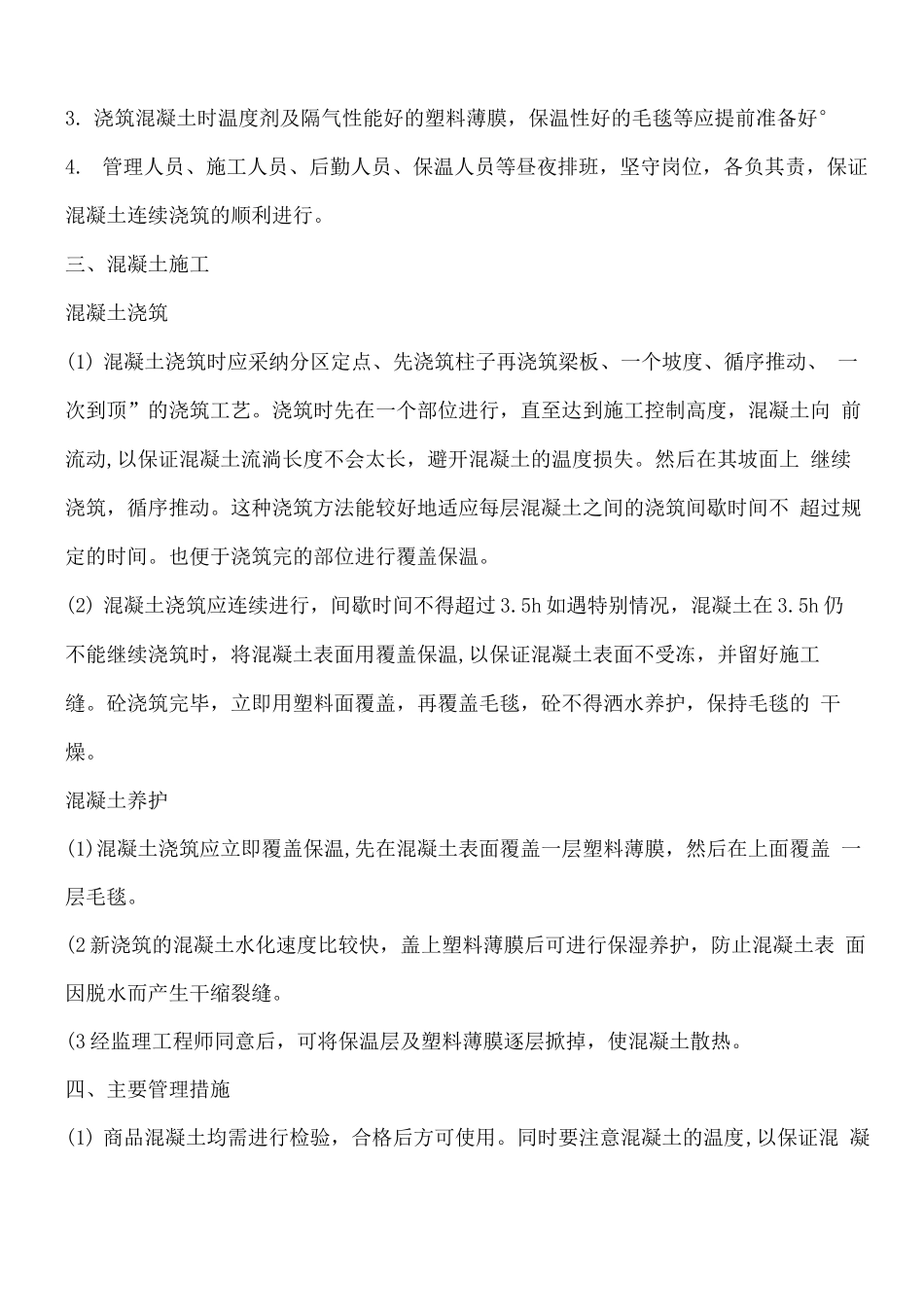

管理人员、施工人员、后勤人员、保温人员等昼夜排班,坚守岗
