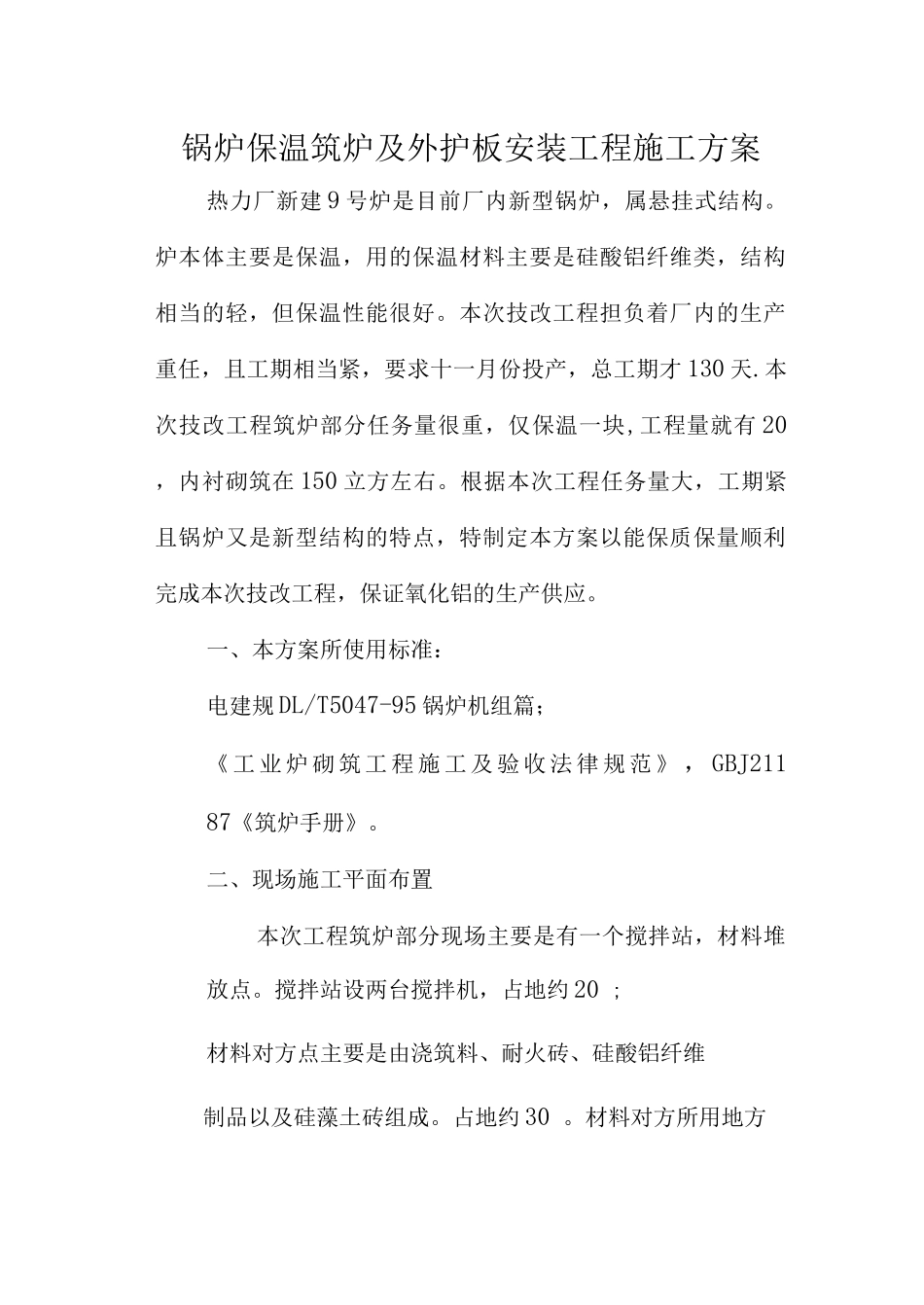

锅炉保温筑炉及外护板安装工程施工方案热力厂新建 9 号炉是目前厂内新型锅炉,属悬挂式结构
炉本体主要是保温,用的保温材料主要是硅酸铝纤维类,结构相当的轻,但保温性能很好
本次技改工程担负着厂内的生产重任,且工期相当紧,要求十一月份投产,总工期才 130 天
本次技改工程筑炉部分任务量很重,仅保温一块,工程量就有 20 ,内衬砌筑在 150 立方左右
根据本次工程任务量大,工期紧且锅炉又是新型结构的特点,特制定本方案以能保质保量顺利完成本次技改工程,保证氧化铝的生产供应
一、本方案所使用标准:电建规 DL/T5047-95 锅炉机组篇;《 工 业 炉 砌 筑 工 程 施 工 及 验 收 法 律 规 范 》 , GBJ211 87《筑炉手册》
二、现场施工平面布置本次工程筑炉部分现场主要是有一个搅拌站,材料堆放点
搅拌站设两台搅拌机,占地约 20 ;材料对方点主要是由浇筑料、耐火砖、硅酸铝纤维制品以及硅藻土砖组成
占地约 30

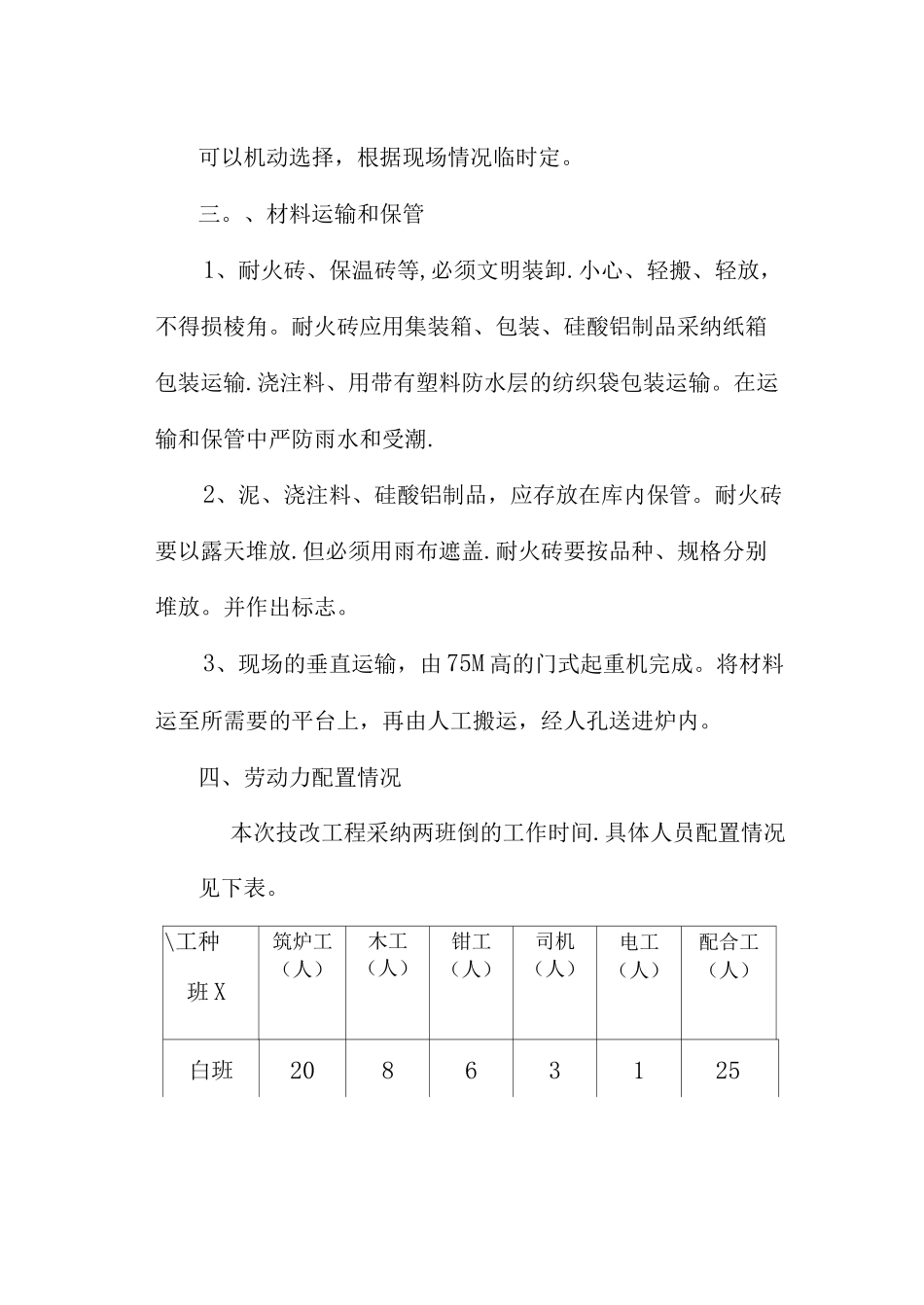

材料对方所用地方可以机动选择,根据现场情况临时定
、材料运输和保管1、耐火砖、保温砖等,必须文明装卸
小心、轻搬、轻放,不得损棱角
耐火砖应用集装箱、包装、硅酸铝制品采纳纸箱包装运输
浇注料、用带有塑料防水层的纺织袋包装运输
在运输和保管中严防雨水和受潮
2、泥、浇注料、硅酸铝制品,应存放在库内保管
耐火砖要以露天堆放
但必须用雨布遮盖
耐火砖要按品种、规格分别堆放
3、现场的垂直运输,由 75M 高的门式起重机完成
将材料运至所需要的平台上,再由人工搬运,经人孔送进炉内
四、劳动力配置情况本次技改工程采纳两班倒的工作时间

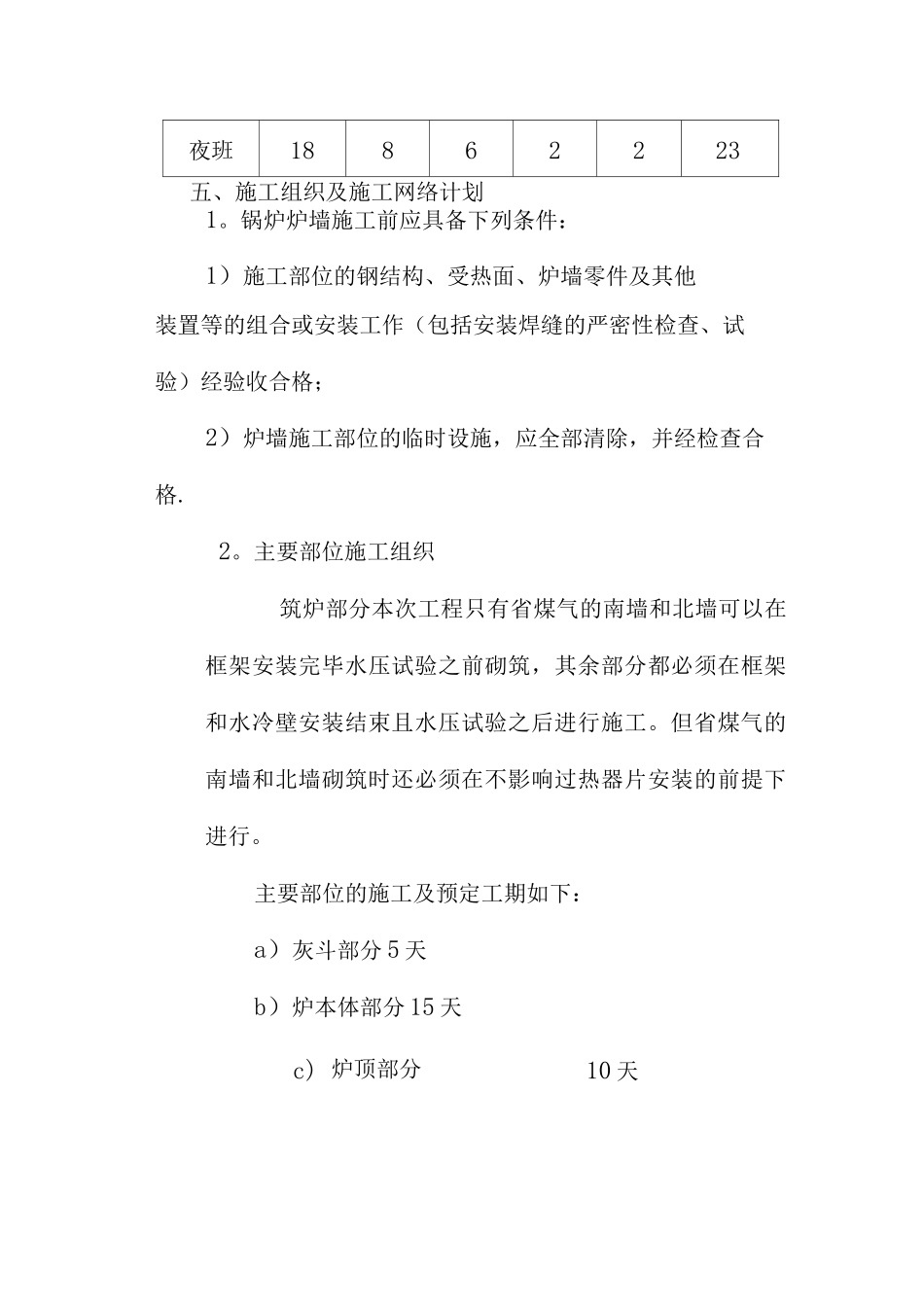

具体人员配置情况见下表
\工种班 X筑炉工(人)木工(人)钳工(人)司机(人)电工(人)配合工(人)白班20863125夜班18862223五、施工组织及施工网络计划1
锅炉炉墙施工前应具备下列条件:1)施工部位的钢
