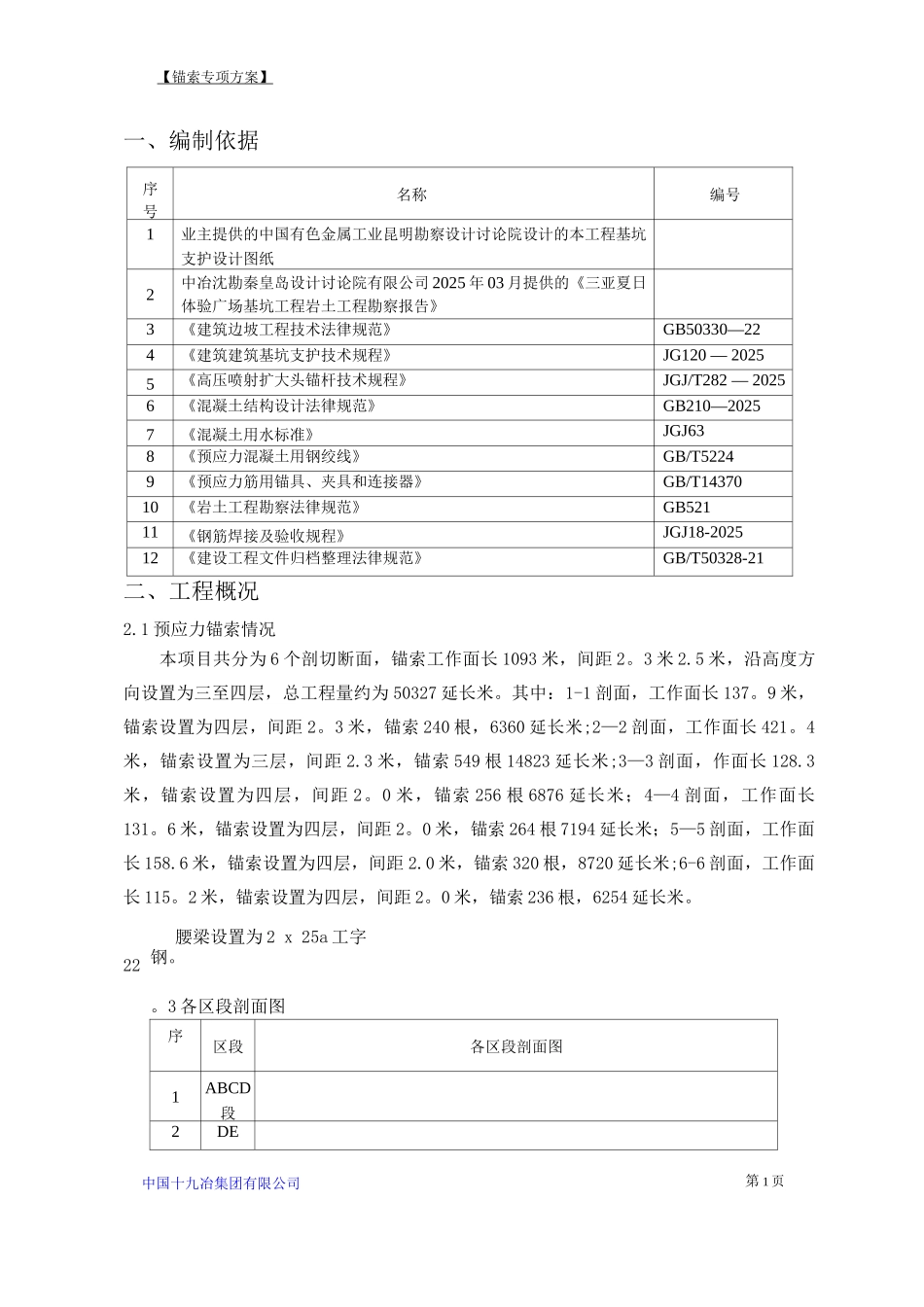

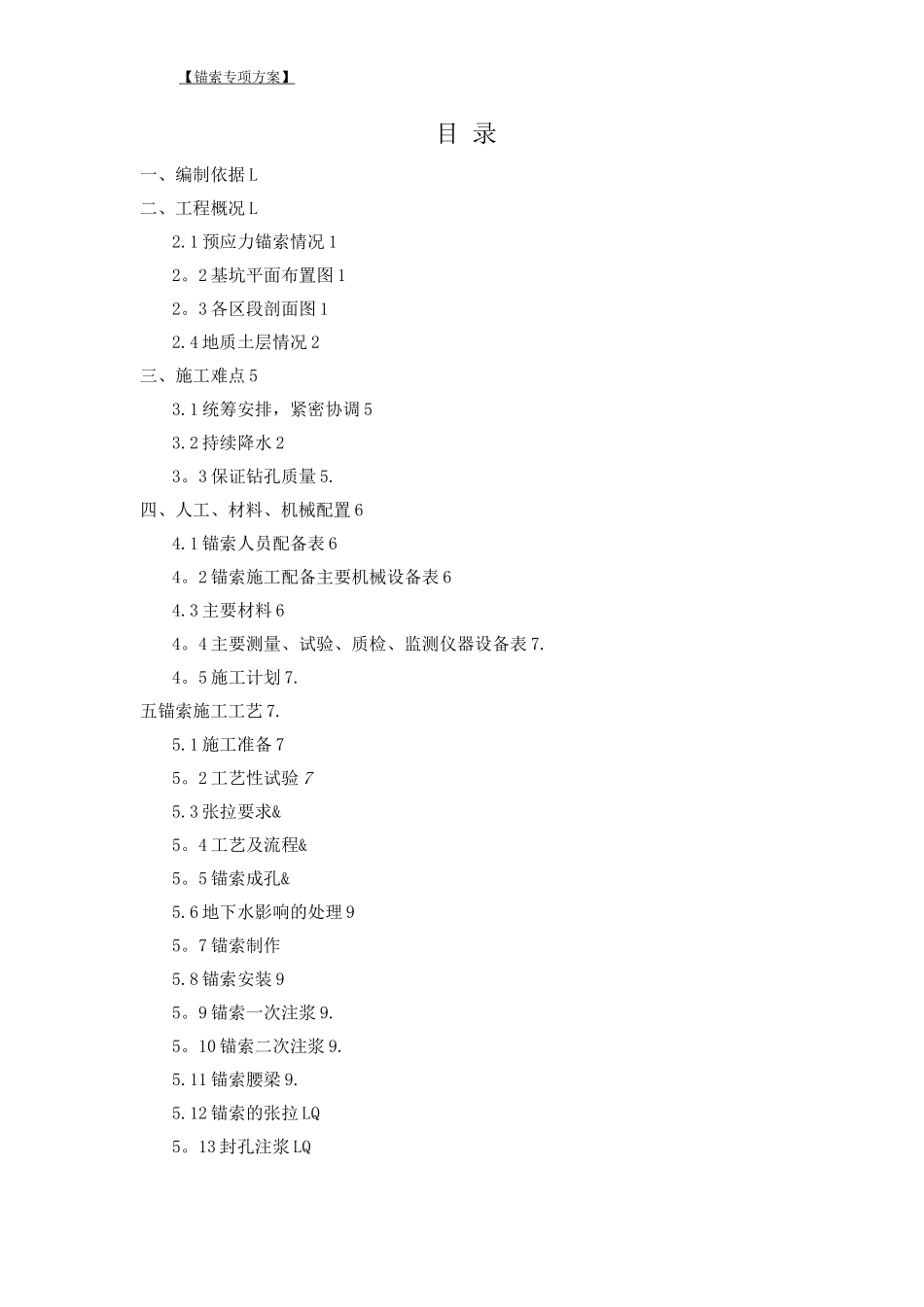

【锚索专项方案】 目 录一、编制依据 L二、工程概况 L2.1 预应力锚索情况 12。2 基坑平面布置图 12。3 各区段剖面图 12.4 地质土层情况 2三、施工难点 53.1 统筹安排,紧密协调 53.2 持续降水 23。3 保证钻孔质量 5.四、人工、材料、机械配置 64.1 锚索人员配备表 64。2 锚索施工配备主要机械设备表 64.3 主要材料 64。4 主要测量、试验、质检、监测仪器设备表 7.4。5 施工计划 7.五锚索施工工艺 7.5.1 施工准备 75。2 工艺性试验 75.3 张拉要求&5。4 工艺及流程&5。5 锚索成孔&5.6 地下水影响的处理 95。7 锚索制作5.8 锚索安装 95。9 锚索一次注浆 9.5。10 锚索二次注浆 9.5.11 锚索腰梁 9.5.12 锚索的张拉 LQ5。13 封孔注浆 LQ【锚索专项方案】一、编制依据序号名称编号1业主提供的中国有色金属工业昆明勘察设计讨论院设计的本工程基坑支护设计图纸2中冶沈勘秦皇岛设计讨论院有限公司 2025 年 03 月提供的《三亚夏日体验广场基坑工程岩土工程勘察报告》3《建筑边坡工程技术法律规范》GB50330—224《建筑建筑基坑支护技术规程》JG120 — 20255《高压喷射扩大头锚杆技术规程》JGJ/T282 — 20256《混凝土结构设计法律规范》GB210—20257《混凝土用水标准》JGJ638《预应力混凝土用钢绞线》GB/T52249《预应力筋用锚具、夹具和连接器》GB/T1437010《岩土工程勘察法律规范》GB52111《钢筋焊接及验收规程》JGJ18-202512《建设工程文件归档整理法律规范》GB/T50328-21二、工程概况2.1 预应力锚索情况本项目共分为 6 个剖切断面,锚索工作面长 1093 米,间距 2。3 米 2.5 米,沿高度方向设置为三至四层,总工程量约为 50327 延长米。其中:1-1 剖面,工作面长 137。9 米,锚索设置为四层,间距 2。3 米,锚索 240 根,6360 延长米;2—2 剖面,工作面长 421。4米,锚索设置为三层,间距 2.3 米,锚索 549 根 14823 延长米;3—3 剖面,作面长 128.3米,锚索设置为四层,间距 2。0 米,锚索 256 根 6876 延长米;4—4 剖面,工作面长131。6 米,锚索设置为四层,间距 2。0 米,锚索 264 根 7194 延长米;5—5 剖面,工作面长 158.6 米,锚索设置为四层,间距 2.0 米,锚索 320 根,8720 延长米;6-6 剖面,工作面长 115。2 米,锚索设置为四层,间距 2。0 米,锚索 236 根,6254 延长米。22腰梁设置为 2 x 25a 工字钢。.2 基...
