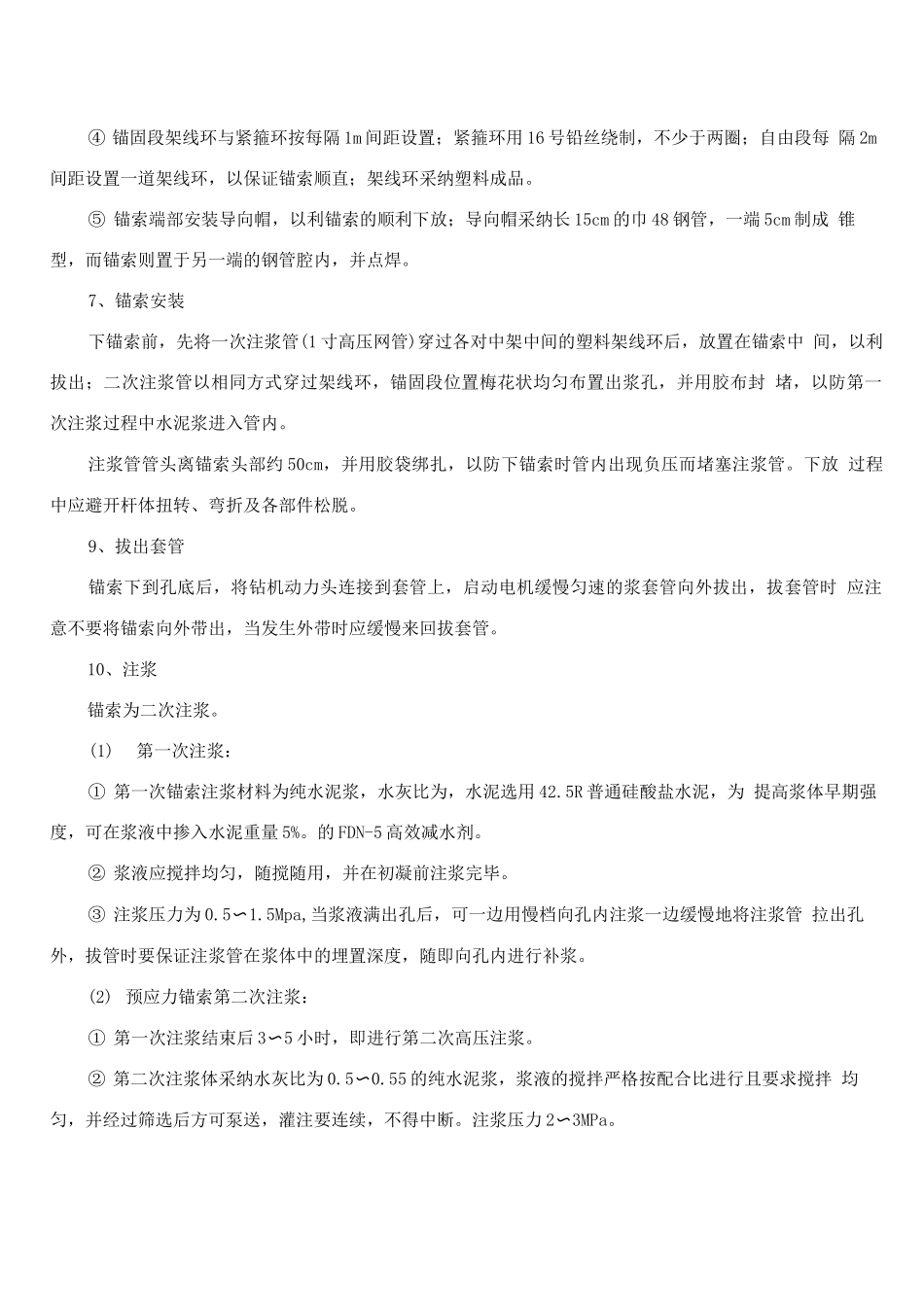

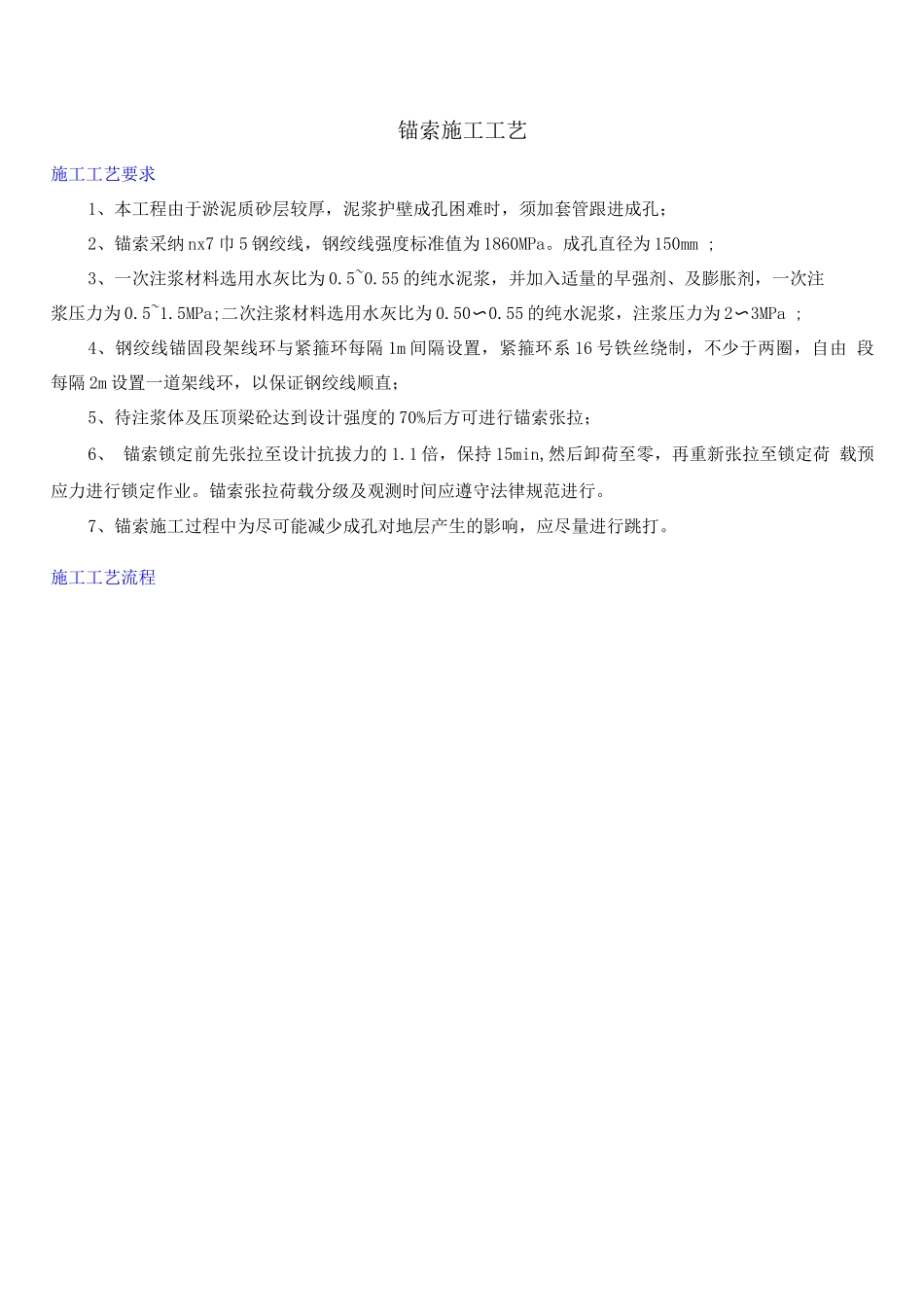

锚索施工工艺施工工艺要求1、本工程由于淤泥质砂层较厚,泥浆护壁成孔困难时,须加套管跟进成孔;2、锚索采纳 nx7 巾 5 钢绞线,钢绞线强度标准值为 1860MPa
成孔直径为 150mm ;3、一次注浆材料选用水灰比为 0
55 的纯水泥浆,并加入适量的早强剂、及膨胀剂,一次注浆压力为 0
5MPa;二次注浆材料选用水灰比为 0
55 的纯水泥浆,注浆压力为 2〜3MPa ;4、钢绞线锚固段架线环与紧箍环每隔 1m 间隔设置,紧箍环系 16 号铁丝绕制,不少于两圈,自由 段每隔 2m 设置一道架线环,以保证钢绞线顺直;5、待注浆体及压顶梁砼达到设计强度的 70%后方可进行锚索张拉;6、 锚索锁定前先张拉至设计抗拔力的 1
1 倍,保持 15min,然后卸荷至零,再重新张拉至锁定荷 载预应力进行锁定作业
锚索张拉荷载分级及观测时间应遵守法律规范进行
7、锚索施工过程中为尽可能减少成孔对地层产生的影响,应尽量进行跳打

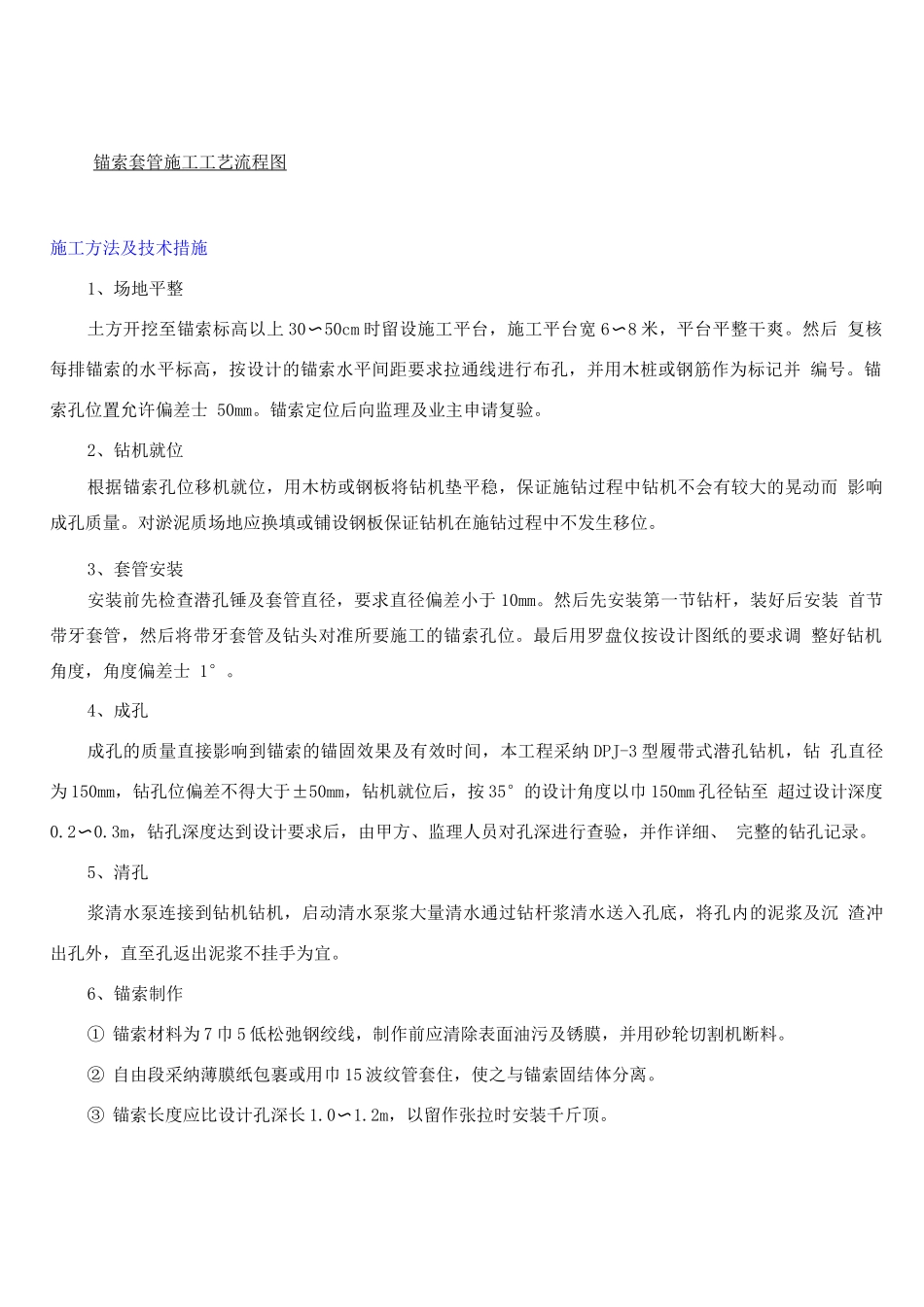

施工工艺流程锚索套管施工工艺流程图施工方法及技术措施1、场地平整土方开挖至锚索标高以上 30〜50cm 时留设施工平台,施工平台宽 6〜8 米,平台平整干爽
然后 复核每排锚索的水平标高,按设计的锚索水平间距要求拉通线进行布孔,并用木桩或钢筋作为标记并 编号
锚索孔位置允许偏差士 50mm
锚索定位后向监理及业主申请复验
2、钻机就位根据锚索孔位移机就位,用木枋或钢板将钻机垫平稳,保证施钻过程中钻机不会有较大的晃动而 影响成孔质量
对淤泥质场地应换填或铺设钢板保证钻机在施钻过程中不发生移位
3、套管安装安装前先检查潜孔锤及套管直径,要求直径偏差小于 10mm
然后先安装第一节钻杆,装好后安装 首节带牙套管,然后将带牙套管及钻头对准所要施工的锚索孔位
最后用罗盘仪按设计图纸的要求调 整好钻机角度,角度偏差士 1°
4、成孔成孔的质量直接影
