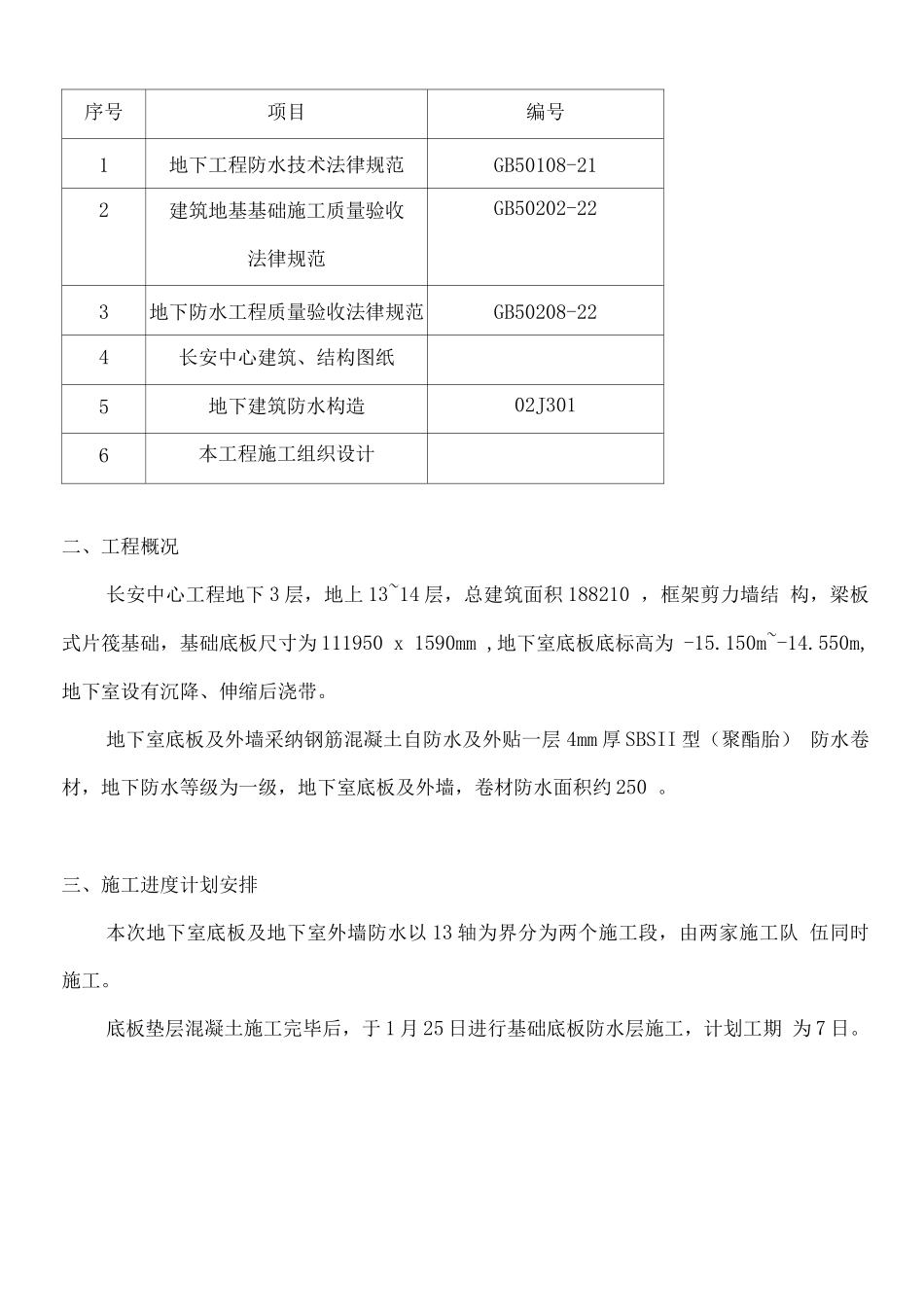

目 录一、编制依据 2
二、工程概况,,
,2三、 施工进度计划安排 2四、 施工准备,,
3五、 施工方法,
3六、质量保证措施
『5七、成品保护措施,『
6八、安全保证措施,『6、编制依据序号项目编号1地下工程防水技术法律规范GB50108-212建筑地基基础施工质量验收法律规范GB50202-223地下防水工程质量验收法律规范GB50208-224长安中心建筑、结构图纸5地下建筑防水构造02J3016本工程施工组织设计二、工程概况长安中心工程地下 3 层,地上 13~14 层,总建筑面积 188210 ,框架剪力墙结 构,梁板式片筏基础,基础底板尺寸为 111950 x 1590mm ,地下室底板底标高为 -15
150m~-14
550m,地下室设有沉降、伸缩后浇带
地下室底板及外墙采纳钢筋混凝土自防水及外贴一层 4mm 厚 SBSII 型(聚酯胎) 防水卷材,地下防水等级为一级,地下室底板及外墙,卷材防水面积约 250
三、施工进度计划安排本次地下室底板及地下室外墙防水以 13 轴为界分为两个施工段,由两家施工队 伍同时施工
底板垫层混凝土施工完毕后,于 1 月 25 日进行基础底板防水层施工,计划工期 为 7 日

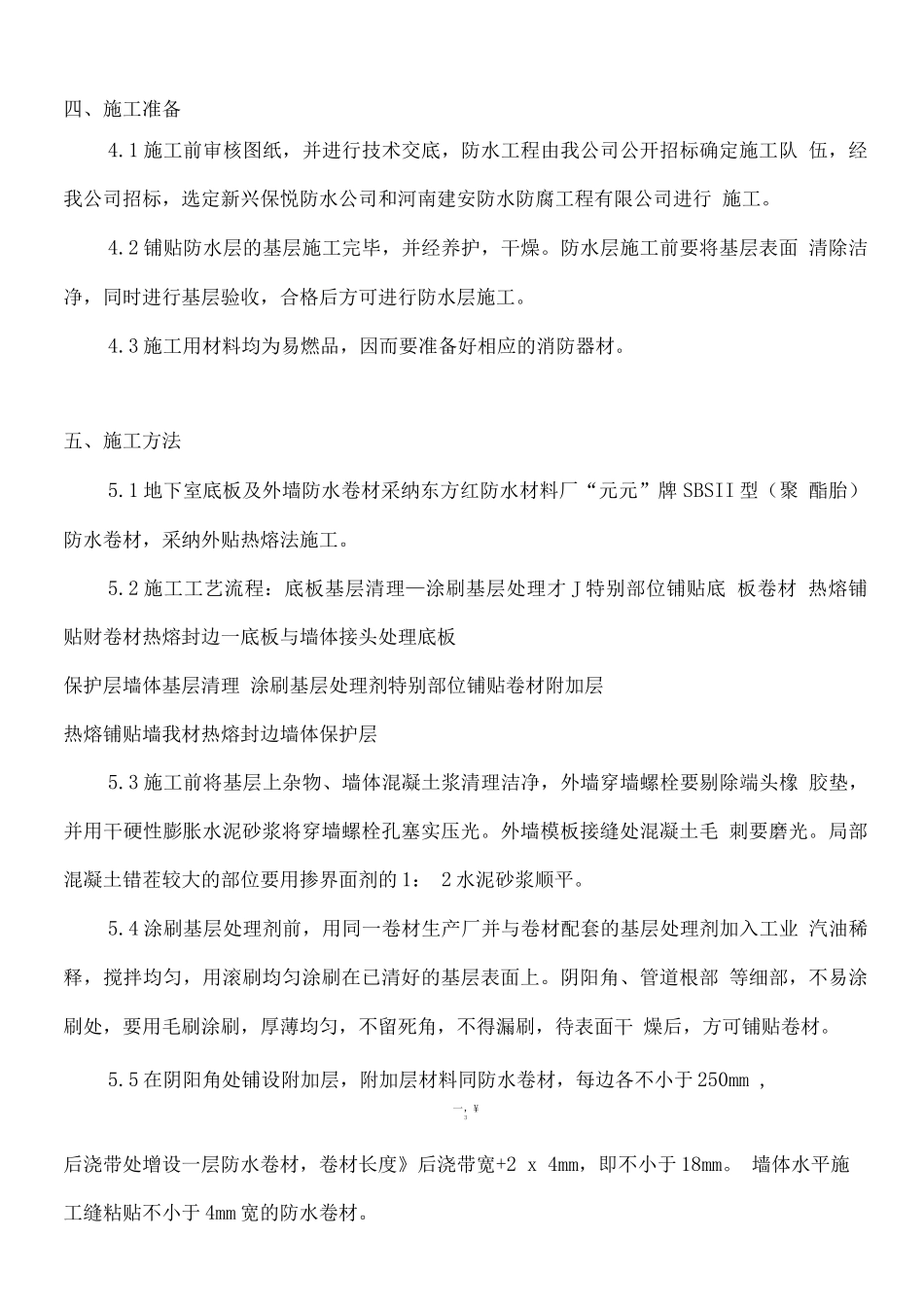

四、施工准备4
1 施工前审核图纸,并进行技术交底,防水工程由我公司公开招标确定施工队 伍,经我公司招标,选定新兴保悦防水公司和河南建安防水防腐工程有限公司进行 施工
2 铺贴防水层的基层施工完毕,并经养护,干燥
防水层施工前要将基层表面 清除洁净,同时进行基层验收,合格后方可进行防水层施工
3 施工用材料均为易燃品,因而要准备好相应的消防器材
五、施工方法5
1 地下室底板及外墙防水卷材采纳东方红防水材料厂“元元”牌 SBSII 型(聚 酯胎)防水卷材,采纳外贴热熔法施工
2 施工工艺流程:底板基层清理—涂刷基层处理才 J
