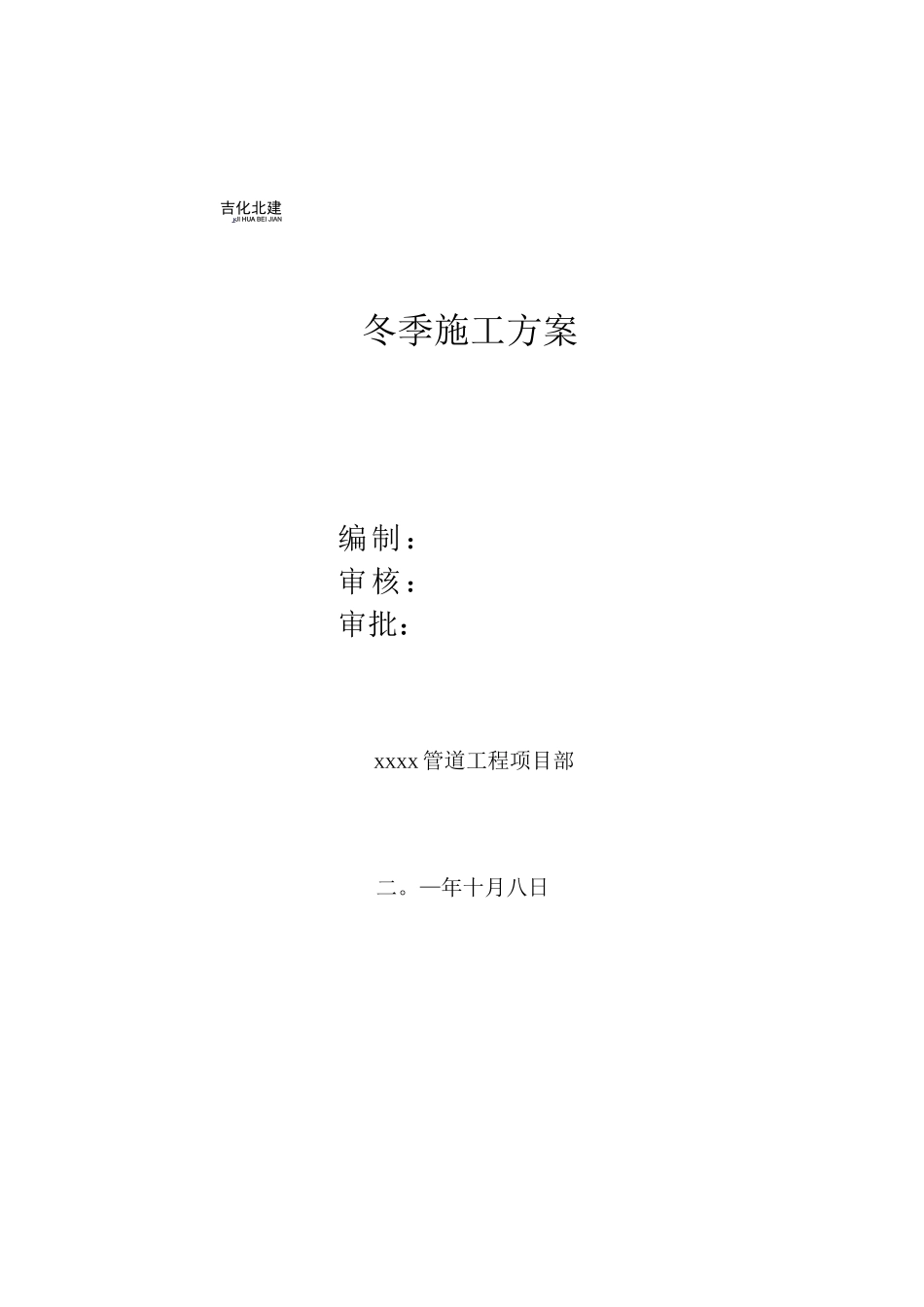

吉化北建yJI HUA BEI JIAN冬季施工方案编制: 审核: 审批:XXXX 管道工程项目部二

—年十月八日XXX 管道工程第一标段冬季施工方案目录1 编制依据 12 编制说明 13 冬季施工概况及主要控制点 14 冬季施工技术措施 25 冬季土建施工质量保障措施及控制办法:56 冬季施工人员的健康、安全、防冻保障措施 7XXX 管道工程第一标段冬季施工方案1 编制依据1

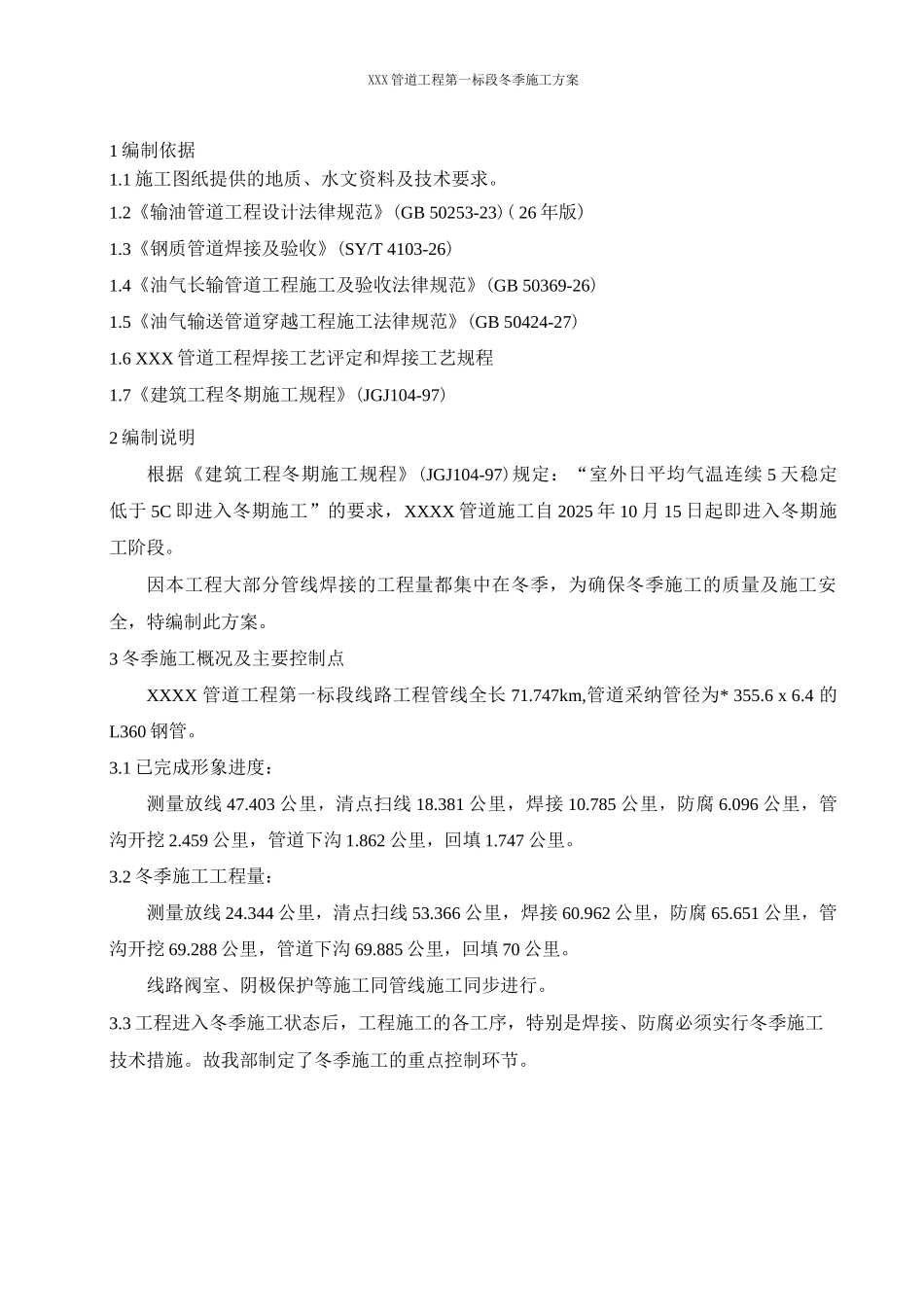

1 施工图纸提供的地质、水文资料及技术要求
2《输油管道工程设计法律规范》(GB 50253-23)( 26 年版)1
3《钢质管道焊接及验收》(SY/T 4103-26)1
4《油气长输管道工程施工及验收法律规范》(GB 50369-26)1
5《油气输送管道穿越工程施工法律规范》(GB 50424-27)1
6 XXX 管道工程焊接工艺评定和焊接工艺规程1
7《建筑工程冬期施工规程》(JGJ104-97)2 编制说明根据《建筑工程冬期施工规程》(JGJ104-97)规定:“室外日平均气温连续 5 天稳定 低于 5C 即进入冬期施工”的要求,XXXX 管道施工自 2025 年 10 月 15 日起即进入冬期施 工阶段
因本工程大部分管线焊接的工程量都集中在冬季,为确保冬季施工的质量及施工安 全,特编制此方案
3 冬季施工概况及主要控制点XXXX 管道工程第一标段线路工程管线全长 71
747km,管道采纳管径为* 355
4 的L360 钢管
1 已完成形象进度:测量放线 47
403 公里,清点扫线 18
381 公里,焊接 10
785 公里,防腐 6
096 公里,管沟开挖 2
459 公里,管道下沟 1
862 公里,回填 1
747 公里
2 冬季施工工程量:测量放线 24
344 公里,清点扫线 53
366 公里,焊接 60
962 公里,防腐 65
