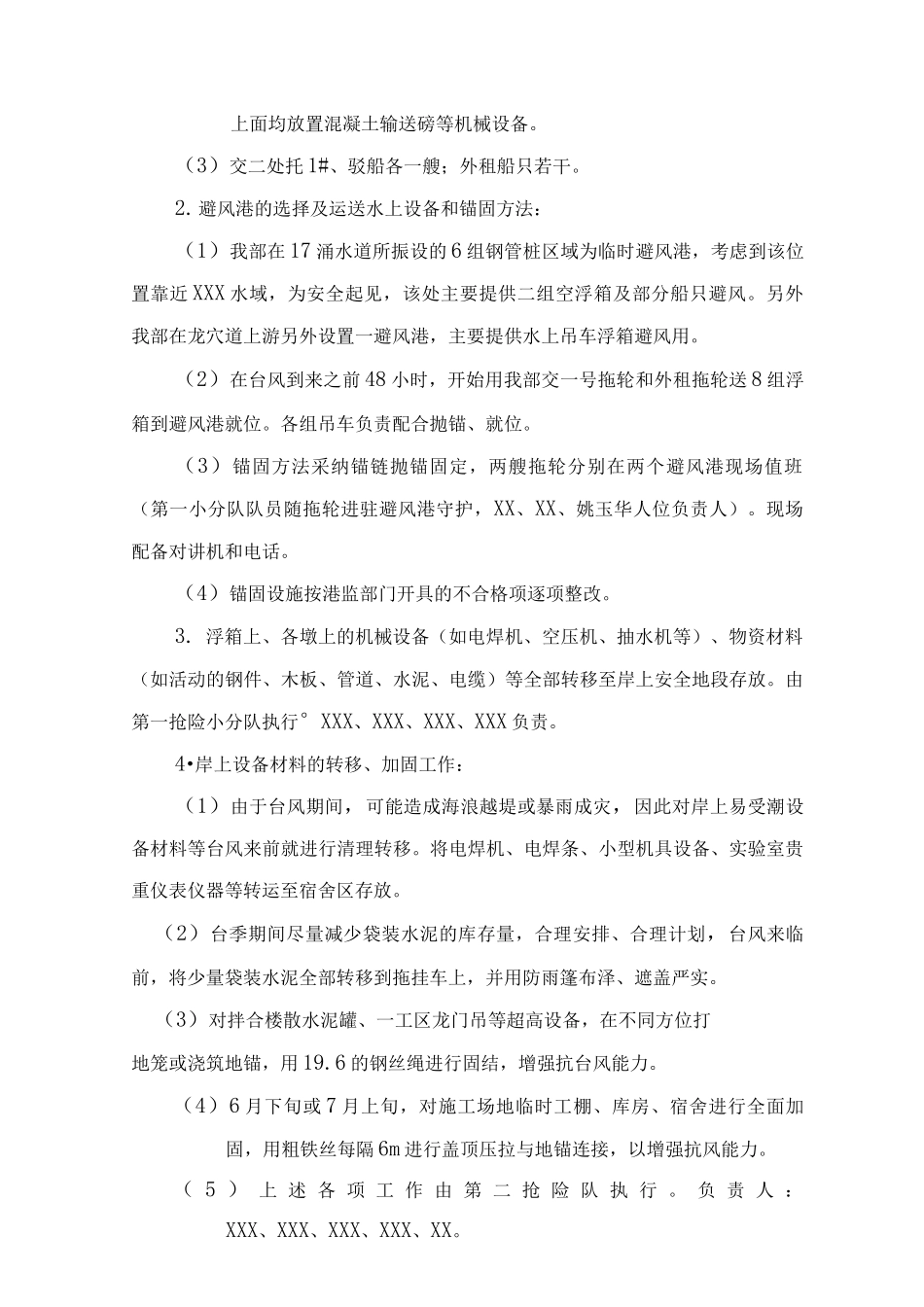

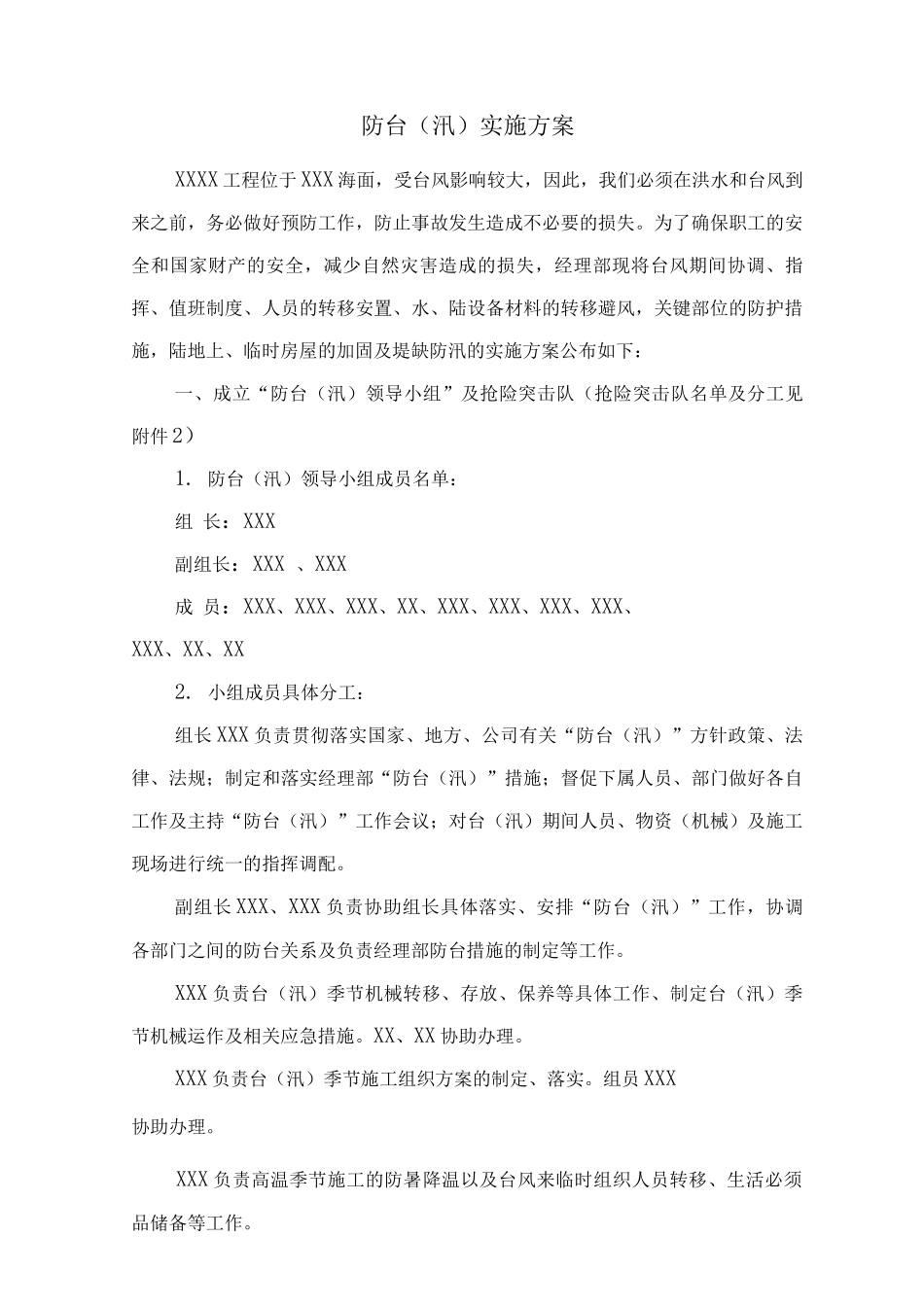

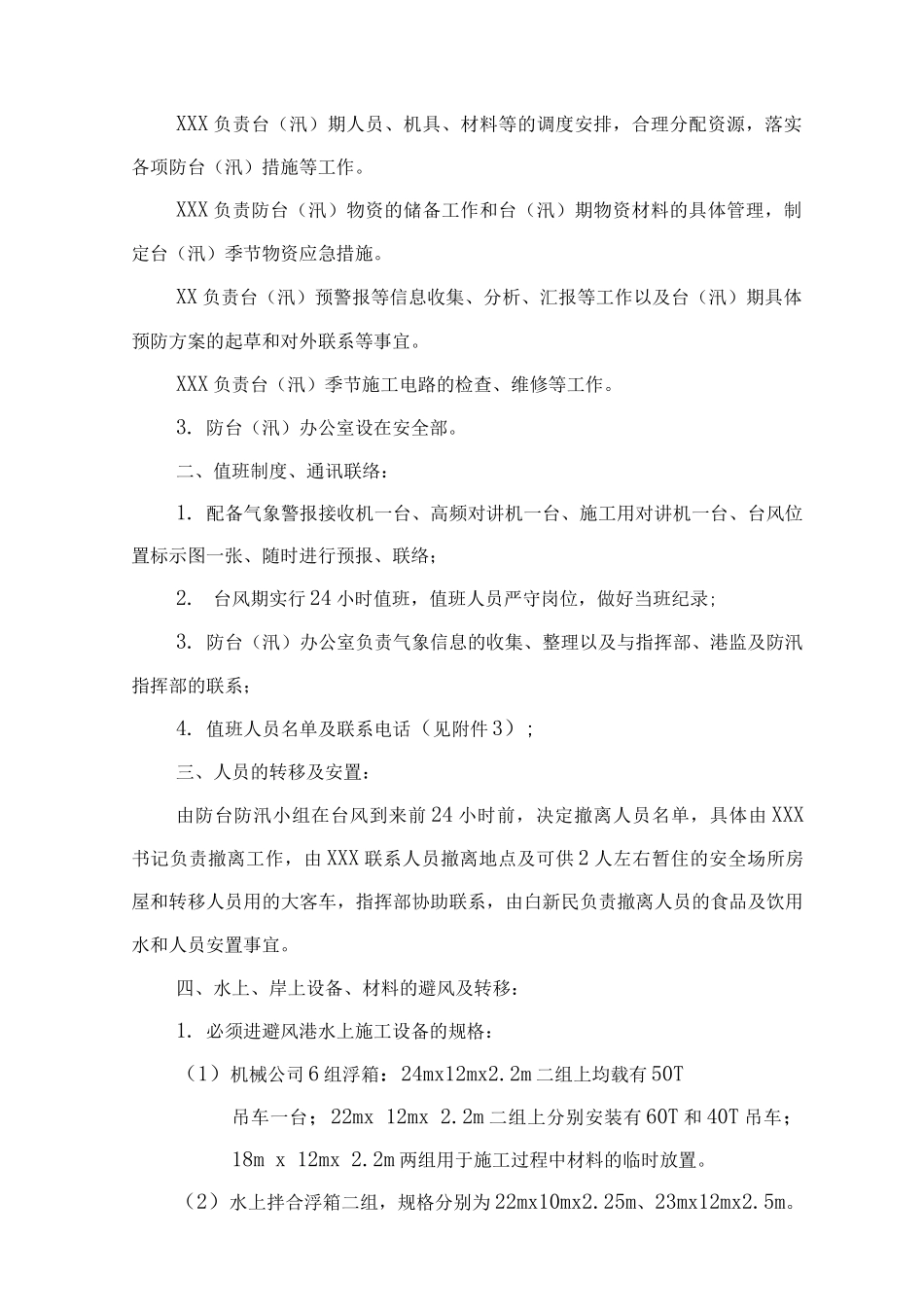

防台(汛)实施方案XXXX 工程位于 XXX 海面,受台风影响较大,因此,我们必须在洪水和台风到来之前,务必做好预防工作,防止事故发生造成不必要的损失。为了确保职工的安全和国家财产的安全,减少自然灾害造成的损失,经理部现将台风期间协调、指挥、值班制度、人员的转移安置、水、陆设备材料的转移避风,关键部位的防护措施,陆地上、临时房屋的加固及堤缺防汛的实施方案公布如下:一、成立“防台(汛)领导小组”及抢险突击队(抢险突击队名单及分工见附件 2)1. 防台(汛)领导小组成员名单:组 长:XXX副组长:XXX 、XXX成 员:XXX、XXX、XXX、XX、XXX、XXX、XXX、XXX、XXX、XX、XX2. 小组成员具体分工:组长 XXX 负责贯彻落实国家、地方、公司有关“防台(汛)”方针政策、法律、法规;制定和落实经理部“防台(汛)”措施;督促下属人员、部门做好各自工作及主持“防台(汛)”工作会议;对台(汛)期间人员、物资(机械)及施工现场进行统一的指挥调配。副组长 XXX、XXX 负责协助组长具体落实、安排“防台(汛)”工作,协调各部门之间的防台关系及负责经理部防台措施的制定等工作。XXX 负责台(汛)季节机械转移、存放、保养等具体工作、制定台(汛)季节机械运作及相关应急措施。XX、XX 协助办理。XXX 负责台(汛)季节施工组织方案的制定、落实。组员 XXX协助办理。XXX 负责高温季节施工的防暑降温以及台风来临时组织人员转移、生活必须品储备等工作。XXX 负责台(汛)期人员、机具、材料等的调度安排,合理分配资源,落实各项防台(汛)措施等工作。XXX 负责防台(汛)物资的储备工作和台(汛)期物资材料的具体管理,制定台(汛)季节物资应急措施。XX 负责台(汛)预警报等信息收集、分析、汇报等工作以及台(汛)期具体预防方案的起草和对外联系等事宜。XXX 负责台(汛)季节施工电路的检查、维修等工作。3. 防台(汛)办公室设在安全部。二、值班制度、通讯联络:1. 配备气象警报接收机一台、高频对讲机一台、施工用对讲机一台、台风位置标示图一张、随时进行预报、联络;2.台风期实行 24 小时值班,值班人员严守岗位,做好当班纪录;3. 防台(汛)办公室负责气象信息的收集、整理以及与指挥部、港监及防汛指挥部的联系;4. 值班人员名单及联系电话(见附件 3);三、人员的转移及安置:由防台防汛小组在台风到来前 24 小时前,决定撤离人员名单,具体由 XXX书记负责撤离工作,由 XXX 联系人员撤...
