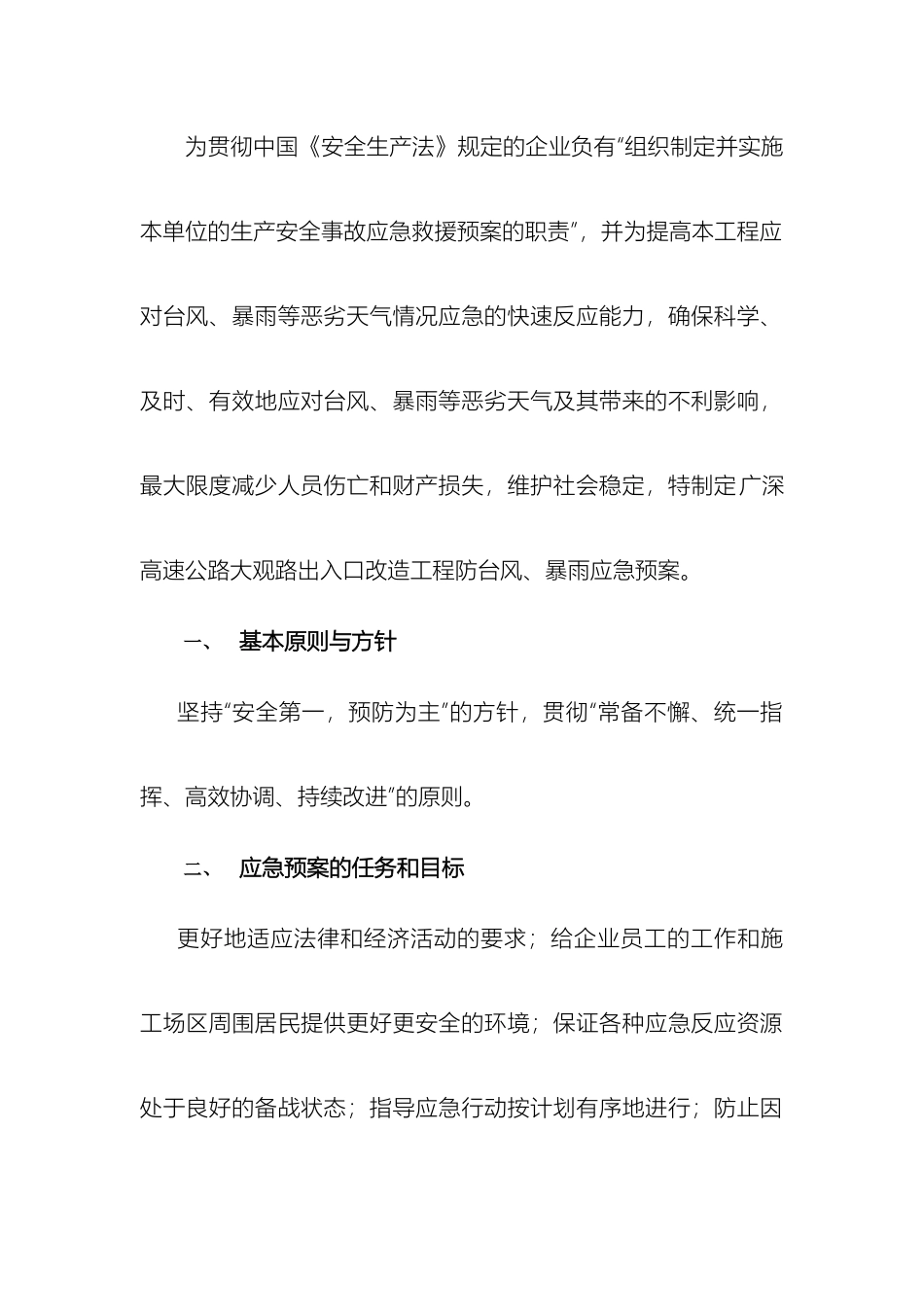

防台风暴雨应急预案(2)GDAQ4201XXX 工程防台风、暴雨应急预案编制: XXX 校核: XXX 审批: XXX XXX 有限公司二〇一六年八月一日为贯彻中国《安全生产法》规定的企业负有“组织制定并实施本单位的生产安全事故应急救援预案的职责”,并为提高本工程应对台风、暴雨等恶劣天气情况应急的快速反应能力,确保科学、及时、有效地应对台风、暴雨等恶劣天气及其带来的不利影响,最大限度减少人员伤亡和财产损失,维护社会稳定,特制定广深高速公路大观路出入口改造工程防台风、暴雨应急预案。一、基本原则与方针坚持“安全第一,预防为主”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。二、应急预案的任务和目标更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急反应资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急反应行动不利或现场救援工作的无序和混乱而延误事故的应急救援;有效地避开或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。三、台风暴雨等恶劣天气风险分析和预防为确保正常施工,在台风暴雨等恶劣天气来临时有充分的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和预防。1、台风暴雨等恶劣天气、紧急情况及风险分析根据本工程施工特点及复杂的地质情况,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程在台风暴雨等恶劣天气中的重大危险因素是施工机械、人员、材料财产的有效保护及临设的安全。2、台风暴雨等恶劣天气及风险预防措施(1) 台风期间施工现场必须停止一切施工活动,进行防台风应急准备工作。(2)项目部实行 24 小时值班,不得脱岗,必须保证电话24 小时畅通,对施工现场实施全方位监控,发现问题及时排除隐患。发现险情立即上报。(3) 各标段,检查围蔽,加固现场围蔽,对零散水马、铁马归整到安全区域或实行加固措施,防止吹散对周边居民、道路行车造成危害。(4)各标段,检查现场排水是否畅通,容易积水的地方要做好排水措施,防止发生水涝。(5) 各标段,台风期间,现场值班应急人员须安排在安全稳固的地方进行值班。(6) 一标,加强对施工现场宿舍、伙房、办公室、仓库等临时设施的加固处理,提前做好人员的撤离准备工作,在台风到来前完成人员的撤离。(7) 一标,施工现场仓库配备足够...
