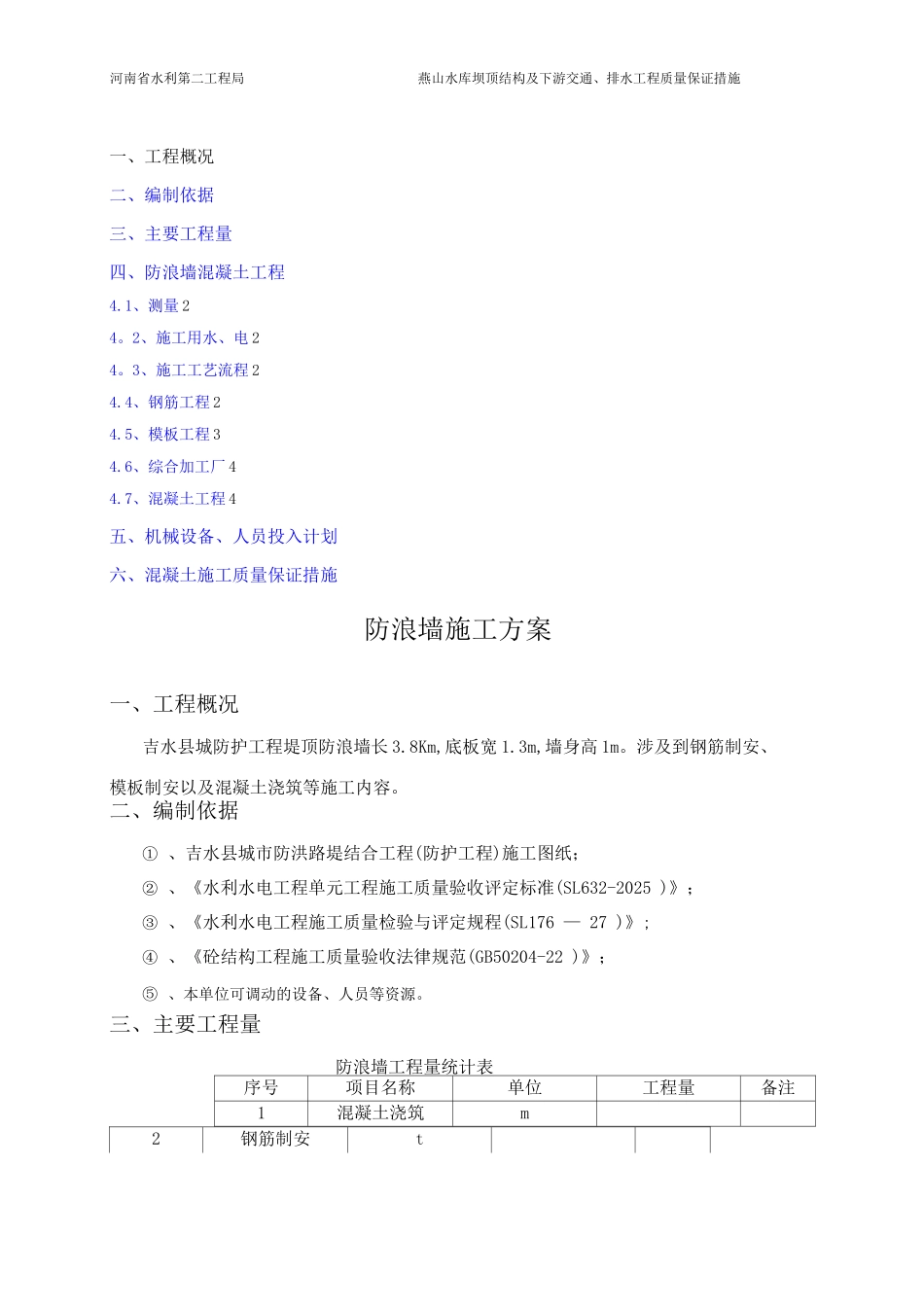

吉水县城市防洪路堤防合工程(防护工程)浪墙施工方案编制:审核:审批:中国葛洲坝集团股份有限公司吉水县城市防洪路堤结合工程土建 3 标项目部二 0 一三年五月一、工程概况二、编制依据三、主要工程量四、防浪墙混凝土工程4.1、测量 24。2、施工用水、电 24。3、施工工艺流程 24.4、钢筋工程 24.5、模板工程 34.6、综合加工厂 44.7、混凝土工程 4五、机械设备、人员投入计划六、混凝土施工质量保证措施防浪墙施工方案一、工程概况吉水县城防护工程堤顶防浪墙长 3.8Km,底板宽 1.3m,墙身高 1m。涉及到钢筋制安、模板制安以及混凝土浇筑等施工内容。二、编制依据① 、吉水县城市防洪路堤结合工程(防护工程)施工图纸;② 、《水利水电工程单元工程施工质量验收评定标准(SL632-2025 )》;③ 、《水利水电工程施工质量检验与评定规程(SL176 — 27 )》;④ 、《砼结构工程施工质量验收法律规范(GB50204-22 )》;⑤ 、本单位可调动的设备、人员等资源。三、主要工程量防浪墙工程量统计表序号项目名称单位工程量备注1混凝土浇筑m2钢筋制安t河南省水利第二工程局燕山水库坝顶结构及下游交通、排水工程质量保证措施四、防浪墙混凝土工程4。1、测量根据设计施工图纸及施工技术要求,测出防浪墙设计边线、中心线及施工范围内的原始地形.4.2 施工用水、电根据现场情况,施工用水采纳蓄水桶蓄水的方式进行,施工用电采纳柴油机现场发电.4。3、施工工艺流程测量放线-基础处理—垫层混凝土施工-底板钢筋绑扎—底板模板安装-底板混凝土浇筑一墙身钢筋绑扎一墙身模板安装一砼浇筑一拆模养护一验收1、钢筋采纳 HRB40O 带肋钢筋所有的钢筋 进场前必须具有混凝土拌制证,|进场后立即进行复试,合格后方能钢筋制安用模并作好检验状态标识。2、所有的钢筋进场后应分类堆放,防止混用,排列整齐并挂牌标识清楚,钢筋下部用 240mm 砖砌3mm 高的条浪砖墩凝土浇筑 30 耽以架空钢筋,混凝土钢筋触地锈蚀。(二)、钢筋加工禾 —11、钢筋下料前必须除锈,下料时要做到先到先用,长材长用、短材短用,加工每一现场取样、检测批钢筋前先试加工一至二根,经质检人员检查无误后,再批量生产,防止出现返工,造成材料浪费。]2、钢筋采纳机械进行调直混切土养护弯曲,加工好的钢筋应分类码放,并标示清楚。3、钢筋连接采纳搭接和焊接,钢材焊接接头必须送检合格后方能使用,双面焊接长度不小于 10d。焊接时应使两根混凝土工程验收线上,焊缝要大于等...
