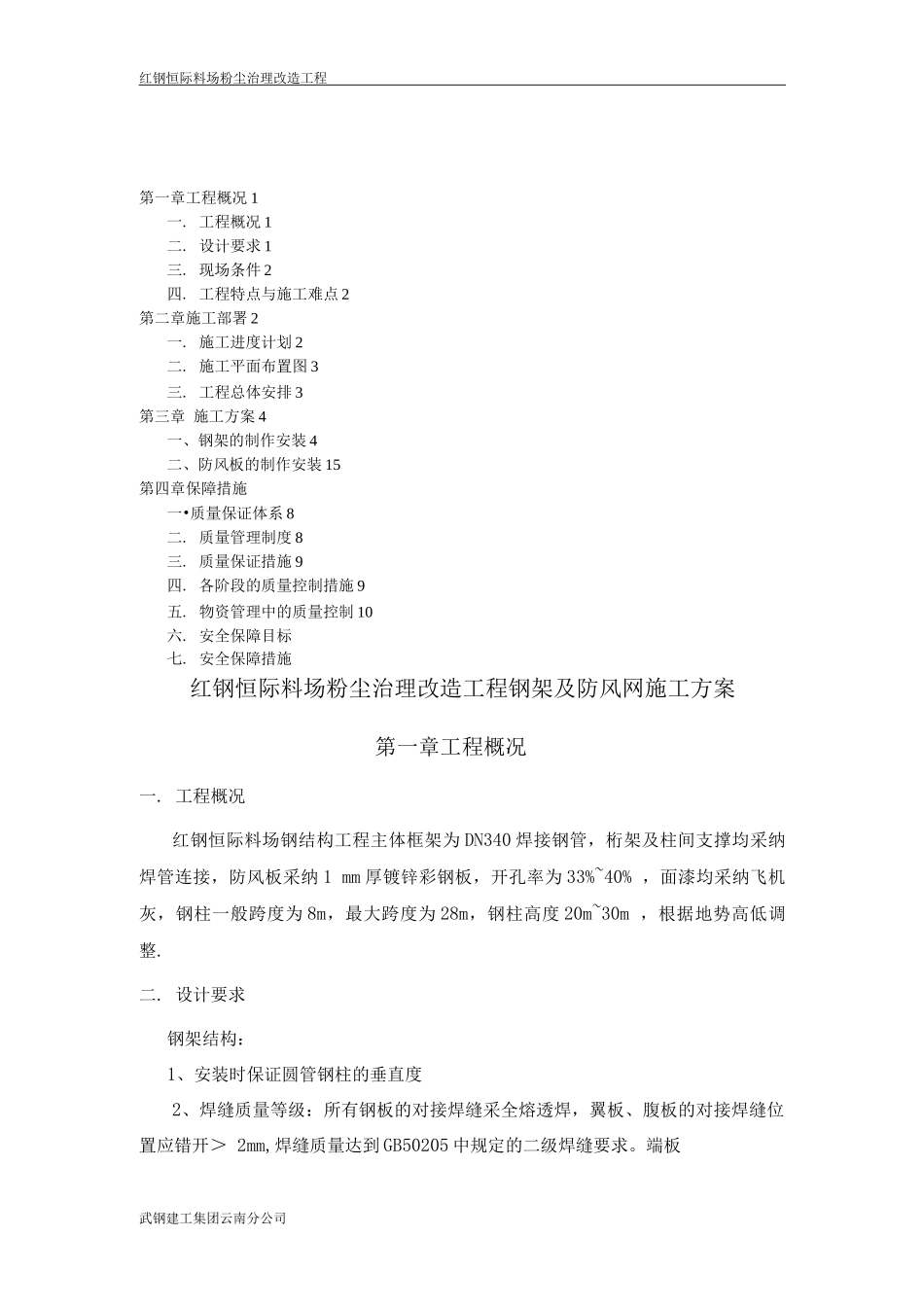

红钢恒际料场粉尘治理改造工程第一章工程概况 1一
工程概况 1二
设计要求 1三
现场条件 2四
工程特点与施工难点 2第二章施工部署 2一

施工进度计划 2二
施工平面布置图 3三
工程总体安排 3第三章 施工方案 4一、钢架的制作安装 4二、防风板的制作安装 15第四章保障措施一•质量保证体系 8二
质量管理制度 8三
质量保证措施 9四
各阶段的质量控制措施 9五
物资管理中的质量控制 10六
安全保障目标七
安全保障措施红钢恒际料场粉尘治理改造工程钢架及防风网施工方案第一章工程概况一
工程概况红钢恒际料场钢结构工程主体框架为 DN340 焊接钢管,桁架及柱间支撑均采纳焊管连接,防风板采纳 1 mm 厚镀锌彩钢板,开孔率为 33%~40% ,面漆均采纳飞机灰,钢柱一般跨度为 8m,最大跨度为 28m,钢柱高度 20m~30m ,根据地势高低调整

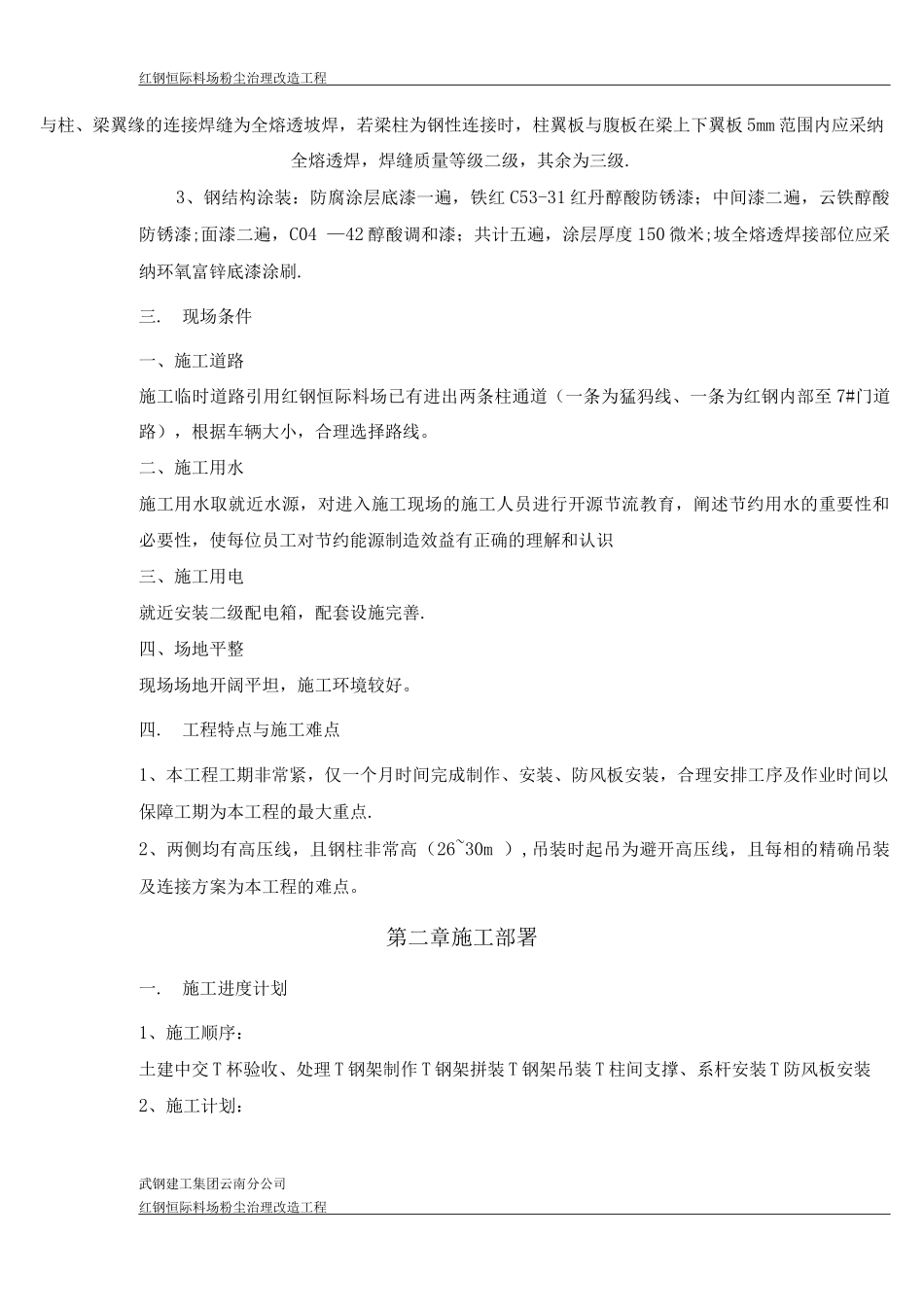

设计要求钢架结构:1、安装时保证圆管钢柱的垂直度2、焊缝质量等级:所有钢板的对接焊缝采全熔透焊,翼板、腹板的对接焊缝位置应错开> 2mm,焊缝质量达到 GB50205 中规定的二级焊缝要求
端板武钢建工集团云南分公司红钢恒际料场粉尘治理改造工程与柱、梁翼缘的连接焊缝为全熔透坡焊,若梁柱为钢性连接时,柱翼板与腹板在梁上下翼板 5mm 范围内应采纳全熔透焊,焊缝质量等级二级,其余为三级
3、钢结构涂装:防腐涂层底漆一遍,铁红 C53-31 红丹醇酸防锈漆;中间漆二遍,云铁醇酸防锈漆;面漆二遍,C04 —42 醇酸调和漆;共计五遍,涂层厚度 150 微米;坡全熔透焊接部位应采纳环氧富锌底漆涂刷
现场条件一、施工道路施工临时道路引用红钢恒际料场已有进出两条柱通道(一条为猛犸线、一条为红钢内部至 7#门道路),根据车辆大小,合理选择路线
二、施工用水施工用水取就近水源,对进入施工现场的施工人员进行开
