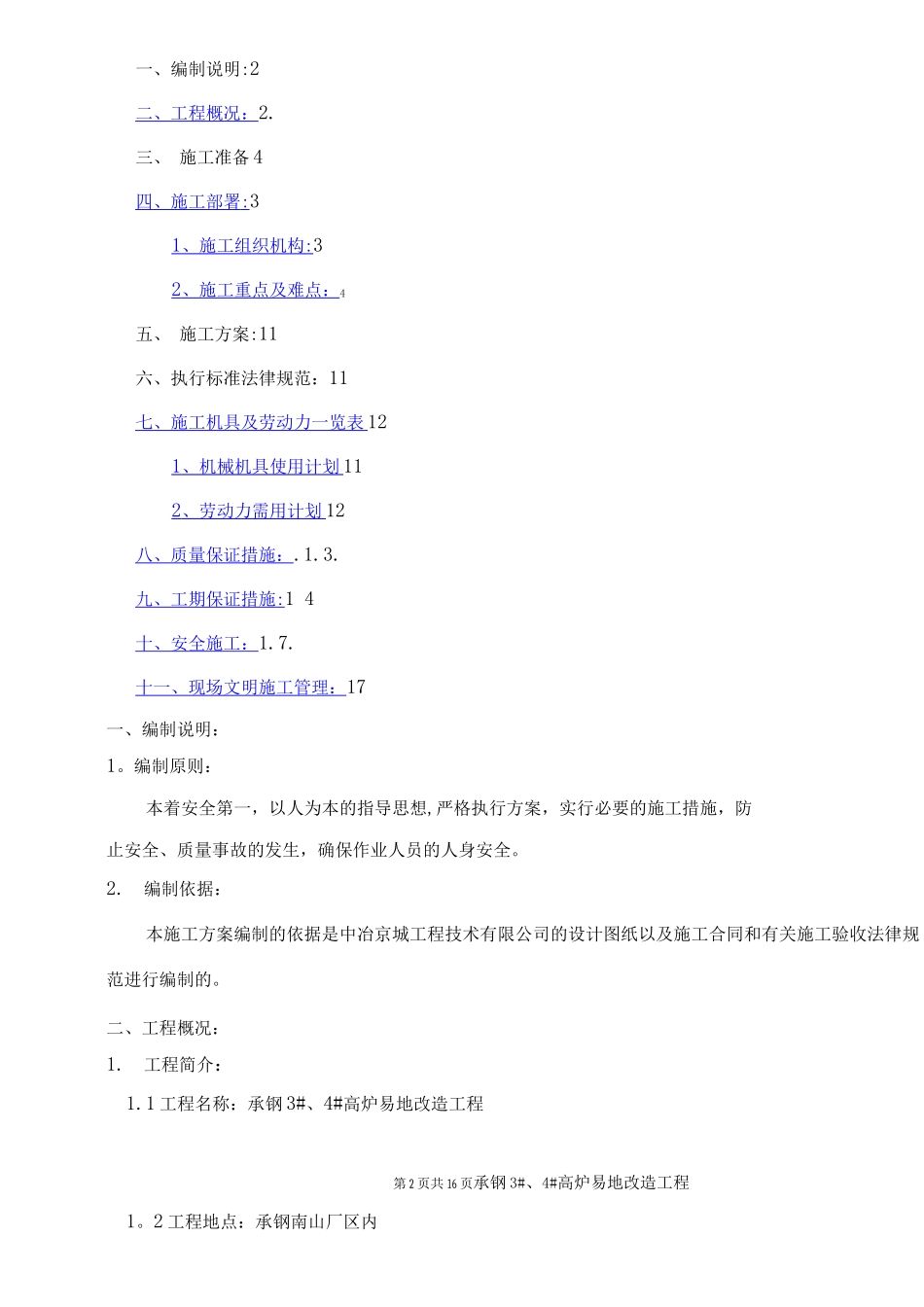

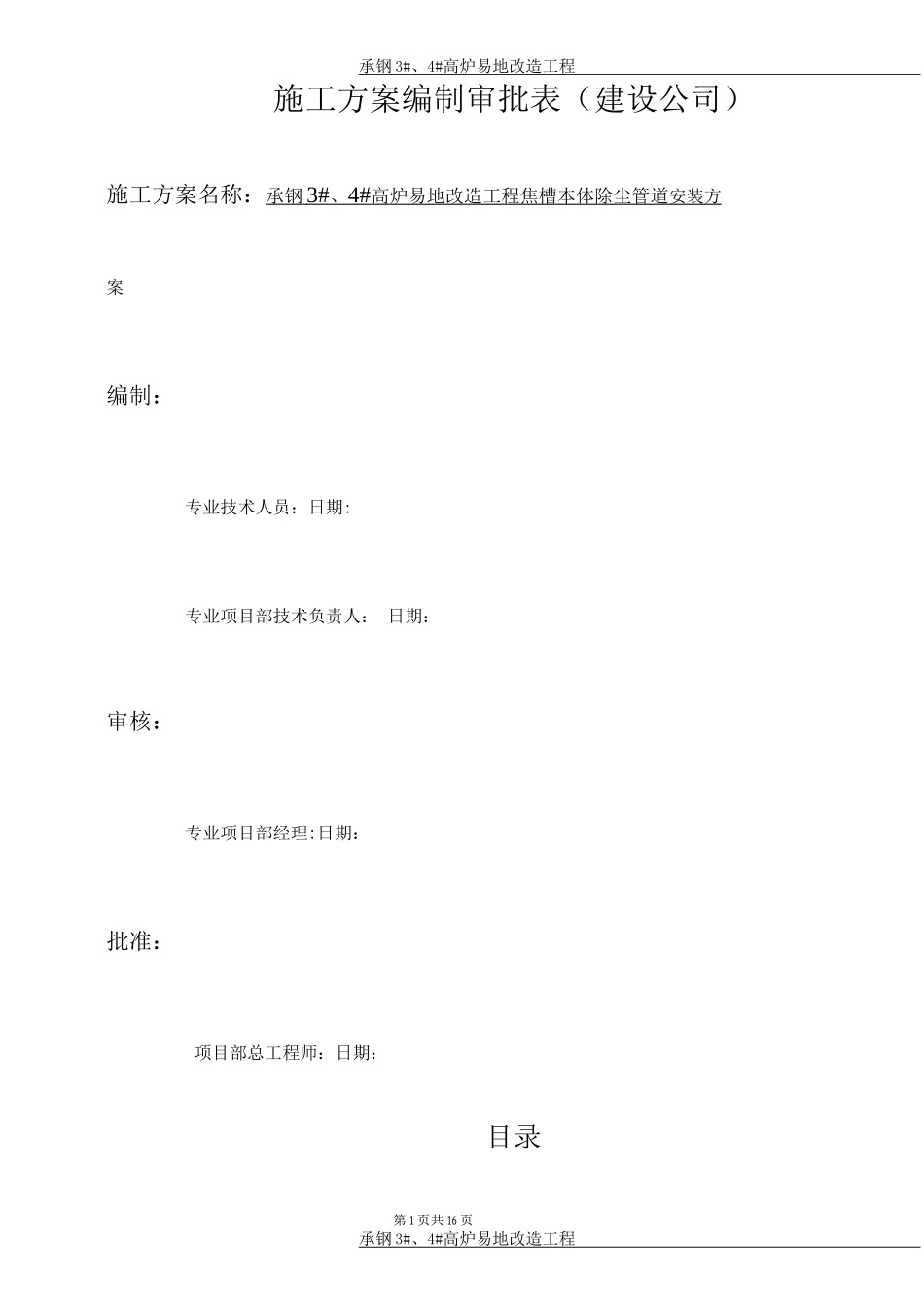

承钢 3#、4#高炉易地改造工程施工方案编制审批表(建设公司)施工方案名称:承钢 3# 、 4# 高炉易地改造工程焦槽本体除尘管道 安装方 案编制:专业技术人员:日期:专业项目部技术负责人: 日期: 审核:专业项目部经理:日期:批准:项目部总工程师:日期:目录第 1 页共 16 页承钢 3#、4#高炉易地改造工程一、编制说明:2二 、工程概况: 2.三、 施工准备 4四 、施工部署 : 31 、施工组织机构 : 32 、施工重点及难点: 4五、 施工方案:11六、执行标准法律规范:11七 、施工机具及劳动力一览表 121 、机械机具使用计划 112 、劳动力需用计划 12八 、质量保证措施: .1.3.九 、工期保证措施 : 1 4十、安全施工:1.7.十一、现场文明施工管理:17一、编制说明:1。编制原则:本着安全第一,以人为本的指导思想,严格执行方案,实行必要的施工措施,防止安全、质量事故的发生,确保作业人员的人身安全。2.编制依据:本施工方案编制的依据是中冶京城工程技术有限公司的设计图纸以及施工合同和有关施工验收法律规范进行编制的。二、工程概况:1.工程简介:1.1 工程名称:承钢 3#、4#高炉易地改造工程第 2 页共 16 页承钢 3#、4#高炉易地改造工程1。2 工程地点:承钢南山厂区内2、工程内容:本工程为承钢 3#、4#高炉焦槽本体除尘体统。主要包括 3.2m、7。0m、16m 除尘管道,在 16m 焦炭、焦丁、振动筛除尘管道上共设 24 个电液动蝶阀,阀门与炼铁工艺设备的振动筛给料机行程开关连锁;高炉焦槽槽上设 2 个移动通风槽,同时工作;槽下及各转运点均为连续工作,每个除尘点进风处均设有手动蝶阀,一次性调节即可.所有除尘点均设有一个风量检测孔。工程内容主要包括除尘管道及管件的制作安装以及管道阀门的安装。三、施工准备:1、施工组织管理准备:1.1 按施工工期确定施工人员,按各种计划组织施工所需的人力、财力、物力,有计划、有步骤地进场。1。2 根据建设单位指定的施工临设位置,筹建施工所需的临地设施。1。3 组织对施工人员的各种技术培训.1。4 加强对施工人员进行入场前的思想质量意识教育。2、施工技术管理准备:2.1 编写详细的技术资料,组织图纸自审,与土建及其他专业核对准确各种管道的预留孔洞、预埋件等;邀请建设单位、监理单位及设计部门进行图纸会审,并作好记录,未经会审的图纸不予以作为施工图使用。2。2 编制技术交底及安全措施计划,并向全体施工人员进行详细的交底,并...
