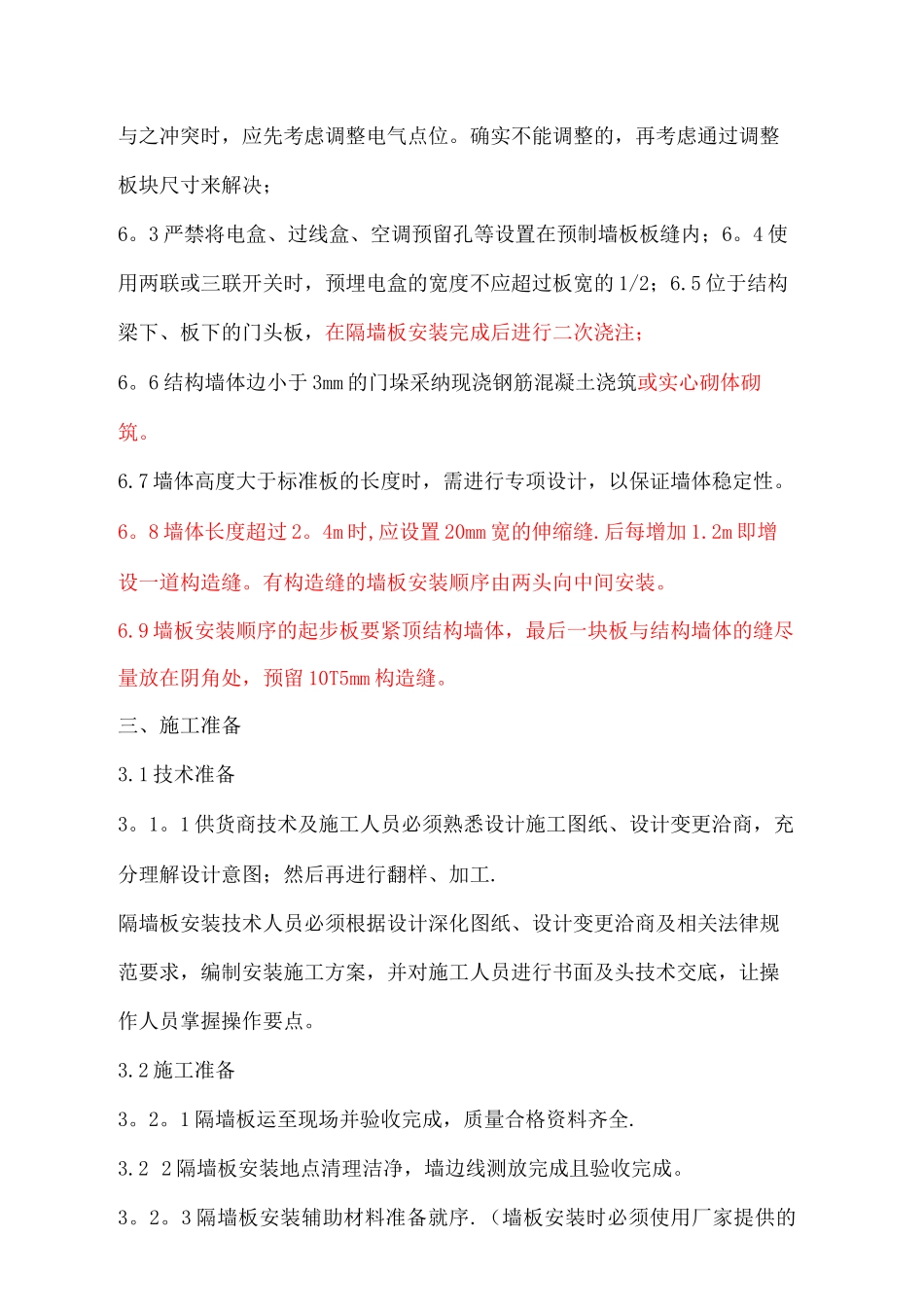

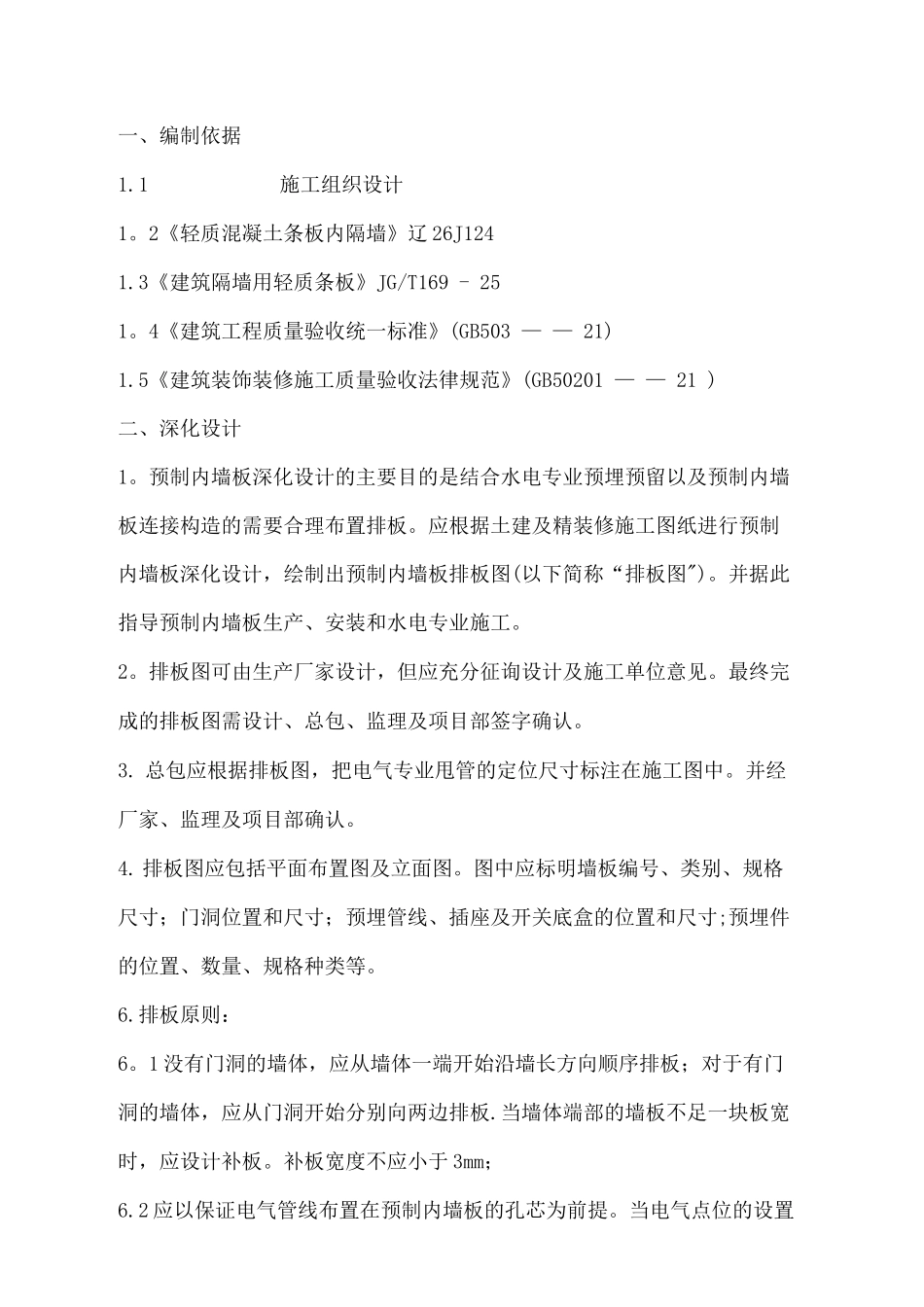

轻质混凝土隔墙条板安装施工方案沈阳奥邦新型建材有限公司一、编制依据1.1施工组织设计1。2《轻质混凝土条板内隔墙》辽 26J1241.3《建筑隔墙用轻质条板》JG/T169 - 251。4《建筑工程质量验收统一标准》(GB503 — — 21)1.5《建筑装饰装修施工质量验收法律规范》(GB50201 — — 21 )二、深化设计1。预制内墙板深化设计的主要目的是结合水电专业预埋预留以及预制内墙板连接构造的需要合理布置排板。应根据土建及精装修施工图纸进行预制内墙板深化设计,绘制出预制内墙板排板图(以下简称“排板图")。并据此指导预制内墙板生产、安装和水电专业施工。2。排板图可由生产厂家设计,但应充分征询设计及施工单位意见。最终完成的排板图需设计、总包、监理及项目部签字确认。3. 总包应根据排板图,把电气专业甩管的定位尺寸标注在施工图中。并经厂家、监理及项目部确认。4. 排板图应包括平面布置图及立面图。图中应标明墙板编号、类别、规格尺寸;门洞位置和尺寸;预埋管线、插座及开关底盒的位置和尺寸;预埋件的位置、数量、规格种类等。6.排板原则:6。1 没有门洞的墙体,应从墙体一端开始沿墙长方向顺序排板;对于有门洞的墙体,应从门洞开始分别向两边排板.当墙体端部的墙板不足一块板宽时,应设计补板。补板宽度不应小于 3mm;6.2 应以保证电气管线布置在预制内墙板的孔芯为前提。当电气点位的设置与之冲突时,应先考虑调整电气点位。确实不能调整的,再考虑通过调整板块尺寸来解决;6。3 严禁将电盒、过线盒、空调预留孔等设置在预制墙板板缝内;6。4 使用两联或三联开关时,预埋电盒的宽度不应超过板宽的 1/2;6.5 位于结构梁下、板下的门头板,在隔墙板安装完成后进行二次浇注;6。6 结构墙体边小于 3mm 的门垛采纳现浇钢筋混凝土浇筑或实心砌体砌筑。6.7 墙体高度大于标准板的长度时,需进行专项设计,以保证墙体稳定性。6。8 墙体长度超过 2。4m 时,应设置 20mm 宽的伸缩缝.后每增加 1.2m 即增设一道构造缝。有构造缝的墙板安装顺序由两头向中间安装。6.9 墙板安装顺序的起步板要紧顶结构墙体,最后一块板与结构墙体的缝尽量放在阴角处,预留 10T5mm 构造缝。三、施工准备3.1 技术准备3。1。1 供货商技术及施工人员必须熟悉设计施工图纸、设计变更洽商,充分理解设计意图;然后再进行翻样、加工.隔墙板安装技术人员必须根据设计深化图纸、设计变更洽商及相关法律规范要求,编制安装施工方案,并对施工人员进行...
