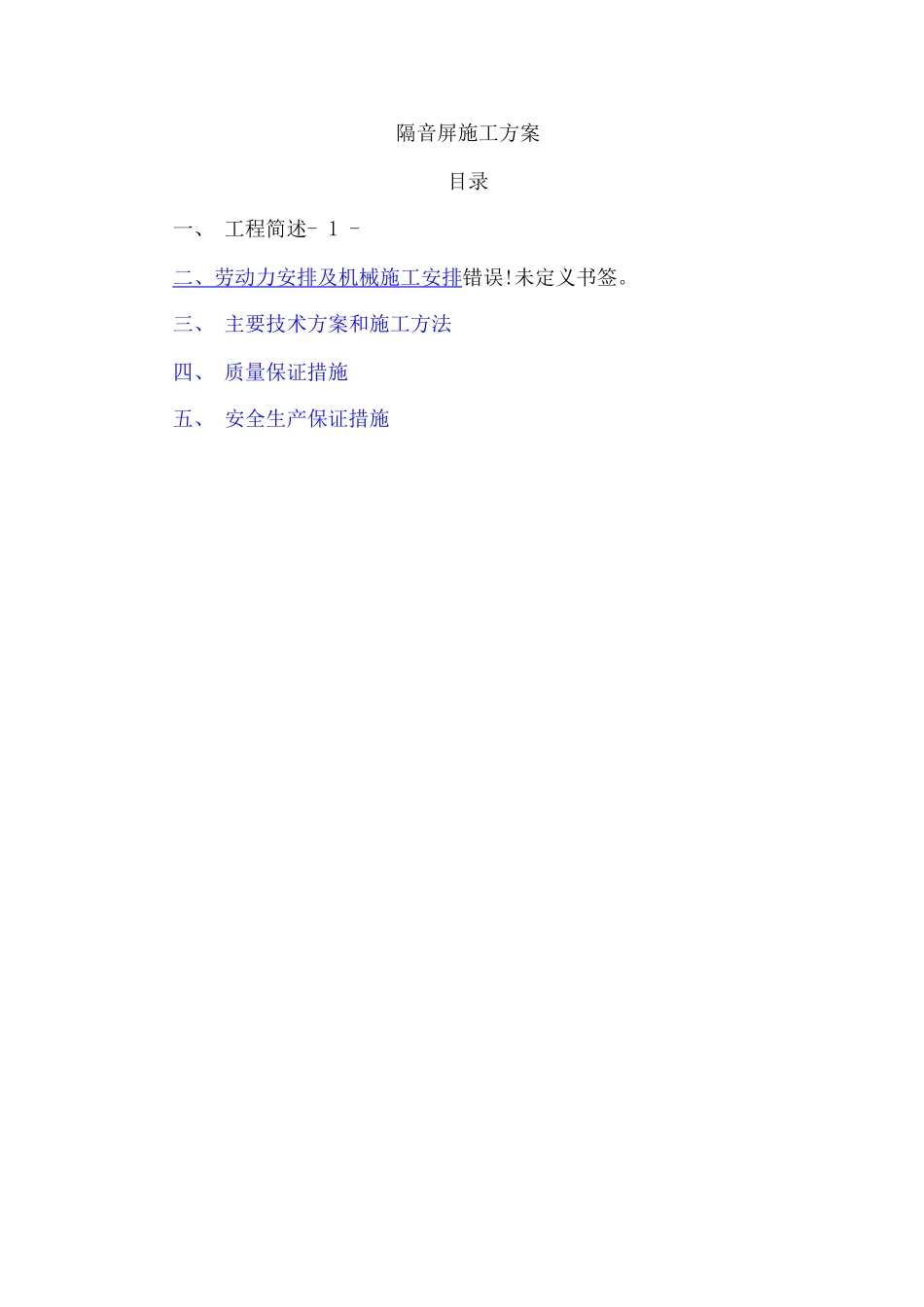

隔音屏施工方案目录一、 工程简述- 1 -二 、劳动力安排及机械施工安排 错误

三、 主要技术方案和施工方法四、 质量保证措施五、 安全生产保证措施一、工程简述1、编制说明:为能保证泛海国际公寓 8 号楼、9 号楼、地下车库(一期工程安全文明施工,减少噪声污染,整个施工阶段不扰民,特编制本方案
2、编制原则:2
1 认真贯彻国家、地方和行业的法律、法规和标准以及各项政策,坚持质量第一,确保安全文明施工
2 严格根据工程设计文件要求制订各项施工技术控制要点与质量、安全文明施工措施
加强与建设单位、设计单位、监理单位及相关单位的沟通,积极实行措施,优化施工方案,降低环境污染
3 贯彻公司的职业健康安全与环境方针
识别关键'特别过程、重大危险源、重大不利环境因素,力求具有针对性与可操作性3、编制依据:3
1 上海市环境保护条例3
2 工程适用法律法规、建设工程标准强制性条文等
3 本工程桩基施工组织设计
《城市区域环境噪声标准》(GB3096 — 9 3)《声屏障声学设计和测量》(HJ/T90-24)《建筑结构荷载法律规范》(GB509-21)《钢结构设计法律规范》(GB517 — 23)4、工程管理目标4
1 我公司对本工程的施工质量全面负责,工程质量达到“一次验收合格率 1%”标准
2 工程安全、文明施工方面,我公司将根据相关要求,确保施工中无管线事故、无重大伤亡事故
在施工组织中合理做好环境保护等工作

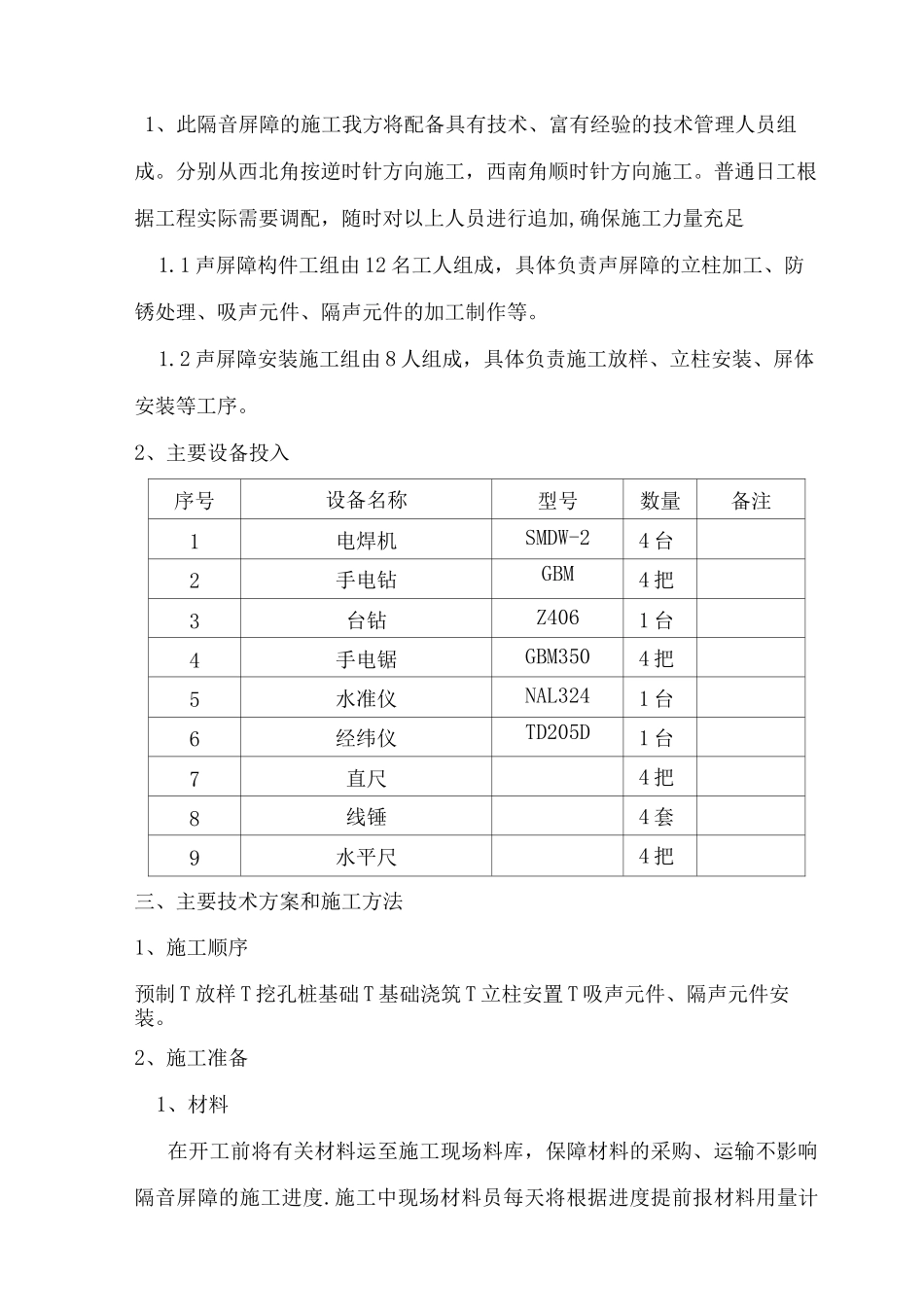

劳力安排及施工机械安排:1、此隔音屏障的施工我方将配备具有技术、富有经验的技术管理人员组成
分别从西北角按逆时针方向施工,西南角顺时针方向施工
普通日工根据工程实际需要调配,随时对以上人员进行追加,确保施工力量充足1
1 声屏障构件工组由 12 名工人组成,具体负责声屏障的立柱加工、防锈处理、吸声元件、隔声元件的加工制作等
