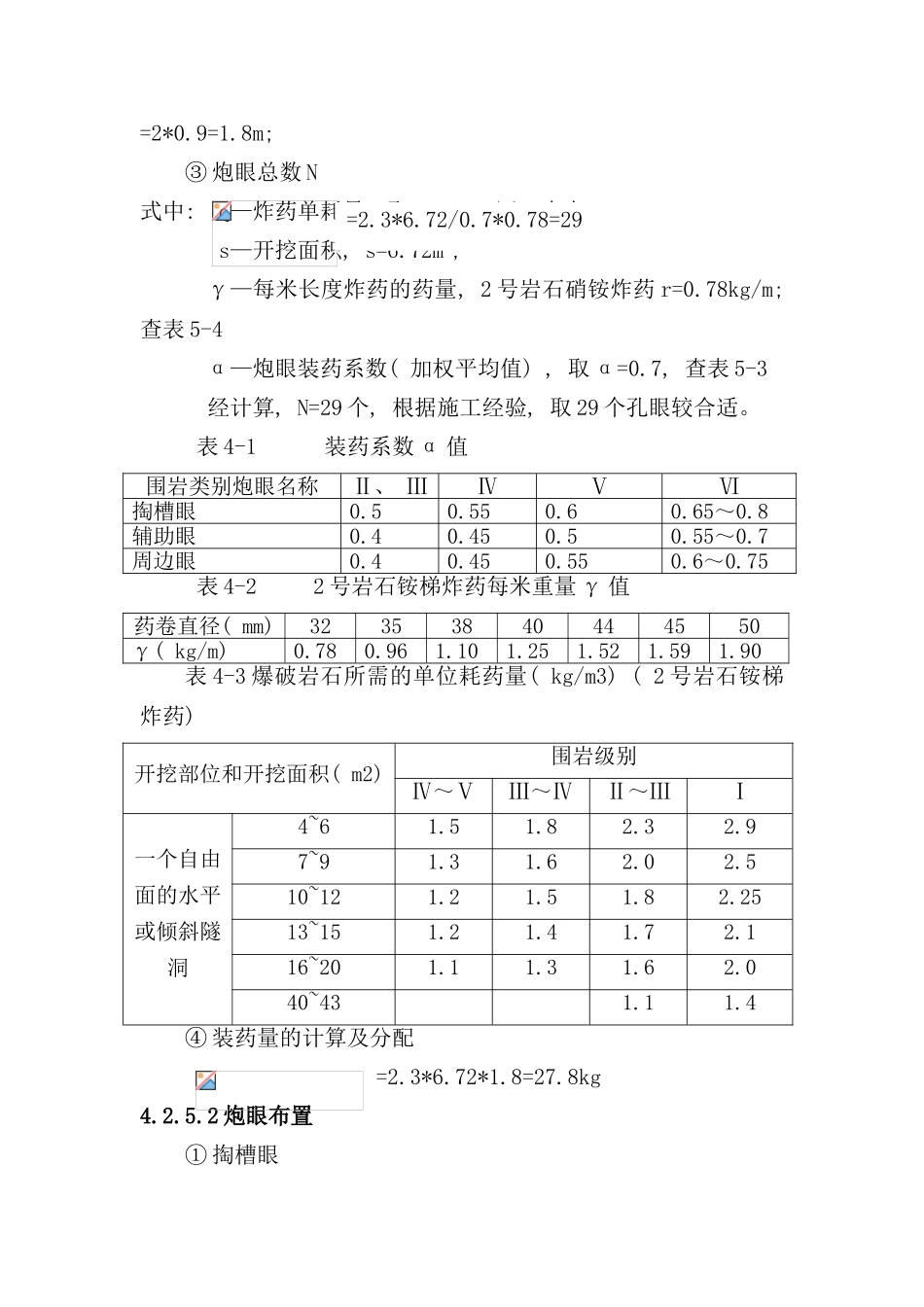

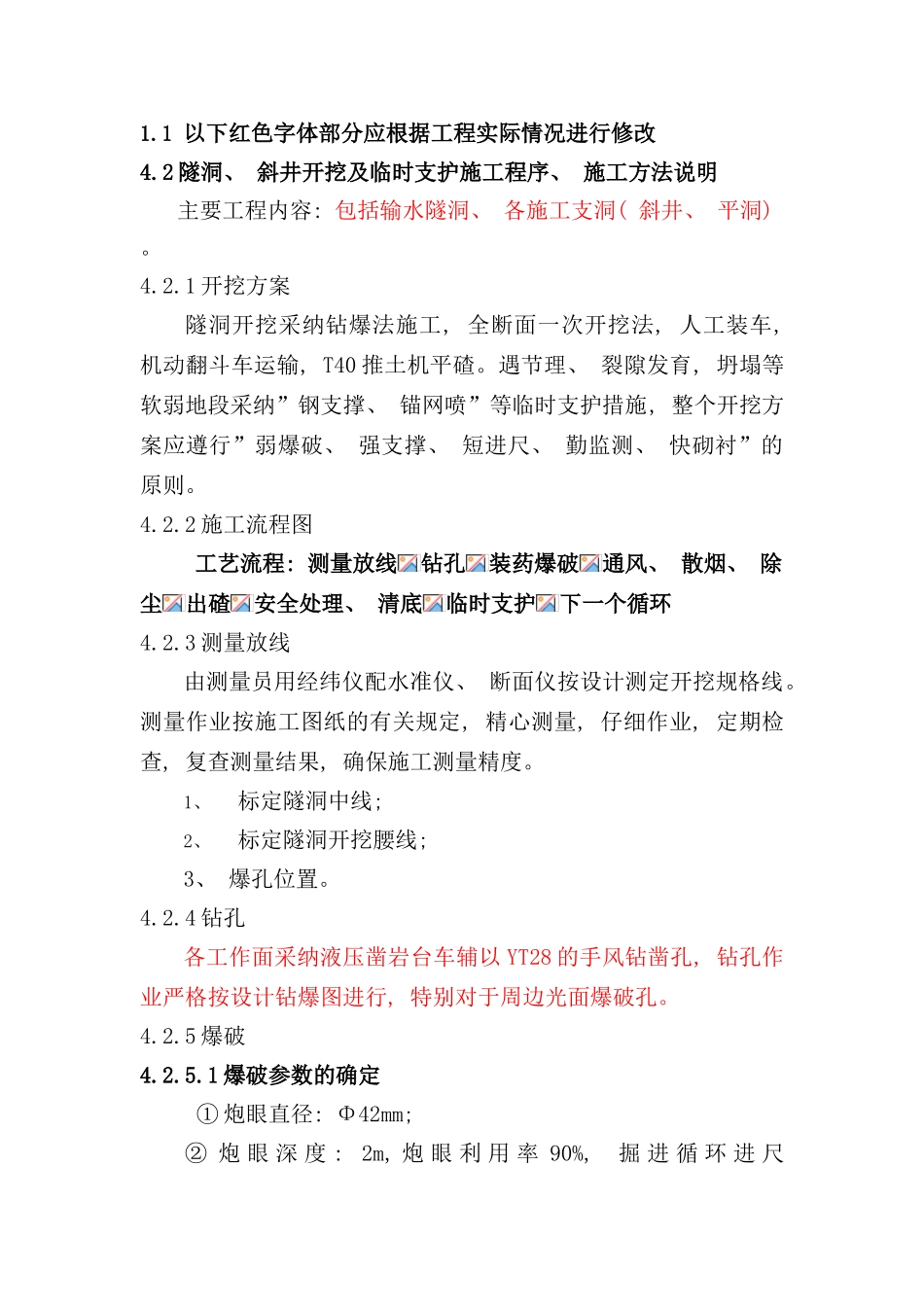

以下红色字体部分应根据工程实际情况进行修改...........24.2 隧洞、 斜井开挖及临时支护施工程序、 施工方法说明. 24.2.1 开挖方案.....................................24.2.2 施工流程图...................................24.2.3 测量放线.....................................24.2.4 钻孔.........................................24.2.5 装药.........................................24.2.6 爆破.........................................34.2.7 散烟、 除尘.................................54.2.8 出碴........................................64.2.9 安全处理、 清底.............................64.2.10 开挖作业循环及掘进进度......................64.2.11 洞内管线布置图..............................74.2.12 临时支护方案................................74.2.13 ”锚→网→喷”施工方法.....................84.2.14 钢支撑施工方法说明.........................134.2.15 超前预注浆支护.............................154.2.17 开挖工程施工进度安排.......................194.2.18 开挖工程资源配置...........................191.1 以下红色字体部分应根据工程实际情况进行修改4.2 隧洞、 斜井开挖及临时支护施工程序、 施工方法说明主要工程内容: 包括输水隧洞、 各施工支洞( 斜井、 平洞) 。4.2.1 开挖方案隧洞开挖采纳钻爆法施工, 全断面一次开挖法, 人工装车, 机动翻斗车运输, T40 推土机平碴。遇节理、 裂隙发育, 坍塌等软弱地段采纳”钢支撑、 锚网喷”等临时支护措施, 整个开挖方案应遵行”弱爆破、 强支撑、 短进尺、 勤监测、 快砌衬”的原则。4.2.2 施工流程图工艺流程: 测量放线钻孔装药爆破通风、 散烟、 除尘出碴安全处理、 清底临时支护下一个循环4.2.3 测量放线由测量员用经纬仪配水准仪、 断面仪按设计测定开挖规格线。测量作业按施工图纸的有关规定, 精心测量, 仔细作业, 定期检查, 复查测量结果, 确保施工测量精度。1、标定隧洞中线; 2、标定隧洞开挖腰线; 3、 爆孔位置。4.2.4 钻孔各工作面采纳液压凿岩台车辅以 YT28 的手风钻凿孔, 钻孔作业严格按设计钻爆图进行, 特别对于周边光面爆破孔。4.2.5 爆破4.2.5.1 爆破参数的确定 ① 炮眼直径: Φ42mm;② 炮 眼 深 度 : 2m, 炮 眼 利 用 率 90%, 掘 进 ...
