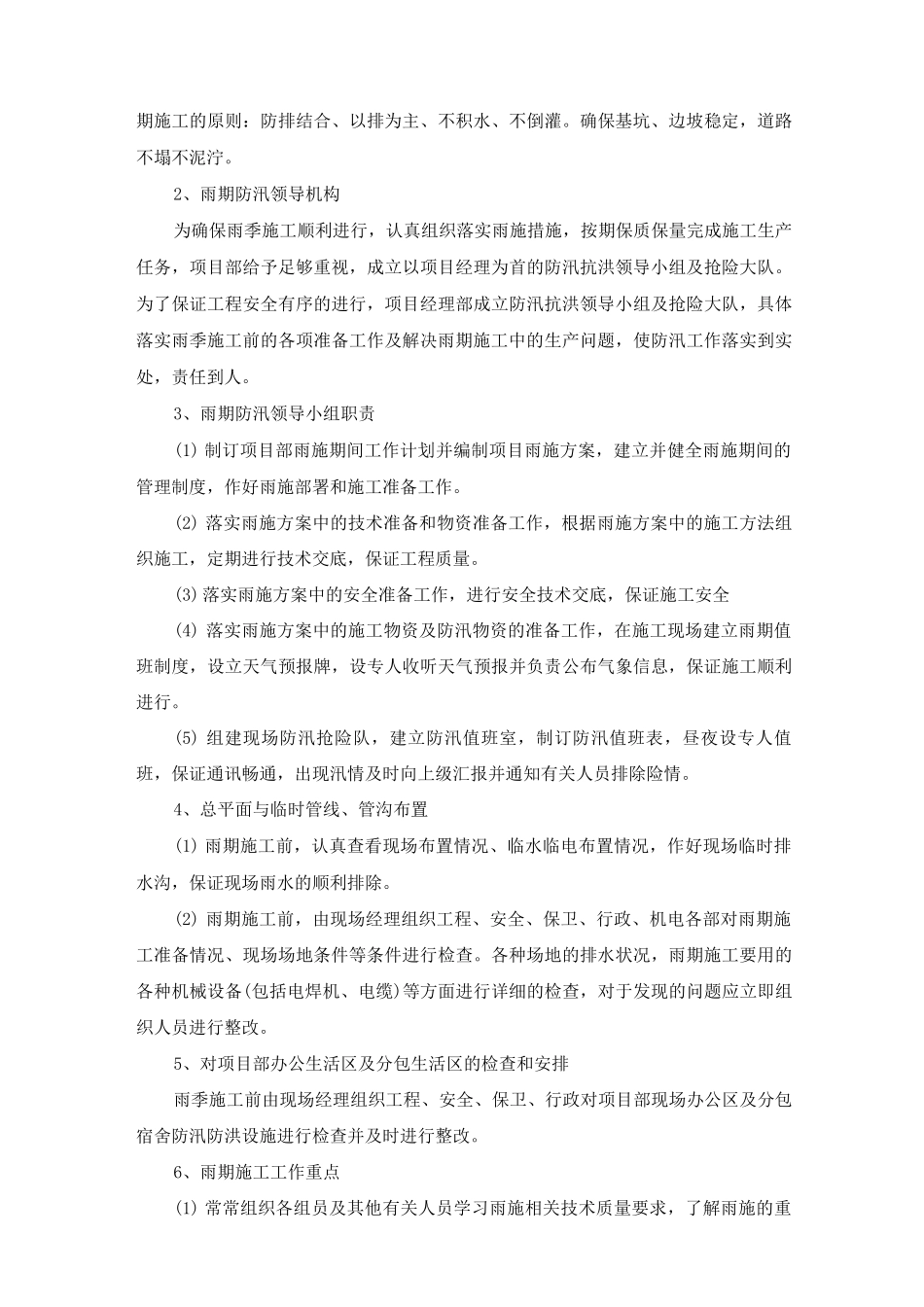

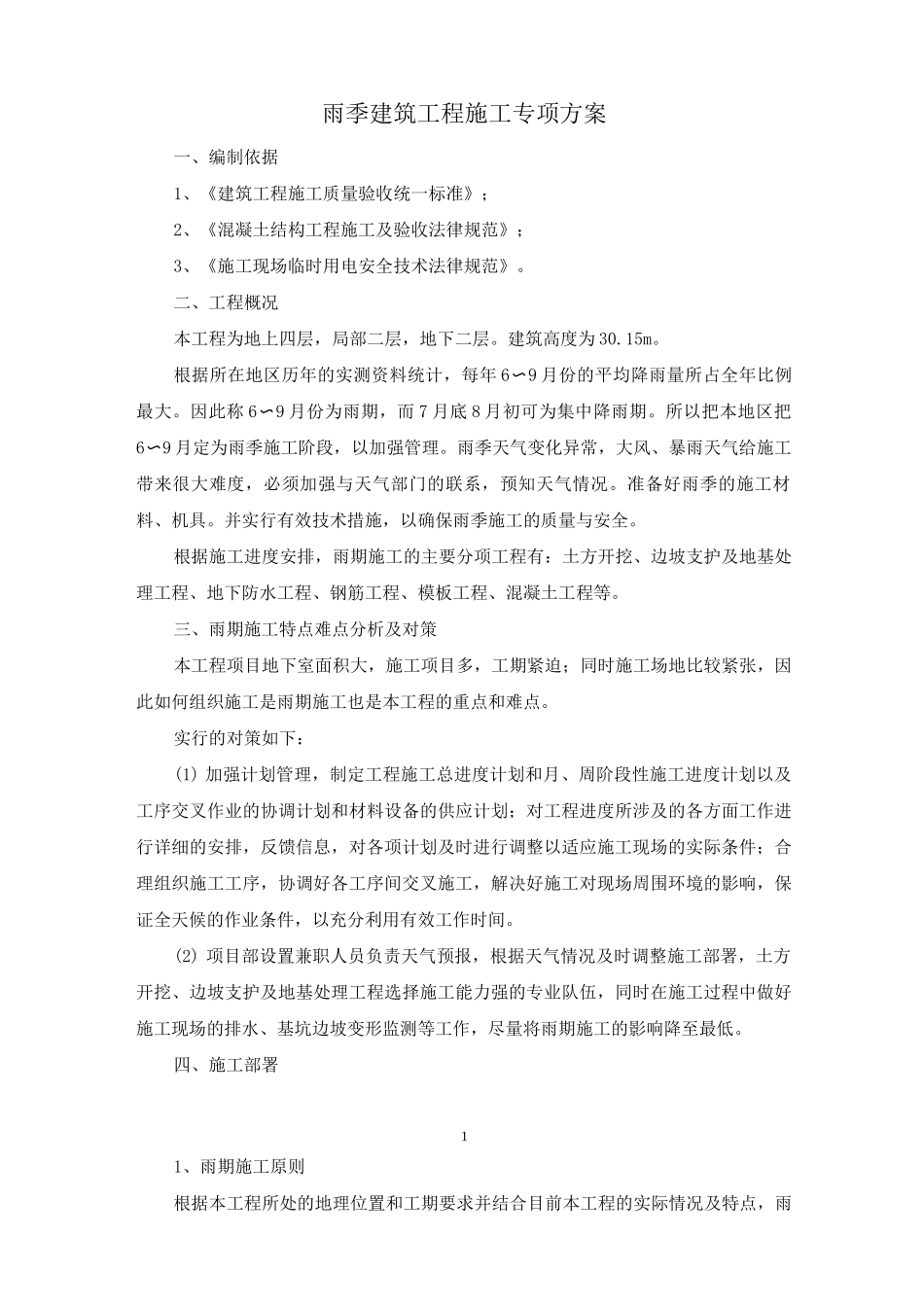

雨季建筑工程施工专项方案一、编制依据1、《建筑工程施工质量验收统一标准》;2、《混凝土结构工程施工及验收法律规范》;3、《施工现场临时用电安全技术法律规范》。二、工程概况本工程为地上四层,局部二层,地下二层。建筑高度为 30.15m。根据所在地区历年的实测资料统计,每年 6〜9 月份的平均降雨量所占全年比例最大。因此称 6〜9 月份为雨期,而 7 月底 8 月初可为集中降雨期。所以把本地区把6〜9 月定为雨季施工阶段,以加强管理。雨季天气变化异常,大风、暴雨天气给施工带来很大难度,必须加强与天气部门的联系,预知天气情况。准备好雨季的施工材料、机具。并实行有效技术措施,以确保雨季施工的质量与安全。根据施工进度安排,雨期施工的主要分项工程有:土方开挖、边坡支护及地基处理工程、地下防水工程、钢筋工程、模板工程、混凝土工程等。三、雨期施工特点难点分析及对策本工程项目地下室面积大,施工项目多,工期紧迫;同时施工场地比较紧张,因此如何组织施工是雨期施工也是本工程的重点和难点。实行的对策如下:(1) 加强计划管理,制定工程施工总进度计划和月、周阶段性施工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调整以适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。(2) 项目部设置兼职人员负责天气预报,根据天气情况及时调整施工部署,土方开挖、边坡支护及地基处理工程选择施工能力强的专业队伍,同时在施工过程中做好施工现场的排水、基坑边坡变形监测等工作,尽量将雨期施工的影响降至最低。四、施工部署11、雨期施工原则根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,雨期施工的原则:防排结合、以排为主、不积水、不倒灌。确保基坑、边坡稳定,道路不塌不泥泞。2、雨期防汛领导机构为确保雨季施工顺利进行,认真组织落实雨施措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的防汛抗洪领导小组及抢险大队。为了保证工程安全有序的进行,项目经理部成立防汛抗洪领导小组及抢险大队,具体落实雨季施工前的各项准备工作及解决雨期施工中的生产问题,使防汛工作落实到实处,责任到人。3、雨期防汛领导小组职责(1) 制订项目部雨施期间工作计划并编制...
