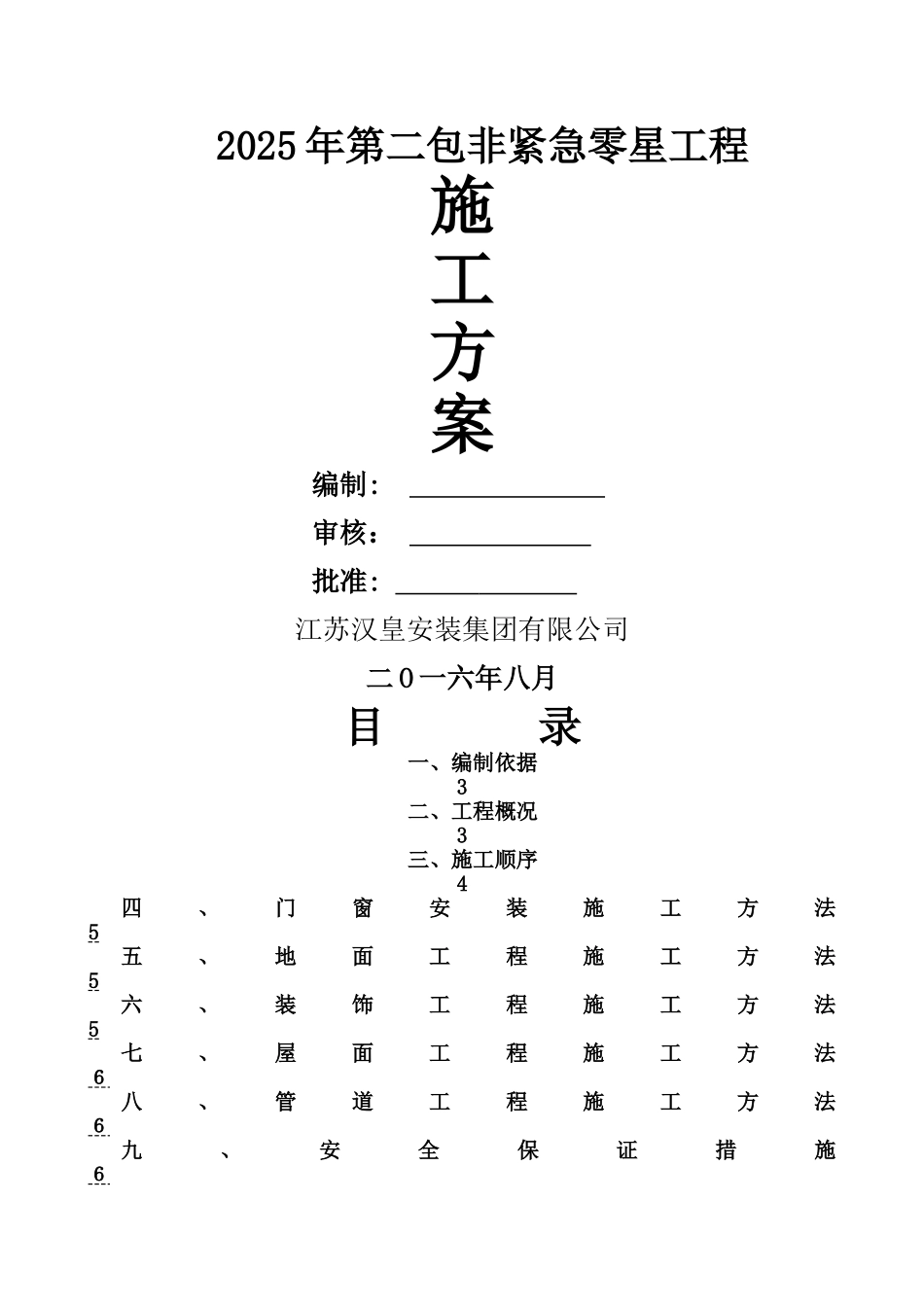

2025 年第二包非紧急零星工程施工方案编制: 审核: 批准: 江苏汉皇安装集团有限公司二 O 一六年八月目 录一、编制依据 3二、工程概况 3三、施工顺序 4四、门窗安装施工方法 5五、地面工程施工方法 5六、装饰工程施工方法 5七、屋面工程施工方法 6八、管道工程施工方法 6九、安全保证措施 6十、工程质量保证措施 7一、编制依据1、招标文件2、发包单位提供得合同内容及施工图纸,现场勘察情况
3、国家现行得法律、法令、法规、建设工程强制性标准,建筑工程施工法律规范及验收标准、技术规程
《砌体工程施工质量验收法律规范》GB 5 02 03-2 002《建筑地面工程施工质量验收法律规范》GB50209—2025《建筑工程施工质量验收统一标准》G B50 3 00-2 00 1《建筑施工安全检查标准》JGJ59-99现行国家及有关部委颁发得与该工程施工相关得工程施工及验收法律规范、工程施工质量验收法律规范、建筑材料质量与试验规程

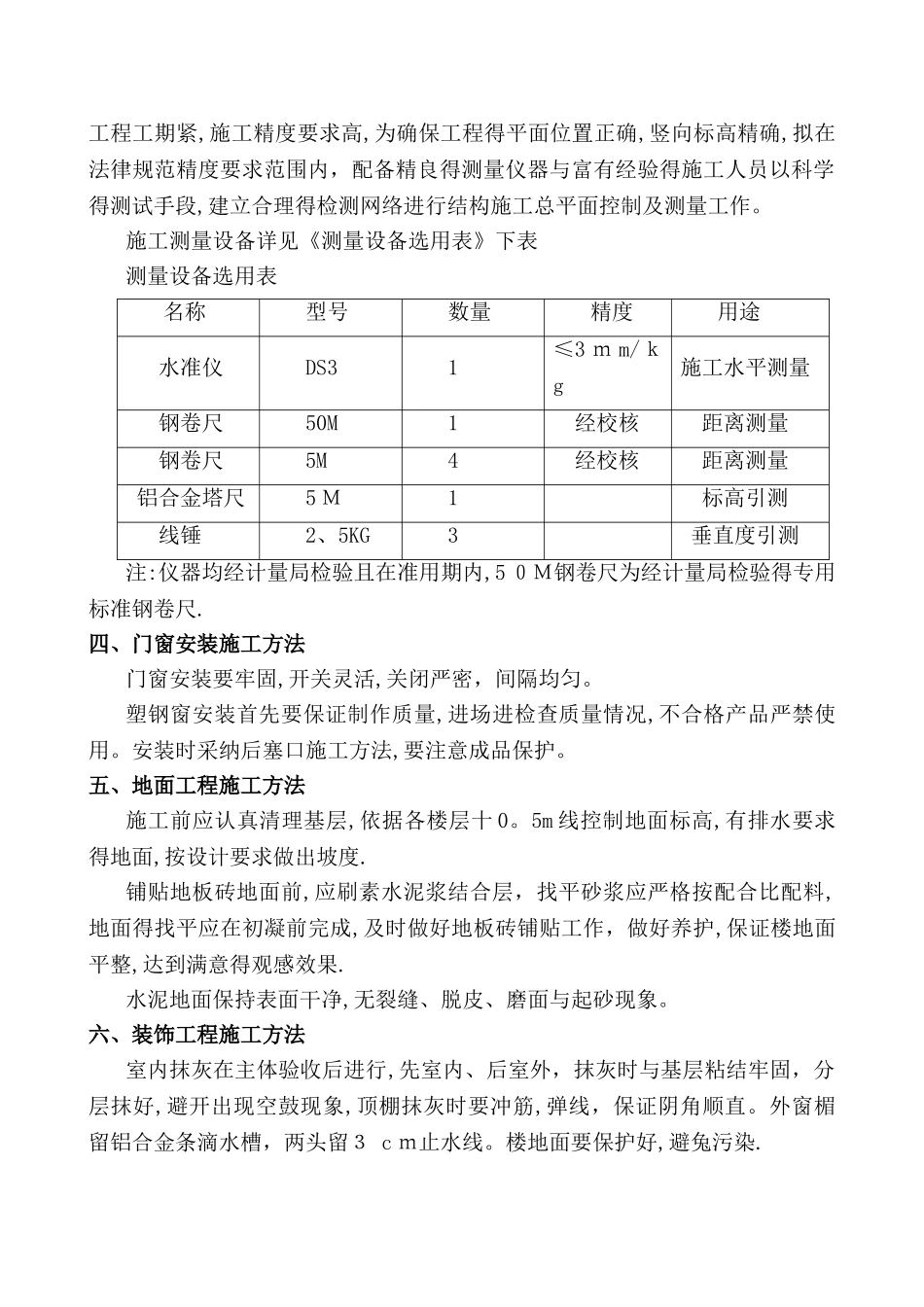

二、工程概况工程名称:201 6年第二包非紧急零星工程 工程地点:陕西长青能源化工有限公司内建设单位:陕西长青能源化工有限公司;施工单位: 江苏汉皇安装集团有限公司;承包范围:1、新增水池 1 处2、厂区电动施工(混凝土路面破除修复、线管预埋,减速带安装,封堵墙施工);3、场区硬化(热电装置液氨罐旁边管廊下地面)4、伸缩缝盖板5、耐酸砖修复6、厂区部分落雨管修复7、门窗施工8、彩钢瓦得加固9、墙面修补以及部分通道吊顶三、施工顺序本工程为长青能源化工有限公司内零星工程,因不影响厂区工程建设与生产,工程工期紧,施工精度要求高,为确保工程得平面位置正确,竖向标高精确,拟在法律规范精度要求范围内,配备精良得测量仪器与富有经验得施工人员以科学得测试手段,建立合理得检测网络进行结构施工总平面控制及测量工作
施工测量设备详见《测量设备选用表》下表测量设备选用表名称
