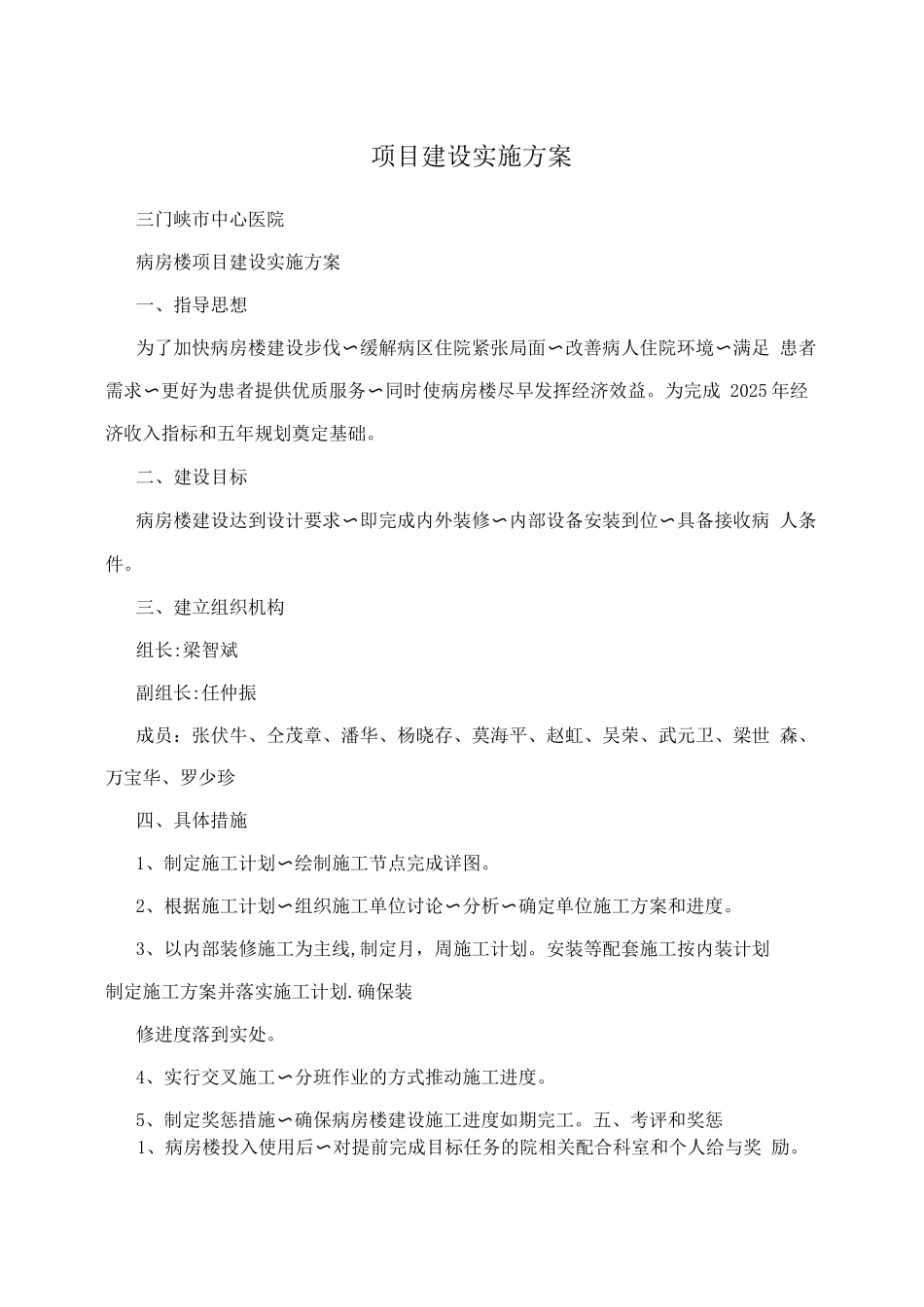

项目建设实施方案三门峡市中心医院病房楼项目建设实施方案一、指导思想为了加快病房楼建设步伐缓解病区住院紧张局面改善病人住院环境满足 患者〜〜〜需求更好为患者提供优质服务同时使病房楼尽早发挥经济效益
为完成 〜〜2025 年经济收入指标和五年规划奠定基础
二、建设目标病房楼建设达到设计要求即完成内外装修内部设备安装到位具备接收病 人条〜〜〜件
三、建立组织机构组长:梁智斌副组长:任仲振成员:张伏牛、仝茂章、潘华、杨晓存、莫海平、赵虹、吴荣、武元卫、梁世 森、万宝华、罗少珍四、具体措施1、制定施工计划绘制施工节点完成详图
〜2、根据施工计划组织施工单位讨论分析确定单位施工方案和进度
〜〜〜3、以内部装修施工为主线,制定月,周施工计划
安装等配套施工按内装计划制定施工方案并落实施工计划
确保装修进度落到实处
4、实行交叉施工分班作业的方式推动施工进度
〜5、制定奖惩措施确保病房楼建设施工进度如期完工
五、考评和奖惩〜1、病房楼投入使用后对提前完成目标任务的院相关配合科室和个人给与奖 励
〜2、每月对工程进度实施定量考核对按时完成工程量计划的施工单位在资金 拨付〜上优先考虑
对未能按时完成施工计划的给与经济处罚

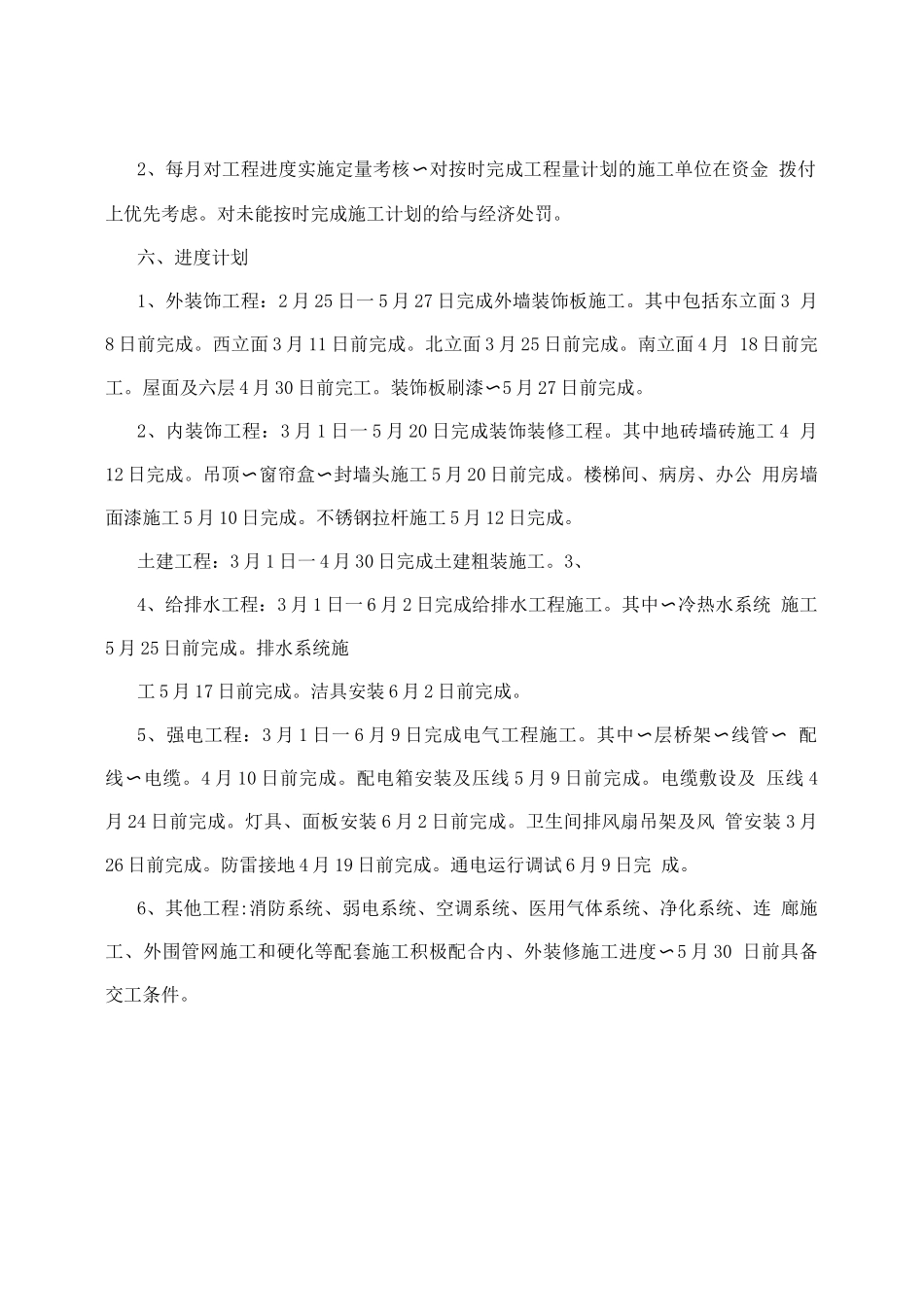

六、进度计划1、外装饰工程:2 月 25 日一 5 月 27 日完成外墙装饰板施工
其中包括东立面 3 月8 日前完成
西立面 3 月 11 日前完成
北立面 3 月 25 日前完成
南立面 4 月 18 日前完工
屋面及六层 4 月 30 日前完工
装饰板刷漆〜5 月 27 日前完成
2、内装饰工程:3 月 1 日一 5 月 20 日完成装饰装修工程
其中地砖墙砖施工 4 月12 日完成
吊顶窗帘盒封墙头施工〜〜5 月 20 日前完成
楼梯间、病房、办公 用房墙面漆施工 5 月 10 日完成
不锈钢拉杆施工 5 月 12 日完成
土建工程:3 月 1 日一 4 月 30 日
