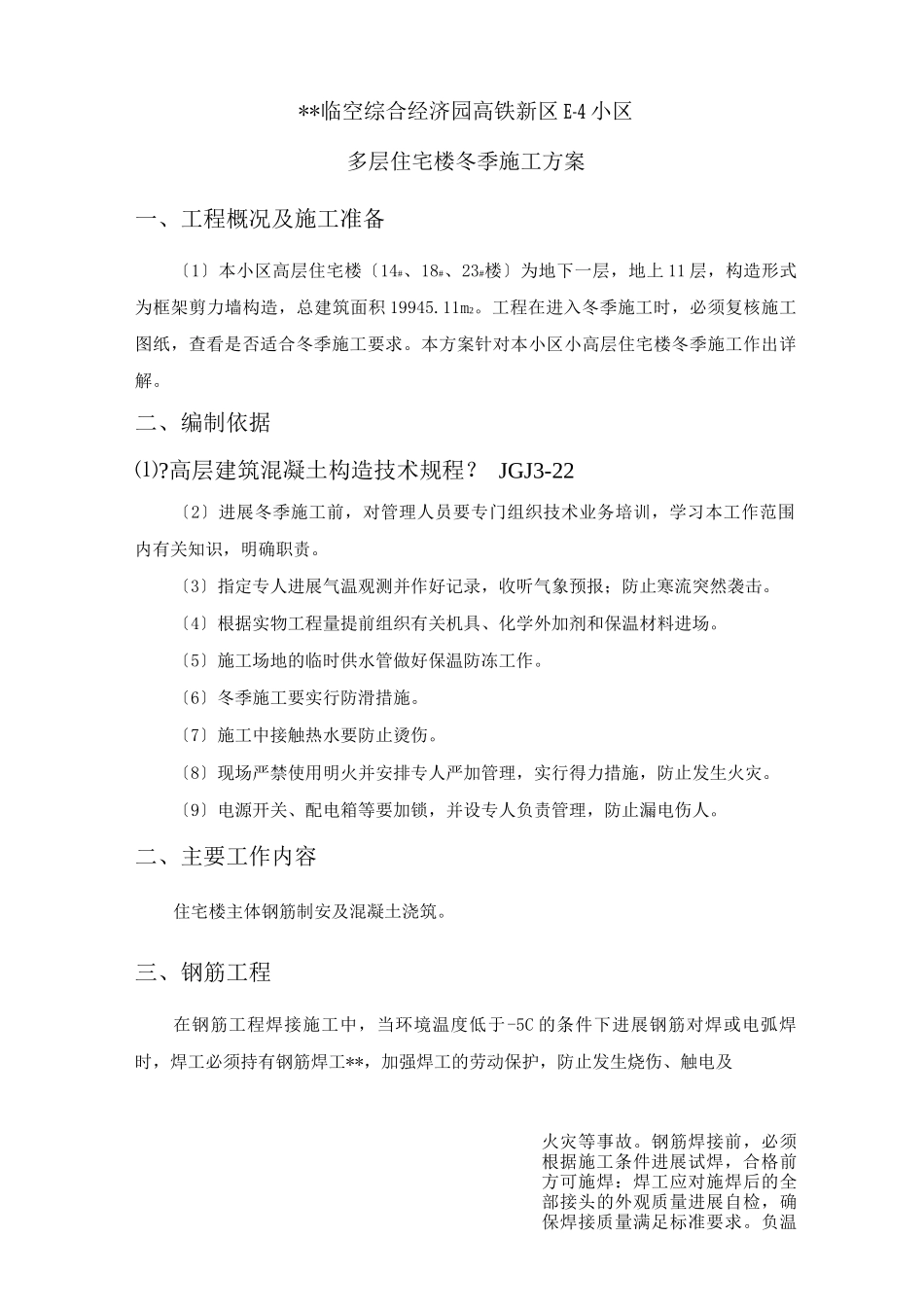

2 混凝土质量控制及检查 12八、文明施工措施 13**临空综合经济园高铁新区 E-4 小区多层住宅楼冬季施工方案一、工程概况及施工准备〔1〕本小区高层住宅楼〔14#、18#、23#楼〕为地下一层,地上 11 层,构造形式为框架剪力墙构造,总建筑面积 19945
工程在进入冬季施工时,必须复核施工图纸,查看是否适合冬季施工要求
本方案针对本小区小高层住宅楼冬季施工作出详解

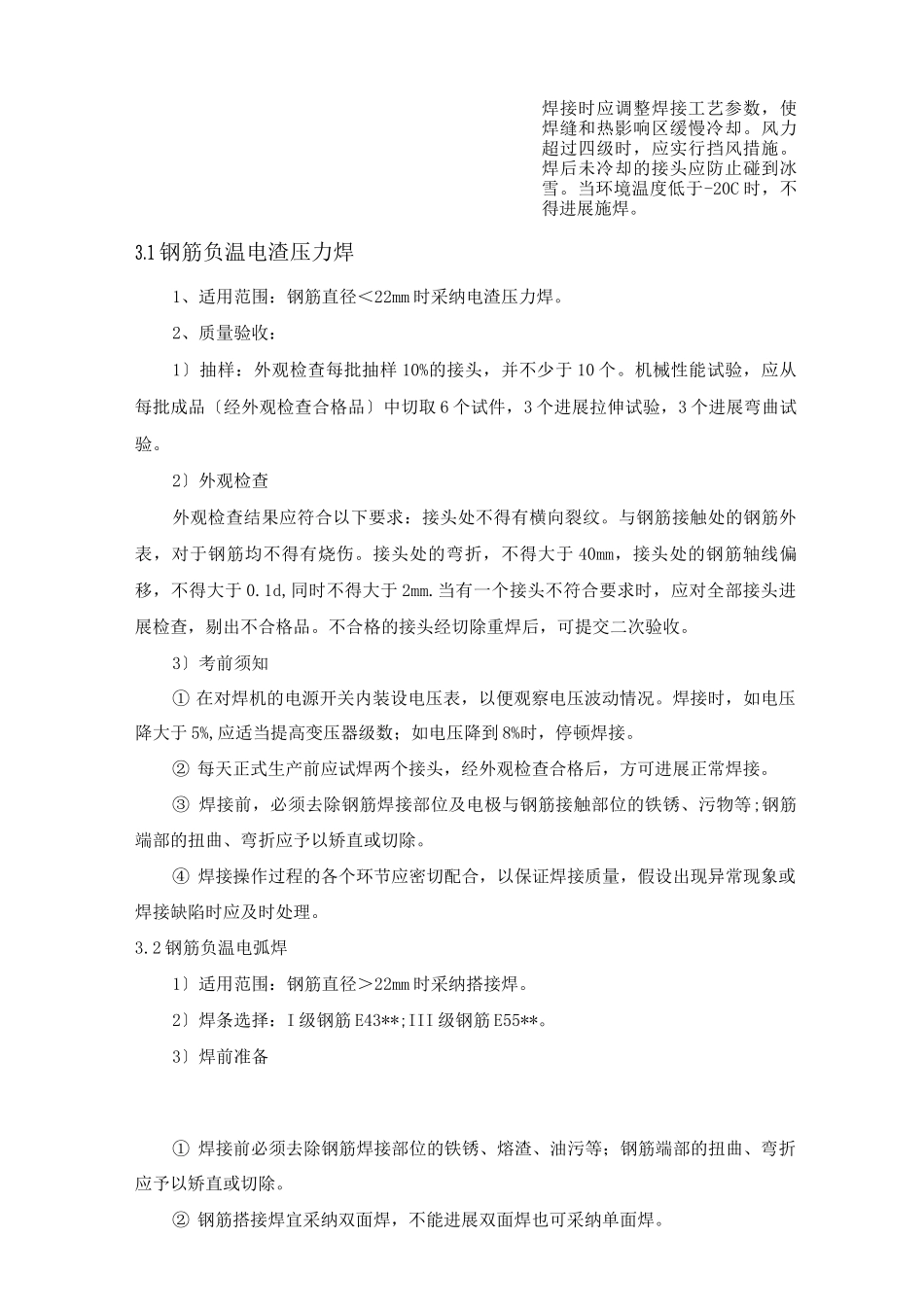

二、编制依据⑴
高层建筑混凝土构造技术规程
JGJ3-22〔2〕进展冬季施工前,对管理人员要专门组织技术业务培训,学习本工作范围内有关知识,明确职责
〔3〕指定专人进展气温观测并作好记录,收听气象预报;防止寒流突然袭击
〔4〕根据实物工程量提前组织有关机具、化学外加剂和保温材料进场
〔5〕施工场地的临时供水管做好保温防冻工作
〔6〕冬季施工要实行防滑措施
〔7〕施工中接触热水要防止烫伤
〔8〕现场严禁使用明火并安排专人严加管理,实行得力措施,防止发生火灾
〔9〕电源开关、配电箱等要加锁,并设专人负责管理,防止漏电伤人
二、主要工作内容住宅楼主体
