高杆灯施工方案1
工程内容划分1
1 设备订供货
合同签订后即组织高杆灯、配电箱、电缆等设备、材料的供货
2 土建施工
主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行
3 高杆灯及配电箱的安装、调试
在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止
4 电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止
5 送电试运行
安装完毕后,组织相关部门对工程进行竣工验收
验收合格后,整个工程送电试运行,并对竣工资料进行移交
至此,整个工程安装完成,进入保修阶段

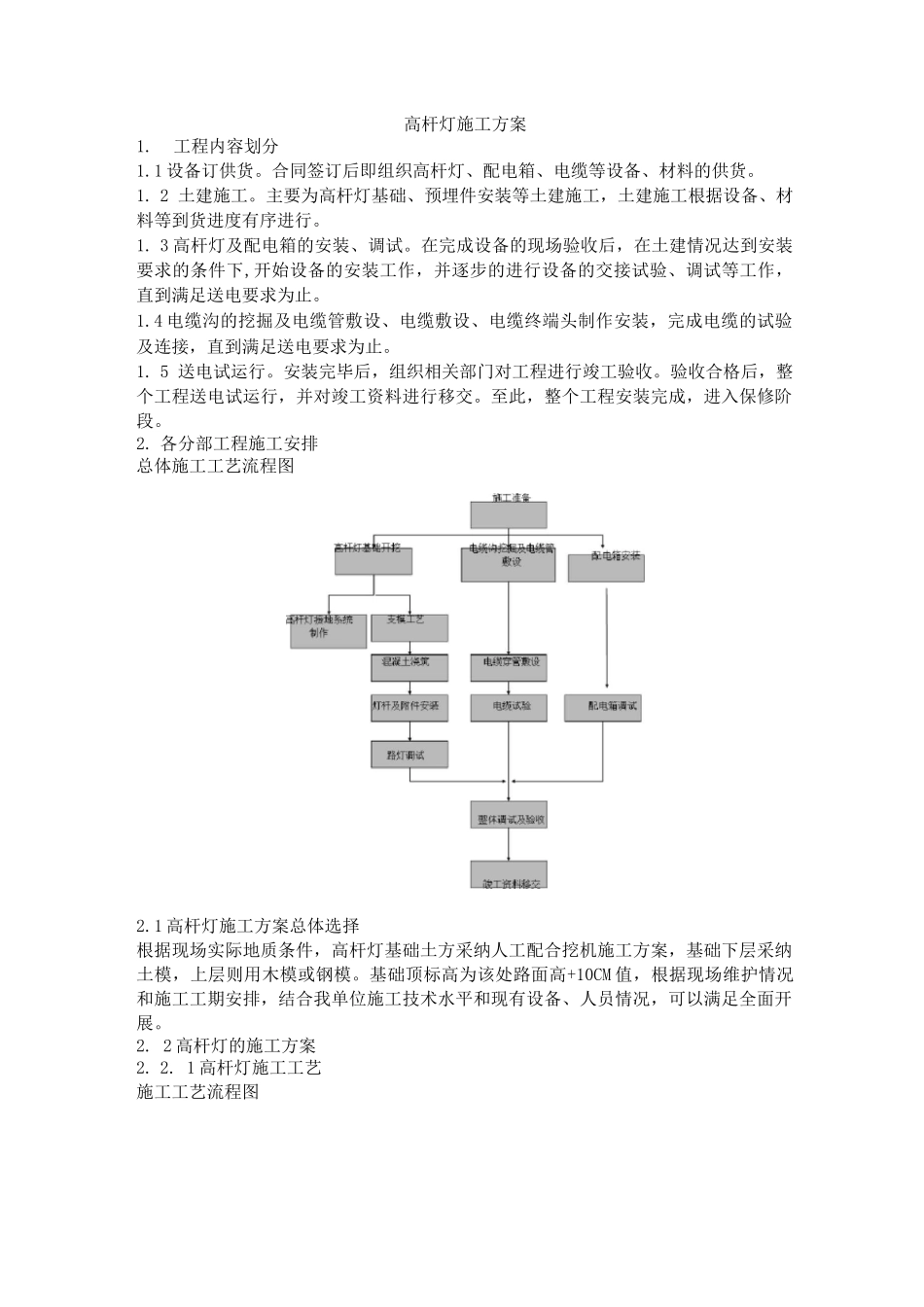

各分部工程施工安排总体施工工艺流程图2
1 高杆灯施工方案总体选择根据现场实际地质条件,高杆灯基础土方采纳人工配合挖机施工方案,基础下层采纳土模,上层则用木模或钢模
基础顶标高为该处路面高+10CM 值,根据现场维护情况和施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展
2 高杆灯的施工方案2
1 高杆灯施工工艺施工工艺流程图2
3 高杆灯基础开挖老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖,在人行道上挖基础时,应在周围应做好防护措施,架设围栏,并写明标示牌提醒路人绕行
测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采纳全站仪按极坐标法测设基础的位置,用水准仪测出地面标高
基础定位后经复核无误,增设护桩指导施工
基础土方开挖依据现场情况采纳人工或挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采
