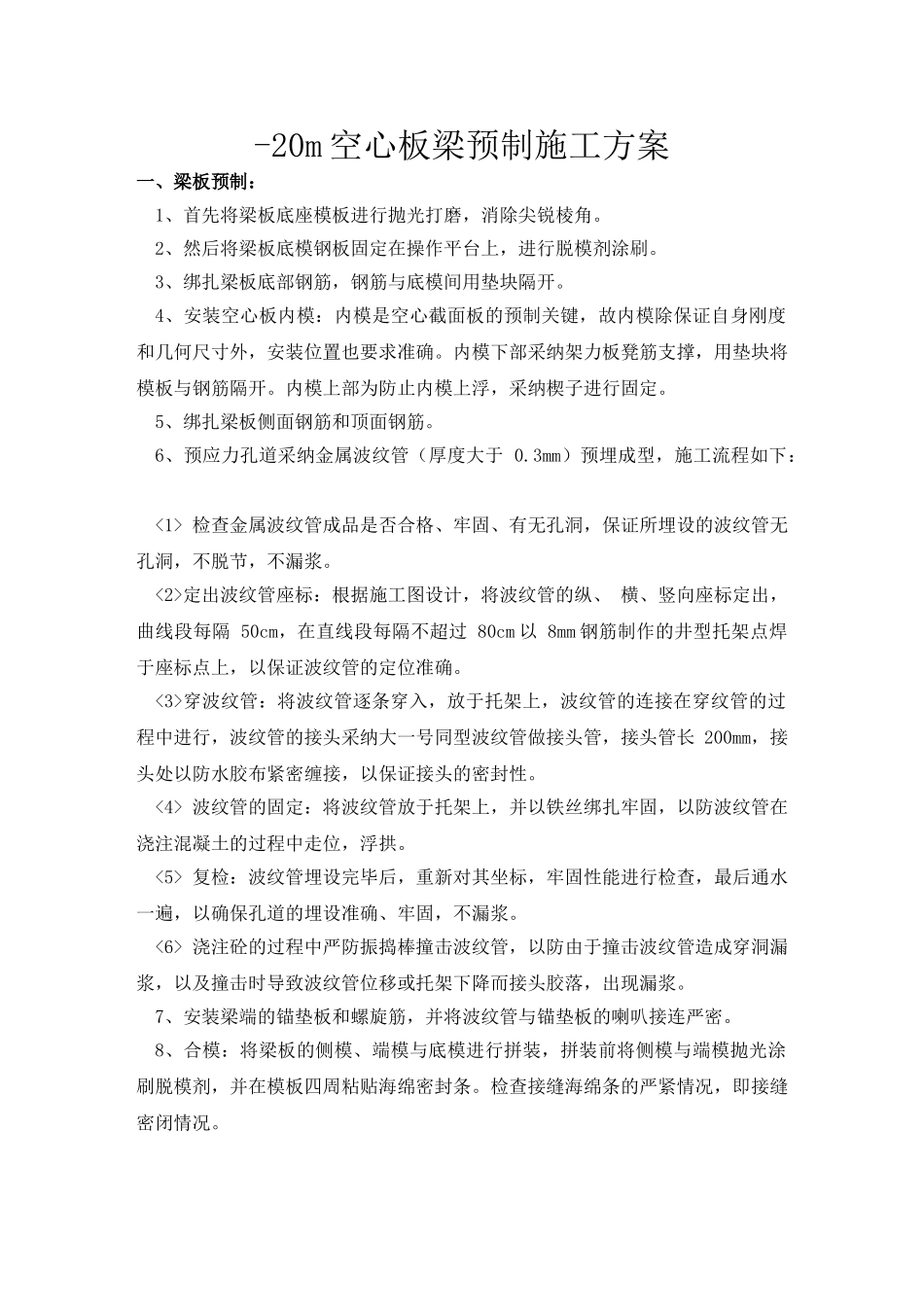

-20m 空心板梁预制施工方案一、梁板预制:1、首先将梁板底座模板进行抛光打磨,消除尖锐棱角
2、然后将梁板底模钢板固定在操作平台上,进行脱模剂涂刷
3、绑扎梁板底部钢筋,钢筋与底模间用垫块隔开
4、安装空心板内模:内模是空心截面板的预制关键,故内模除保证自身刚度和几何尺寸外,安装位置也要求准确
内模下部采纳架力板凳筋支撑,用垫块将模板与钢筋隔开
内模上部为防止内模上浮,采纳楔子进行固定
5、绑扎梁板侧面钢筋和顶面钢筋
6、预应力孔道采纳金属波纹管(厚度大于 0
3mm)预埋成型,施工流程如下: 检查金属波纹管成品是否合格、牢固、有无孔洞,保证所埋设的波纹管无孔洞,不脱节,不漏浆
定出波纹管座标:根据施工图设计,将波纹管的纵、 横、竖向座标定出,曲线段每隔 50cm,在直线段每隔不超过 80cm 以 8mm 钢筋制作的井型托架点焊于座标点上,以保证波纹管的定位准确
穿波纹管:将波纹管逐条穿入,放于托架上,波纹管的连接在穿纹管的过程中进行,波纹管的接头采纳大一号同型波纹管做接头管,接头管长 200mm,接头处以防水胶布紧密缠接,以保证接头的密封性
波纹管的固定:将波纹管放于托架上,并以铁丝绑扎牢固,以防波纹管在浇注混凝土的过程中走位,浮拱
复检:波纹管埋设完毕后,重新对其坐标,牢固性能进行检查,最后通水一遍,以确保孔道的埋设准确、牢固,不漏浆
浇注砼的过程中严防振捣棒撞击波纹管,以防由于撞击波纹管造成穿洞漏浆,以及撞击时导致波纹管位移或托架下降而接头胶落,出现漏浆
7、安装梁端的锚垫板和螺旋筋,并将波纹管与锚垫板的喇叭接连严密
8、合模:将梁板的侧模、端模与底模进行拼装,拼装前将侧模与端模抛光涂刷脱模剂,并在模板四周粘贴海绵密封条
检查接缝海绵条的严紧情况,即接缝密闭情况
9、模板加固:模板加固采纳对拉杆件进行
加固时要保证预制梁板的几何尺寸和梁板直顺
