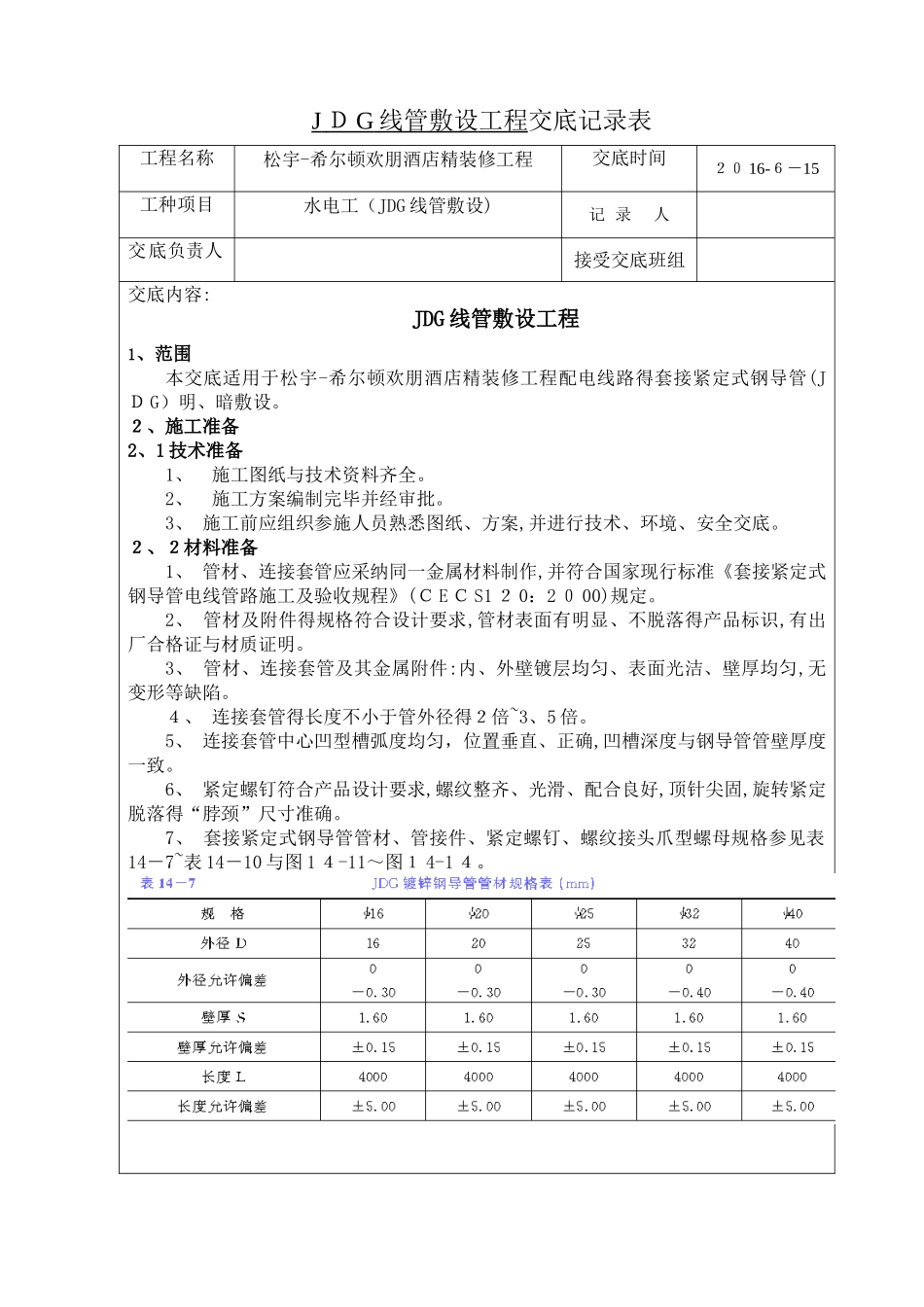

J D G 线管敷设 工程 交底记录表 工程名称松宇-希尔顿欢朋酒店精装修工程交底时间20 16-6-15工种项目水电工(JDG 线管敷设)记 录 人交底负责人接受交底班组交底内容:JDG 线管敷设工程1、范围本交底适用于松宇-希尔顿欢朋酒店精装修工程配电线路得套接紧定式钢导管(JD G)明、暗敷设
2、施工准备2、1 技术准备1、 施工图纸与技术资料齐全
2、 施工方案编制完毕并经审批
3、 施工前应组织参施人员熟悉图纸、方案,并进行技术、环境、安全交底
2、2材料准备1、 管材、连接套管应采纳同一金属材料制作,并符合国家现行标准《套接紧定式钢导管电线管路施工及验收规程》(C E C S1 2 0:2 0 00)规定
2、 管材及附件得规格符合设计要求,管材表面有明显、不脱落得产品标识,有出厂合格证与材质证明
3、 管材、连接套管及其金属附件:内、外壁镀层均匀、表面光洁、壁厚均匀,无变形等缺陷
4、 连接套管得长度不小于管外径得2倍~3、5 倍
5、 连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致
6、 紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针尖固,旋转紧定脱落得“脖颈”尺寸准确

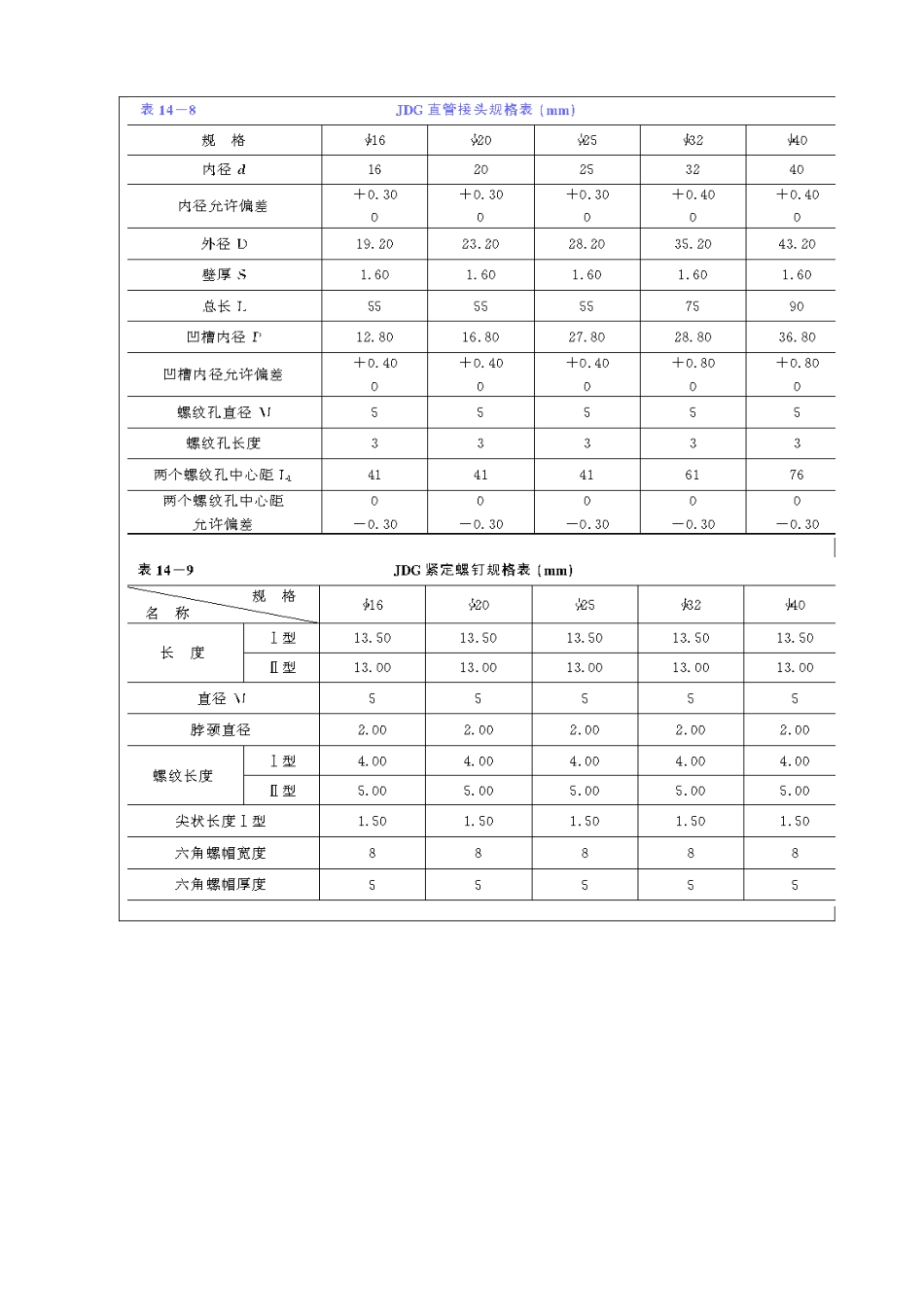

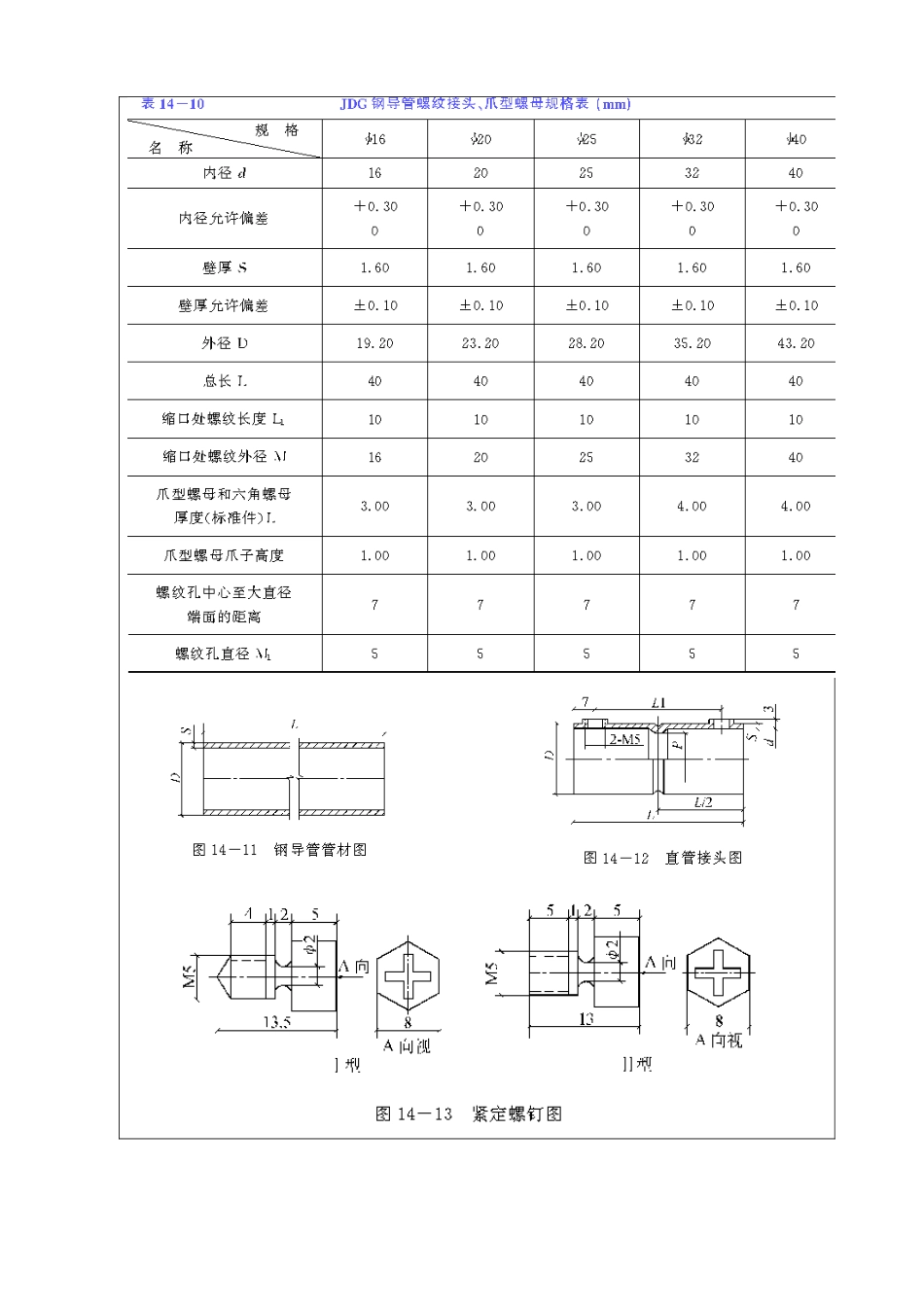

7、 套接紧定式钢导管管材、管接件、紧定螺钉、螺纹接头爪型螺母规格参见表14-7~表 14-10 与图 1 4-11~图1 4-1 4
2、3 机具准备1、 手动工具:电工组合工具、手锤、铣子、手扳弯管器、开孔器、台钻、台钳、錾子、专用扳手、管钳、钢锯等
2、 电动工具:切割机、电钻、电锤、电气焊机具
3、 测试器具:兆欧表、卷尺、角尺、水平尺、小线、线坠等
4、 其她工具:高凳、灰铲、灰桶、水桶等
2、4 作业条件1、 暗管敷设(1) 各层5 00mm 水平标高控制线,墙厚度线已弹好
(2) 现浇混凝土楼板配管,在底层钢筋绑扎完后进行;墙板配管在钢筋绑
