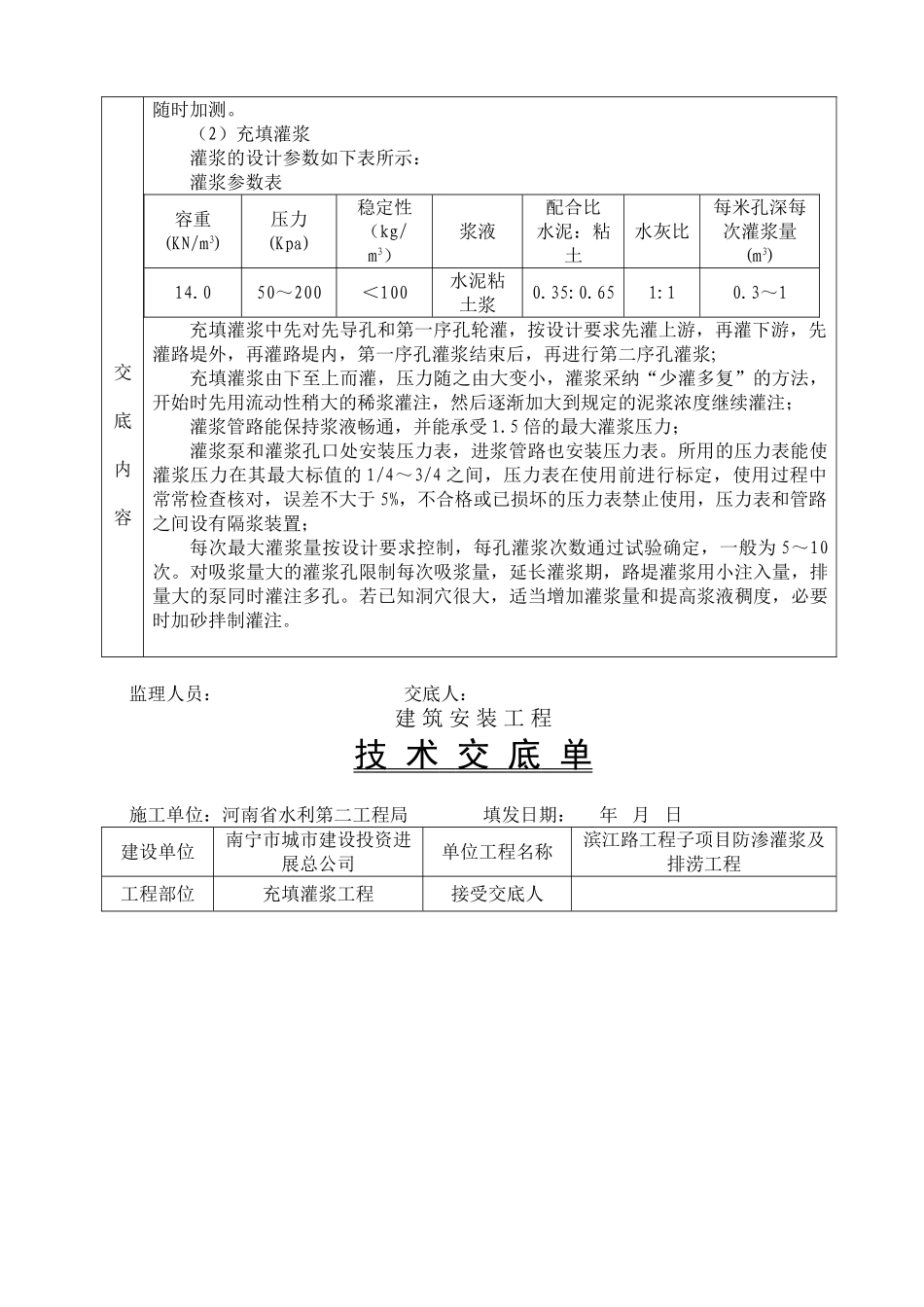

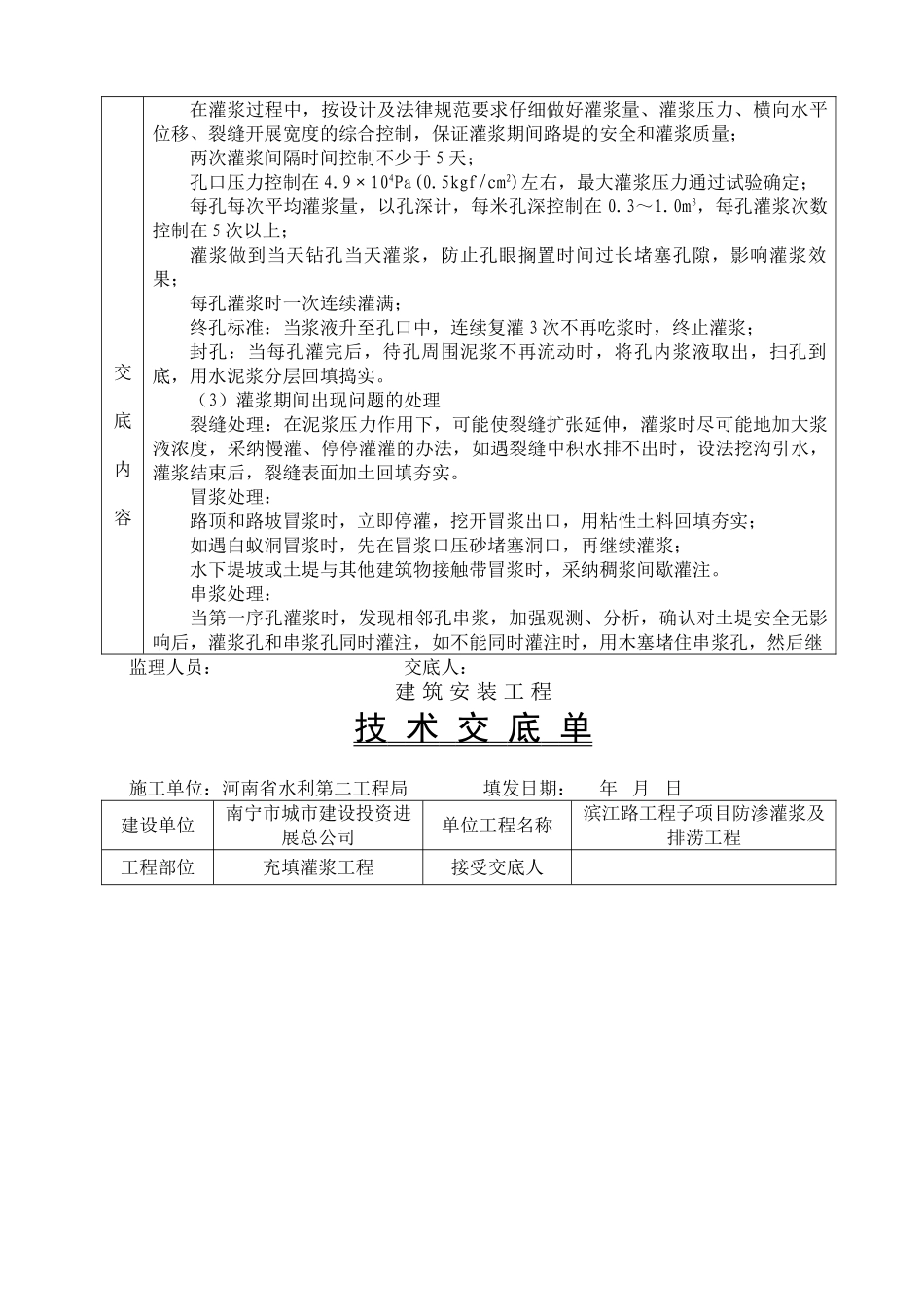

建 筑 安 装 工 程技 术 交 底 单 施工单位:河南省水利第二工程局 填发日期: 年 月 日建设单位南宁市城市建设投资进展总公司单位工程名称滨江路工程子项目防渗灌浆及排涝工程工程部位灌浆工程接受交底人交底内容一、充填灌浆工程1、灌浆钻孔施工施工顺序:施工准备→测量布孔→钻孔。施工准备时选择工作性能可靠、轻便耐用的钻孔机具,保证钻进过程中钻机工作稳定;按设计测量放样布置孔位、测孔口高程,并按规定编好孔序号;所有钻孔编号、孔深、孔斜度、孔序按设计图纸、文件或监理人指示执行;造孔分序进行,一般分 2~3 序,其中 1/10 的Ⅰ序孔作为先导孔,先导孔中先用 1/10 的孔进行钻孔取样,以探明路基情况;造孔保证铅直,偏斜控制不大于孔深的 2%。所有钻孔的开孔位置与孔位误差控制不大于 10cm,如特别原因需调整孔位时,报监理人批准,并记录实际孔位坐标;作好造孔的记录和描述,如发现特别情况时,详细记录并分析处理。2、充填灌浆施工施工顺序:制浆→灌浆→封孔、质量检查。(1)制浆选用合格的制浆材料,本工程为水泥粘土浆,按设计要求采纳 32.5 普通硅酸盐水泥,粘土采纳市场上购买的粘土粉。按设计配比进行配料,制浆材料用量通过称量确定,称量误差控制小于 5%;浆液搅拌均匀,拌制浆液连续进行。采纳专用机械制浆,浆液搅拌均匀并测定浆液密度。浆液各项指标按设计要求控制,浆液的设计参数为:容重为 14.0KN/m3、水泥粘土浆配合比为 0.35:0.65、水灰比为 1:1。灌浆过程中浆液容重和输浆量每小时测定一次并记录,浆液的稳定性和自由析水率 10 天测一次,如浆液发生变化是时监理人员: 交底人:建 筑 安 装 工 程技 术 交 底 单 施工单位:河南省水利第二工程局 填发日期: 年 月 日建设单位南宁市城市建设投资进展总公司单位工程名称滨江路工程子项目防渗灌浆及排涝工程工程部位充填灌浆工程接受交底人交底内容随时加测。(2)充填灌浆灌浆的设计参数如下表所示:灌浆参数表容重(KN/m3)压力(Kpa)稳定性(kg/m3)浆液配合比水泥:粘土水灰比每米孔深每次灌浆量(m3)14.050~200<100水泥粘土浆0.35:0.651:10.3~1充填灌浆中先对先导孔和第一序孔轮灌,按设计要求先灌上游,再灌下游,先灌路堤外,再灌路堤内,第一序孔灌浆结束后,再进行第二序孔灌浆;充填灌浆由下至上而灌,压力随之由大变小,灌浆采纳“少灌多复”的方法,开始时先用流动性稍大的稀浆灌注,然后逐渐加大到规...
