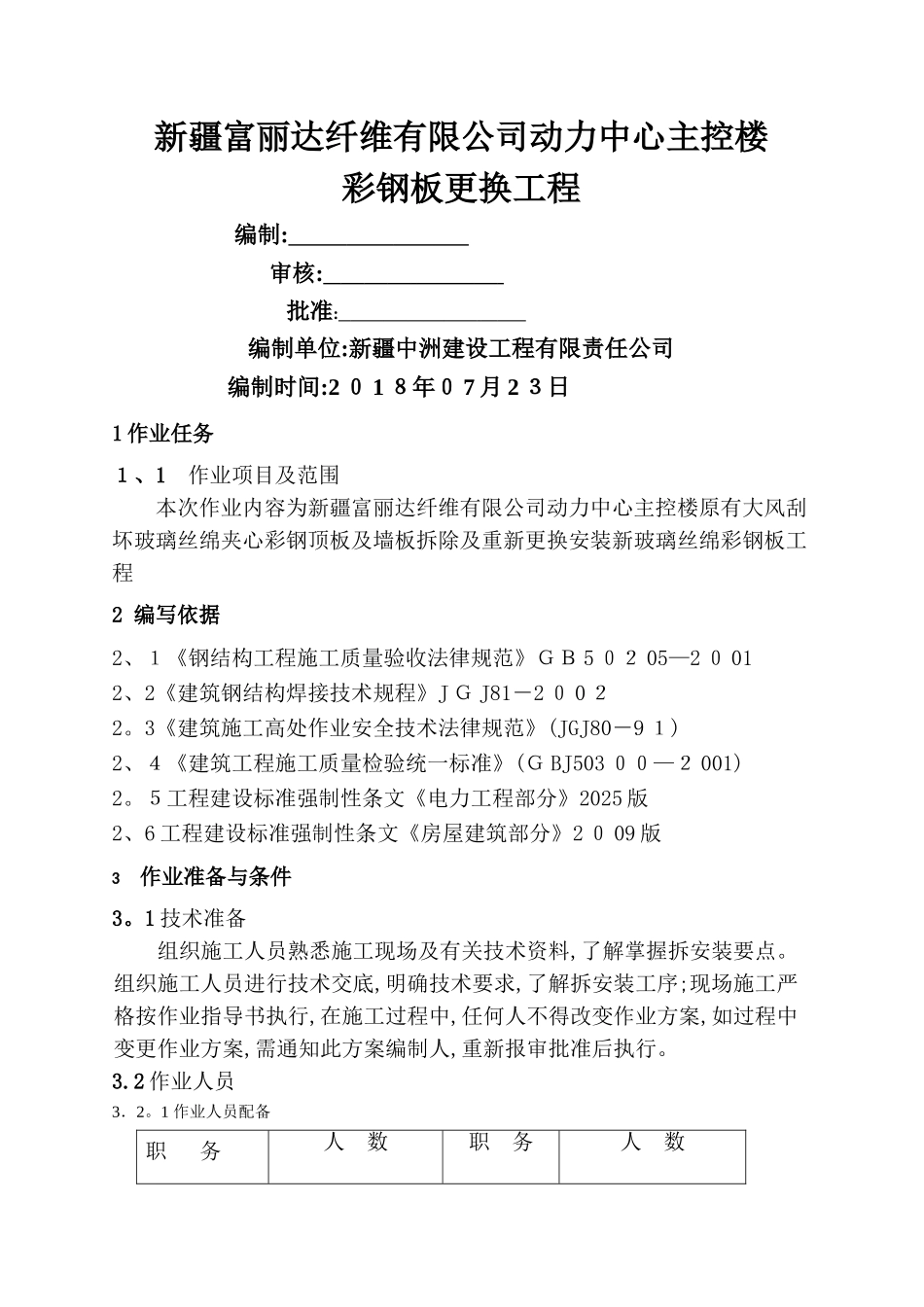

新疆富丽达纤维有限公司动力中心主控楼彩钢板更换工程 编制: 审核: 批准: 编制单位:新疆中洲建设工程有限责任公司编制时间:2 0 1 8年0 7 月 2 3日 1 作业任务1、1 作业项目及范围本次作业内容为新疆富丽达纤维有限公司动力中心主控楼原有大风刮坏玻璃丝绵夹心彩钢顶板及墙板拆除及重新更换安装新玻璃丝绵彩钢板工程 2 编写依据 2、1《钢结构工程施工质量验收法律规范》GB 5 02 05—2 0 012、2《建筑钢结构焊接技术规程》J G J81-2 0 0 22
3《建筑施工高处作业安全技术法律规范》(JGJ80-9 1)2、4《建筑工程施工质量检验统一标准》(G BJ503 00—2 001)2
5工程建设标准强制性条文《电力工程部分》2025 版2、6 工程建设标准强制性条文《房屋建筑部分》2 0 09 版3作业准备与条件3
1 技术准备组织施工人员熟悉施工现场及有关技术资料,了解掌握拆安装要点
组织施工人员进行技术交底,明确技术要求,了解拆安装工序;现场施工严格按作业指导书执行,在施工过程中,任何人不得改变作业方案,如过程中变更作业方案,需通知此方案编制人,重新报审批准后执行
2 作业人员3.2

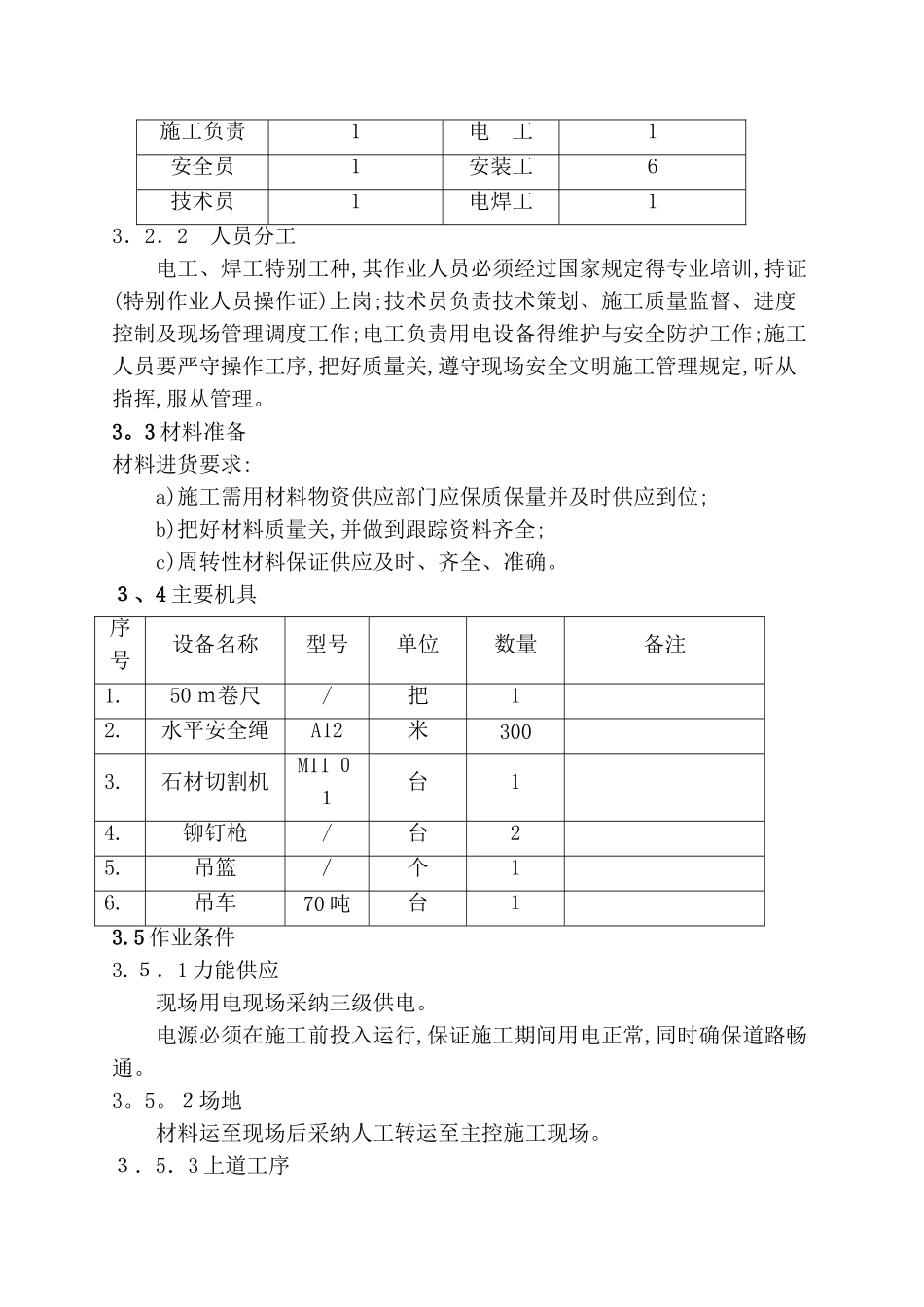

1 作业人员配备职 务人 数职 务人 数施工负责1电 工1安全员1安装工6技术员1电焊工13.2.2 人员分工电工、焊工特别工种,其作业人员必须经过国家规定得专业培训,持证(特别作业人员操作证)上岗;技术员负责技术策划、施工质量监督、进度控制及现场管理调度工作;电工负责用电设备得维护与安全防护工作;施工人员要严守操作工序,把好质量关,遵守现场安全文明施工管理规定,听从指挥,服从管理
3 材料准备材料进货要求:a)施工需用材料物资供应部门应保质保量并及时供应到位;b)把好材料质量关,并做到跟踪资料齐全;c)周转性材料保证供应及时、齐全、准确

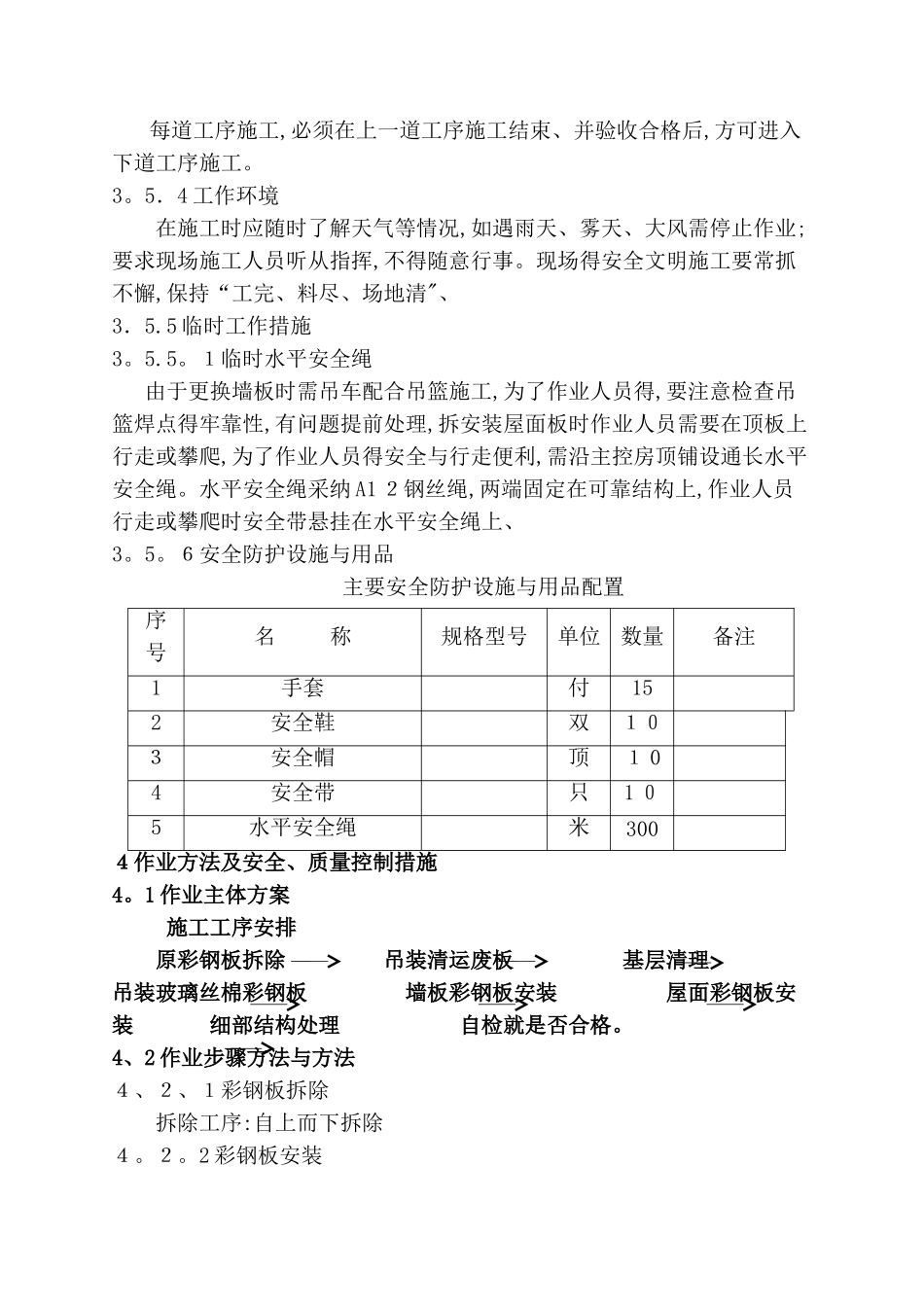

3、4 主要机具序
