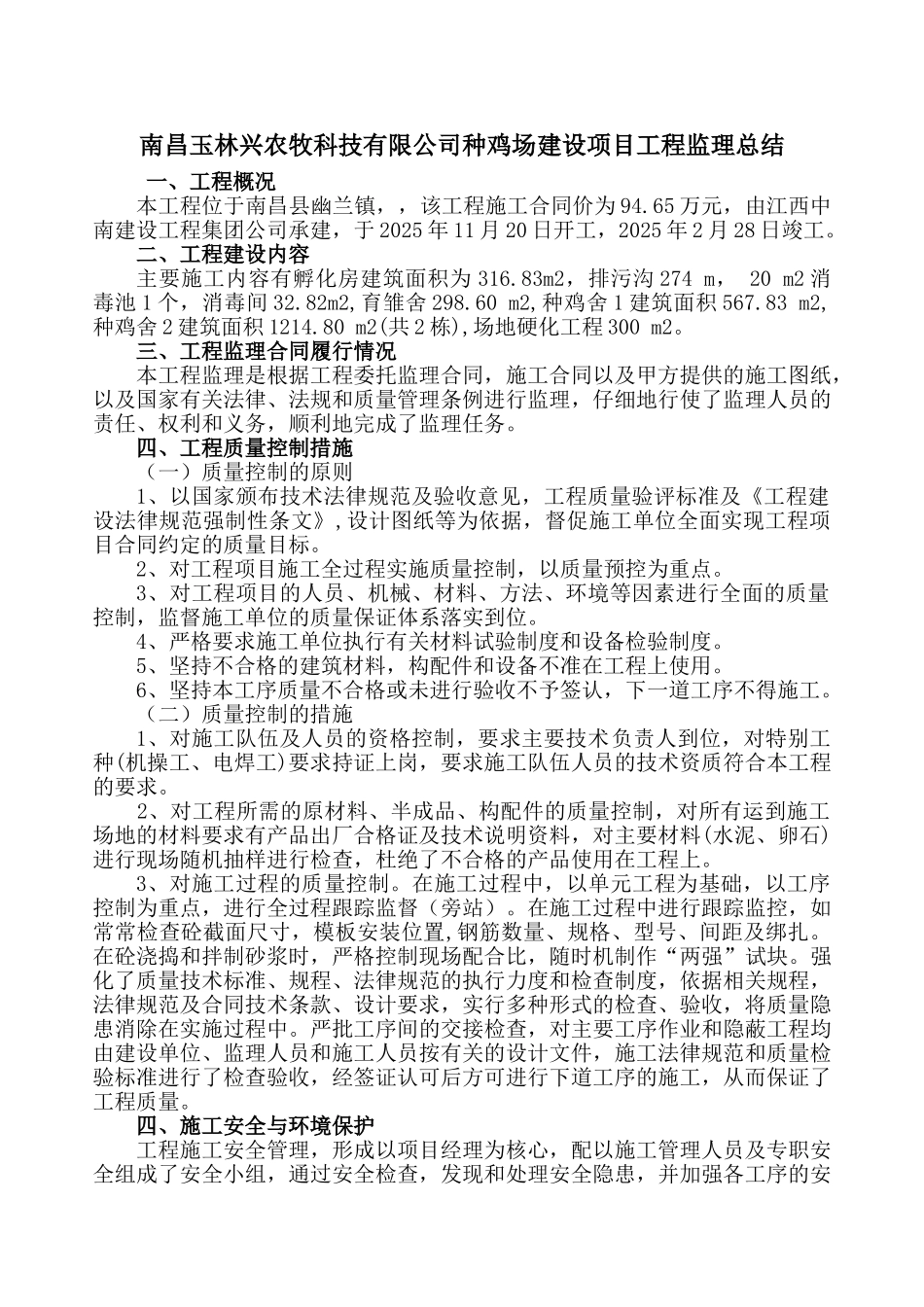

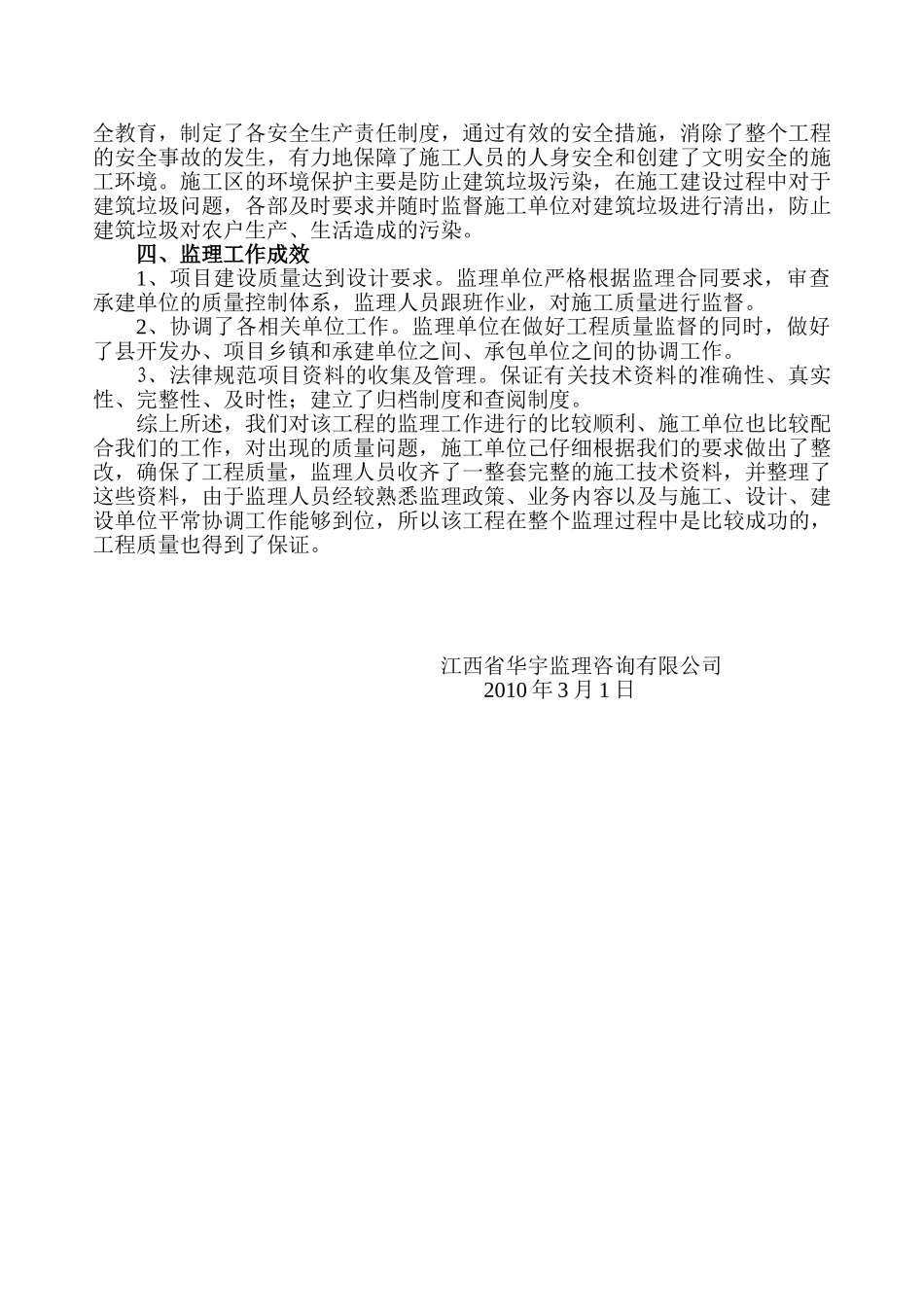

南昌玉林兴农牧科技有限公司种鸡场建设项目工程监理总结一、工程概况本工程位于南昌县幽兰镇,,该工程施工合同价为 94.65 万元,由江西中南建设工程集团公司承建,于 2025 年 11 月 20 日开工,2025 年 2 月 28 日竣工。二、工程建设内容主要施工内容有孵化房建筑面积为 316.83m2,排污沟 274 m, 20 m2 消毒池 1 个,消毒间 32.82m2,育雏舍 298.60 m2,种鸡舍 1 建筑面积 567.83 m2, 种鸡舍 2 建筑面积 1214.80 m2(共 2 栋),场地硬化工程 300 m2。三、工程监理合同履行情况本工程监理是根据工程委托监理合同,施工合同以及甲方提供的施工图纸,以及国家有关法律、法规和质量管理条例进行监理,仔细地行使了监理人员的责任、权利和义务,顺利地完成了监理任务。四、工程质量控制措施(一)质量控制的原则 1、以国家颁布技术法律规范及验收意见,工程质量验评标准及《工程建设法律规范强制性条文》,设计图纸等为依据,督促施工单位全面实现工程项目合同约定的质量目标。 2、对工程项目施工全过程实施质量控制,以质量预控为重点。 3、对工程项目的人员、机械、材料、方法、环境等因素进行全面的质量控制,监督施工单位的质量保证体系落实到位。 4、严格要求施工单位执行有关材料试验制度和设备检验制度。 5、坚持不合格的建筑材料,构配件和设备不准在工程上使用。 6、坚持本工序质量不合格或未进行验收不予签认,下一道工序不得施工。(二)质量控制的措施1、对施工队伍及人员的资格控制,要求主要技术负责人到位,对特别工种(机操工、电焊工)要求持证上岗,要求施工队伍人员的技术资质符合本工程的要求。2、对工程所需的原材料、半成品、构配件的质量控制,对所有运到施工场地的材料要求有产品出厂合格证及技术说明资料,对主要材料(水泥、卵石)进行现场随机抽样进行检查,杜绝了不合格的产品使用在工程上。3、对施工过程的质量控制。在施工过程中,以单元工程为基础,以工序控制为重点,进行全过程跟踪监督(旁站)。在施工过程中进行跟踪监控,如常常检查砼截面尺寸,模板安装位置,钢筋数量、规格、型号、间距及绑扎。在砼浇捣和拌制砂浆时,严格控制现场配合比,随时机制作“两强”试块。强化了质量技术标准、规程、法律规范的执行力度和检查制度,依据相关规程,法律规范及合同技术条款、设计要求,实行多种形式的检查、验收,将质量隐患消除在实施过程中。严批工序间的交接检查,对主要工序作业...
