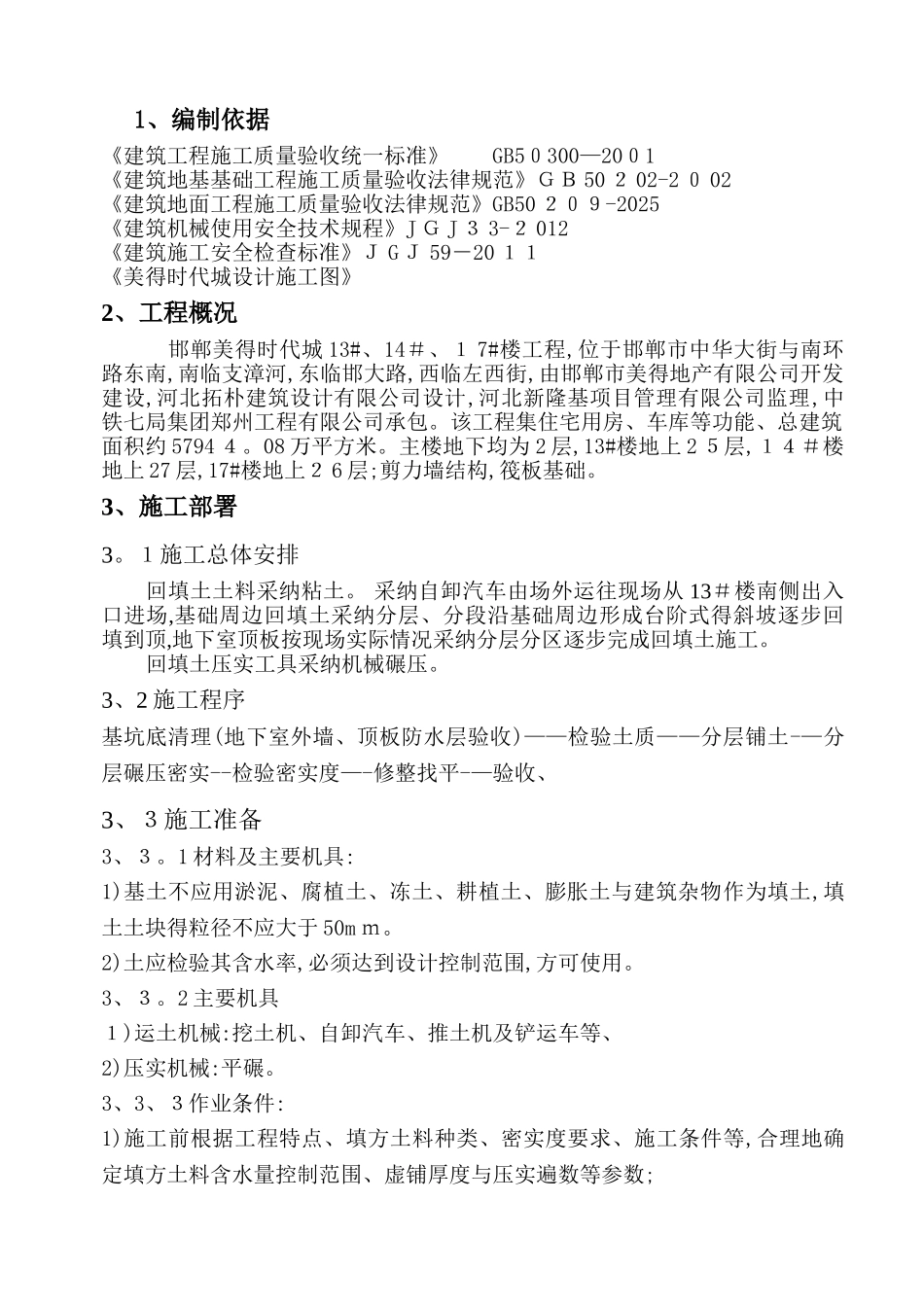

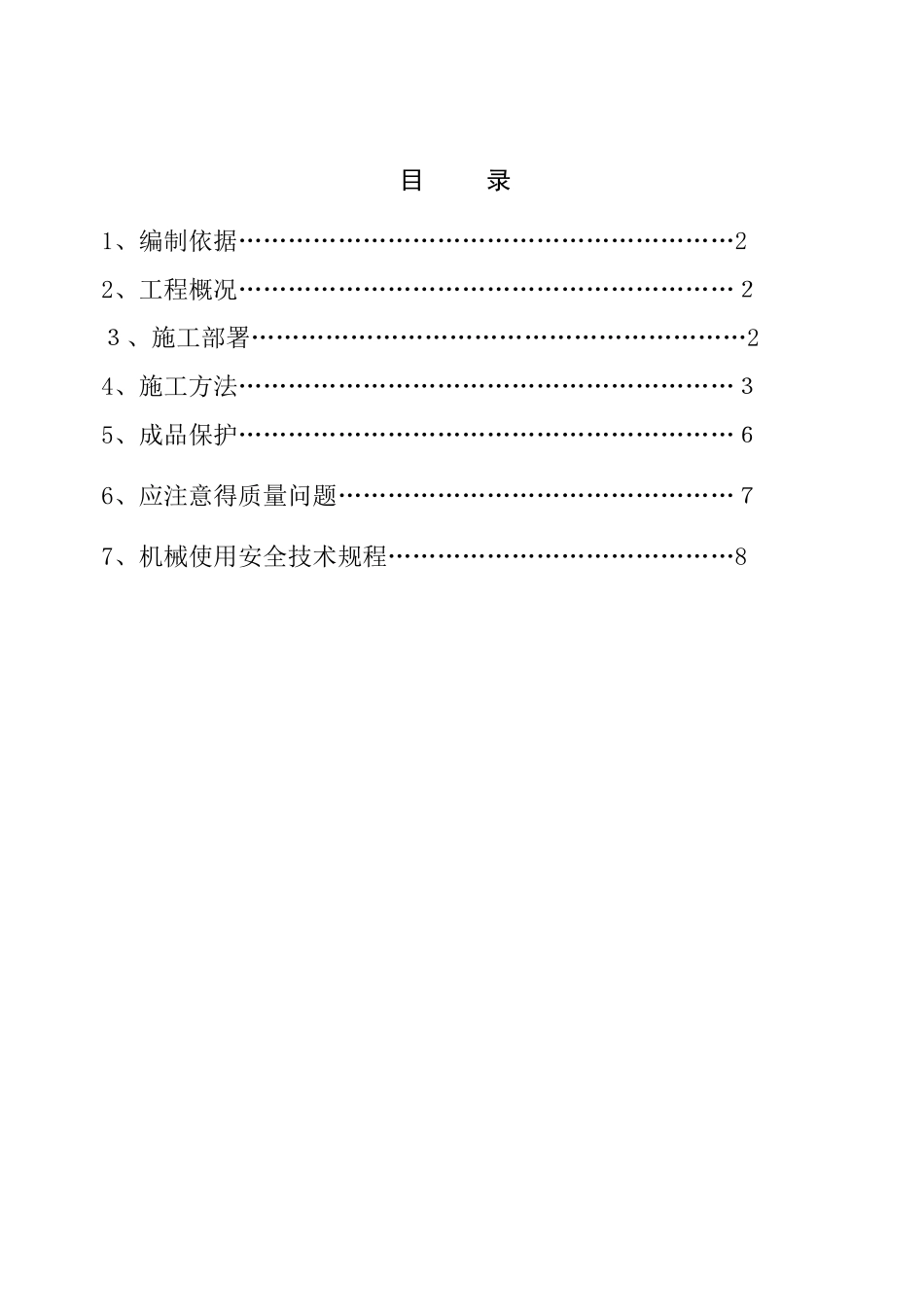

美得时代城 13#、14#、17#住宅楼及地下车库土 方 回 填 专 项 施 工 方 案 编制: 审核: 审批: 中铁七局集团郑州工程有限公司美得时代城项目201 7年4月目 录1、编制依据……………………………………………………22、工程概况……………………………………………………23、施工部署……………………………………………………24、施工方法……………………………………………………35、成品保护……………………………………………………66、应注意得质量问题…………………………………………77、机械使用安全技术规程……………………………………81、编制依据《建筑工程施工质量验收统一标准》 GB50300—2001《建筑地基基础工程施工质量验收法律规范》GB 50 2 02-2 0 02《建筑地面工程施工质量验收法律规范》GB50 209-2025《建筑机械使用安全技术规程》J G J 3 3-2 012《建筑施工安全检查标准》J G J 59-20 11《美得时代城设计施工图》2、工程概况 邯郸美得时代城 13#、14#、1 7#楼工程,位于邯郸市中华大街与南环路东南,南临支漳河,东临邯大路,西临左西街,由邯郸市美得地产有限公司开发建设,河北拓朴建筑设计有限公司设计,河北新隆基项目管理有限公司监理,中铁七局集团郑州工程有限公司承包。该工程集住宅用房、车库等功能、总建筑面积约 5794 4。08 万平方米。主楼地下均为 2 层,13#楼地上 2 5层,14#楼地上 27 层,17#楼地上2 6 层;剪力墙结构,筏板基础。3、施工部署3。1施工总体安排回填土土料采纳粘土。 采纳自卸汽车由场外运往现场从 13#楼南侧出入口进场,基础周边回填土采纳分层、分段沿基础周边形成台阶式得斜坡逐步回填到顶,地下室顶板按现场实际情况采纳分层分区逐步完成回填土施工。回填土压实工具采纳机械碾压。3、2 施工程序基坑底清理(地下室外墙、顶板防水层验收)——检验土质——分层铺土-—分层碾压密实--检验密实度—-修整找平-—验收、3、3施工准备3、3。1 材料及主要机具:1)基土不应用淤泥、腐植土、冻土、耕植土、膨胀土与建筑杂物作为填土,填土土块得粒径不应大于 50m m。2)土应检验其含水率,必须达到设计控制范围,方可使用。3、3。2 主要机具1)运土机械:挖土机、自卸汽车、推土机及铲运车等、2)压实机械:平碾。3、3、3作业条件:1)施工前根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制...
