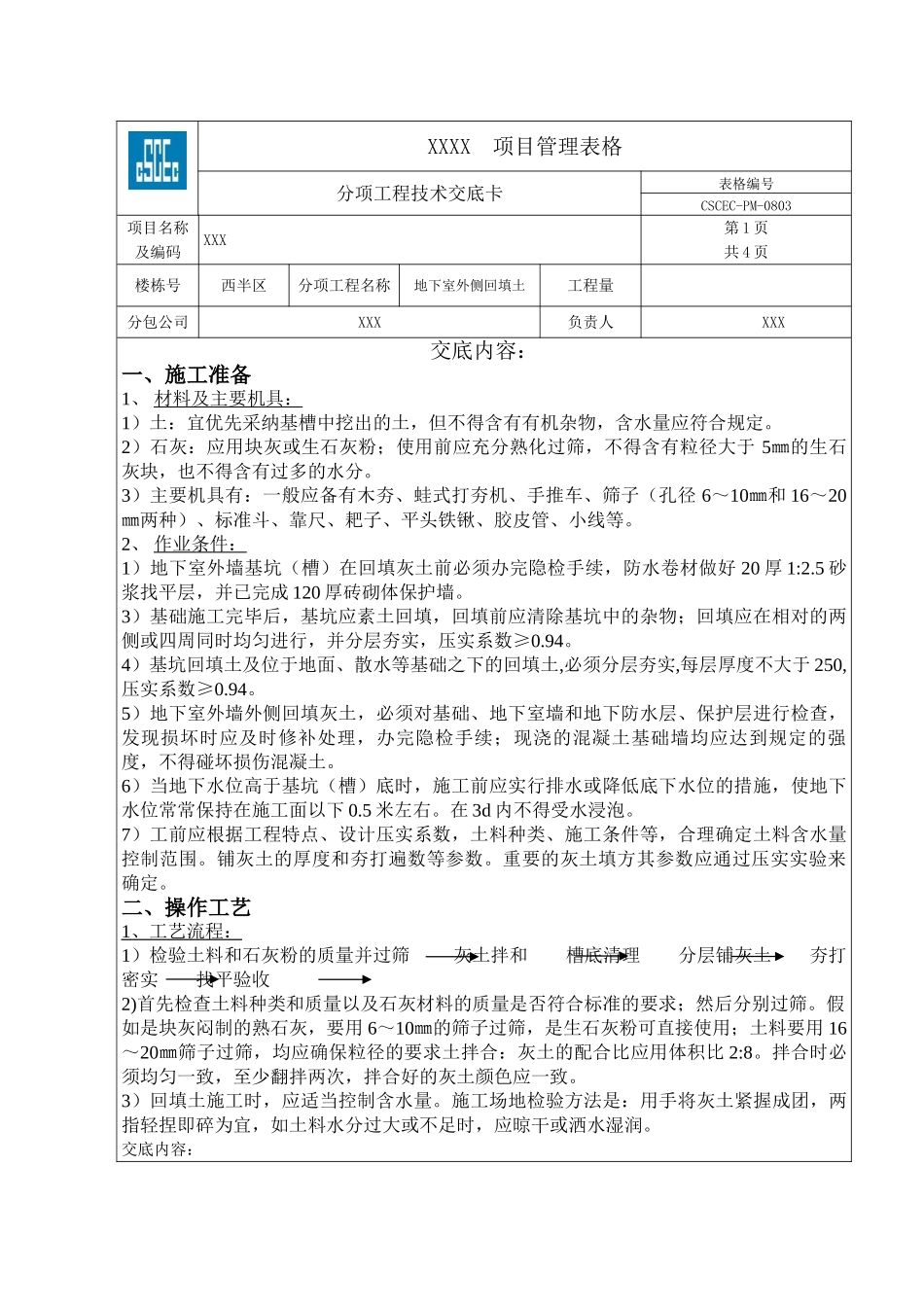

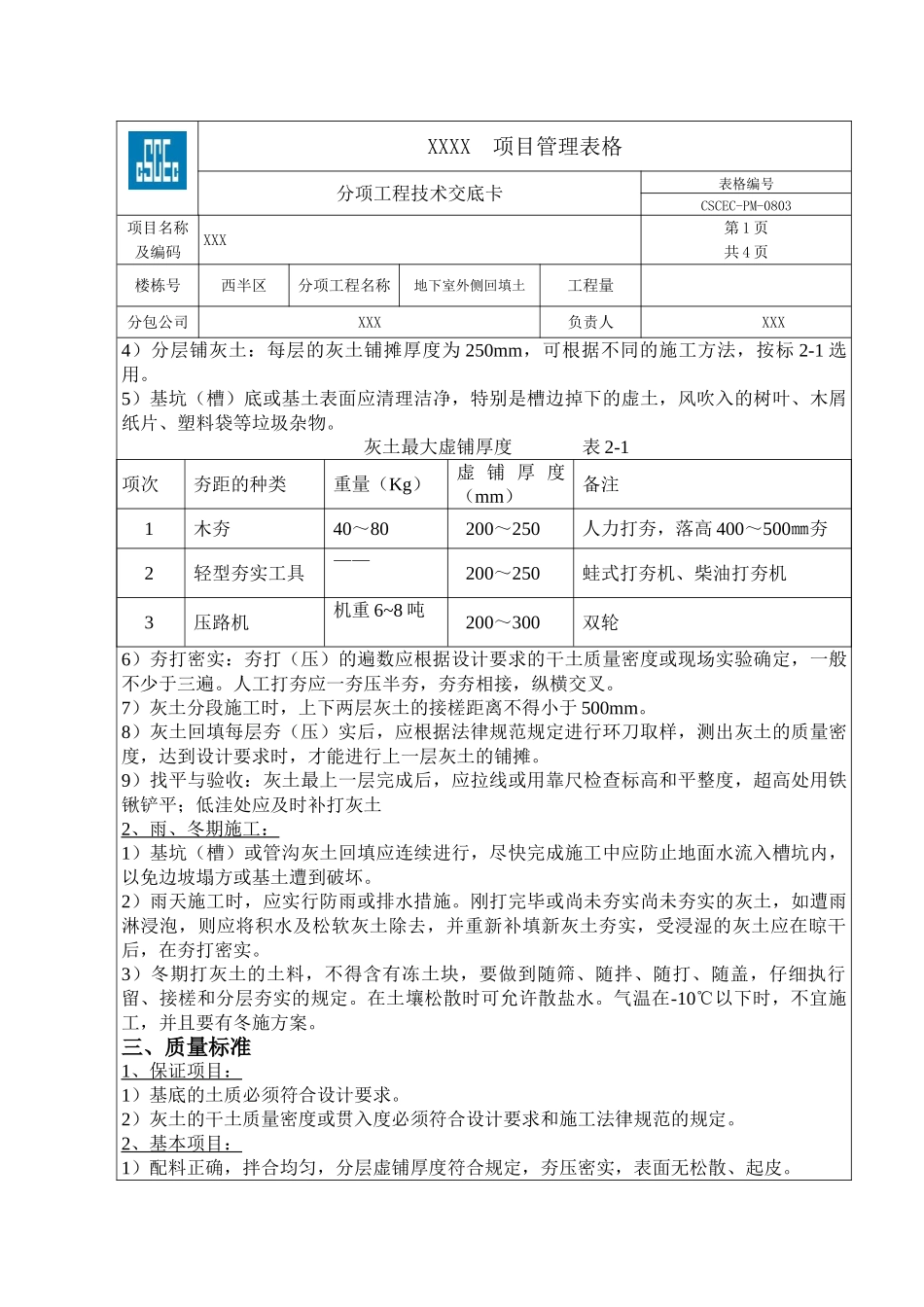

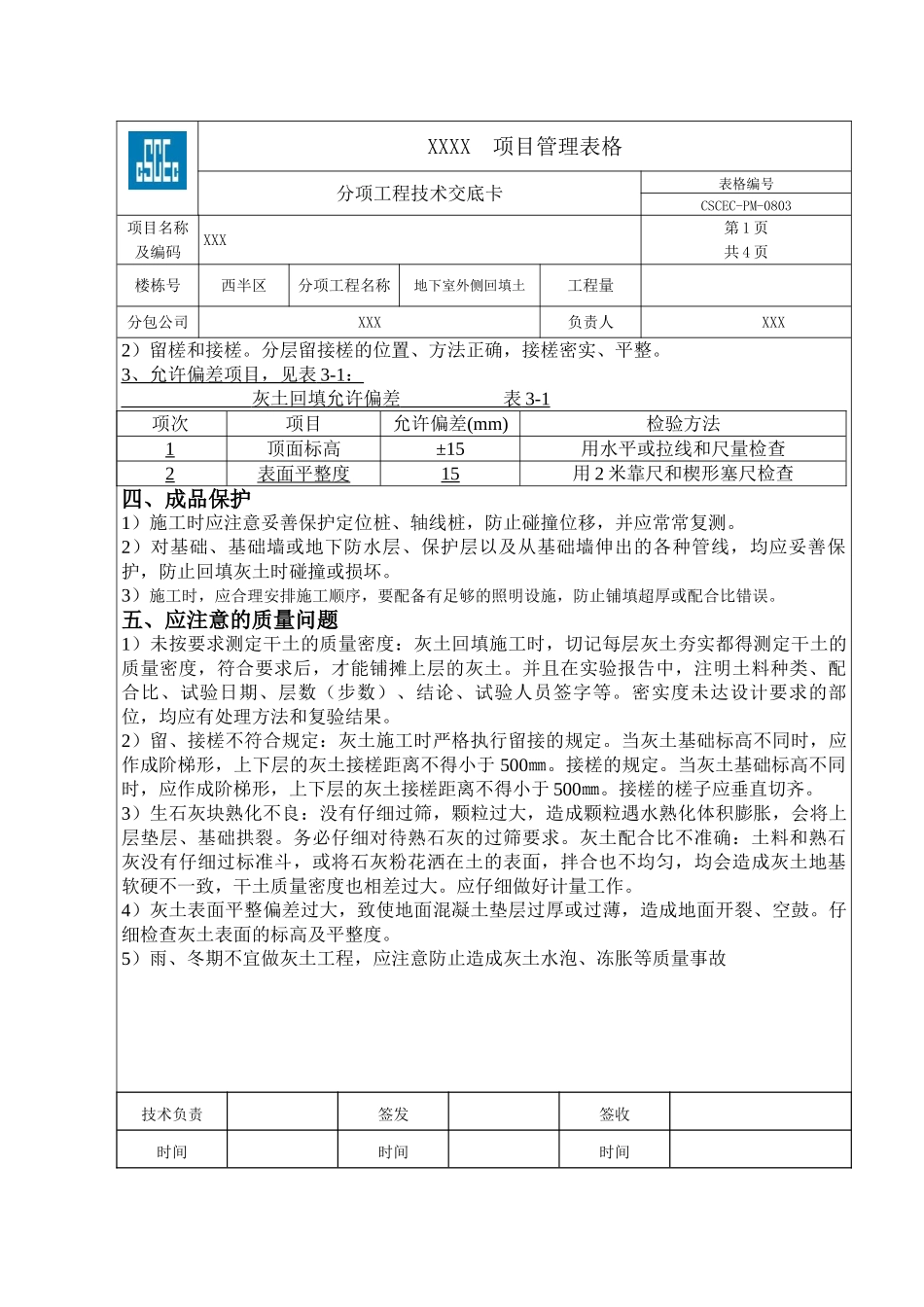

XXXX 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码XXX 第 1 页共 4 页楼栋号西半区分项工程名称地下室外侧回填土工程量分包公司XXX负责人XXX交底内容:一、施工准备1、 材料及主要机具: 1)土:宜优先采纳基槽中挖出的土,但不得含有有机杂物,含水量应符合规定
2)石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于 5㎜的生石灰块,也不得含有过多的水分
3)主要机具有:一般应备有木夯、蛙式打夯机、手推车、筛子(孔径 6~10㎜和 16~20㎜两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线等
2、 作业条件: 1)地下室外墙基坑(槽)在回填灰土前必须办完隐检手续,防水卷材做好 20 厚 1:2
5 砂浆找平层,并已完成 120 厚砖砌体保护墙
3)基础施工完毕后,基坑应素土回填,回填前应清除基坑中的杂物;回填应在相对的两侧或四周同时均匀进行,并分层夯实,压实系数≥0
4)基坑回填土及位于地面、散水等基础之下的回填土,必须分层夯实,每层厚度不大于 250,压实系数≥0
5)地下室外墙外侧回填灰土,必须对基础、地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;现浇的混凝土基础墙均应达到规定的强度,不得碰坏损伤混凝土
6)当地下水位高于基坑(槽)底时,施工前应实行排水或降低底下水位的措施,使地下水位常常保持在施工面以下 0
在 3d 内不得受水浸泡
7)工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围
铺灰土的厚度和夯打遍数等参数
重要的灰土填方其参数应通过压实实验来确定
二、操作工艺1 、工艺流程: 1)检验土料和石灰粉的质量并过筛 灰土拌和 槽底清理 分层铺灰土 夯打密实 找平验收 2)首先检查土料种类和质量以及石灰材料的质量是否符
