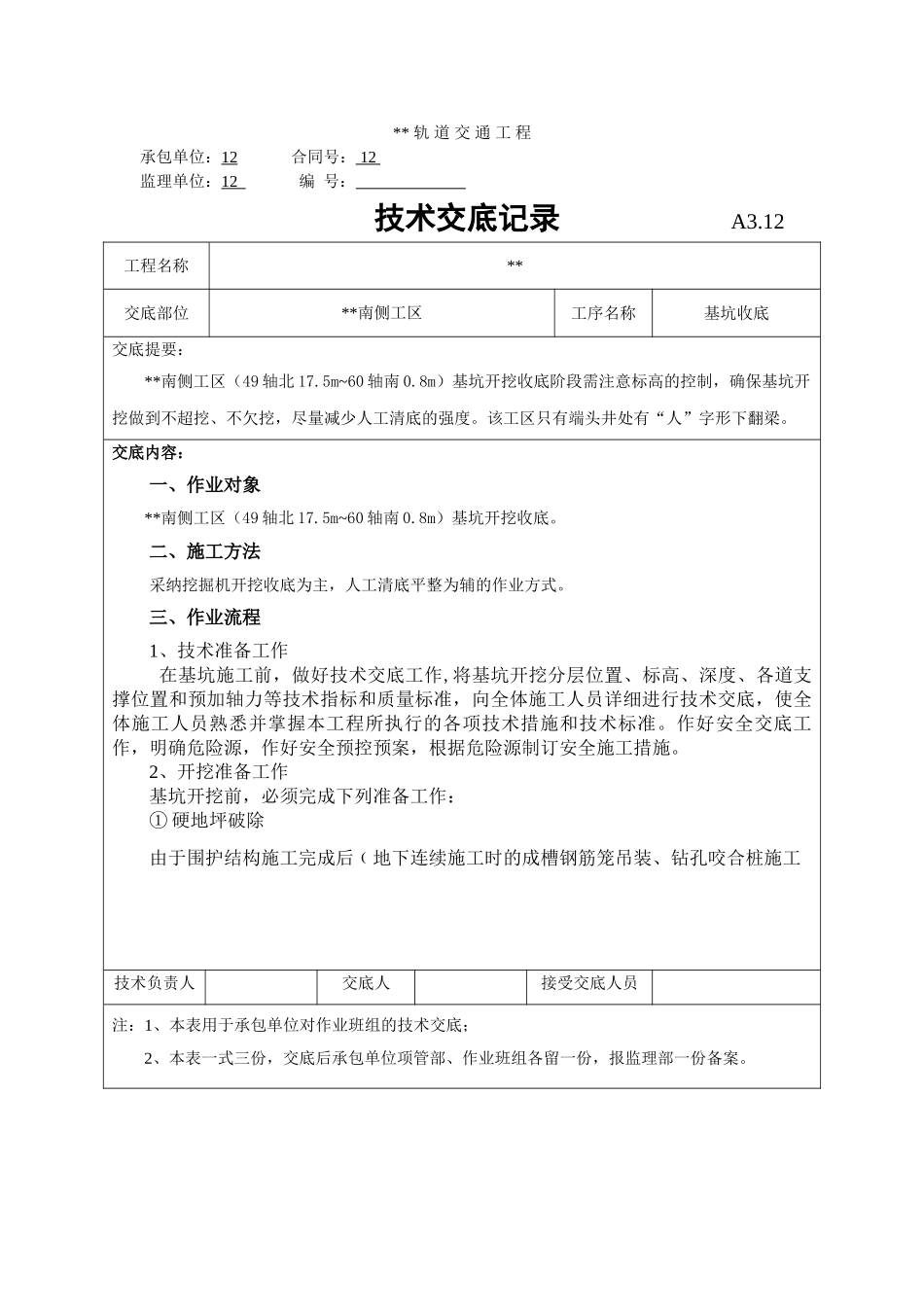

** 轨 道 交 通 工 程承包单位:12 合同号: 12 监理单位:12 编 号: 技术交底记录 A3
12工程名称**交底部位**南侧工区工序名称基坑收底交底提要:**南侧工区(49 轴北 17
5m~60 轴南 0
8m)基坑开挖收底阶段需注意标高的控制,确保基坑开挖做到不超挖、不欠挖,尽量减少人工清底的强度
该工区只有端头井处有“人”字形下翻梁
交底内容:一、作业对象**南侧工区(49 轴北 17
5m~60 轴南 0
8m)基坑开挖收底
二、施工方法采纳挖掘机开挖收底为主,人工清底平整为辅的作业方式
三、作业流程1、技术准备工作 在基坑施工前,做好技术交底工作,将基坑开挖分层位置、标高、深度、各道支撑位置和预加轴力等技术指标和质量标准,向全体施工人员详细进行技术交底,使全体施工人员熟悉并掌握本工程所执行的各项技术措施和技术标准
作好安全交底工作,明确危险源,作好安全预控预案,根据危险源制订安全施工措施
2、开挖准备工作基坑开挖前,必须完成下列准备工作:① 硬地坪破除由于围护结构施工完成后﹙地下连续施工时的成槽钢筋笼吊装、钻孔咬合桩施工技术负责人交底人接受交底人员注:1、本表用于承包单位对作业班组的技术交底; 2、本表一式三份,交底后承包单位项管部、作业班组各留一份,报监理部一份备案

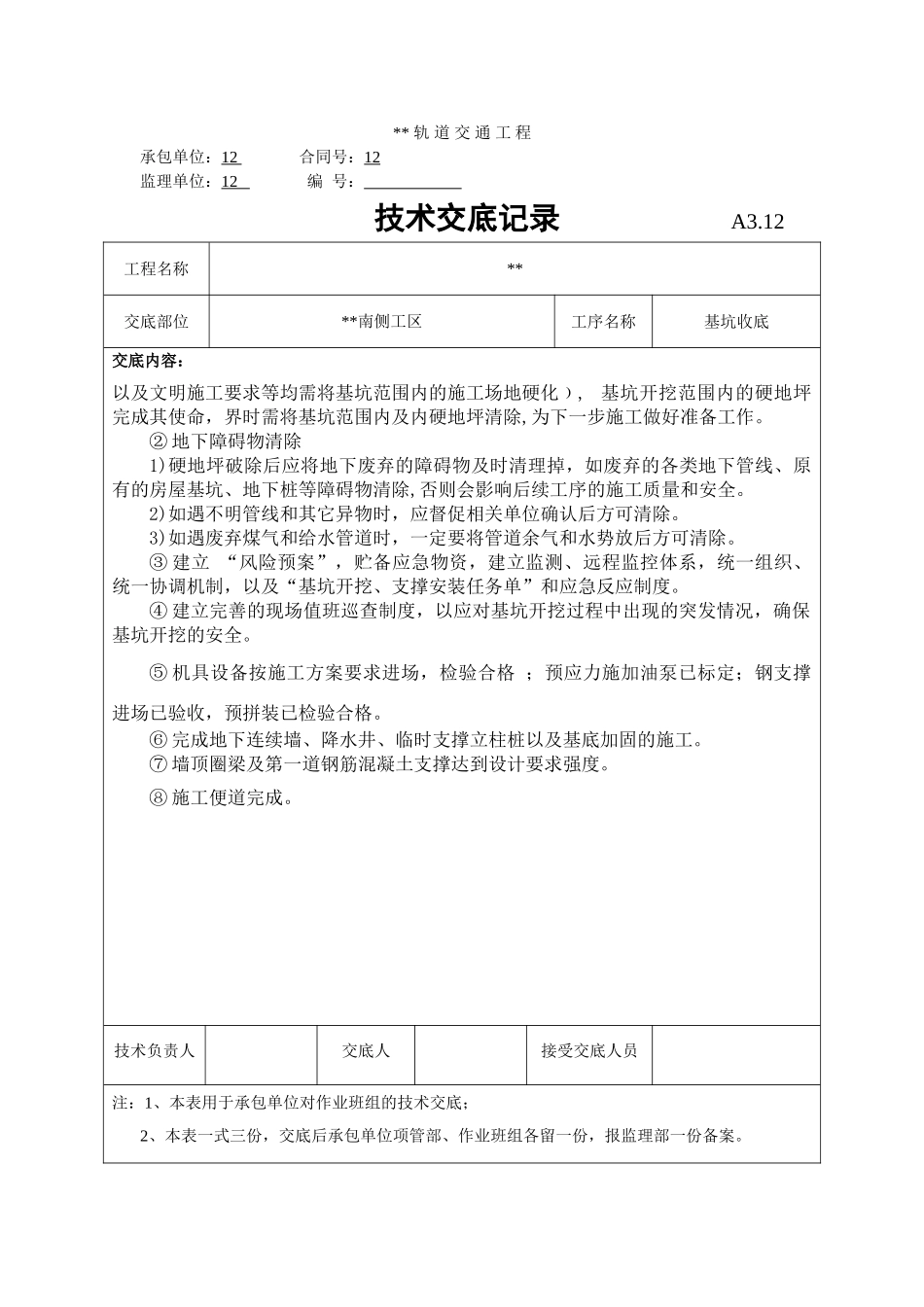

** 轨 道 交 通 工 程承包单位:12 合同号:12监理单位:12 编 号: 技术交底记录 A3
12工程名称**交底部位**南侧工区工序名称基坑收底交底内容:以及文明施工要求等均需将基坑范围内的施工场地硬化﹚, 基坑开挖范围内的硬地坪完成其使命,界时需将基坑范围内及内硬地坪清除,为下一步施工做好准备工作
② 地下障碍物清除1)硬地坪破除后应将地下废弃的障碍物及时清理掉,如废弃的各类地下管线、原有的房屋基坑、地下桩等障碍物清除,否则会影响后续工序的施工质量和安全
2)如遇不明管线和
