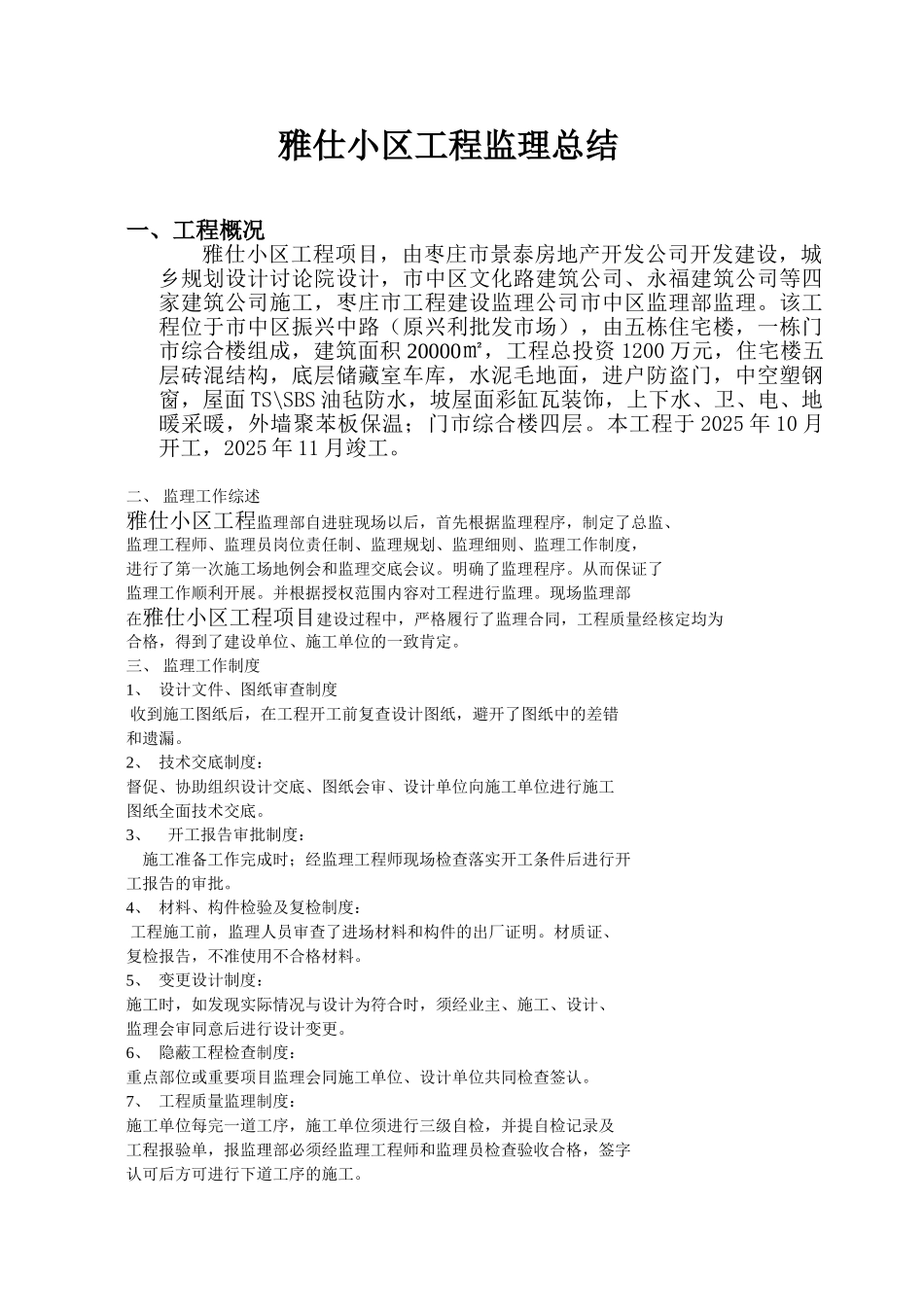

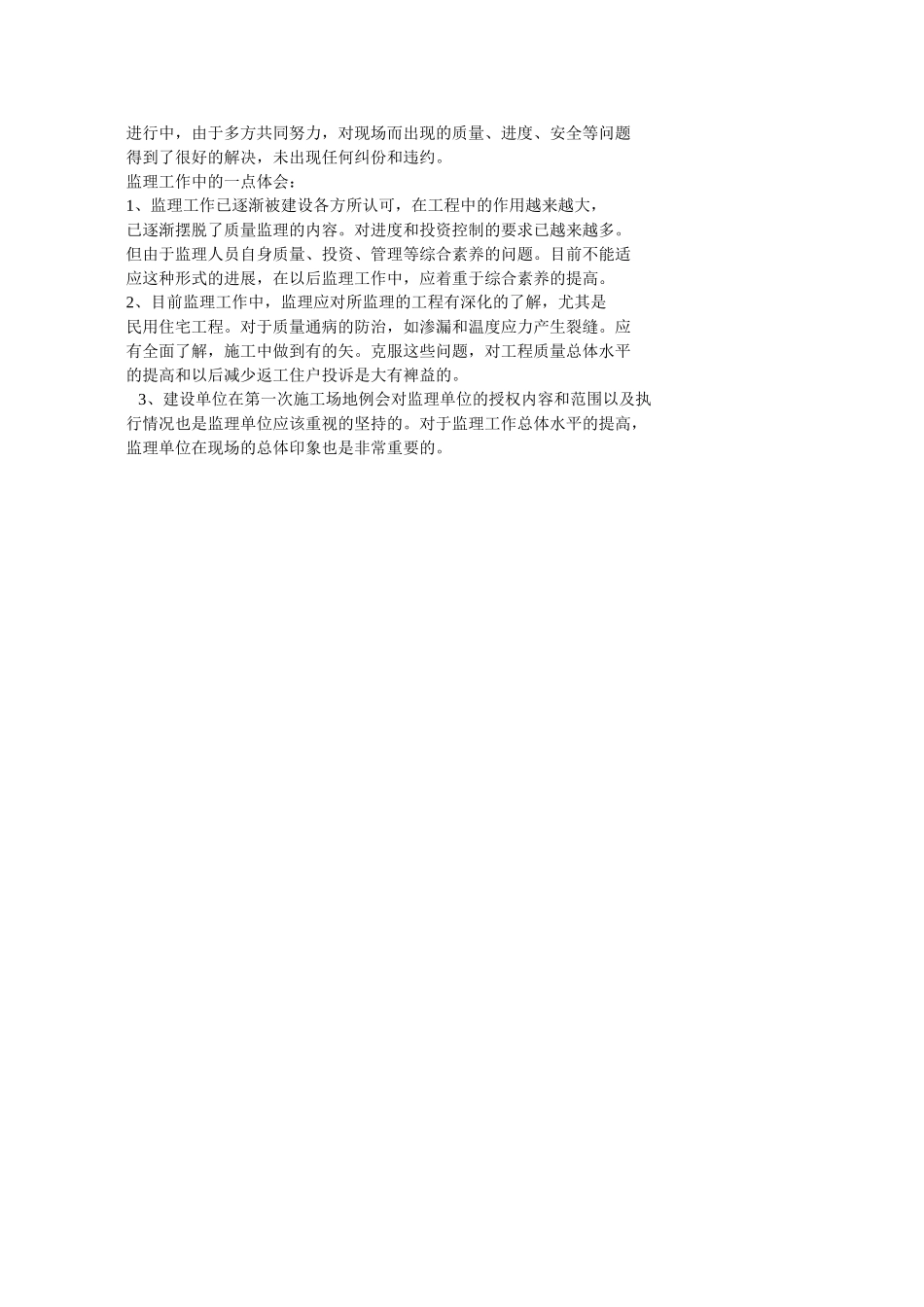

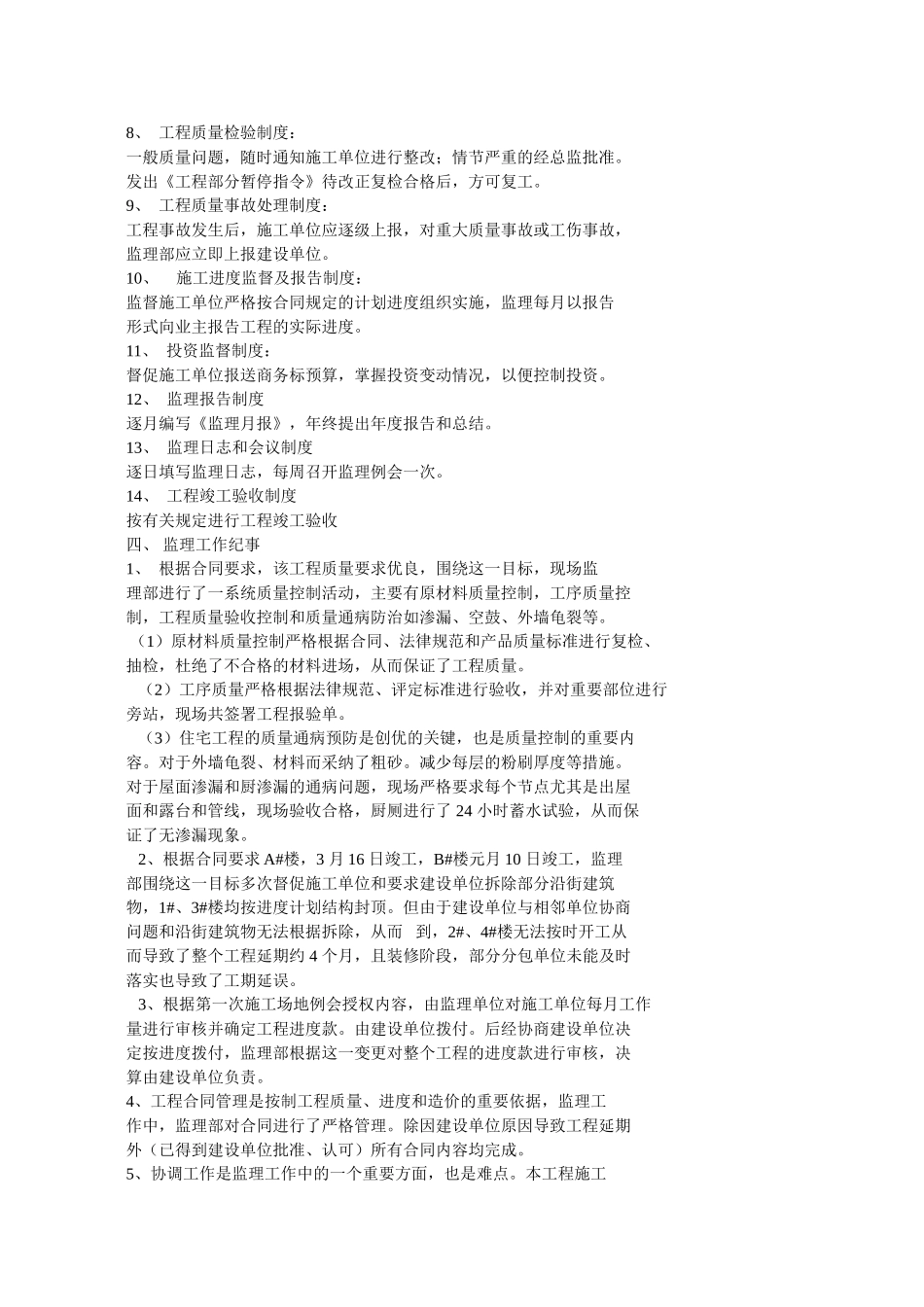

雅仕小区工程监理总结一、工程概况雅仕小区工程项目,由枣庄市景泰房地产开发公司开发建设,城乡规划设计讨论院设计,市中区文化路建筑公司、永福建筑公司等四家建筑公司施工,枣庄市工程建设监理公司市中区监理部监理。该工程位于市中区振兴中路(原兴利批发市场),由五栋住宅楼,一栋门市综合楼组成,建筑面积 20000㎡,工程总投资 1200 万元,住宅楼五层砖混结构,底层储藏室车库,水泥毛地面,进户防盗门,中空塑钢窗,屋面 TS\SBS 油毡防水,坡屋面彩缸瓦装饰,上下水、卫、电、地暖采暖,外墙聚苯板保温;门市综合楼四层。本工程于 2025 年 10 月开工,2025 年 11 月竣工。二、 监理工作综述 雅仕小区工程监理部自进驻现场以后,首先根据监理程序,制定了总监、 监理工程师、监理员岗位责任制、监理规划、监理细则、监理工作制度,进行了第一次施工场地例会和监理交底会议。明确了监理程序。从而保证了监理工作顺利开展。并根据授权范围内容对工程进行监理。现场监理部在雅仕小区工程项目建设过程中,严格履行了监理合同,工程质量经核定均为合格,得到了建设单位、施工单位的一致肯定。 三、 监理工作制度1、 设计文件、图纸审查制度 收到施工图纸后,在工程开工前复查设计图纸,避开了图纸中的差错和遗漏。 2、 技术交底制度: 督促、协助组织设计交底、图纸会审、设计单位向施工单位进行施工 图纸全面技术交底。 3、开工报告审批制度:施工准备工作完成时;经监理工程师现场检查落实开工条件后进行开 工报告的审批。 4、 材料、构件检验及复检制度: 工程施工前,监理人员审查了进场材料和构件的出厂证明。材质证、 复检报告,不准使用不合格材料。 5、 变更设计制度: 施工时,如发现实际情况与设计为符合时,须经业主、施工、设计、 监理会审同意后进行设计变更。 6、 隐蔽工程检查制度: 重点部位或重要项目监理会同施工单位、设计单位共同检查签认。 7、 工程质量监理制度: 施工单位每完一道工序,施工单位须进行三级自检,并提自检记录及 工程报验单,报监理部必须经监理工程师和监理员检查验收合格,签字认可后方可进行下道工序的施工。 8、 工程质量检验制度: 一般质量问题,随时通知施工单位进行整改;情节严重的经总监批准。发出《工程部分暂停指令》待改正复检合格后,方可复工。 9、 工程质量事故处理制度: 工程事故发生后,施工单位应逐级上报,对重大质量事故或工伤事故...
