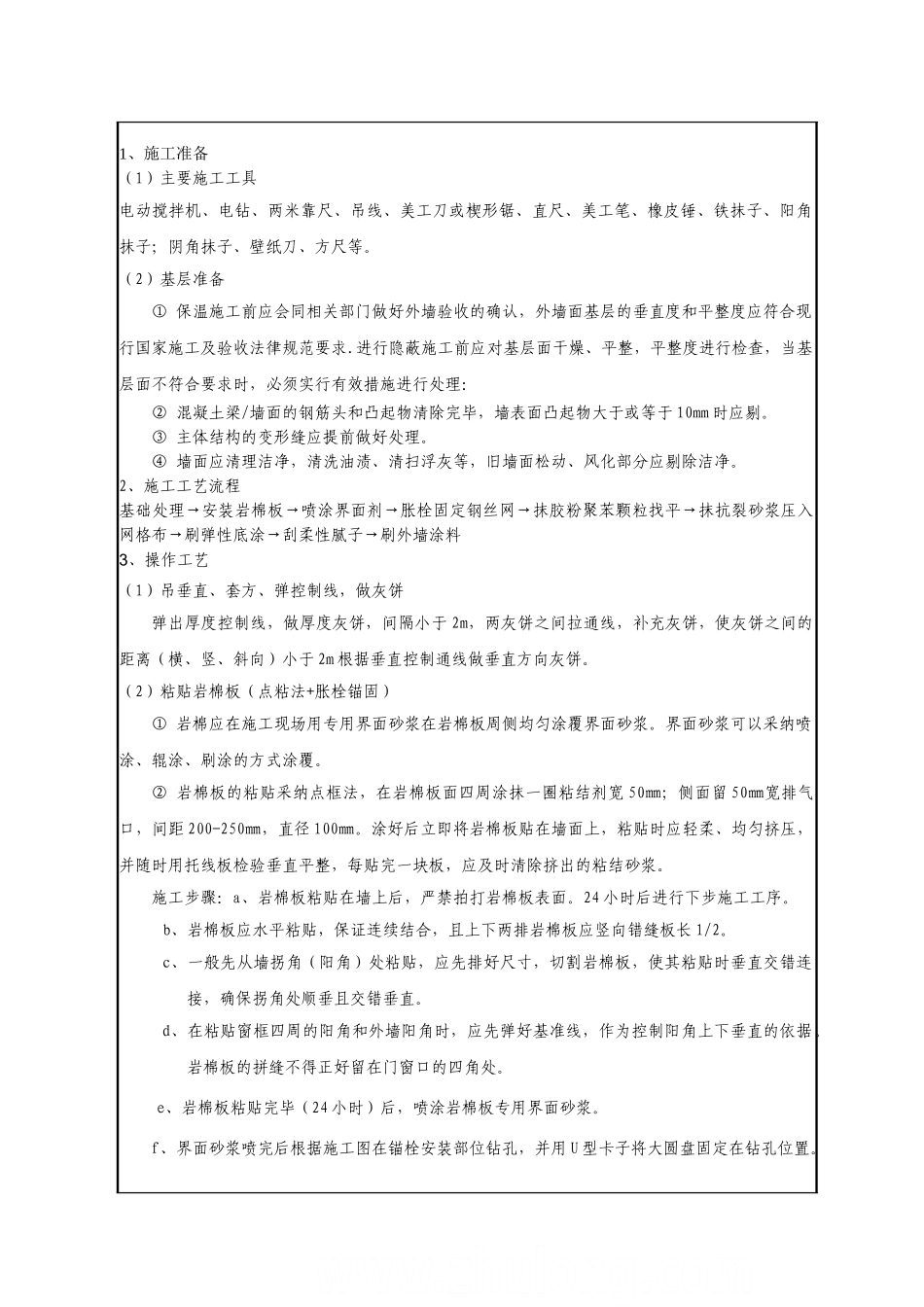

1、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等
(2)基层准备① 保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工及验收法律规范要求
进行隐蔽施工前应对基层面干燥、平整,平整度进行检查,当基层面不符合要求时,必须实行有效措施进行处理:② 混凝土梁/墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于 10mm 时应剔
③ 主体结构的变形缝应提前做好处理
④ 墙面应清理洁净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除洁净
2、施工工艺流程基础处理→安装岩棉板→喷涂界面剂→胀栓固定钢丝网→抹胶粉聚苯颗粒找平→抹抗裂砂浆压入网格布→刷弹性底涂→刮柔性腻子→刷外墙涂料3、操作工艺(1)吊垂直、套方、弹控制线,做灰饼弹出厚度控制线,做厚度灰饼,间隔小于 2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于 2m 根据垂直控制通线做垂直方向灰饼
(2)粘贴岩棉板(点粘法+胀栓锚固)① 岩棉应在施工现场用专用界面砂浆在岩棉板周侧均匀涂覆界面砂浆
界面砂浆可以采纳喷涂、辊涂、刷涂的方式涂覆
② 岩棉板的粘贴采纳点框法,在岩棉板面四周涂抹一圈粘结剂宽 50㎜;侧面留 50㎜宽排气口,间距 200-250㎜,直径 100㎜
涂好后立即将岩棉板贴在墙面上,粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整,每贴完一块板,应及时清除挤出的粘结砂浆
施工步骤:a、岩棉板粘贴在墙上后,严禁拍打岩棉板表面
24 小时后进行下步施工工序
b、岩棉板应水平粘贴,保证连续结合,且上下两排岩棉板应竖向错缝板长 1/2
c、一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割岩棉板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直

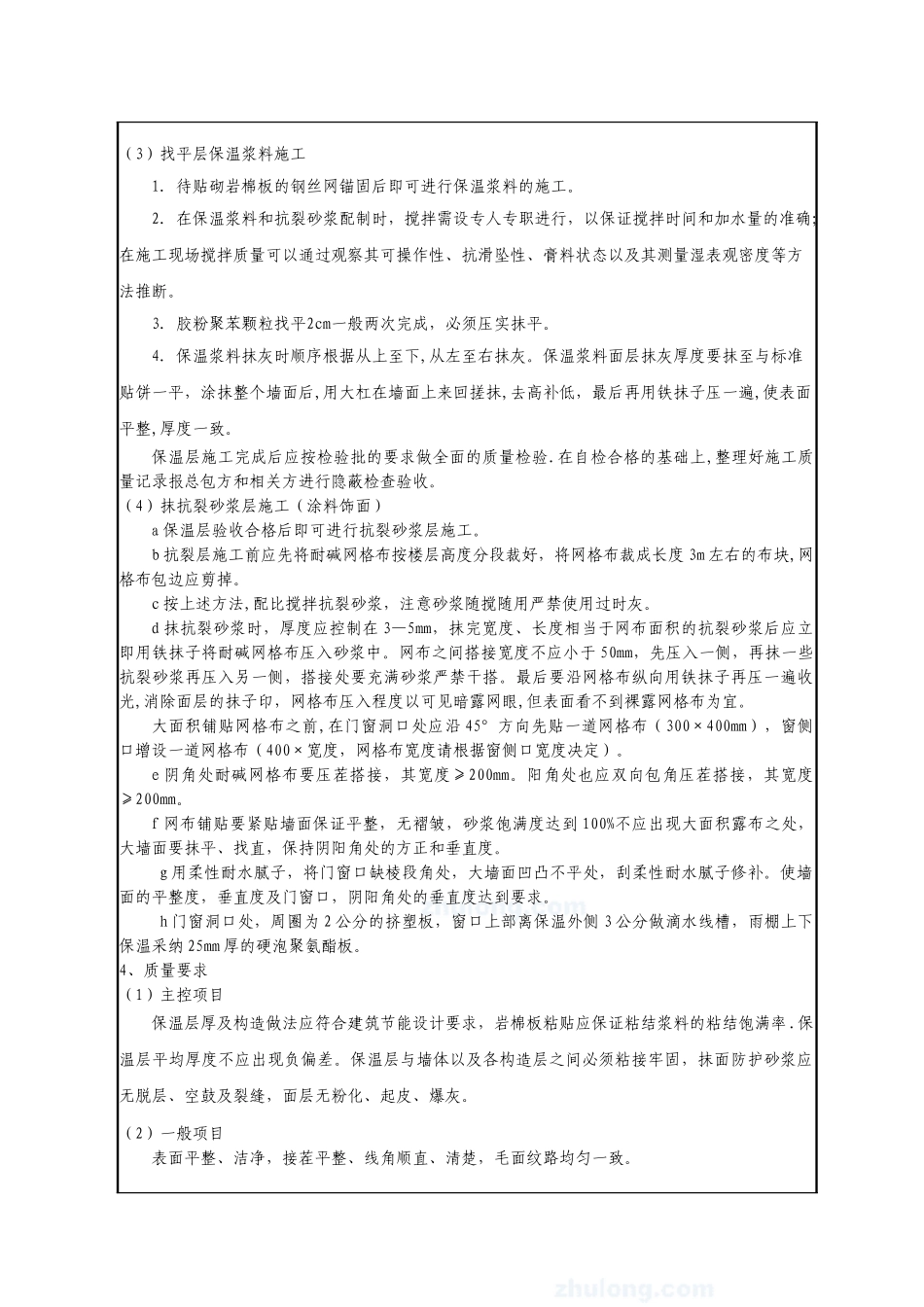

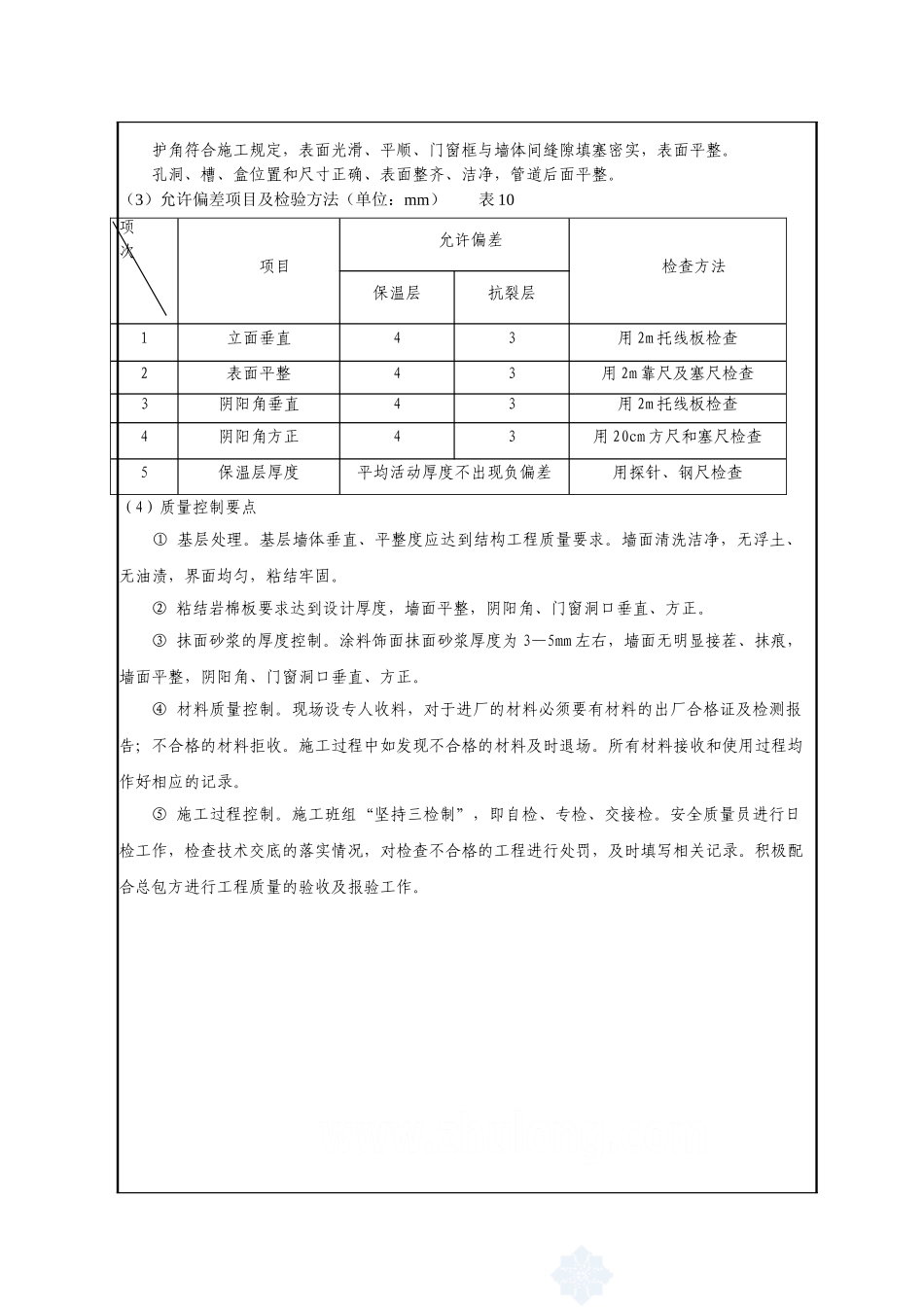

d、在粘贴窗框四周的阳角和
