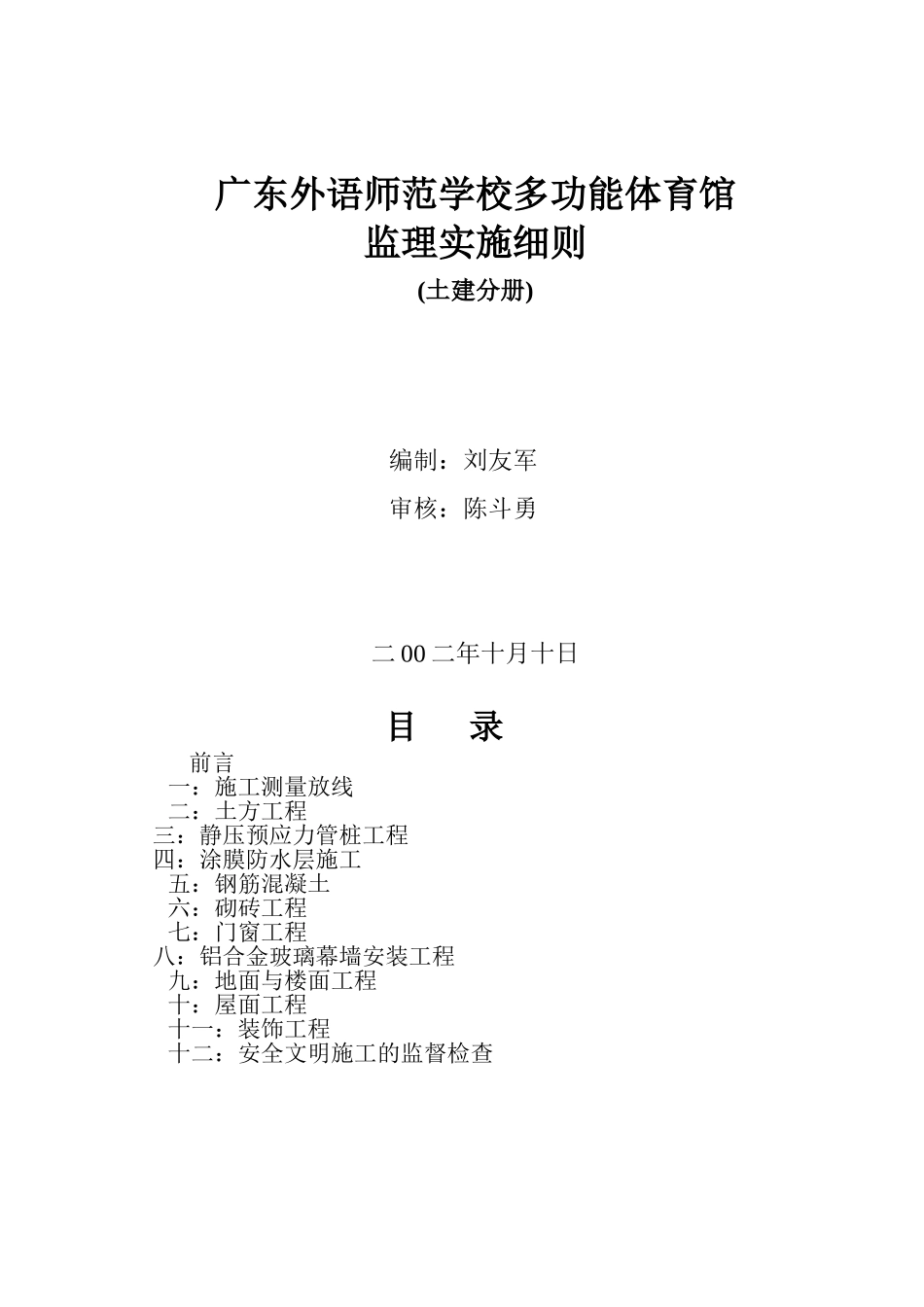

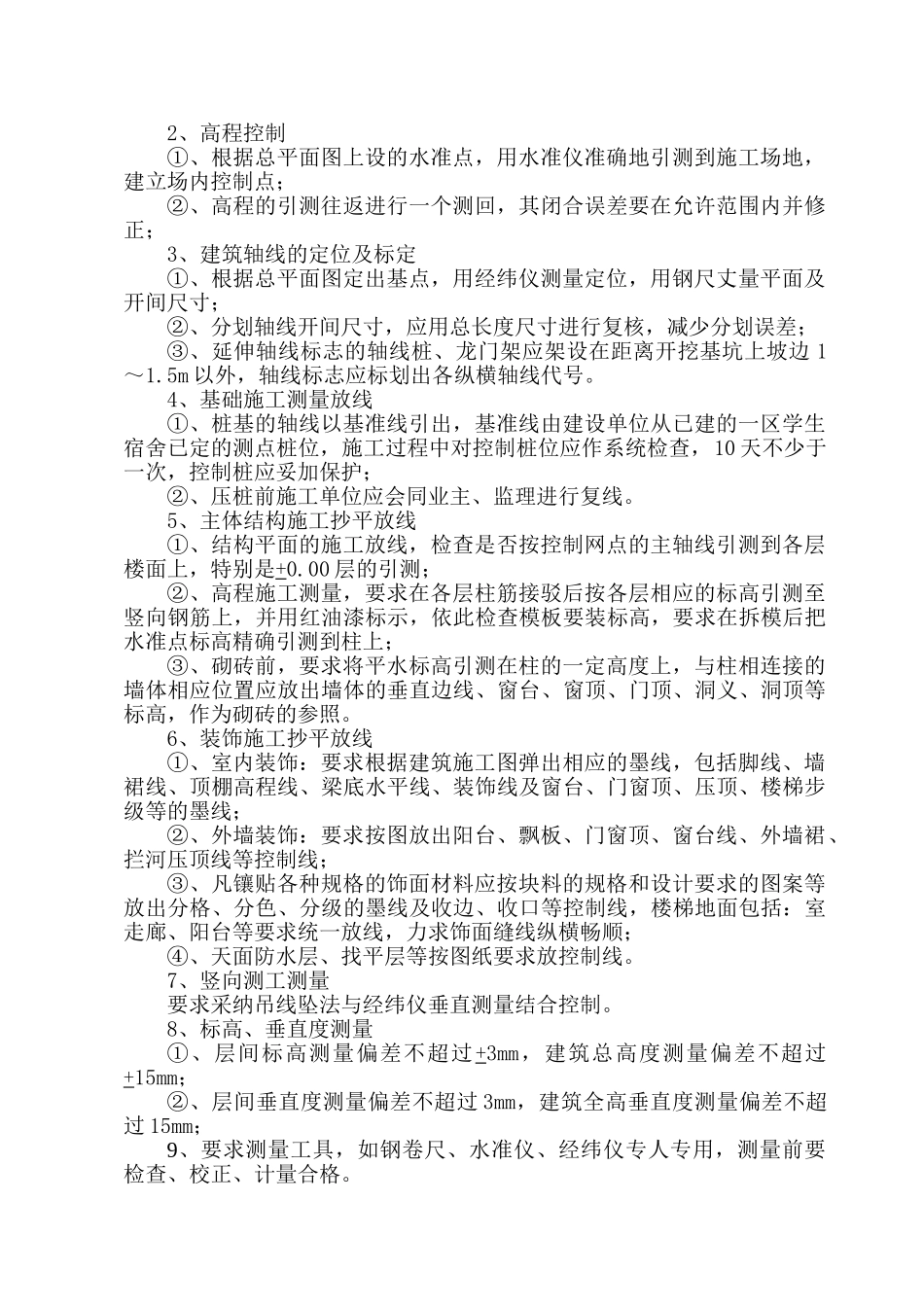

广东外语师范学校多功能体育馆监理实施细则(土建分册)编制:刘友军审核:陈斗勇二 00 二年十月十日目 录前言 一:施工测量放线 二:土方工程 三:静压预应力管桩工程 四:涂膜防水层施工 五:钢筋混凝土 六:砌砖工程 七:门窗工程 八:铝合金玻璃幕墙安装工程 九:地面与楼面工程 十:屋面工程 十一:装饰工程 十二:安全文明施工的监督检查前 言广东外语师范学校多功能体育馆工程,总建筑面积为 10226㎡,其建筑规模为地下一层,地上四层,高度为 21.40m;工程总投资约 2600 万元;计划工期 480 天,于 2025 年 8 月 23 日开工,2025 年 12 月 23 日竣工;基础采纳静压预制预力管桩,其单桩承载力 1400KN,设计桩长 20 米左右;主体为钢筋混凝土框架结构,三层为蓝球场,其单层面积较大,施工需留后浇带,个别梁跨较大,部分大跨度屋面梁采纳后张预应力;其屋盖系统为钢结构,最大净跨为 50 米,有一定施工难度;其装饰工程主要特点为:楼地面各部分采纳花岗岩、木地板、地板砖等材料;内墙面大部分采纳普通的乳胶漆与瓷片;顶棚分别采纳乳胶漆、吊铝合金扣板等;外墙采纳贴瓷砖与铝合金幕墙等;屋盖系统采纳铝板装饰。其装饰工程的最大特点是所采纳的装饰材料品种繁多,多功能房对装饰质量的要求比一般民用建筑严格。其勘察设计单位为广州市设计院;施工单位为广东省第一建筑工程公司;质监单位为广州市质监站。根据该工程项目的主要特点、实际情况、以及设计要求与国家现行的有关施工法律规范、广州市行政主管部门有关文件,并按监理规划要求制定该工程的土建部分监理实施细则,以便在实际监理工作中遵照执行。一、施工测量放线1、要求建立施工控制网①、仔细审核施工测量方案,看其网点设置是否满足要求;②、要求施工控制网点、水准点、控制点等标志,设置牢固、稳定、不下沉、不变位,并作好保护。2、高程控制①、根据总平面图上设的水准点,用水准仪准确地引测到施工场地,建立场内控制点;②、高程的引测往返进行一个测回,其闭合误差要在允许范围内并修正;3、建筑轴线的定位及标定①、根据总平面图定出基点,用经纬仪测量定位,用钢尺丈量平面及开间尺寸;②、分划轴线开间尺寸,应用总长度尺寸进行复核,减少分划误差;③、延伸轴线标志的轴线桩、龙门架应架设在距离开挖基坑上坡边 1~1.5m 以外,轴线标志应标划出各纵横轴线代号。4、基础施工测量放线①、桩基的轴线以基准线引出,基准线由建...
