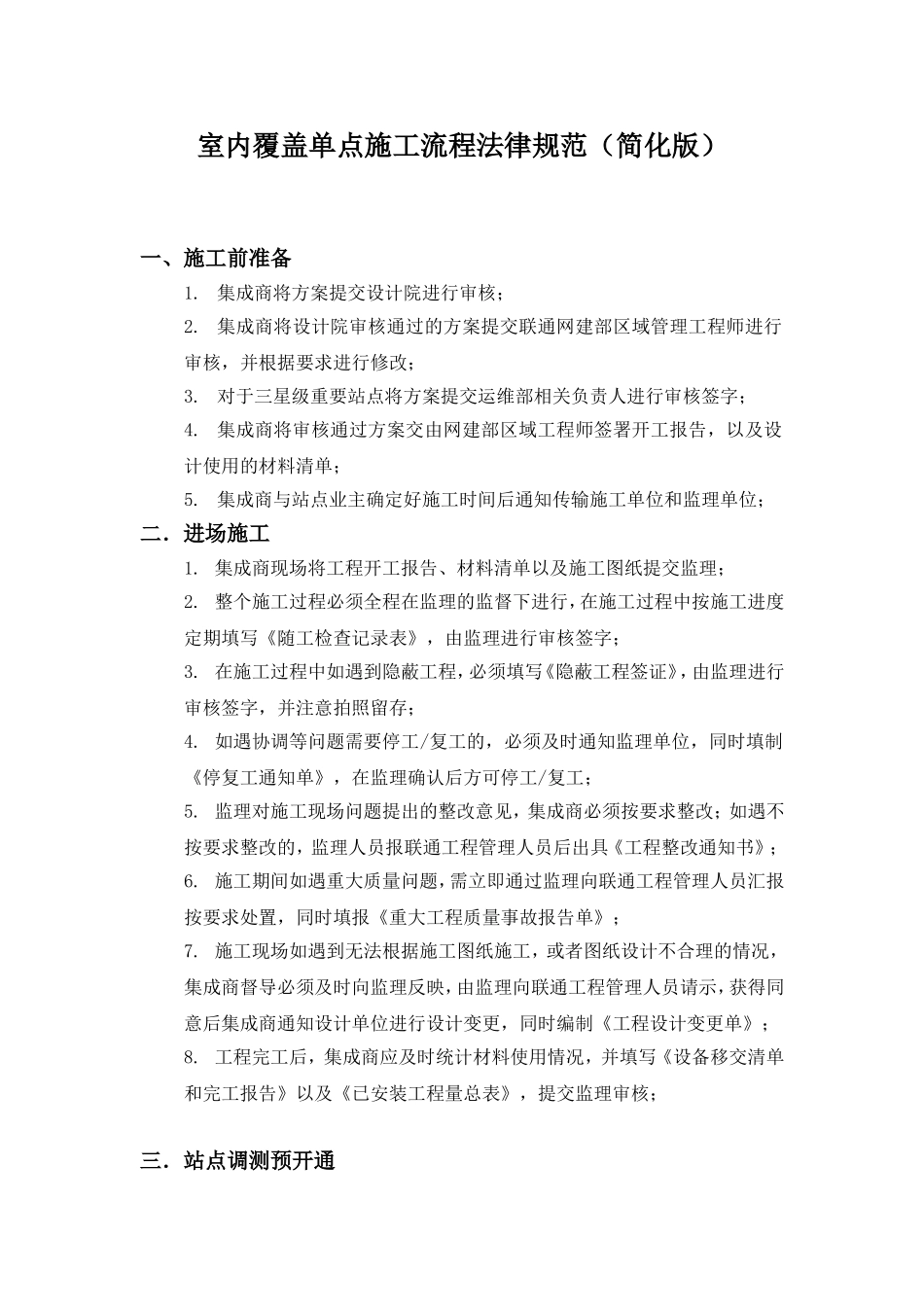

室内覆盖单点施工流程法律规范(简化版)一、施工前准备1
集成商将方案提交设计院进行审核;2
集成商将设计院审核通过的方案提交联通网建部区域管理工程师进行审核,并根据要求进行修改;3
对于三星级重要站点将方案提交运维部相关负责人进行审核签字;4
集成商将审核通过方案交由网建部区域工程师签署开工报告,以及设计使用的材料清单;5
集成商与站点业主确定好施工时间后通知传输施工单位和监理单位;二.进场施工1
集成商现场将工程开工报告、材料清单以及施工图纸提交监理;2
整个施工过程必须全程在监理的监督下进行,在施工过程中按施工进度定期填写《随工检查记录表》,由监理进行审核签字;3
在施工过程中如遇到隐蔽工程,必须填写《隐蔽工程签证》,由监理进行审核签字,并注意拍照留存;4
如遇协调等问题需要停工/复工的,必须及时通知监理单位,同时填制《停复工通知单》,在监理确认后方可停工/复工;5
监理对施工现场问题提出的整改意见,集成商必须按要求整改;如遇不按要求整改的,监理人员报联通工程管理人员后出具《工程整改通知书》;6
施工期间如遇重大质量问题,需立即通过监理向联通工程管理人员汇报按要求处置,同时填报《重大工程质量事故报告单》;7
施工现场如遇到无法根据施工图纸施工,或者图纸设计不合理的情况,集成商督导必须及时向监理反映,由监理向联通工程管理人员请示,获得同意后集成商通知设计单位进行设计变更,同时编制《工程设计变更单》;8
工程完工后,集成商应及时统计材料使用情况,并填写《设备移交清单和完工报告》以及《已安装工程量总表》,提交监理审核;三.站点调测预开通1

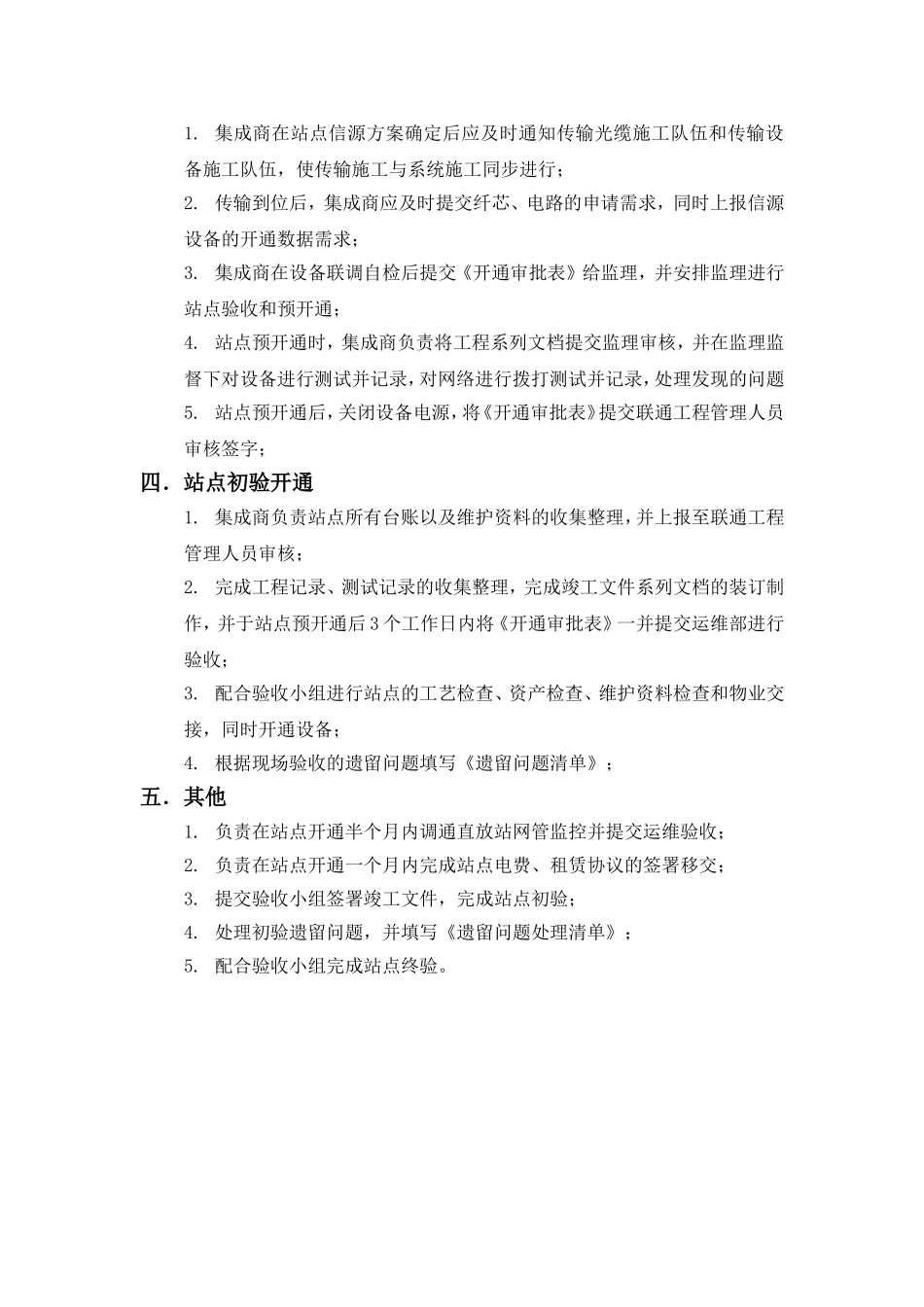

集成商在站点信源方案确定后应及时通知传输光缆施工队伍和传输设备施工队伍,使传输施工与系统施工同步进行;2
传输到位后,集成商应及时提交纤芯、电路的申请需求,同时上报信源设备的开通数据需求;3
集成商在设备联调
